首页->“菜单”工程无缝追踪->工程无缝追踪-慧佳华府5栋1单元1105莫府-腻子完工

平台-桂林冰蓝装饰   2018-07-28
项目简介:实量建筑面积87平方,两房两厅一卫,拆除、土建、陶泥、钢丝网、8厘螺纹钢等费用4900元。装修合同预算造价4.5万元,包含水电防水、贴砖、鞋柜、酒柜、衣柜、客厅局部吊顶、电视墙、全房腻子乳胶漆。主材甲方自购。
2018年7月10日开工大吉
2018-7-26水电进场

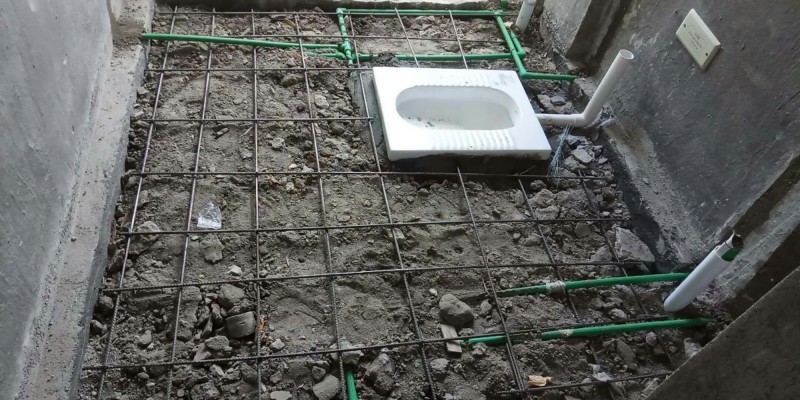

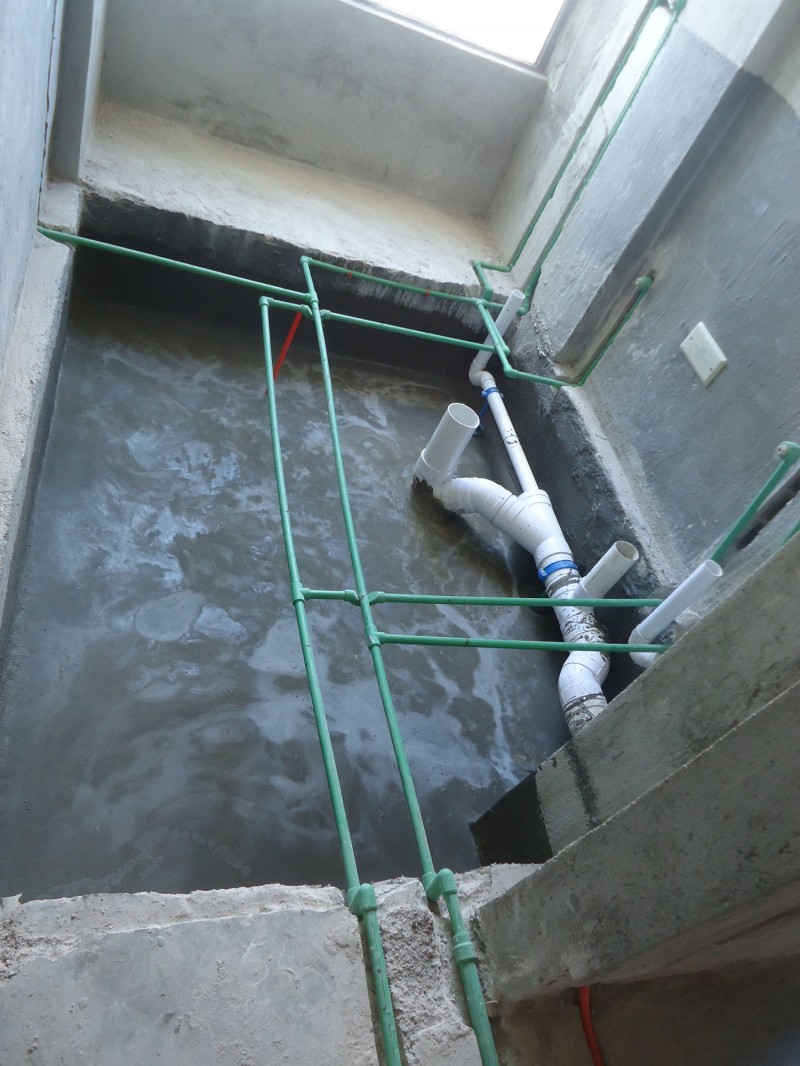

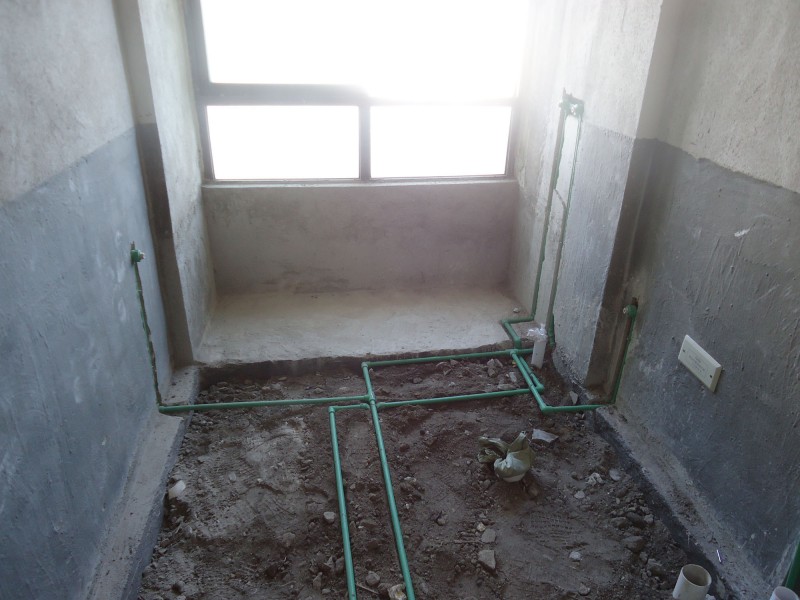

2018-7-29卫生间沉池回填陶粒
卫生间沉池预留三次排水孔,沉池刷防水三遍完成。

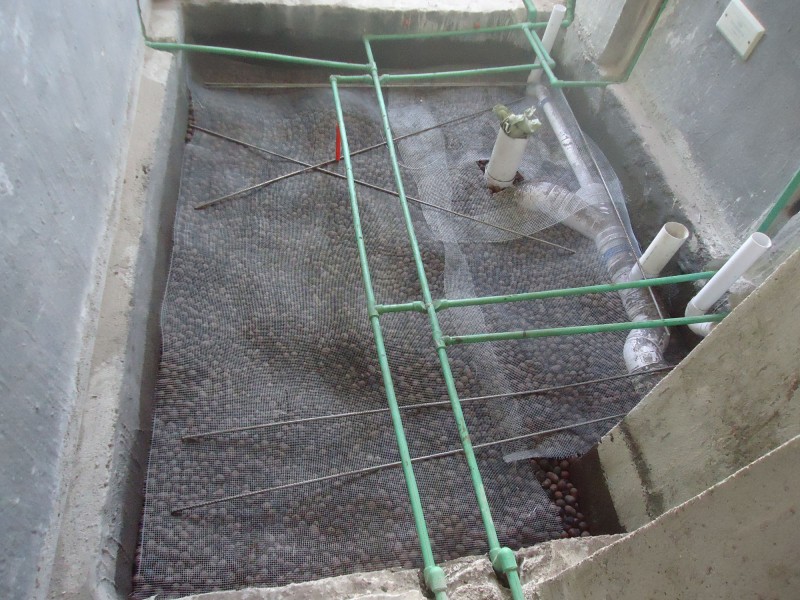

放20cm陶泥,铺钢丝网(防止掉入大颗料垃圾)。
铺设8厘螺纹钢(防止找平层开裂及下沉)。

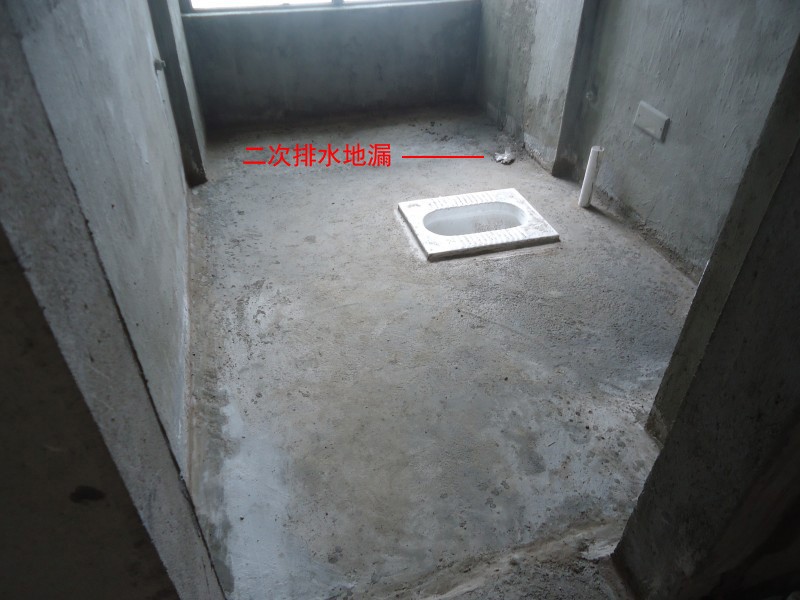

地面找平放坡至二次排水地漏。

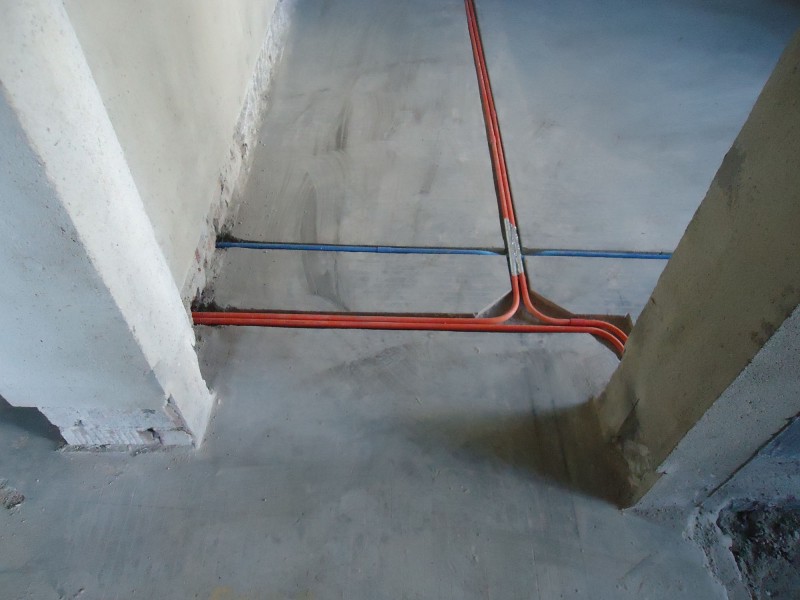

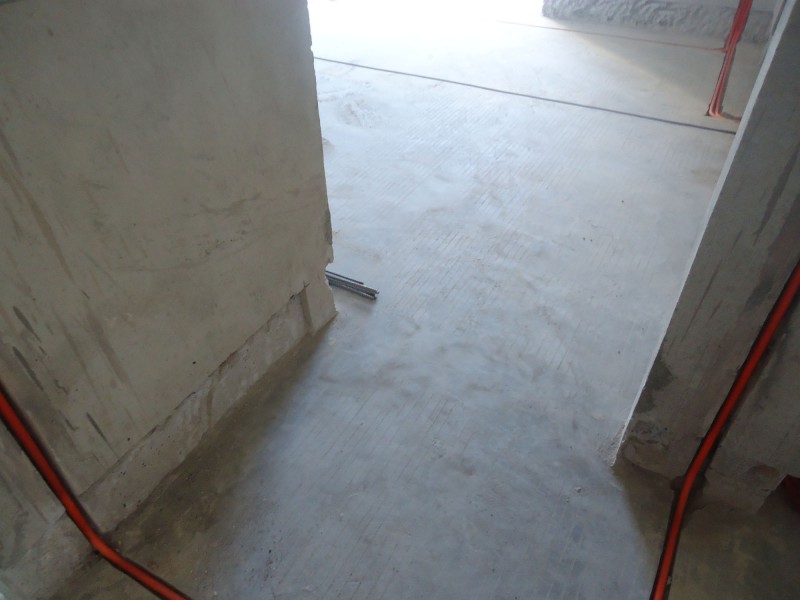

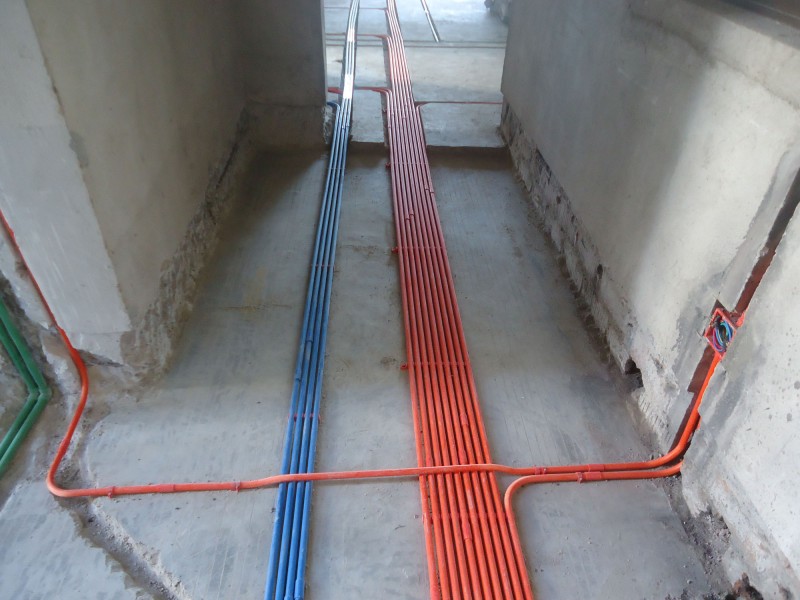

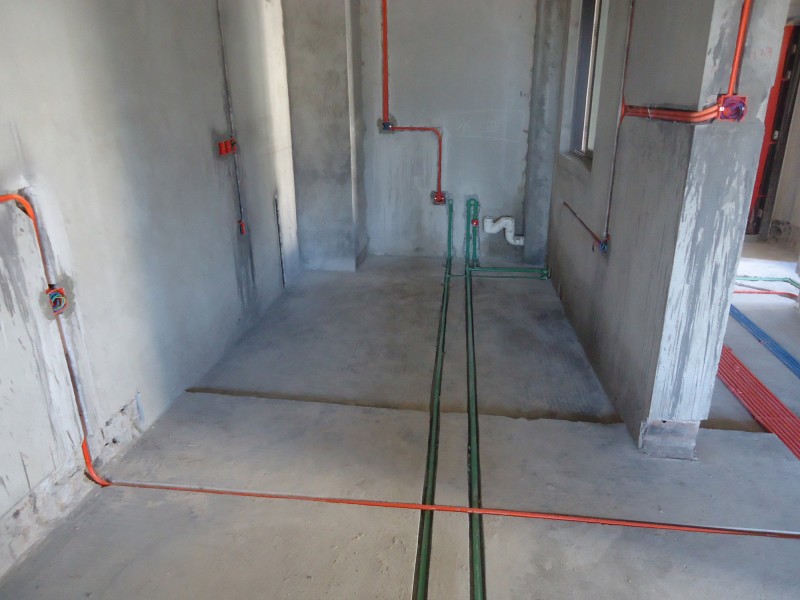

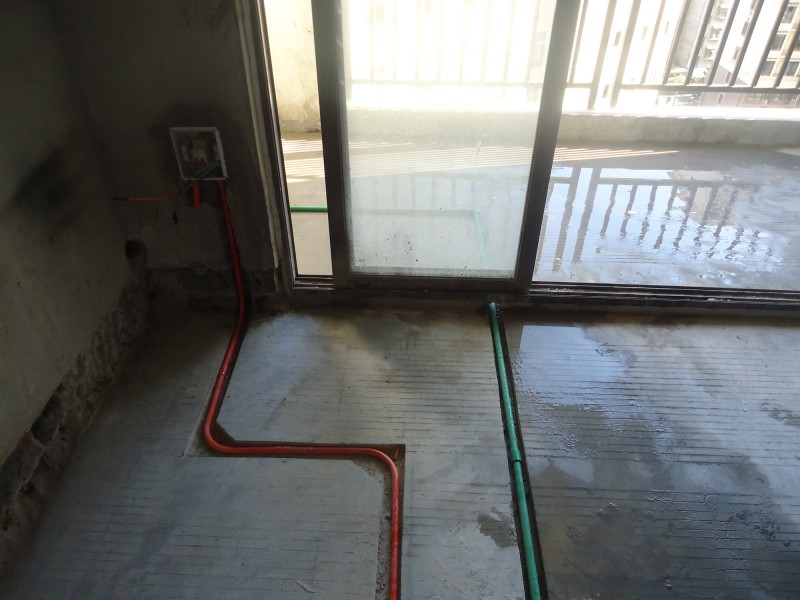

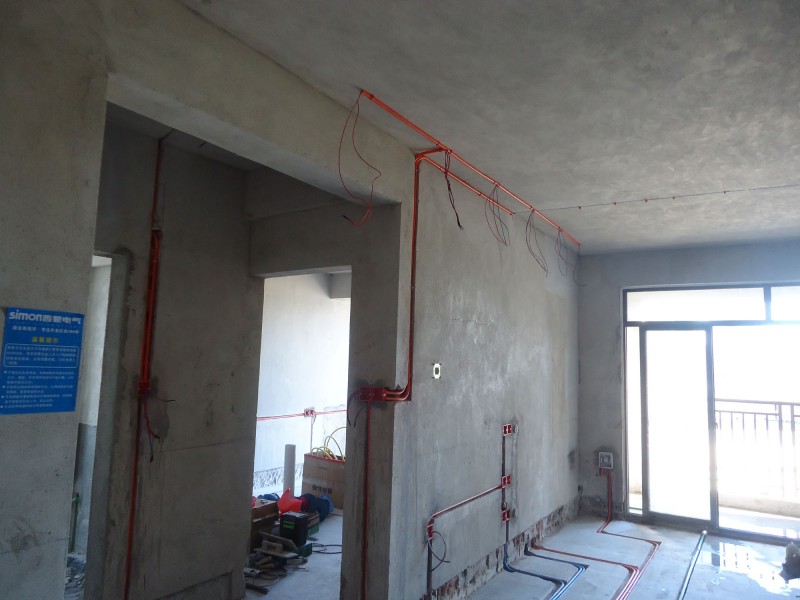

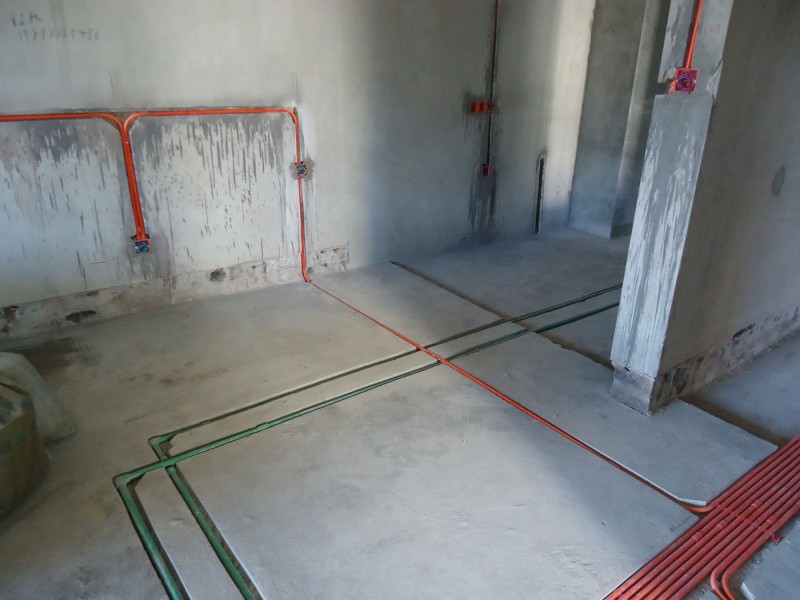

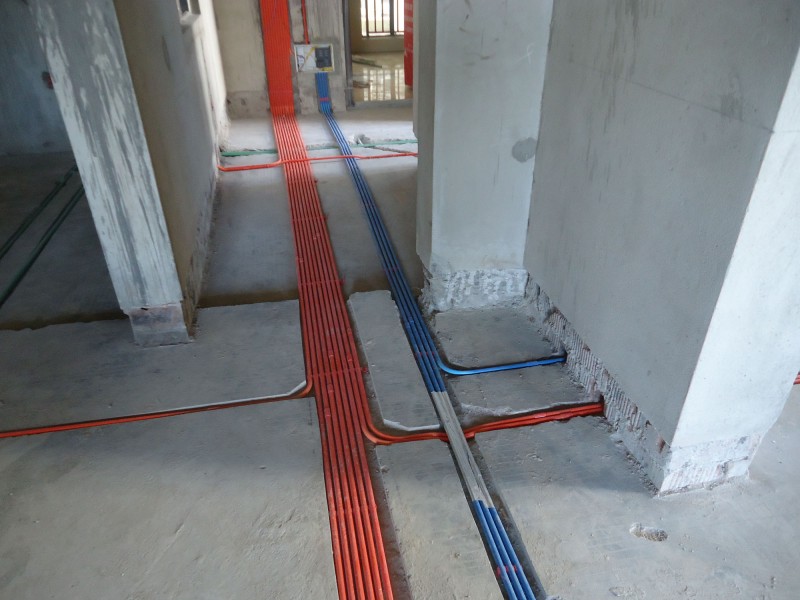

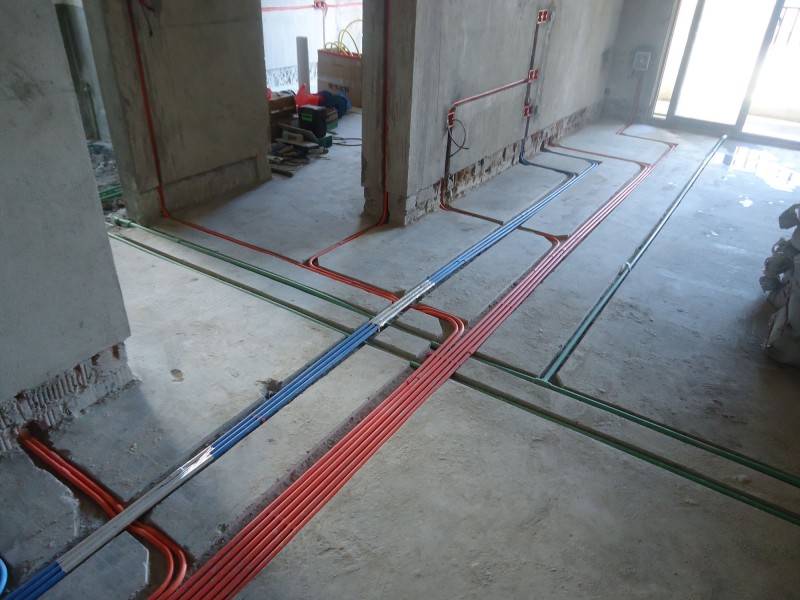

2018-7-29客厅餐厅水电照片

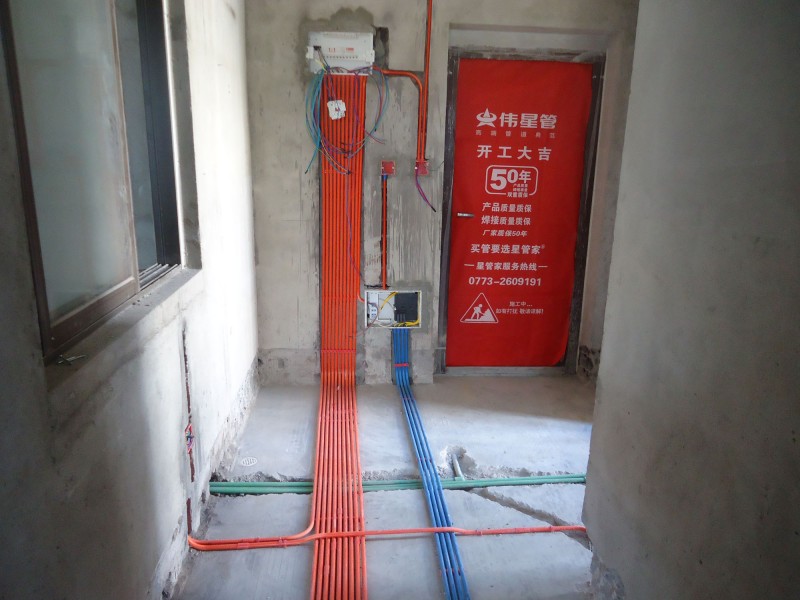

门厅配电箱
门厅过道
餐厅
餐厅沙发背景
客厅过道
电视墙
客厅推拉门左边右边

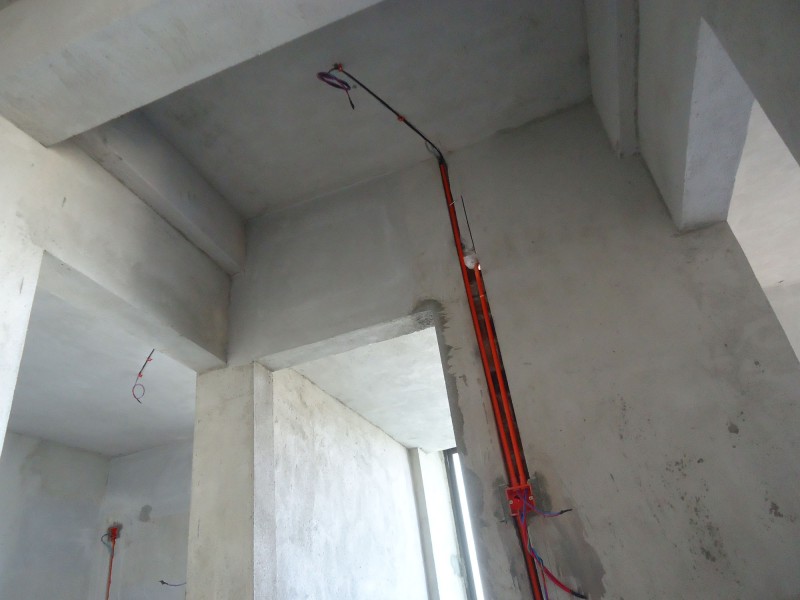

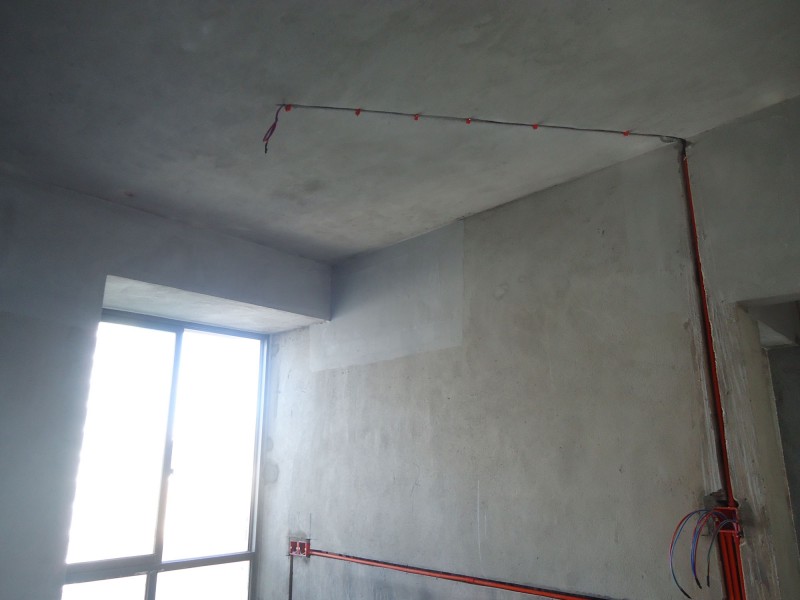

客厅过道顶面
客厅电视墙顶面

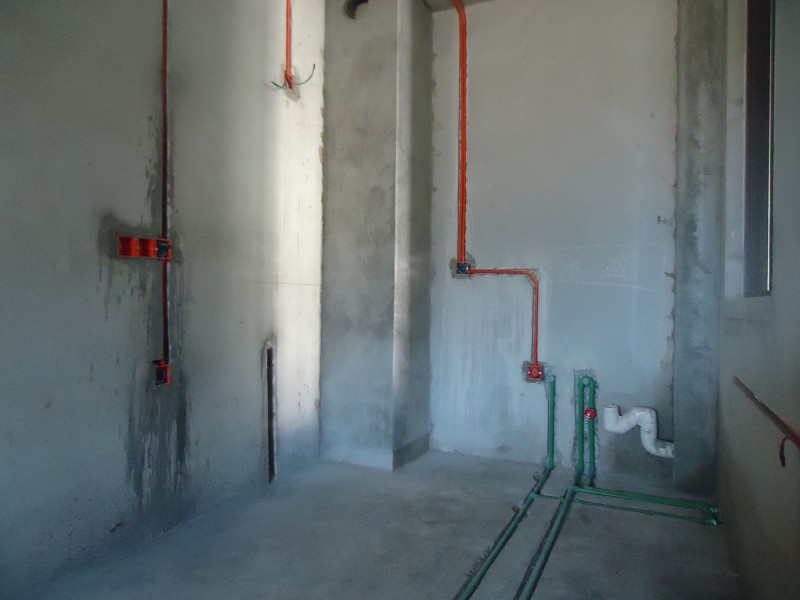

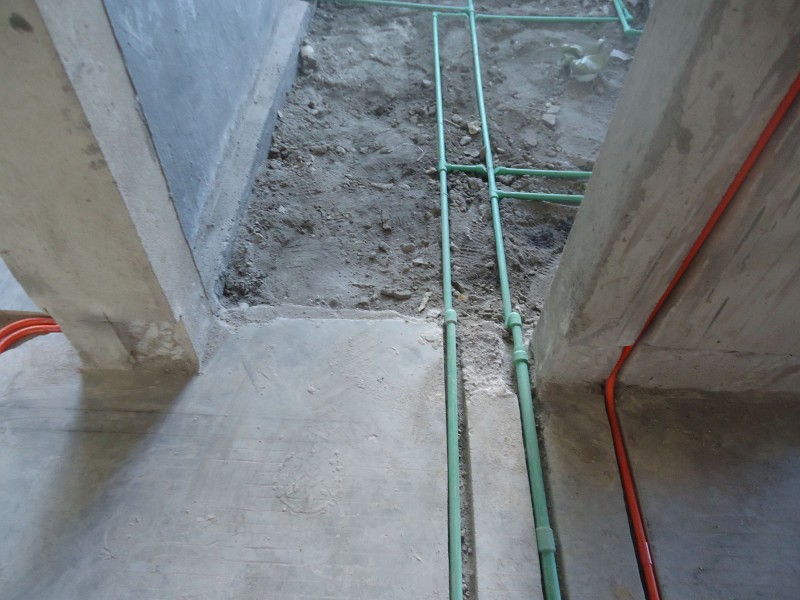

2018-7-29厨房水电照片

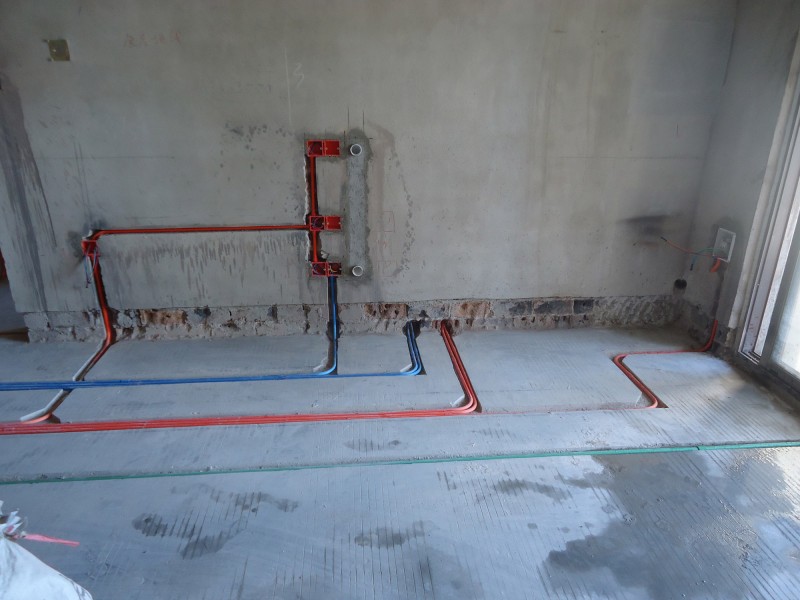

厨房地面墙面

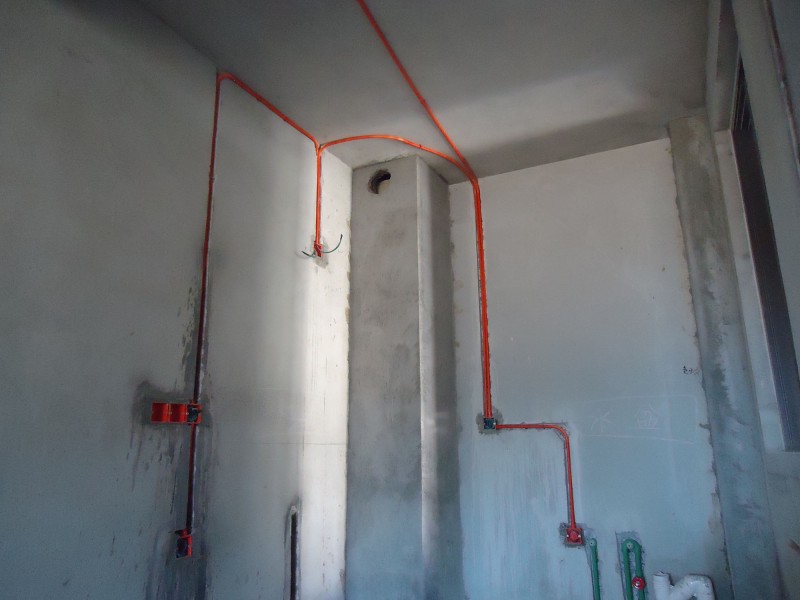

2018-7-29卫生间水电照片

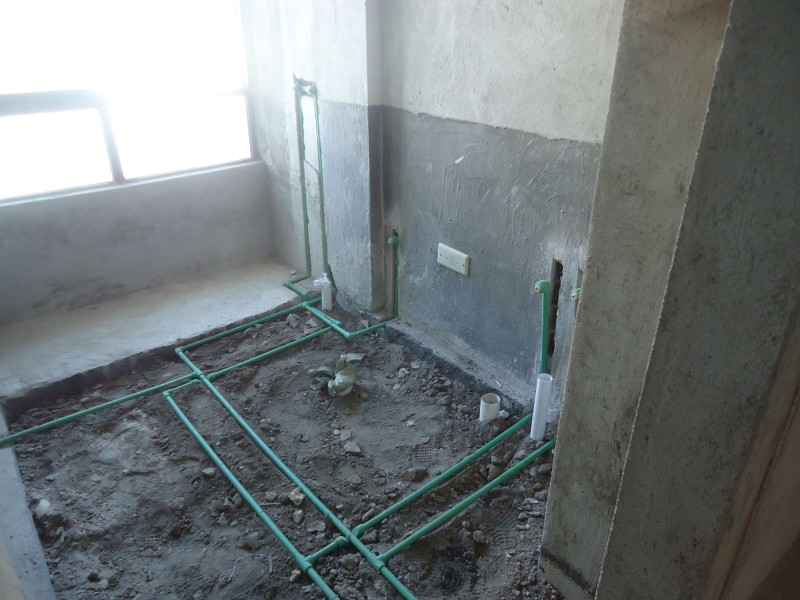

卫生间地面墙面

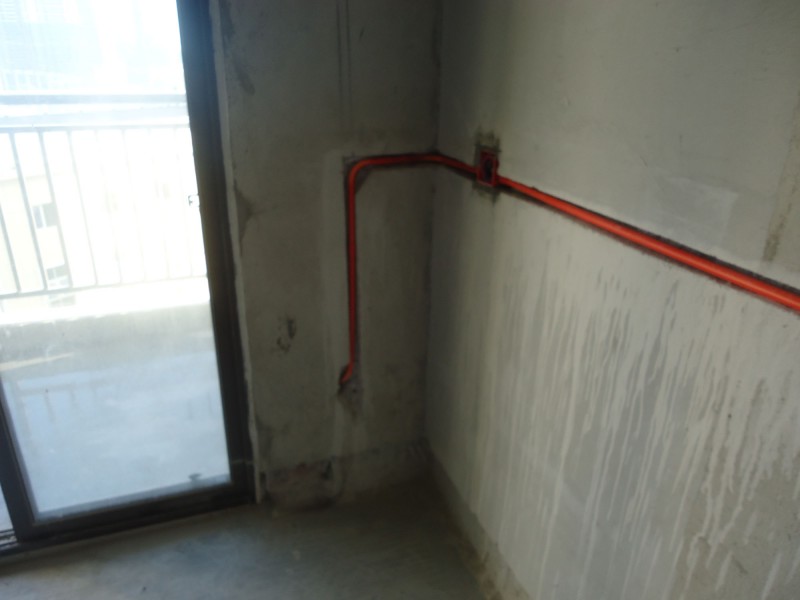

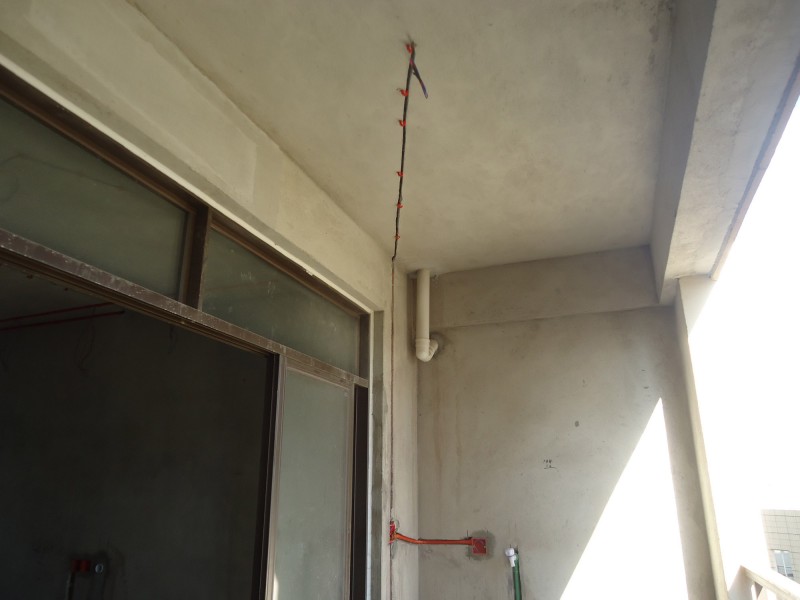

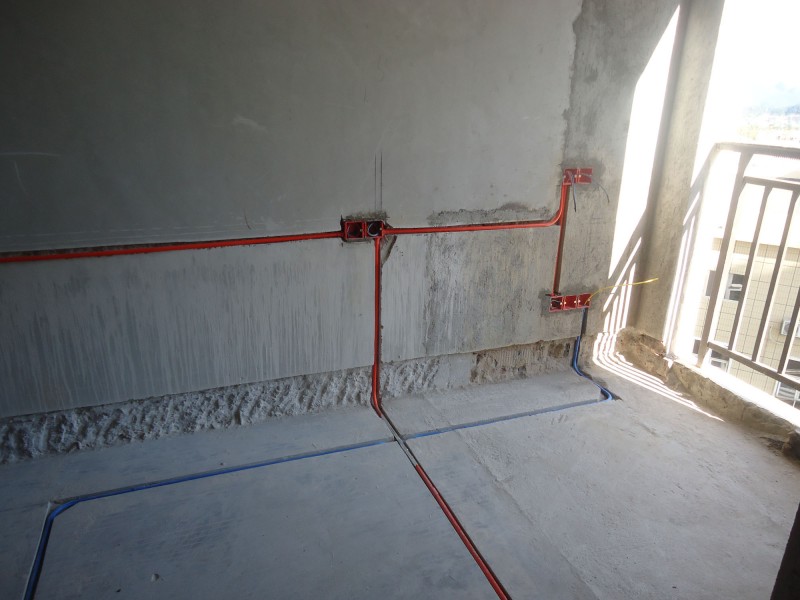

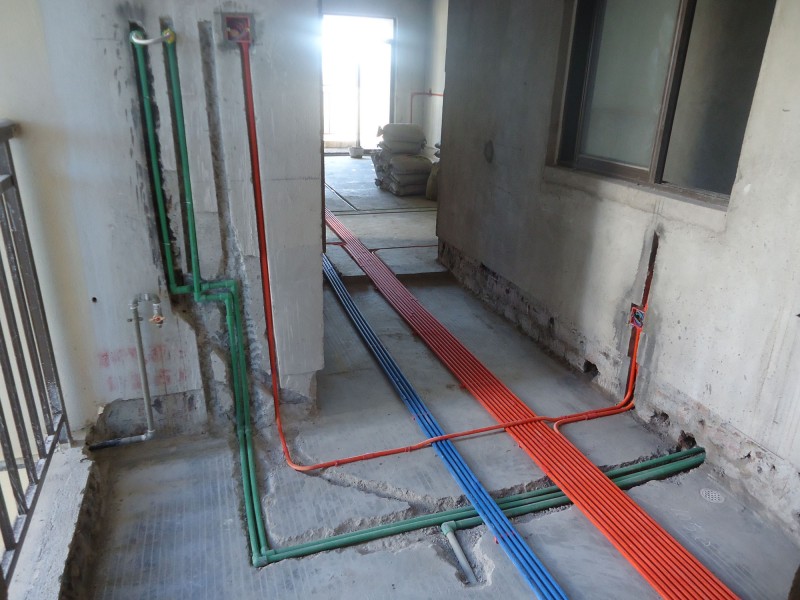

2018-7-29阳台水电照片

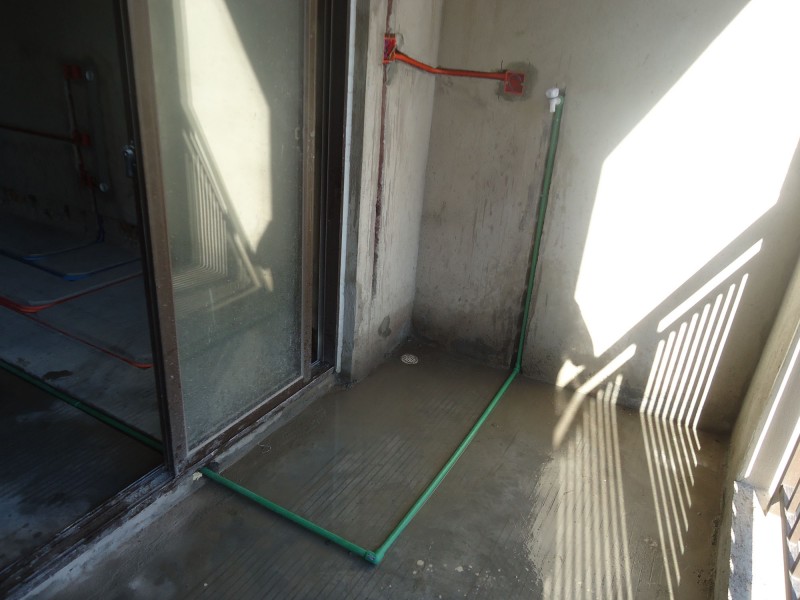

阳台地面墙面顶面

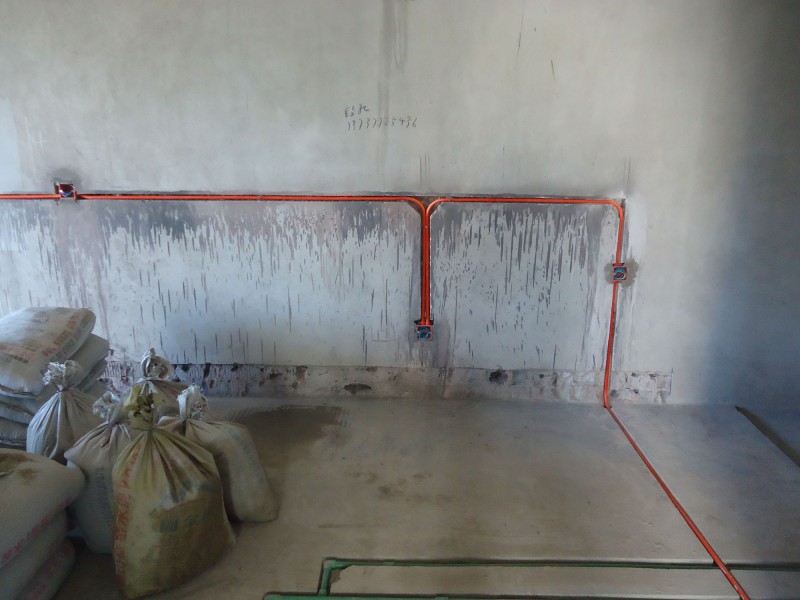

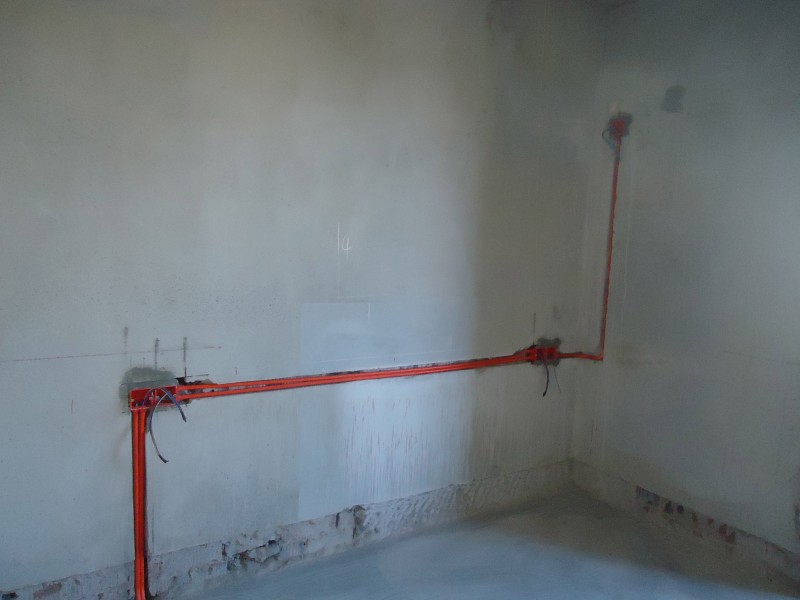

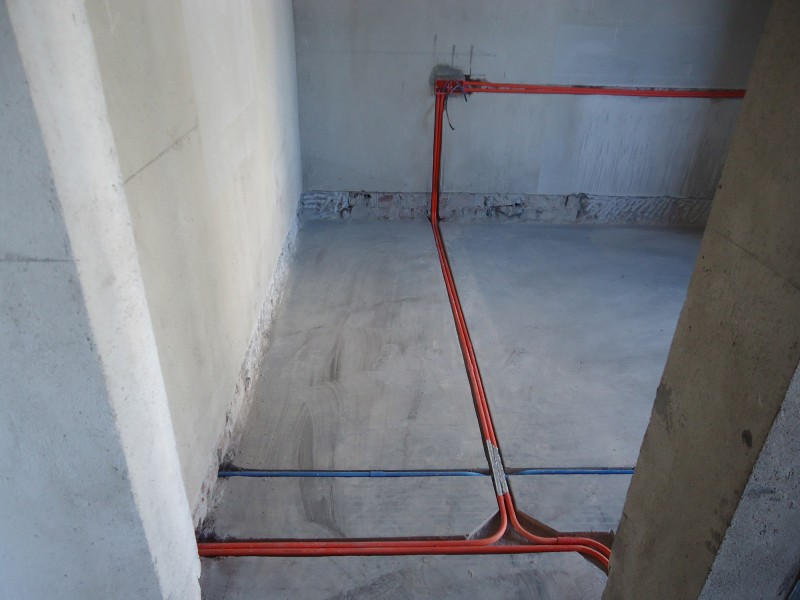

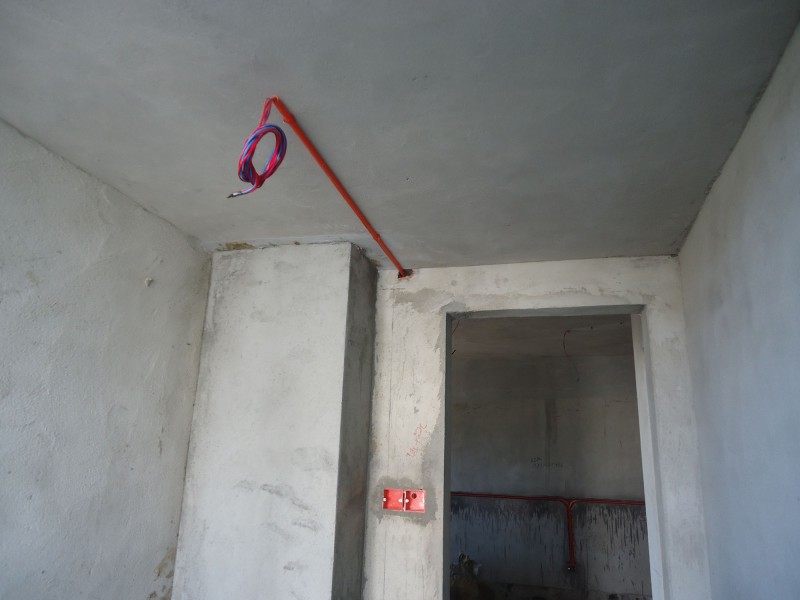

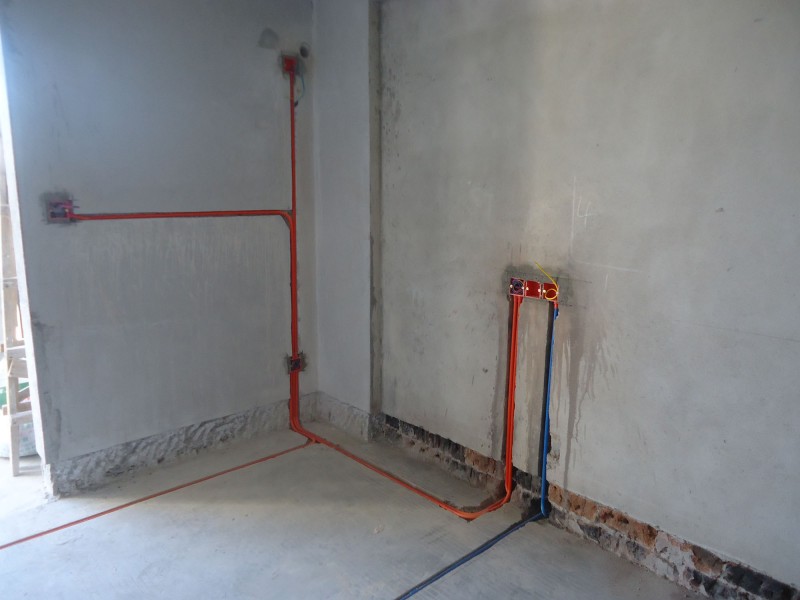

2018-7-29主卧电路照片

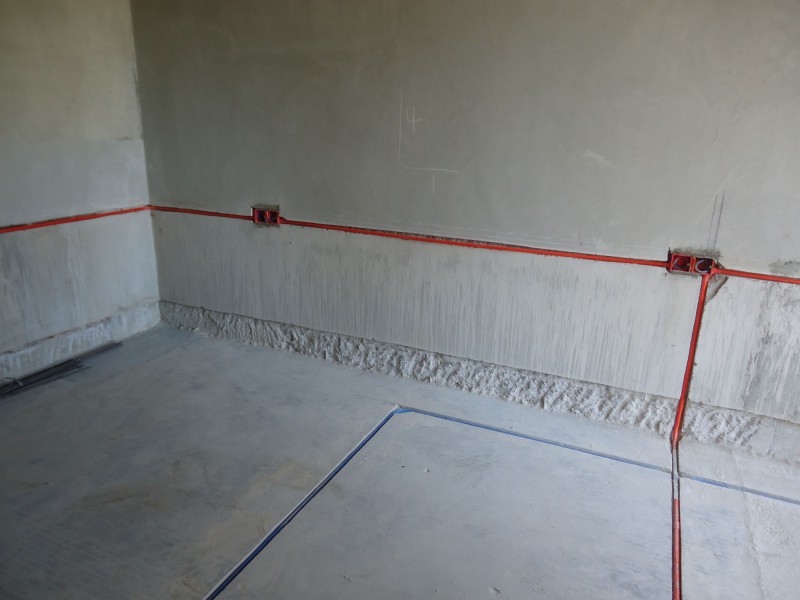

主卧门口
主卧电视墙
主卧书桌
主卧床头背景
主卧顶面

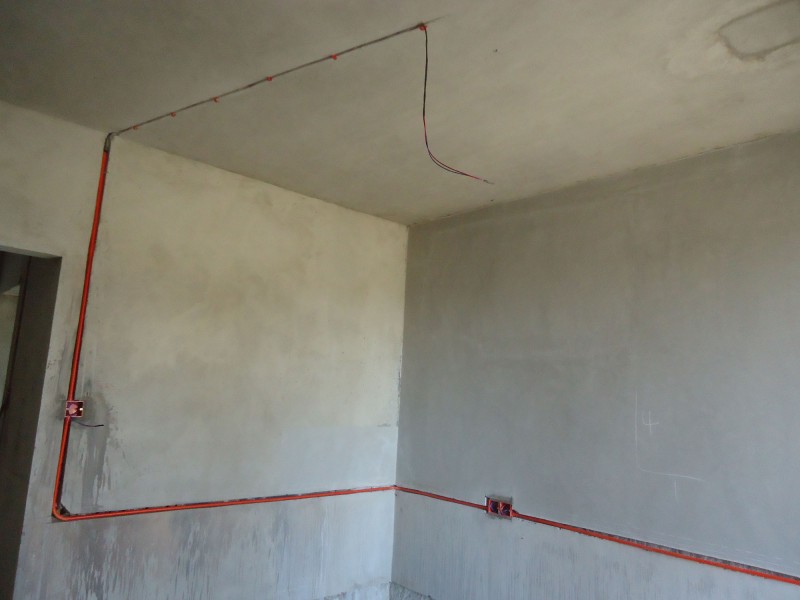

2018-7-29次卧电路照片
次卧门口
次卧入门地面
次卧床头背景
次卧书桌与开关
次卧顶面

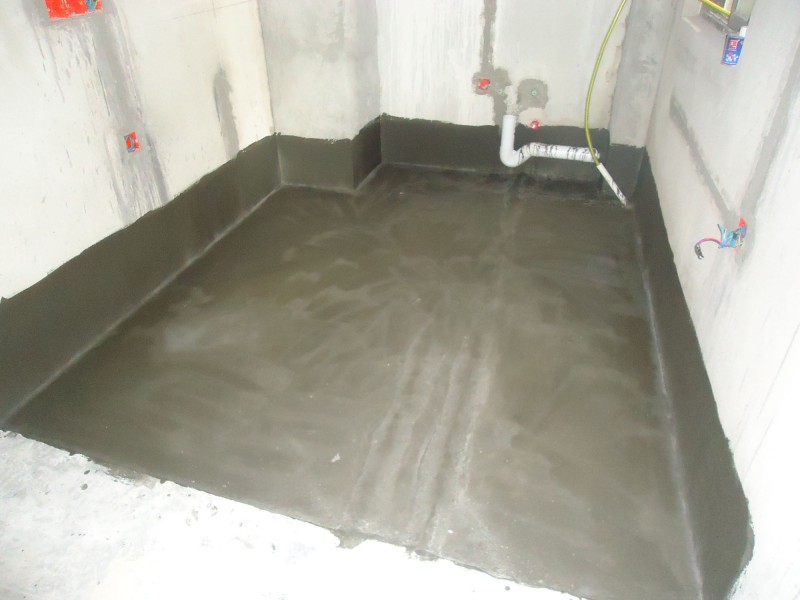

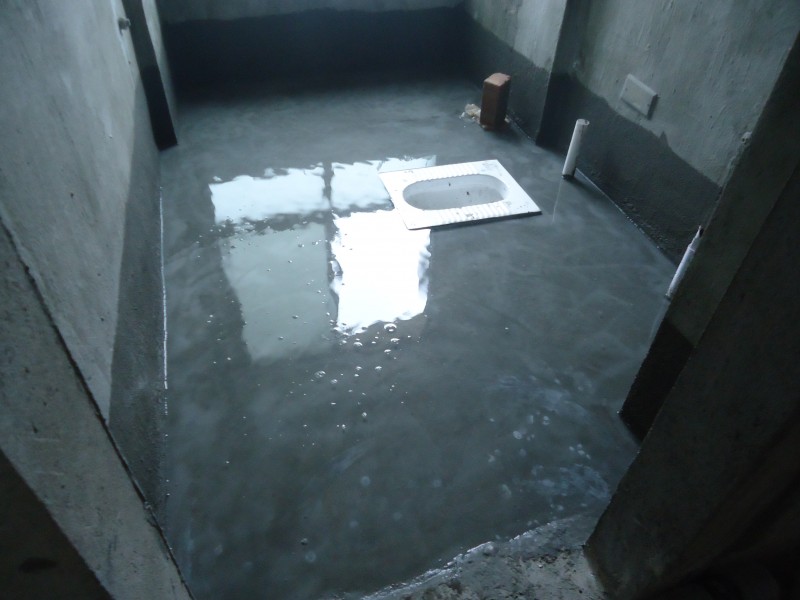

2018-8-1卫生间厨房阳台刷防水

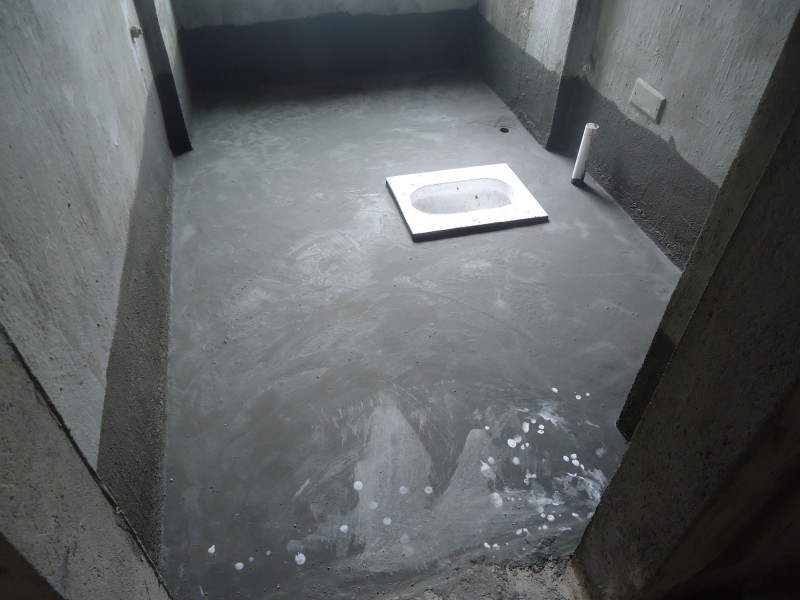

卫生地面刷防水3遍,墙面刷防水2遍完成

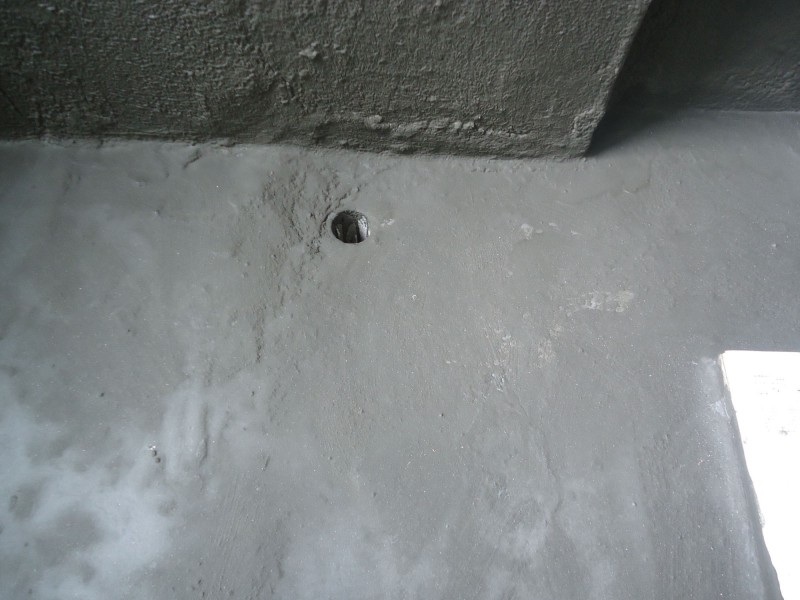

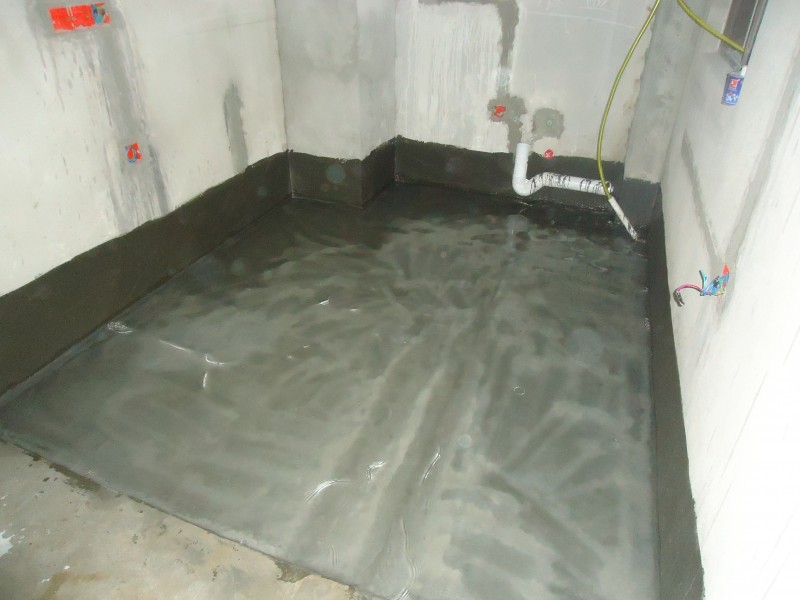

卫生间二次排水地漏
厨房刷2次防水完成

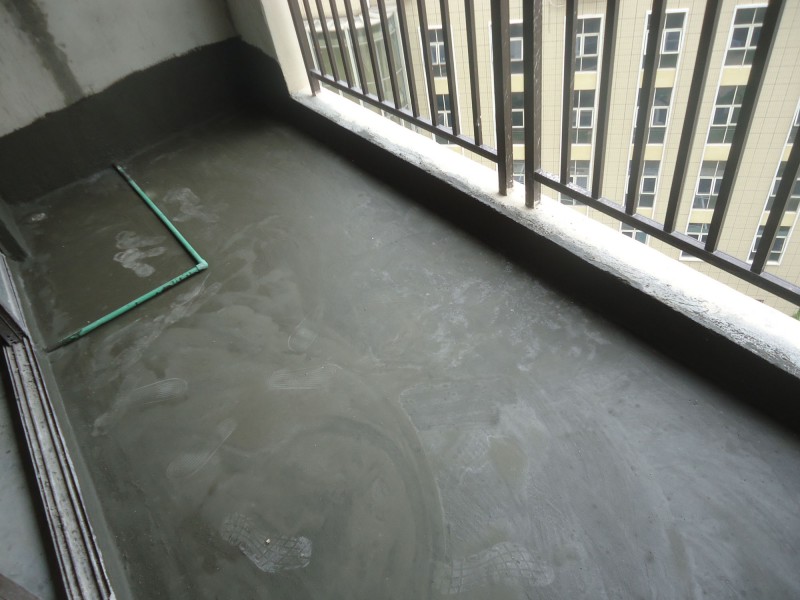

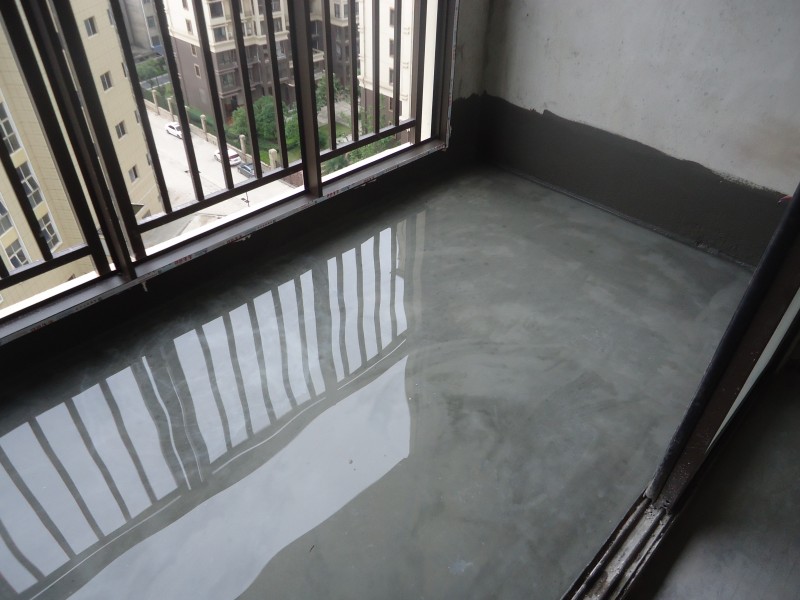

阳台刷2次防水完成
2018-8-3卫生间厨房阳台放水
2018-8-5卫生间厨房阳台闭水48小时
卫生间闭水48小时,无明显少水。
厨房闭水48小时,无明显少水。

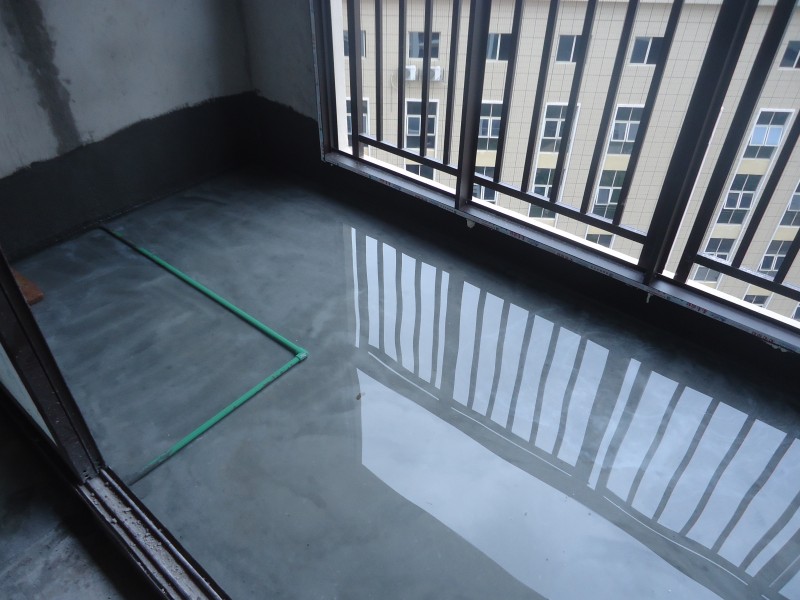

阳台闭水48小时,无明显少水。
2018-8-7泥工进场
2018-8-28泥工完工
入户墙砖地砖完工01
入户墙砖地砖完工02

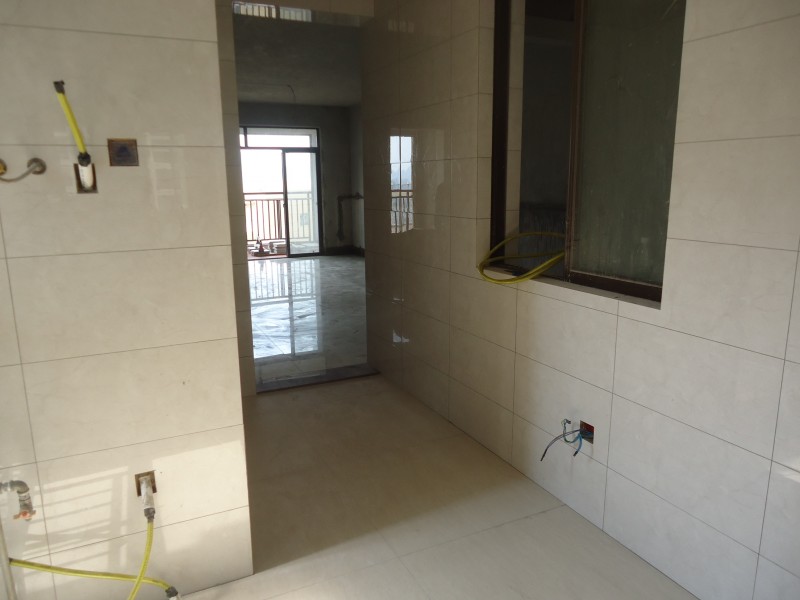

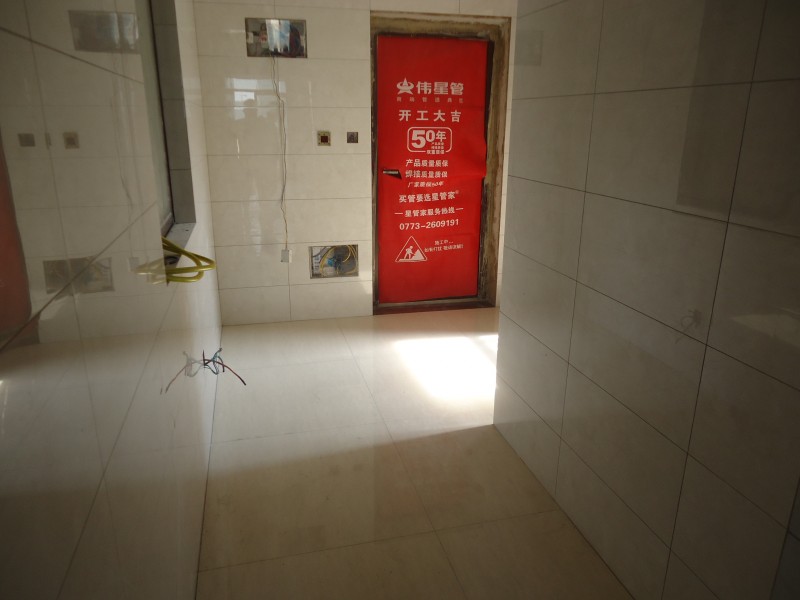

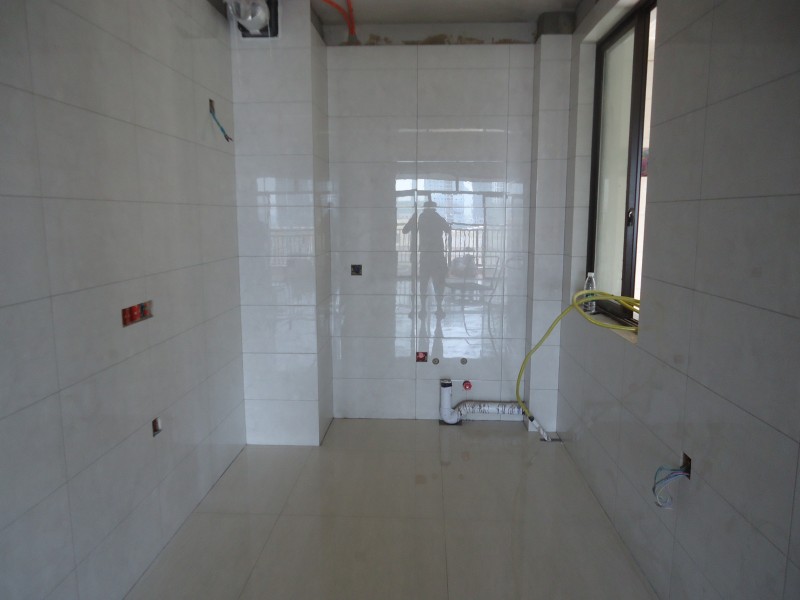

厨房墙砖地砖完工

卫生间墙砖地砖完工

客厅餐厅地砖完工

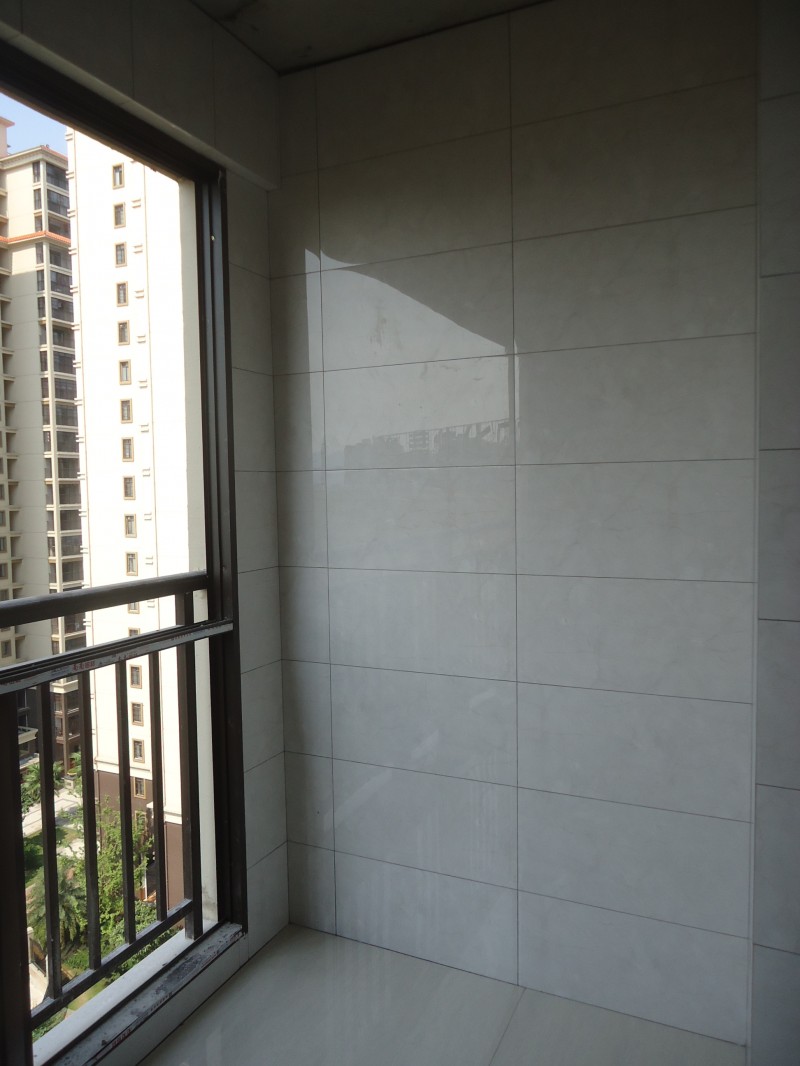

阳台墙砖地砖完工

2018-8-28铺设保护膜

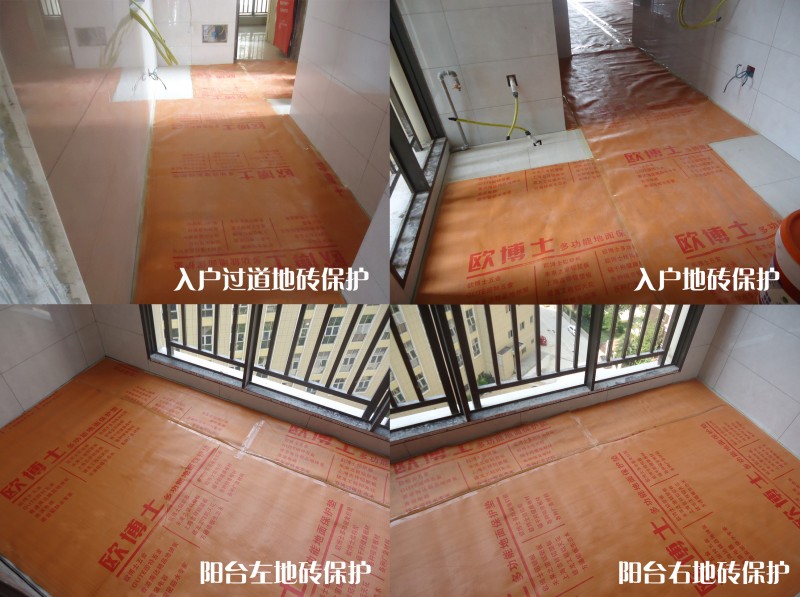

入户与阳台地砖保护,防止后面工程损坏地砖。

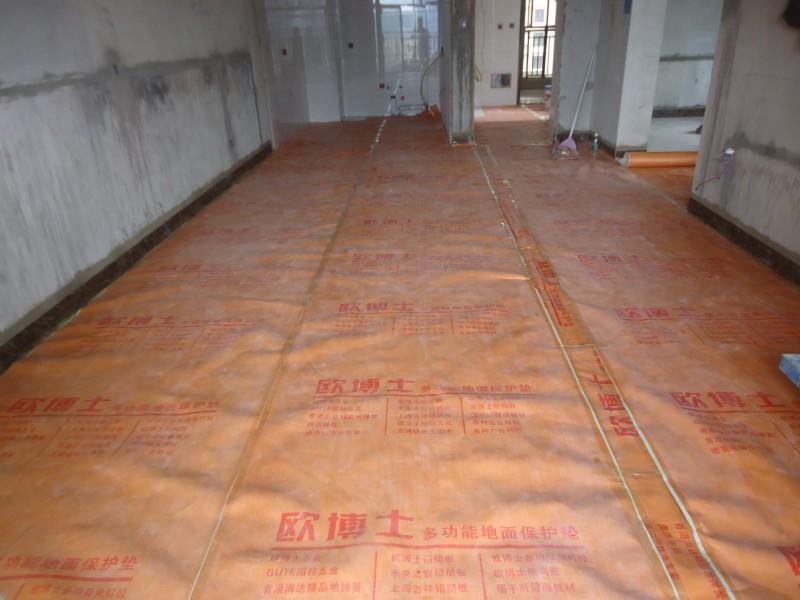

客厅餐厅厨房地砖保护,防止后面工程损坏地砖。

主卧地砖保护,防止后面工程损坏地砖。
次卧地砖保护,防止后面工程损坏地砖。
卫生间地砖保护,防止后面工程损坏地砖。
2018-8-27木工进场
2018-8-29木工完工

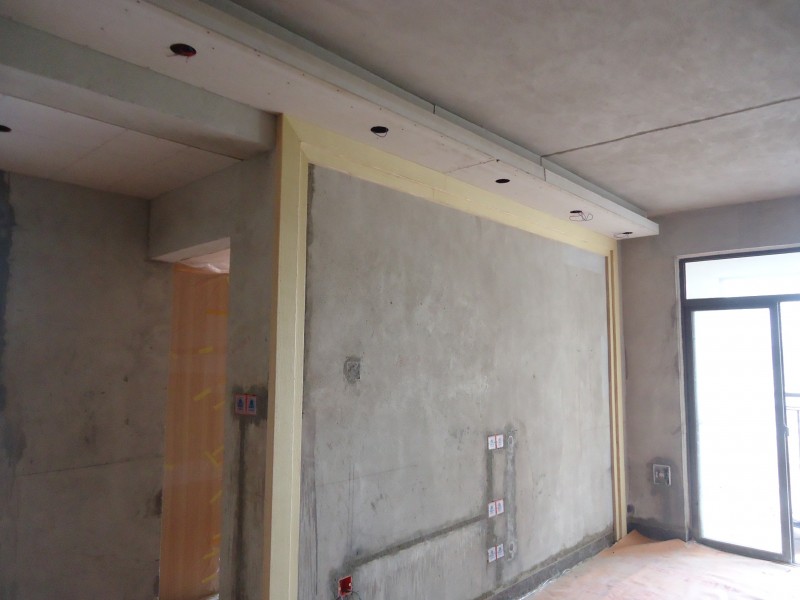

电视墙与吊顶完工
2018-8-30腻子油漆工进场

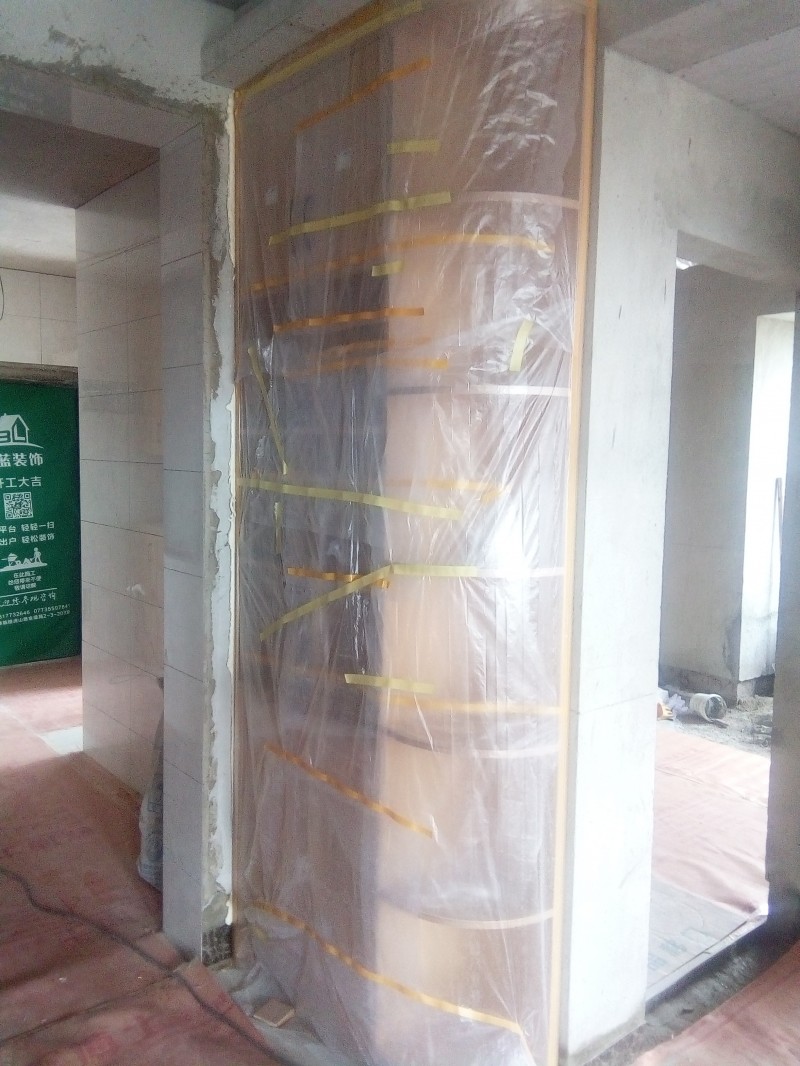

酒柜完工并用薄膜保护,防止腻子把柜子弄脏。

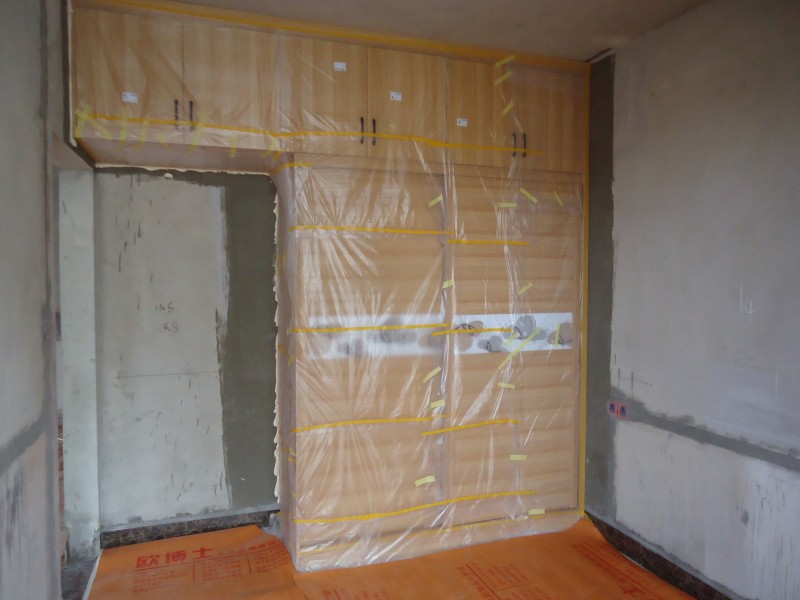

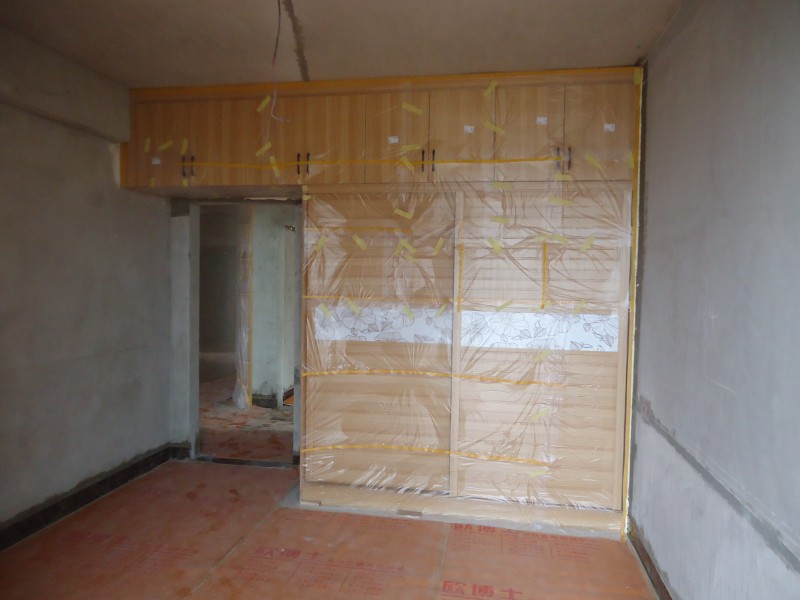

主卧衣柜完工并用薄膜保护,防止腻子把柜子弄脏。
次卧衣柜完工并用薄膜保护,防止腻子把柜子弄脏。
2018-8-28腻子进场

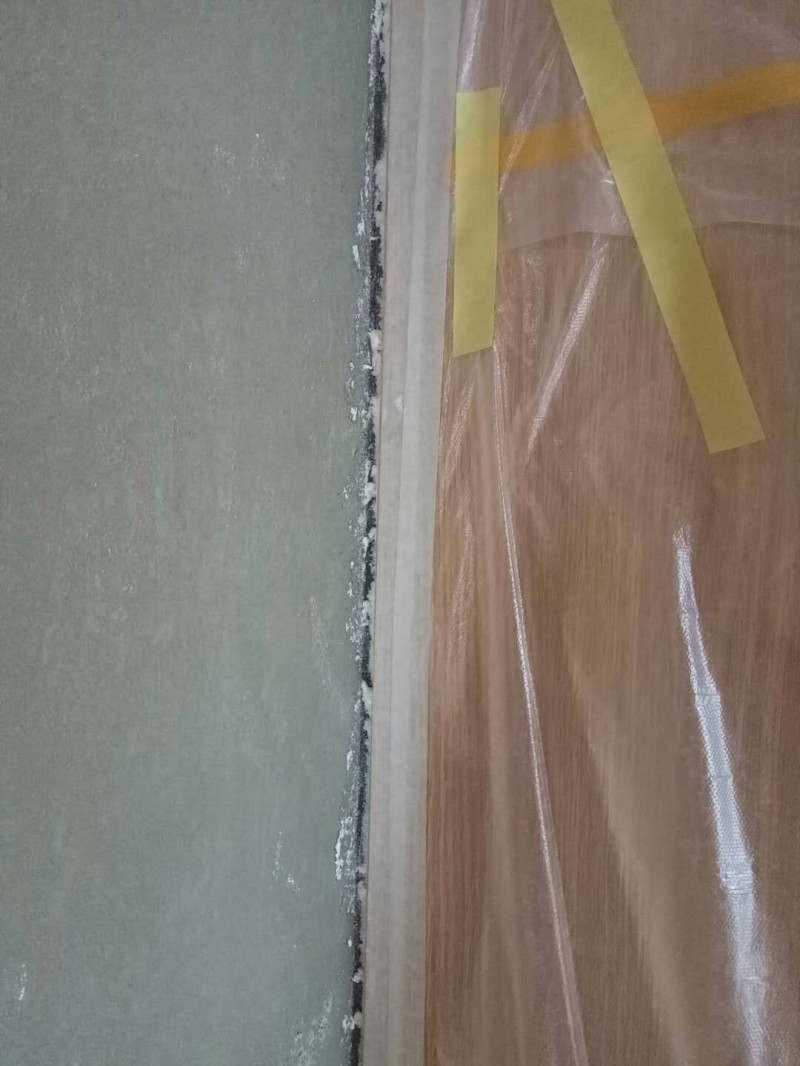

柜子边用纸带贴好收边,防止腻子把柜子弄脏,也可以让收边更整齐。

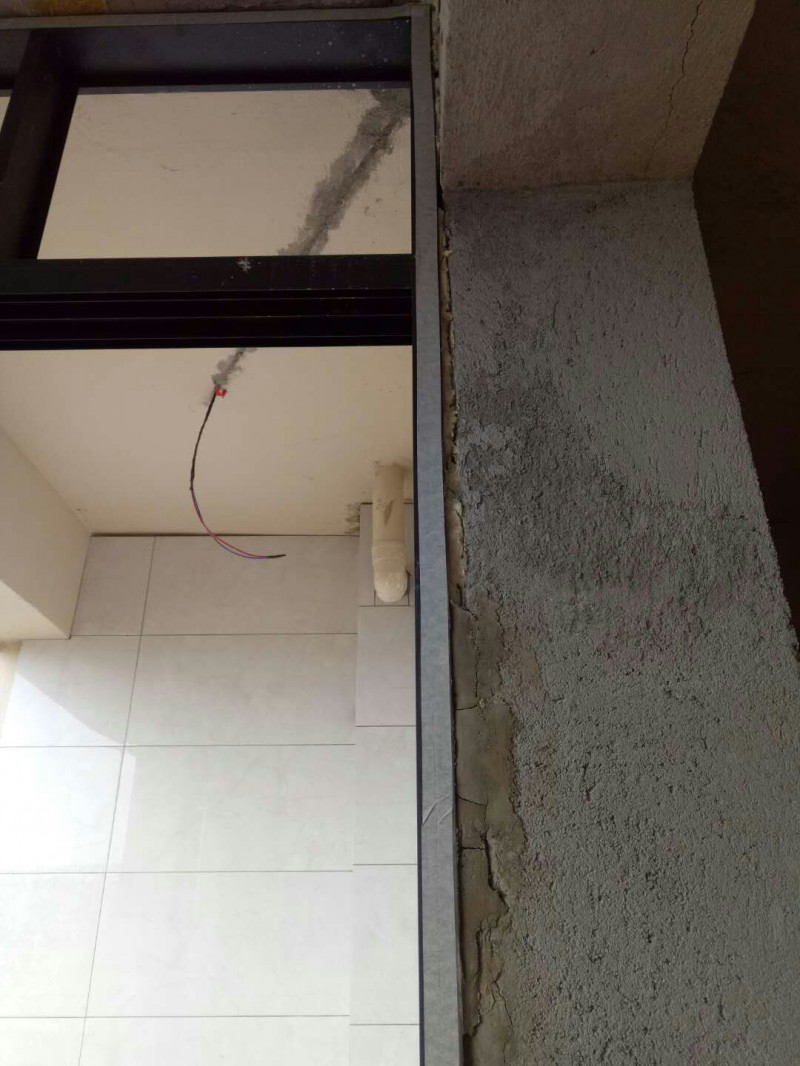

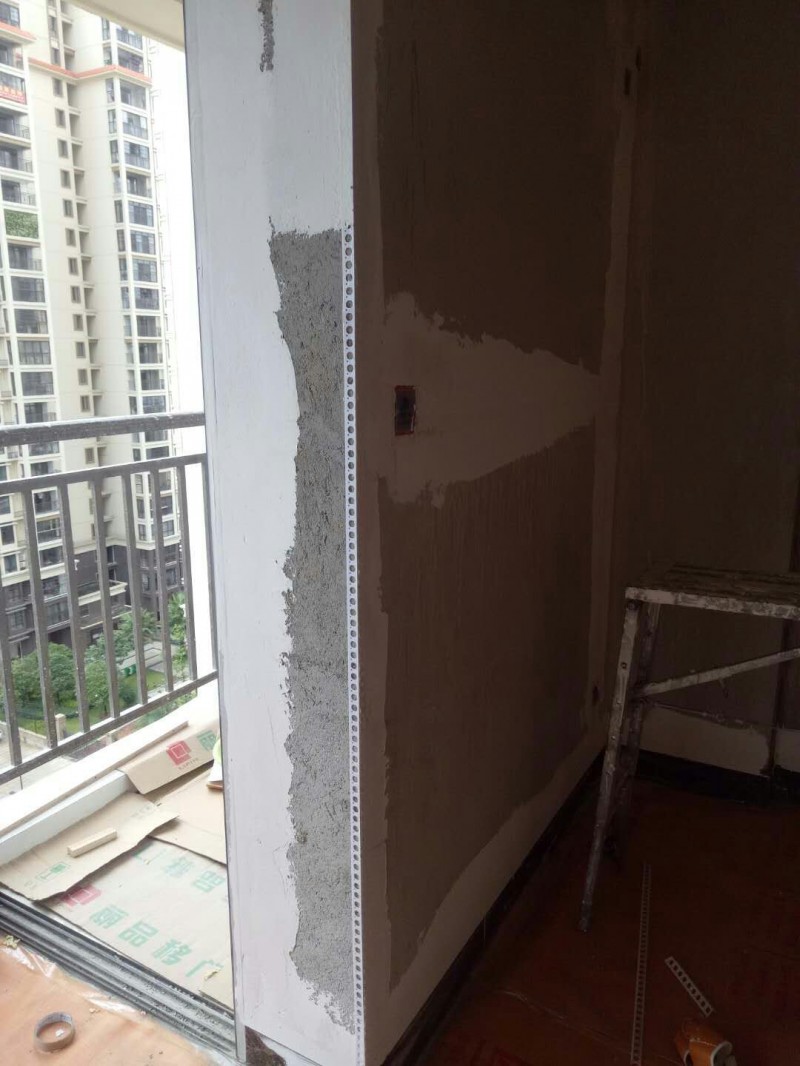

窗户边用纸带贴好收边,防止腻子把窗框弄脏,也可以让收边更整齐。
瓷砖边用纸带贴好收边,防止腻子把瓷砖弄脏,也可以让收边更整齐。

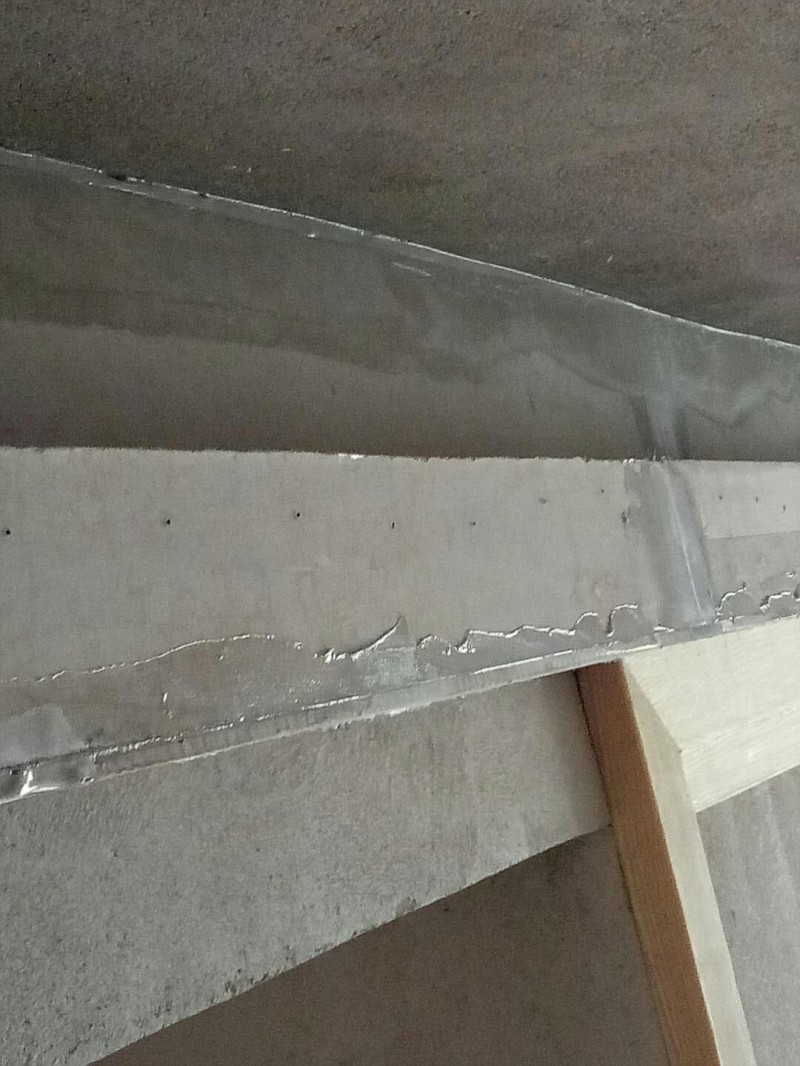

吊顶与墙面的缝细要用防裂宝填满,防止后期开裂。
吊顶与顶面的缝细,吊顶阳角缝细要用防裂宝填满,防止后期开裂。

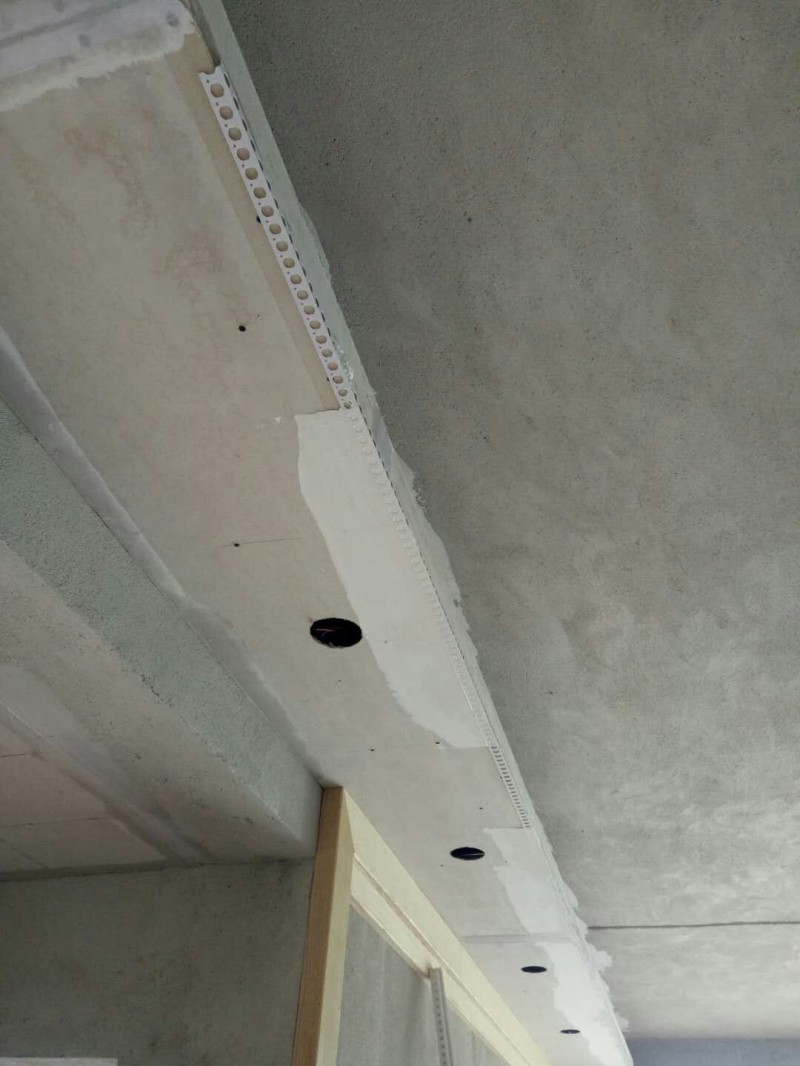

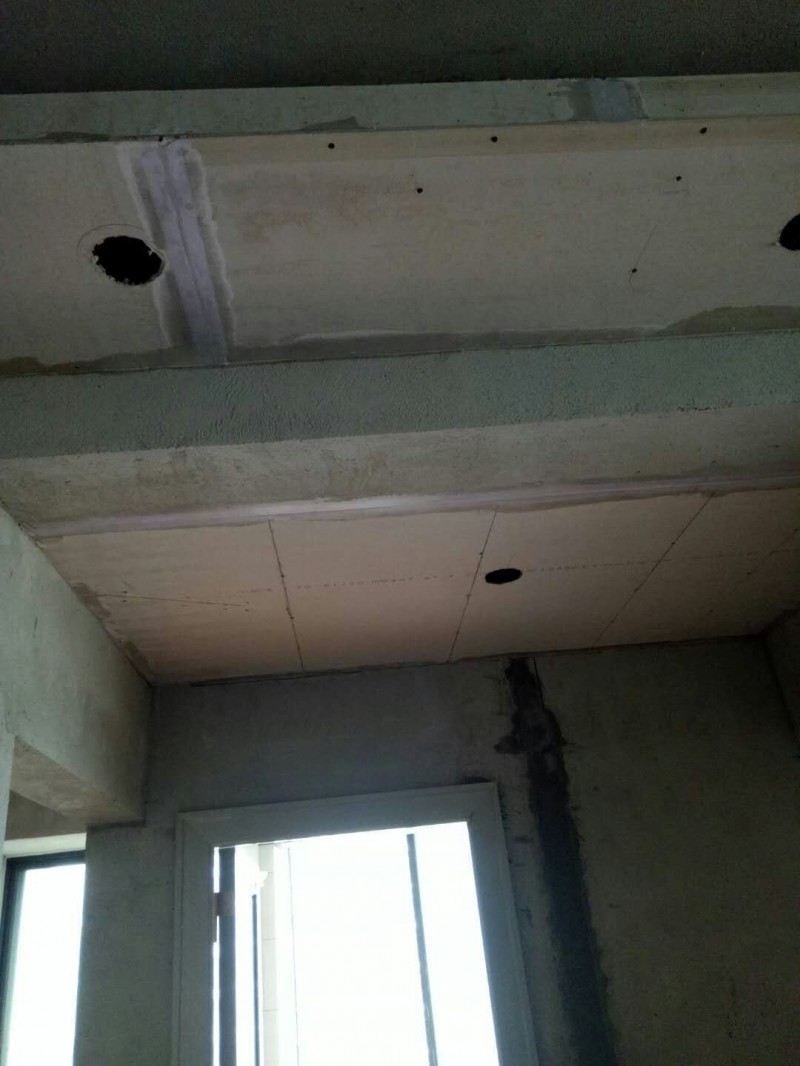

吊顶所有接缝处要用防裂宝处理,防止后期开裂。

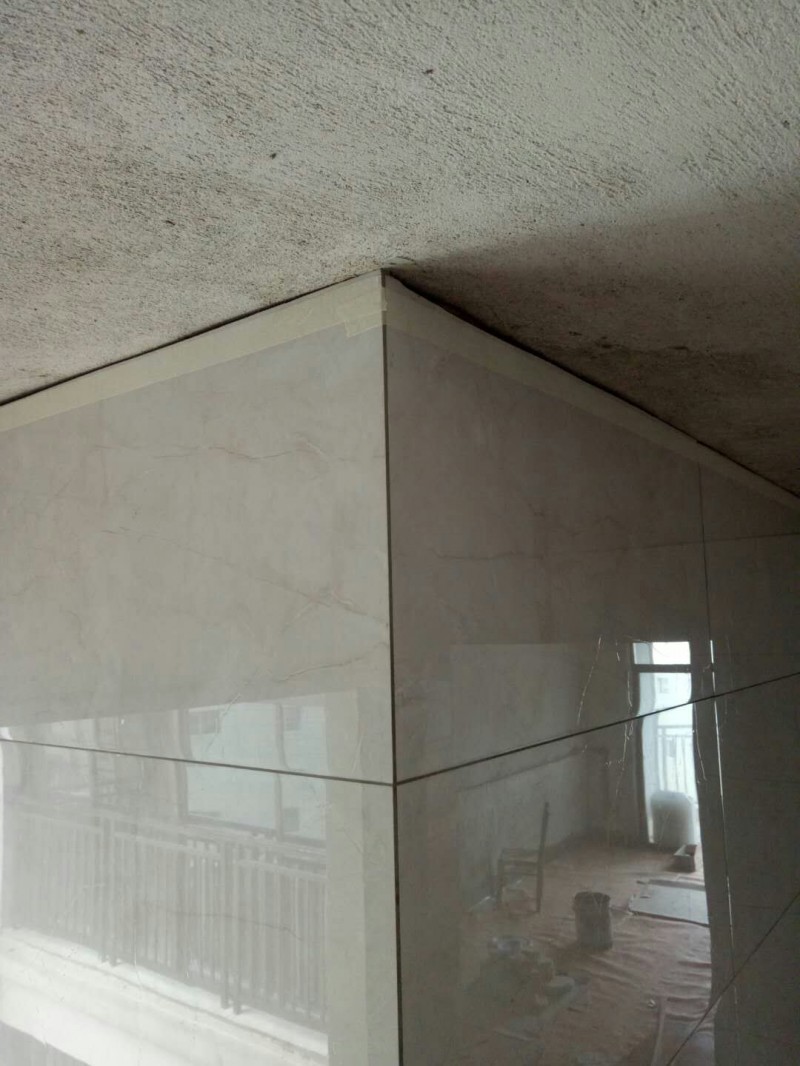

吊顶阳角需用阳角线收边,防止开裂,并且可以让阳角变得更直更美观。

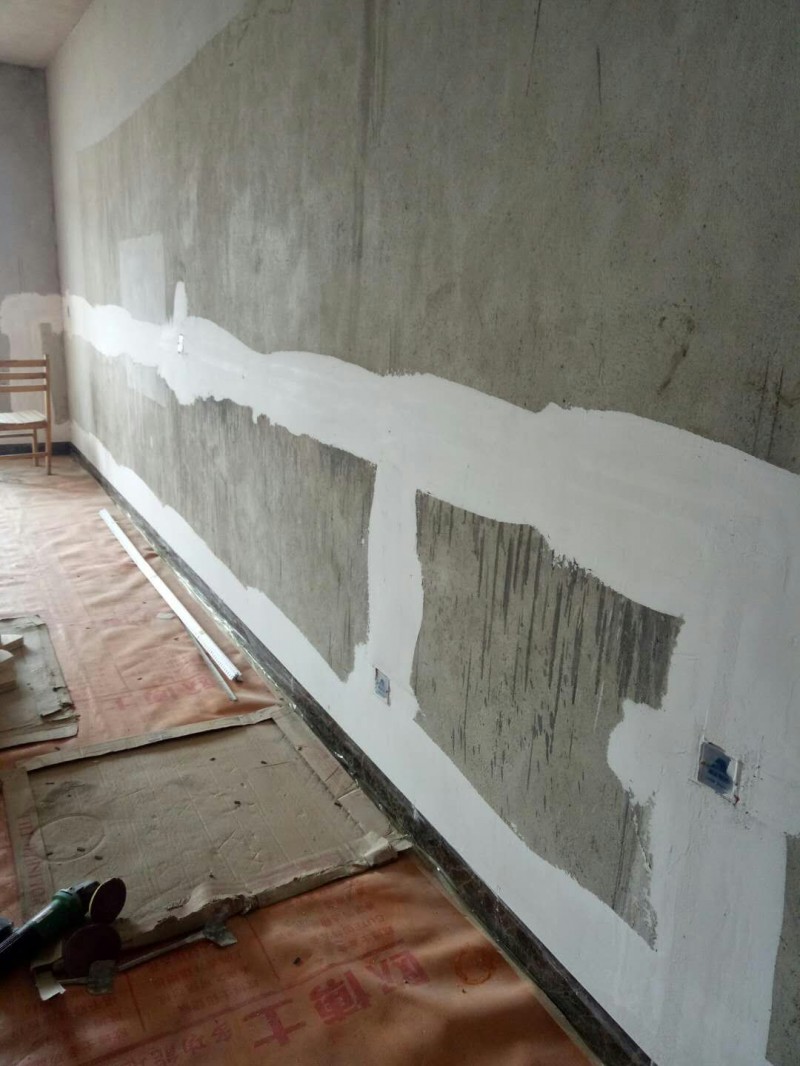

全房阳角处需加阳角线,可以让阳角更直更美观,也可以让阳角有一定的防撞力。
所有的电工槽、地脚线均要放防裂网,用白乳胶+粘粉做防裂处理,可以有效防止电工槽开裂问题。
