首页->“菜单”工程无缝追踪->工程无缝追踪-中远豪庭1栋2单元1405王府-腻子完工

平台-桂林冰蓝装饰   2018-08-09
项目简介:实量建筑面积108平方,三房两厅两卫,拆除、土建、陶泥、钢丝网、8厘螺纹钢等费用4800元。装修合同预算造价5.7万元,包含水电防水、贴砖、鞋柜、酒柜、储物柜、三房衣柜、门厅客厅餐厅吊顶、电视墙、全房腻子乳胶漆。主材甲方自购。

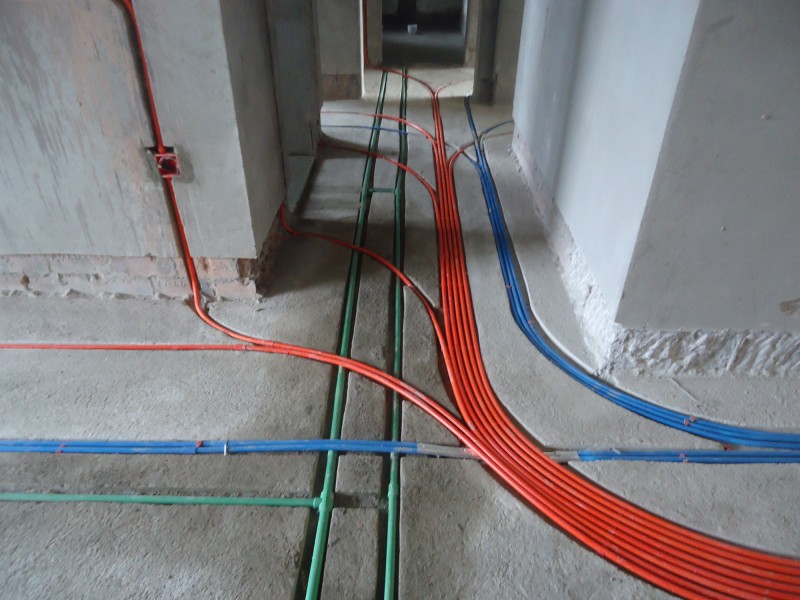

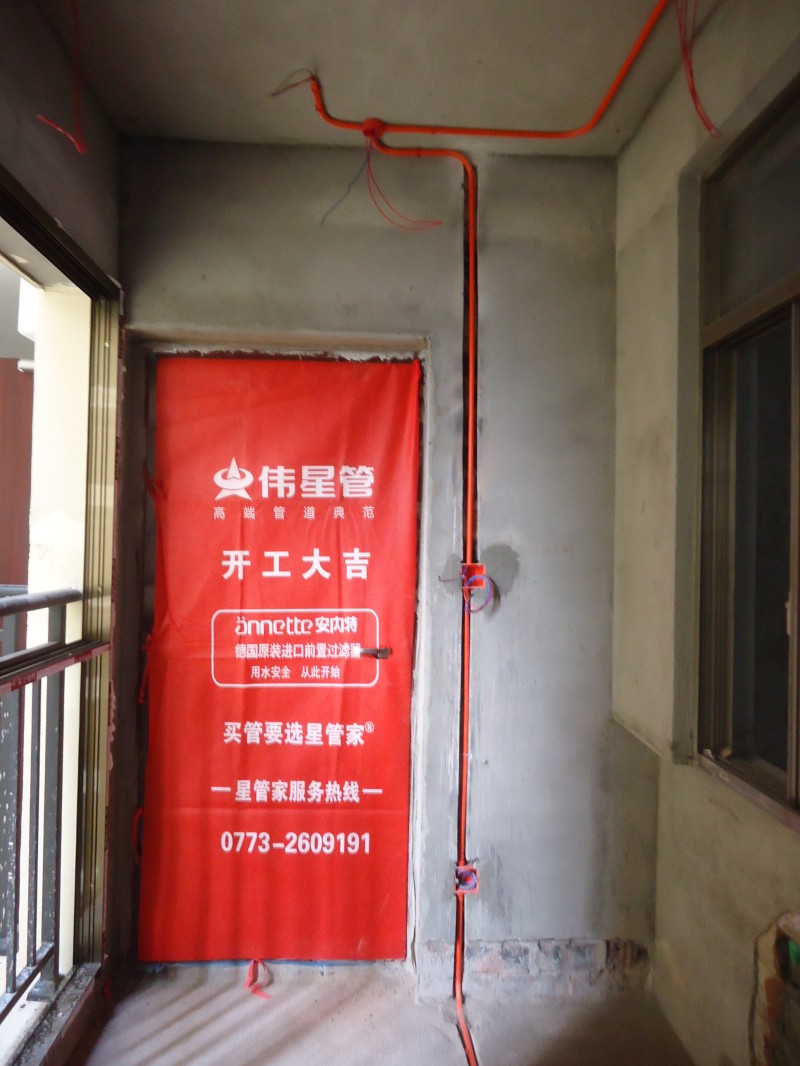

2018年7月15日开工大吉

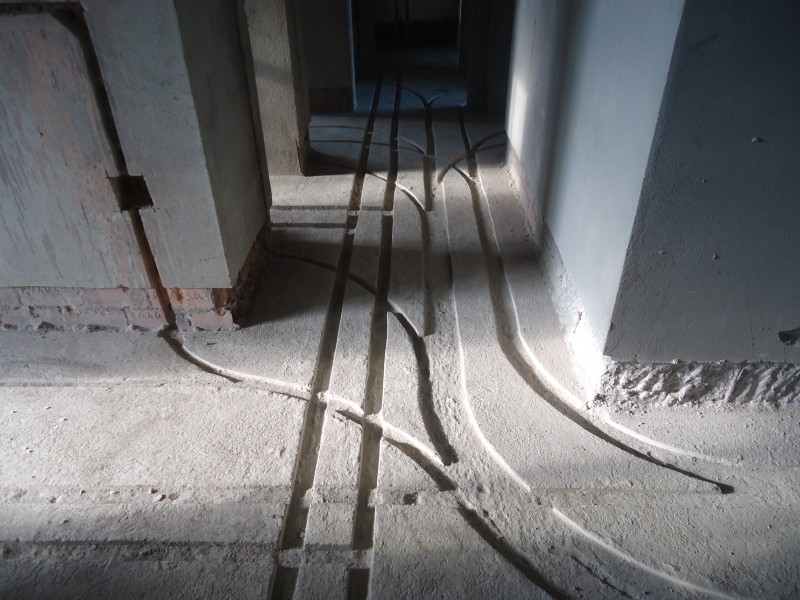

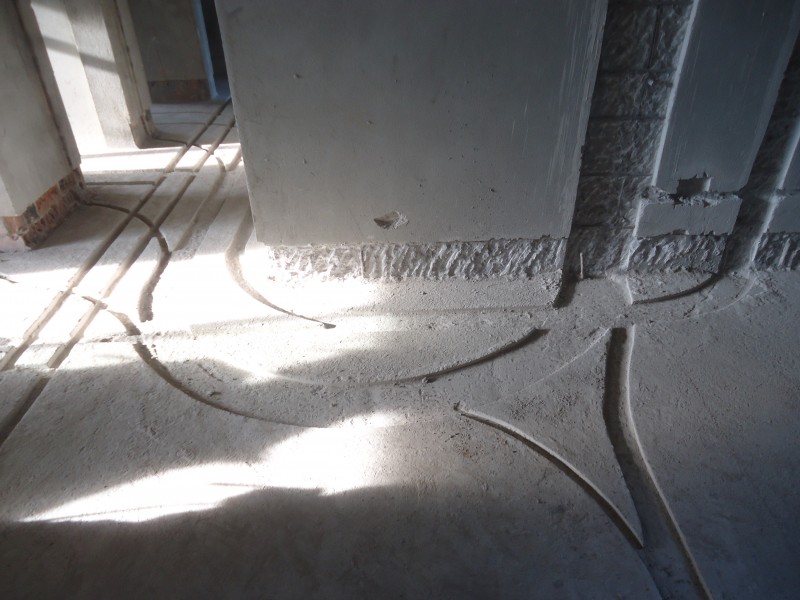

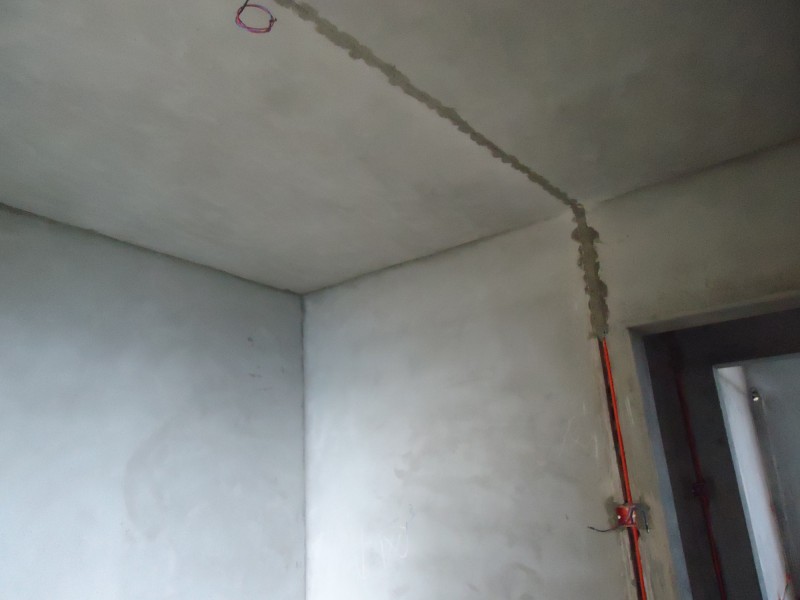

2018-7-19水电活管曲线开槽

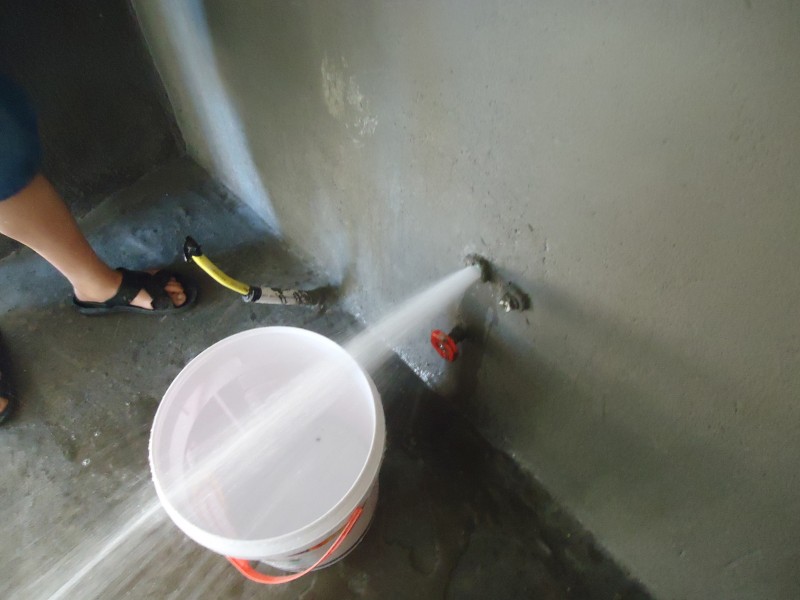

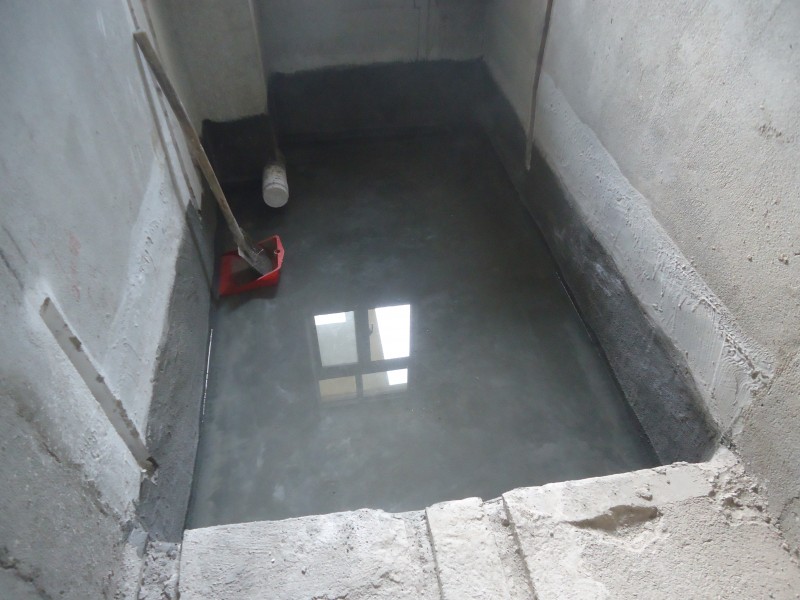

2018-7-21卫生间沉池刷防水3遍完成

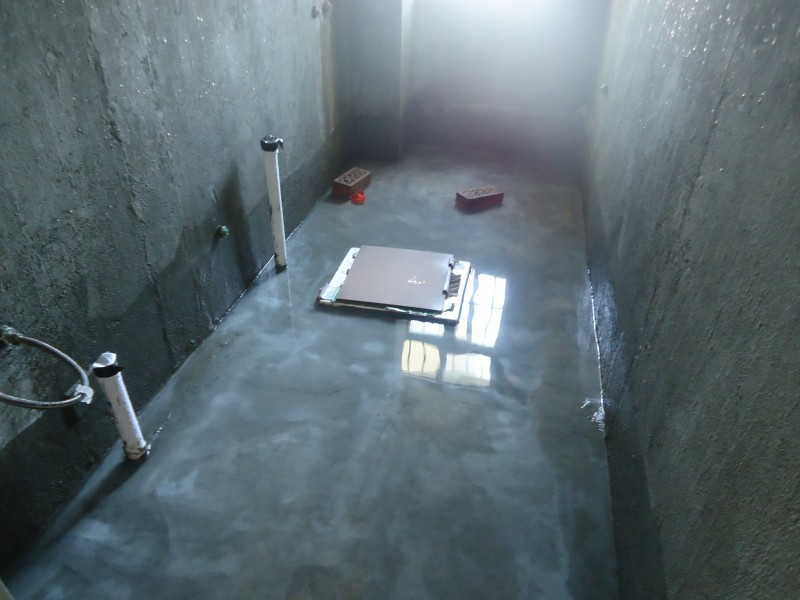

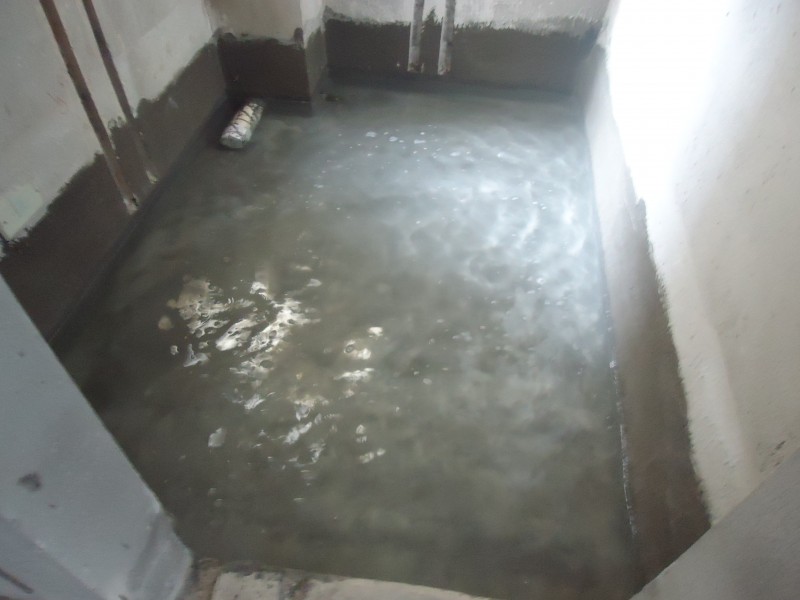

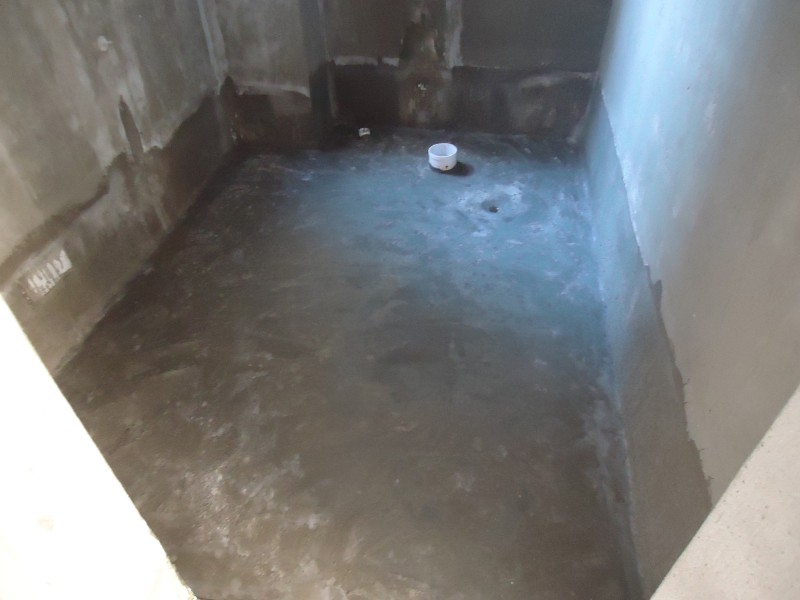

2018-7-23卫生间沉池放水

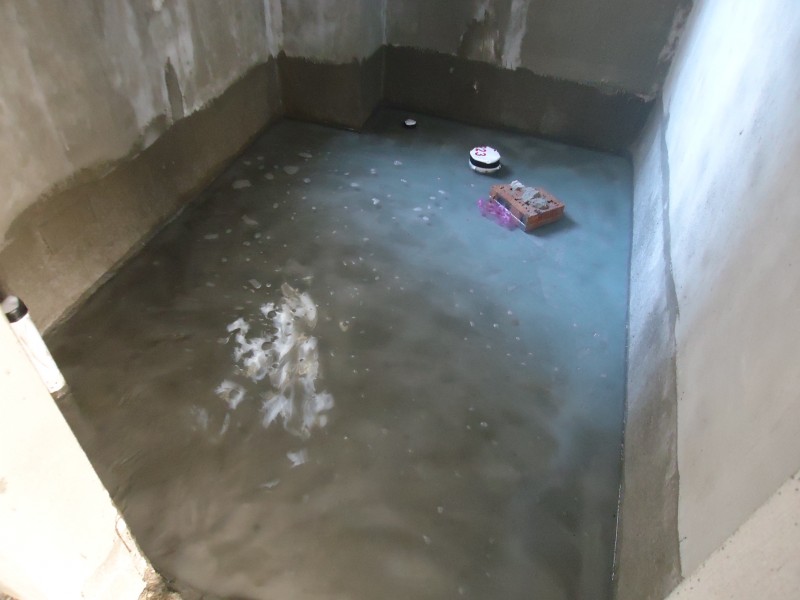

2018-7-25卫生间闭水48小时
客卫闭水48小时,未见明显少水。
主卫闭水48小时,未见明显少水。

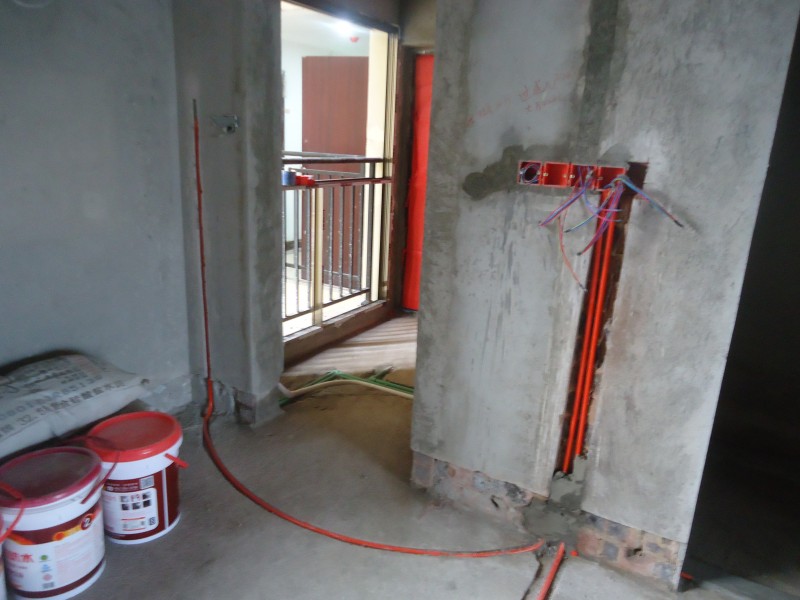

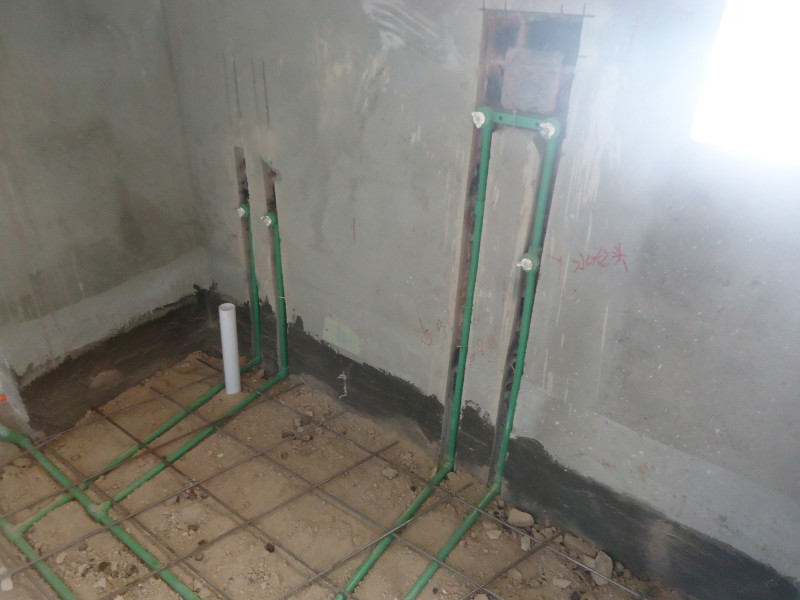

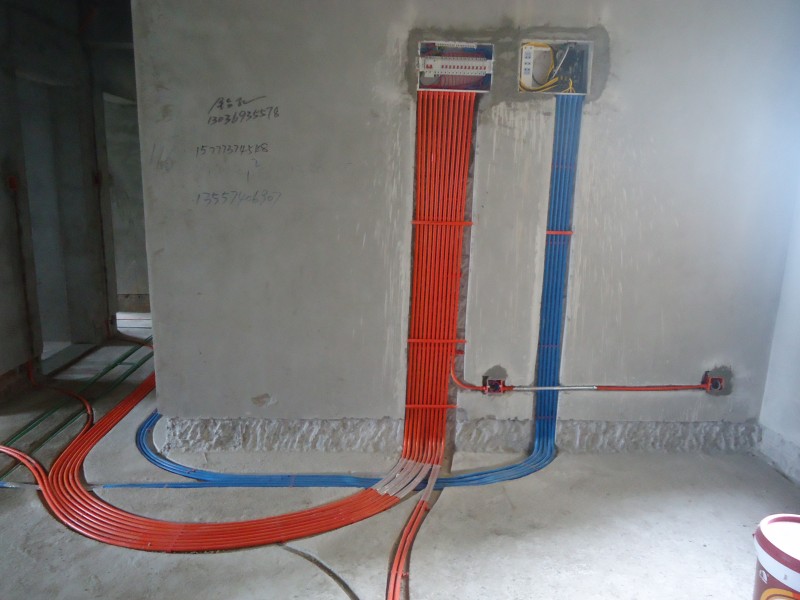

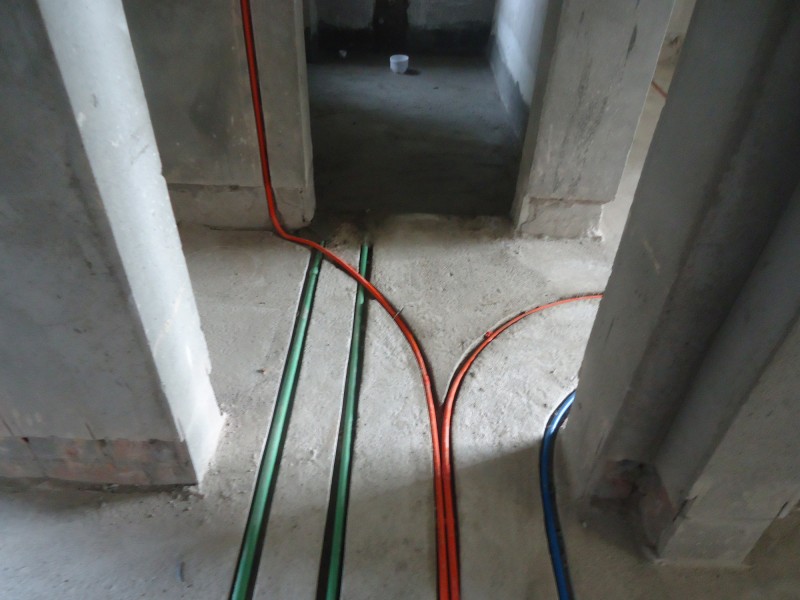

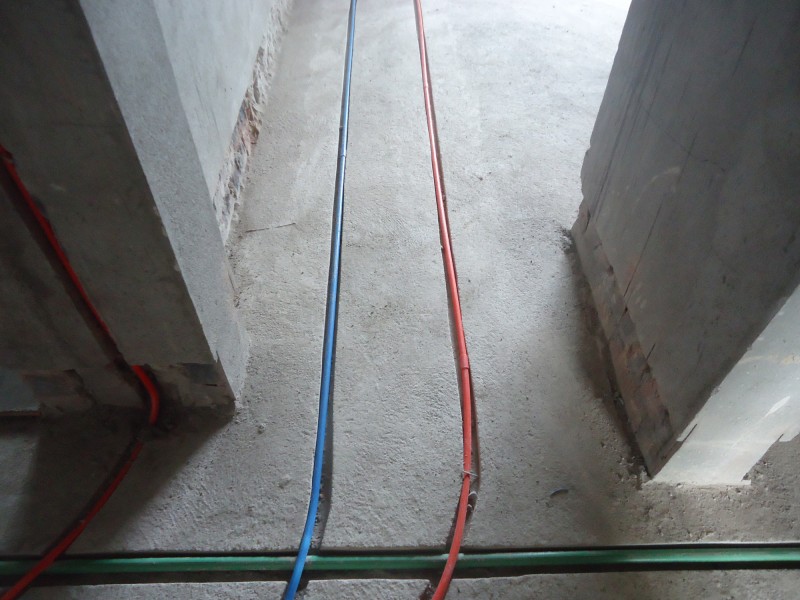

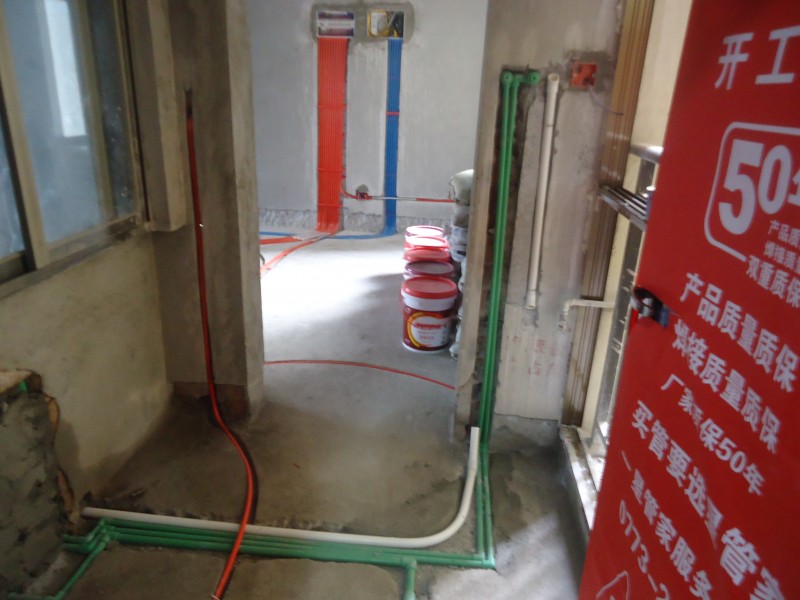

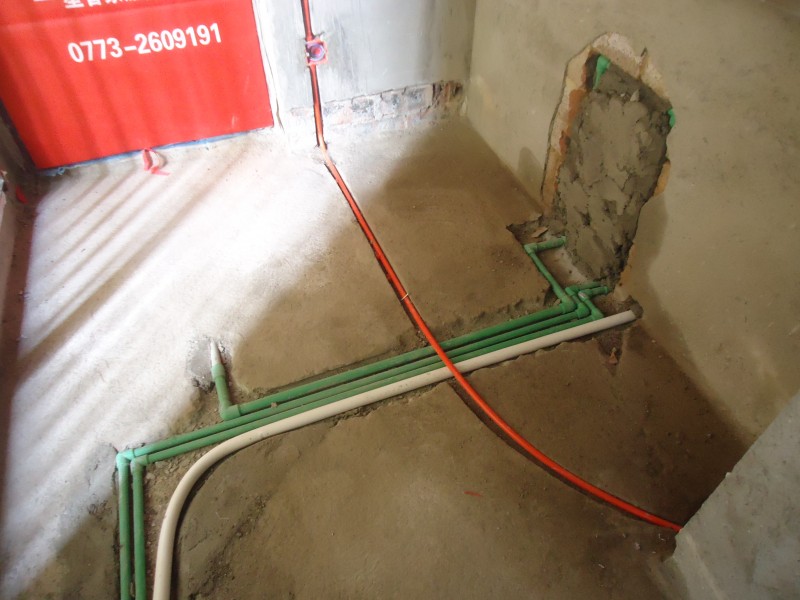

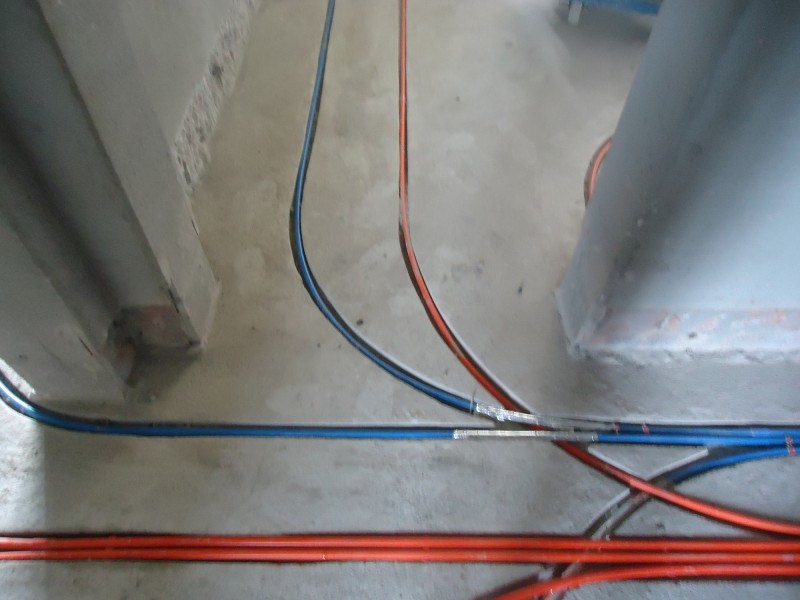

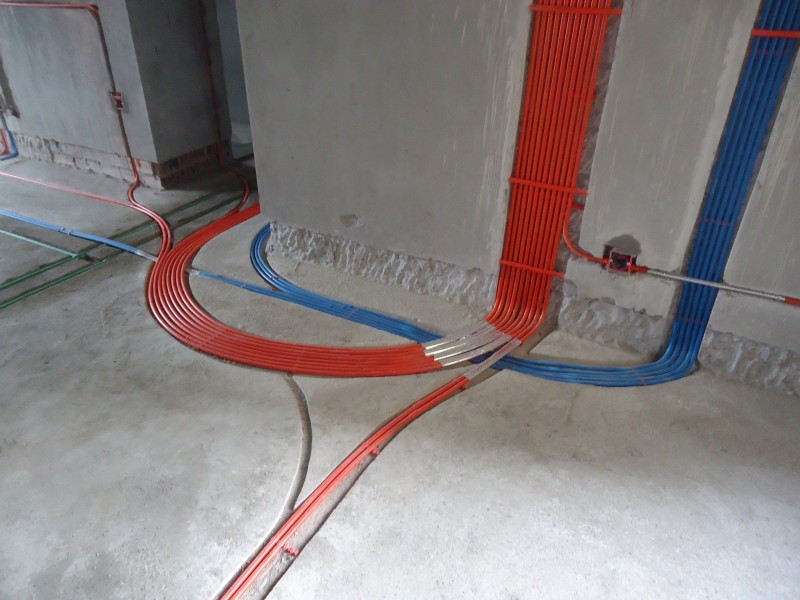

2018-8-4水电进场

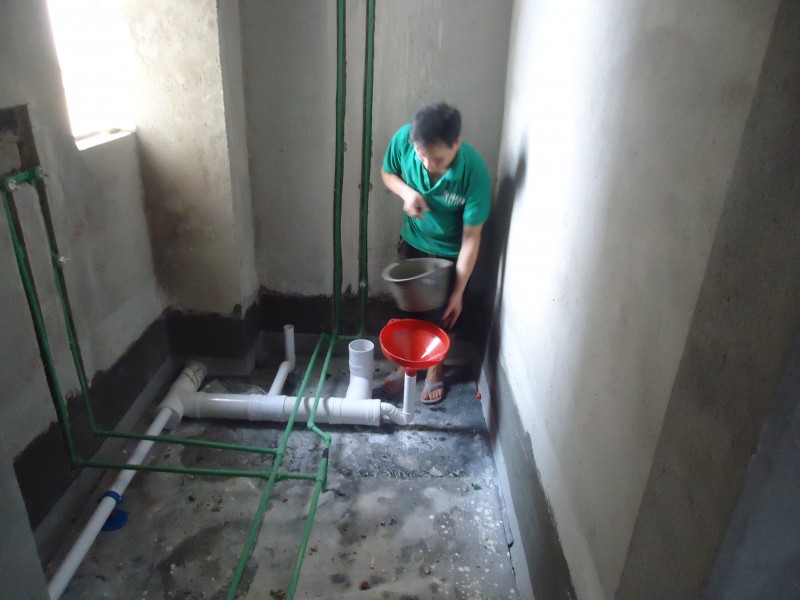

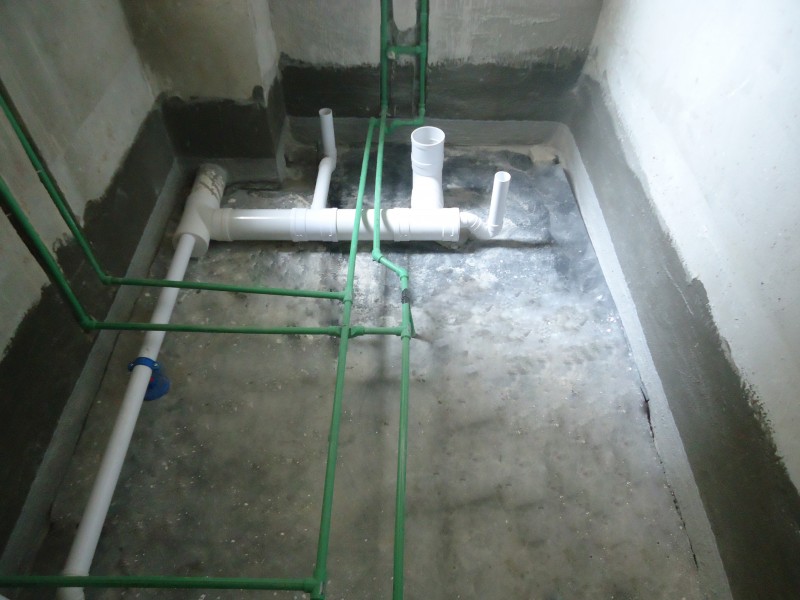

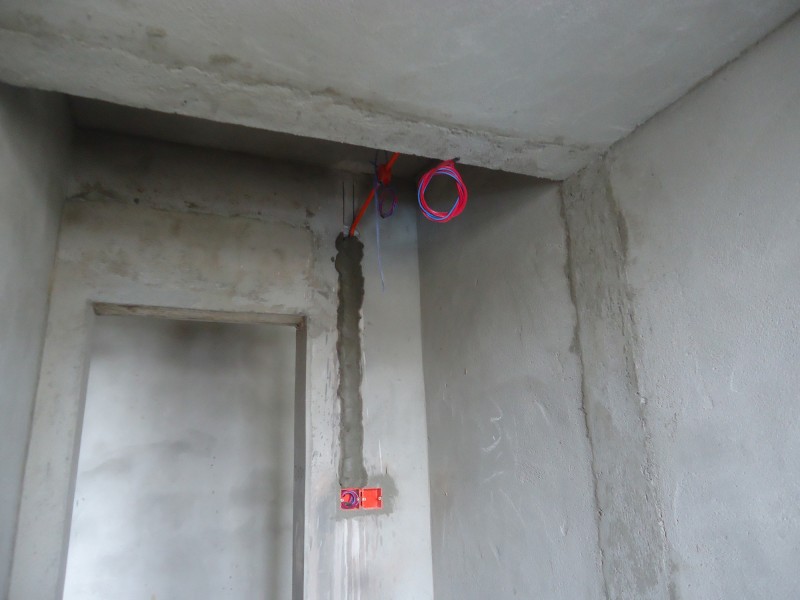

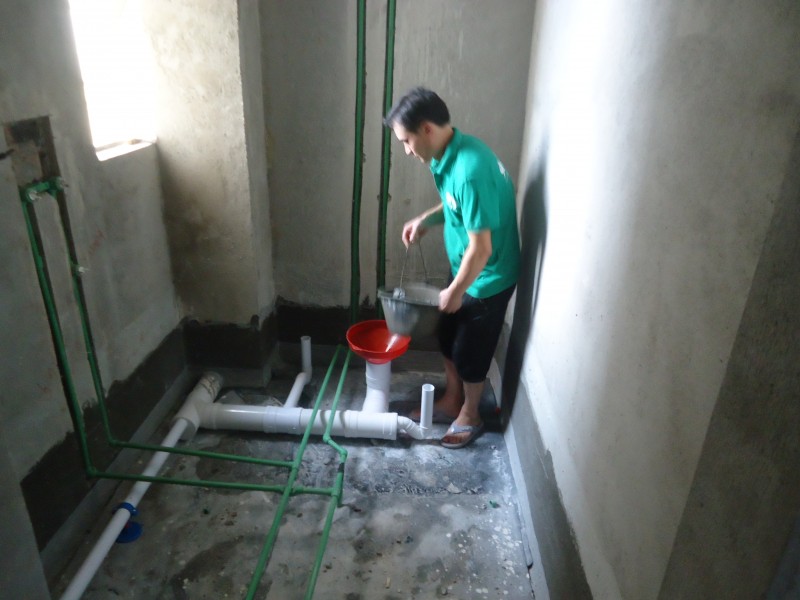

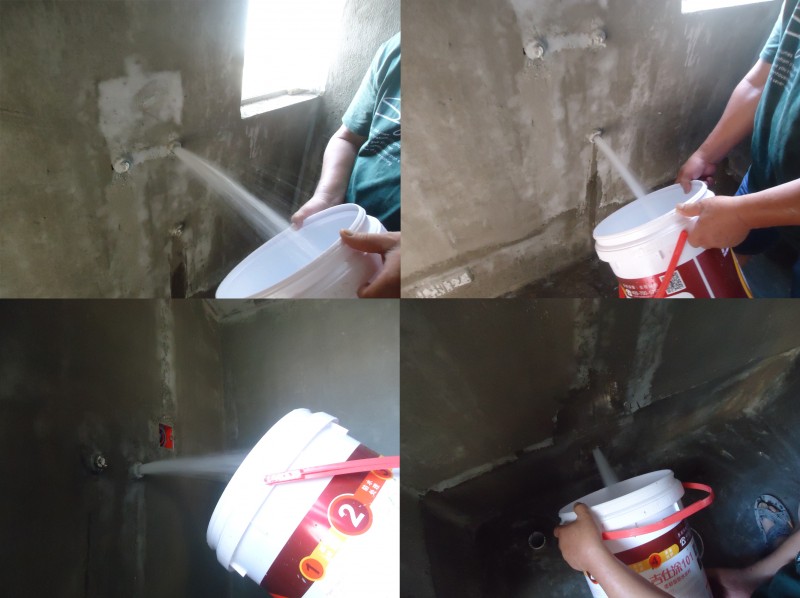

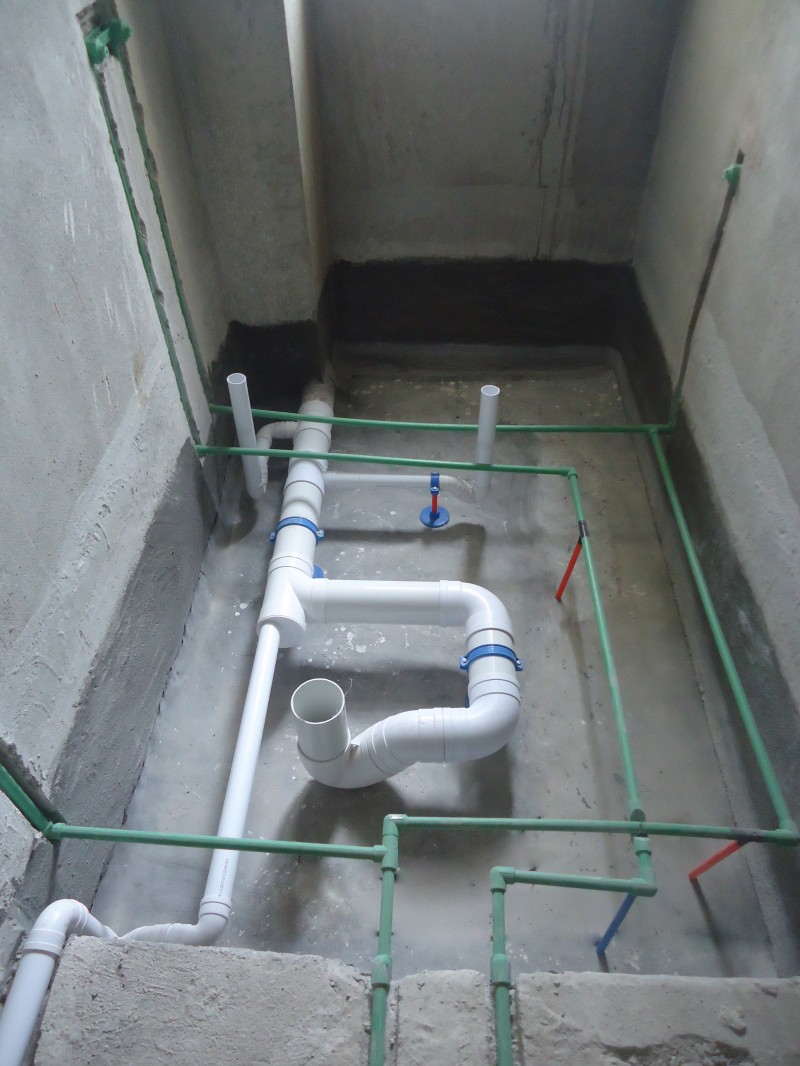

2018-8-6排水排污管测试
客卫110与所有50排水管试水,未见漏水现象。
主卫110与所有50排水管试水,未见漏水现象。

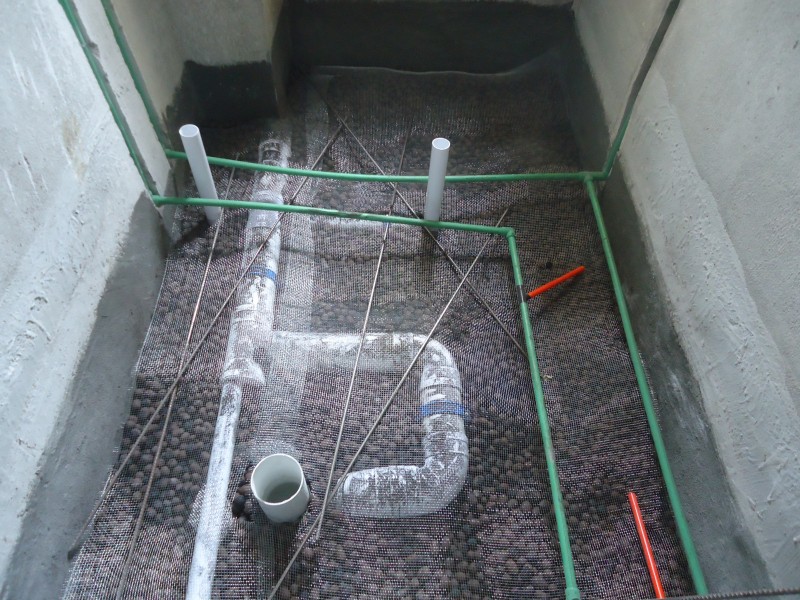

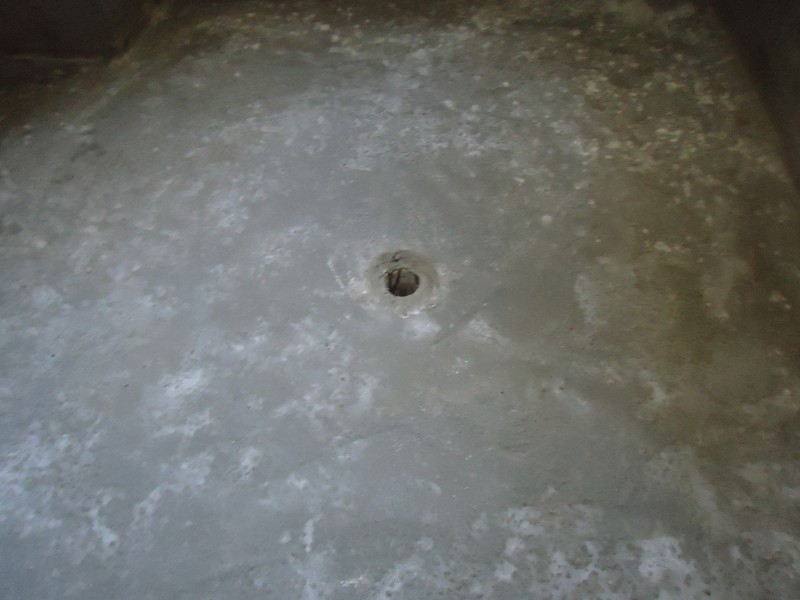

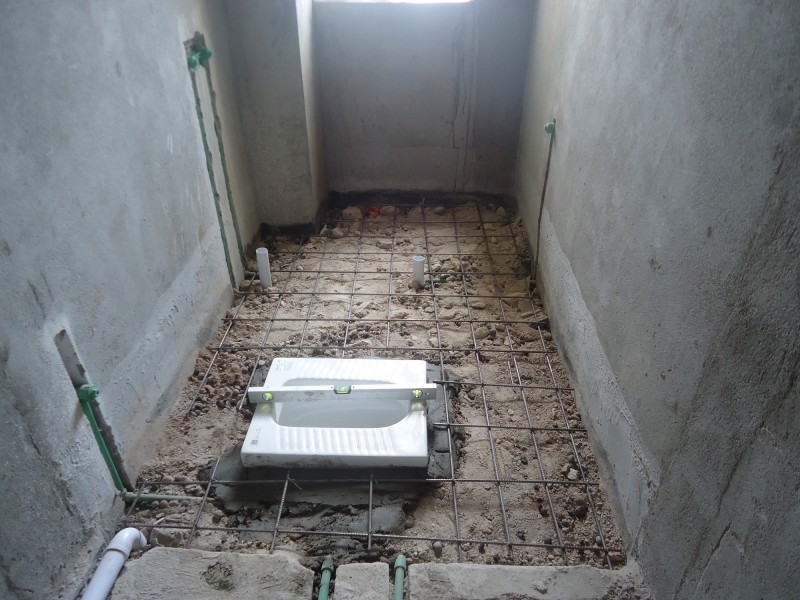

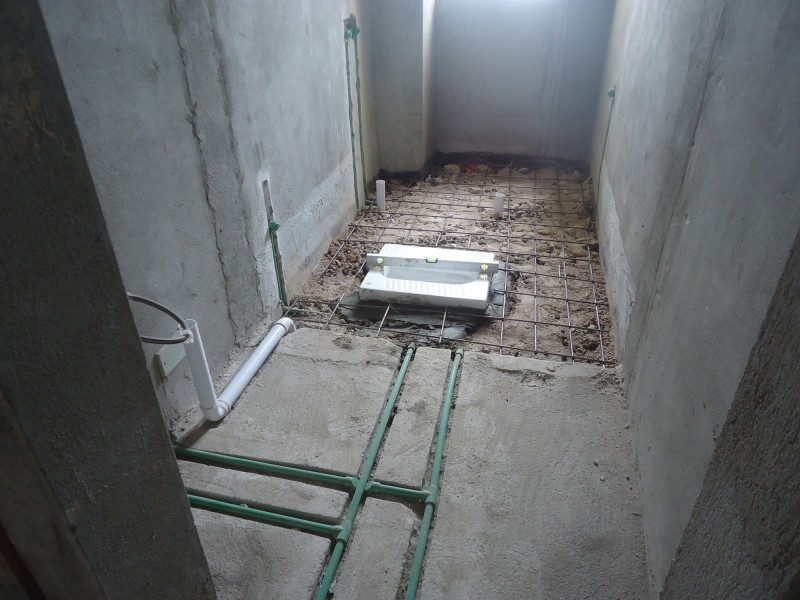

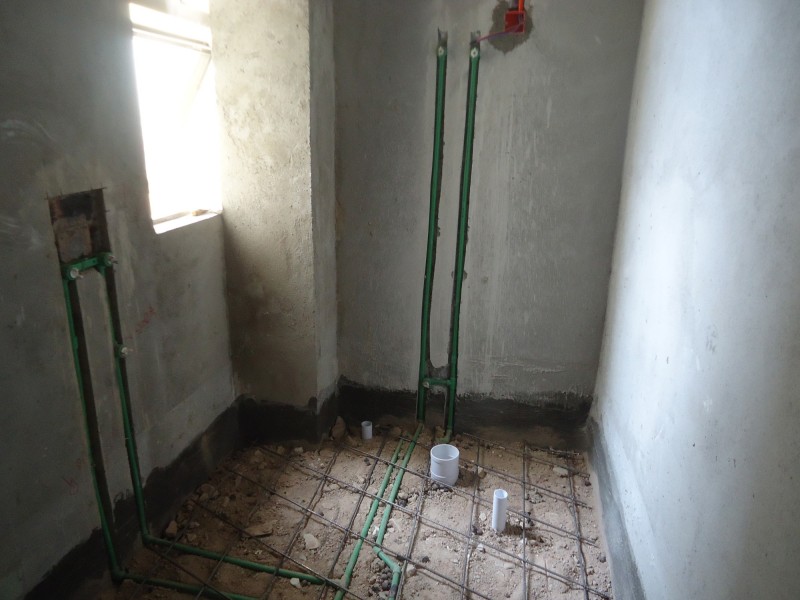

2018-8-6卫生间沉池回填
客卫沉池打扫干净
主卫沉池打扫干净

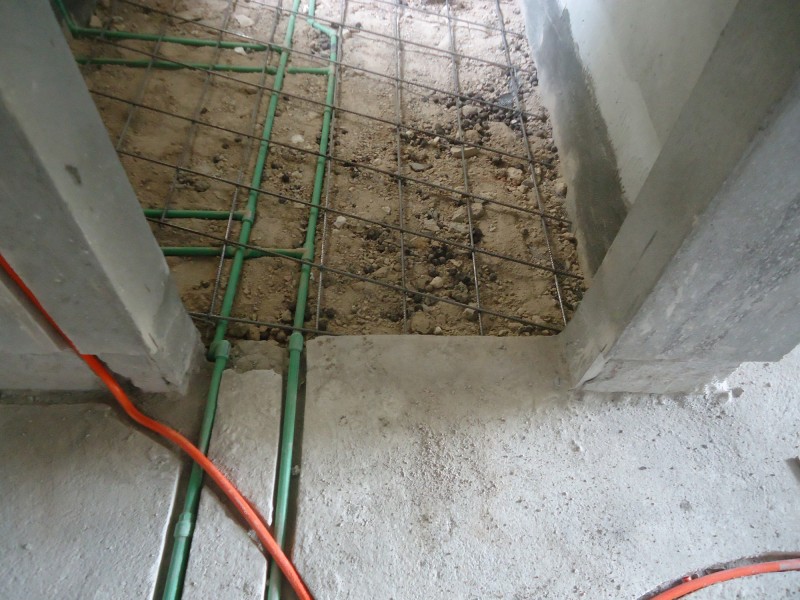

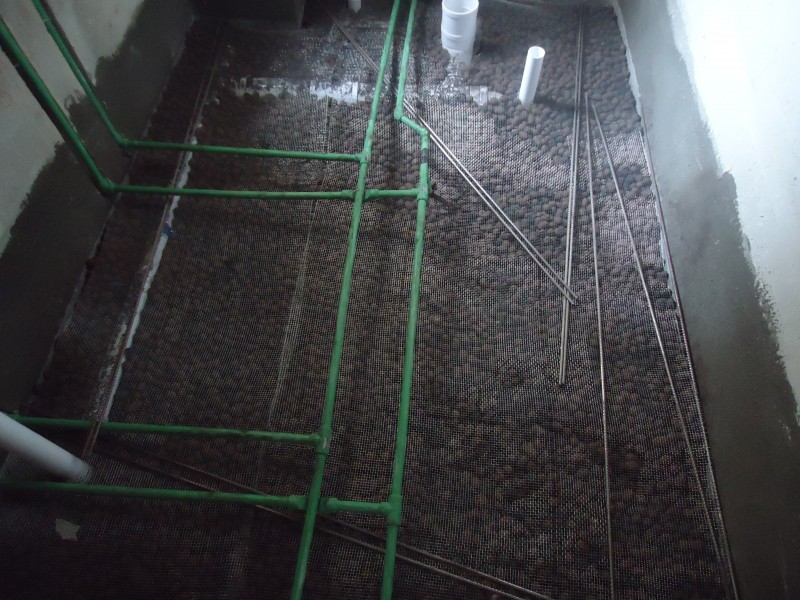

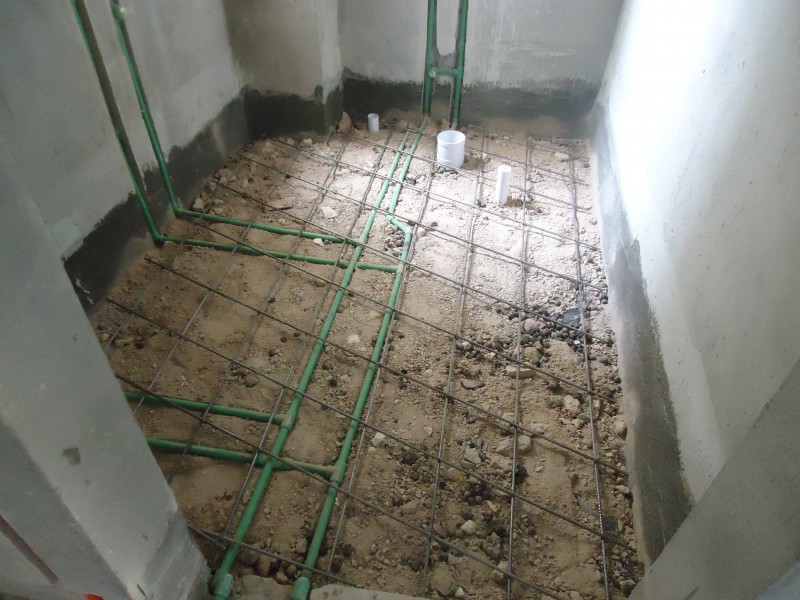

客卫回填陶粒,铺设钢丝网(防止掉入大颗料垃圾至陶粒区)。
主卫回填陶粒,铺设钢丝网(防止掉入大颗料垃圾至陶粒区)。
客卫回填建筑垃垃,铺设8厘螺纹钢(防止找平层开裂及下沉)。
主卫回填建筑垃垃,铺设8厘螺纹钢(防止找平层开裂及下沉)。

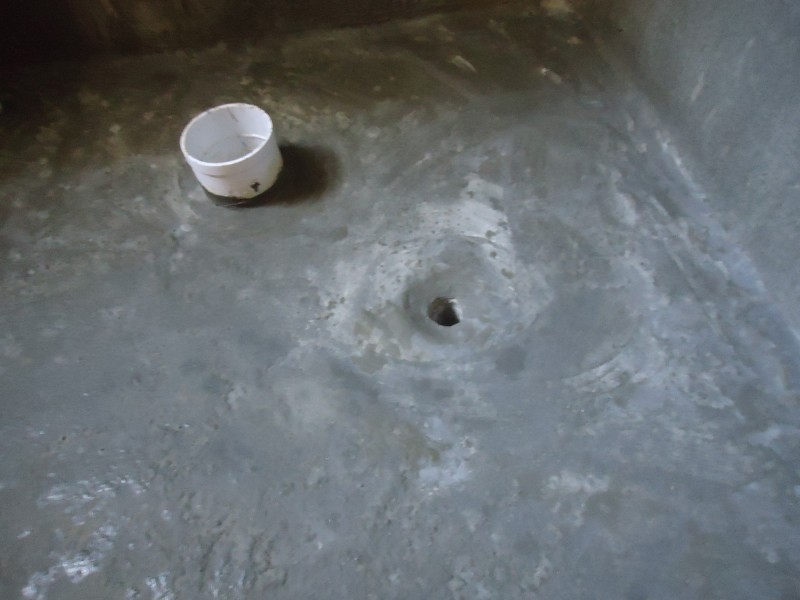

客卫地面找平放坡至二次排水地漏。
主卫地面找平放坡至二次排水地漏。

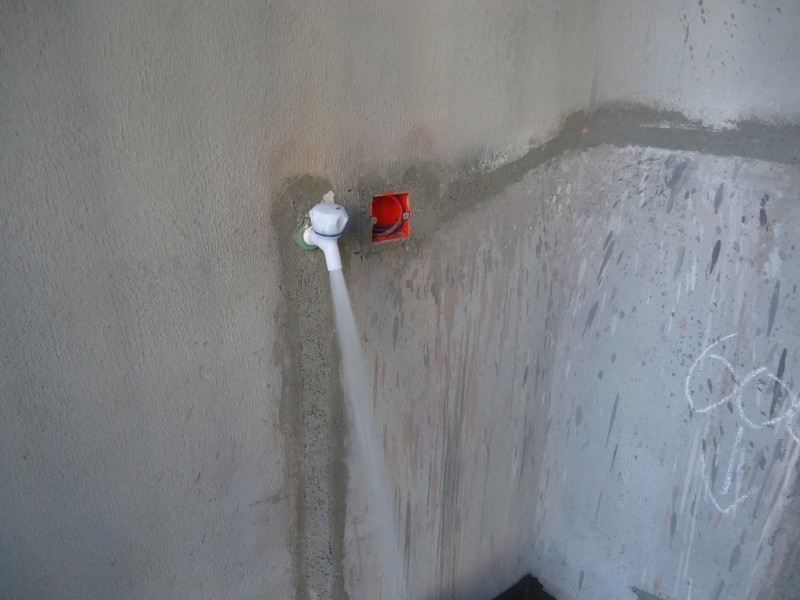

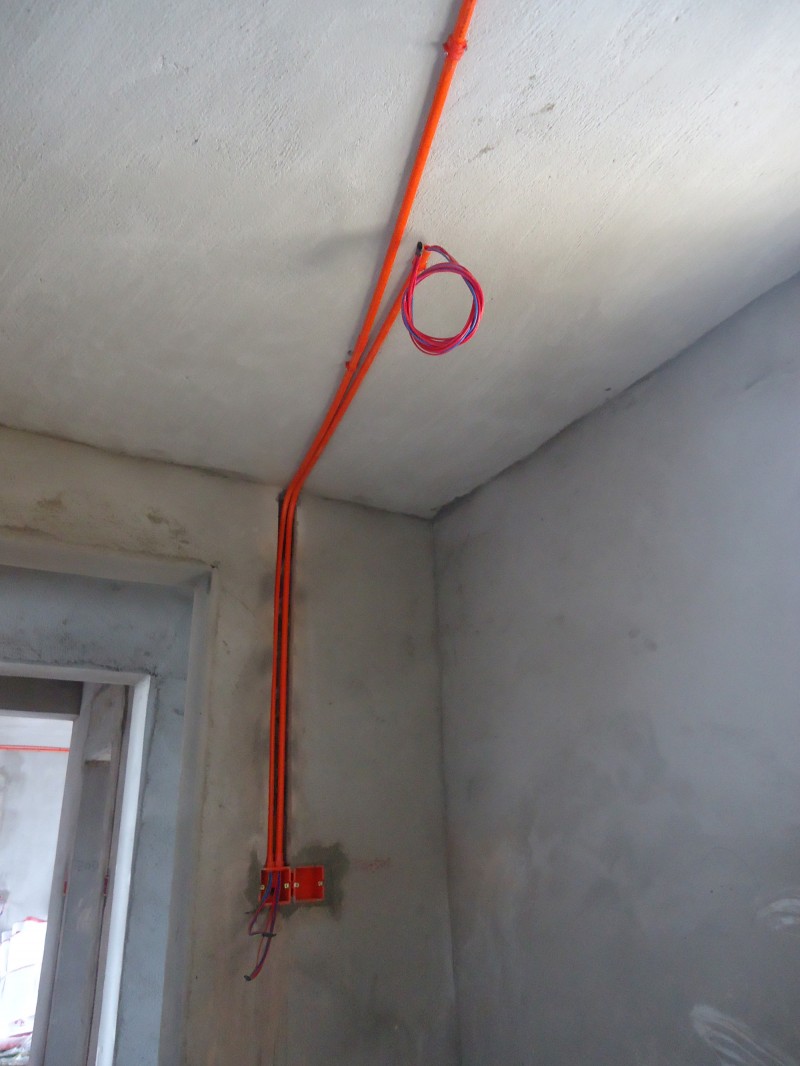

2018-8-7每个龙头测试出水量
客卫所有龙头测试出水量,可及时发现熔管不当引起的水量小问题。
主卫所有龙头测试出水量,可及时发现熔管不当引起的水量小问题。
阳台洗衣机龙头测试出水量。
厨房洗菜盆龙头测试出水量。

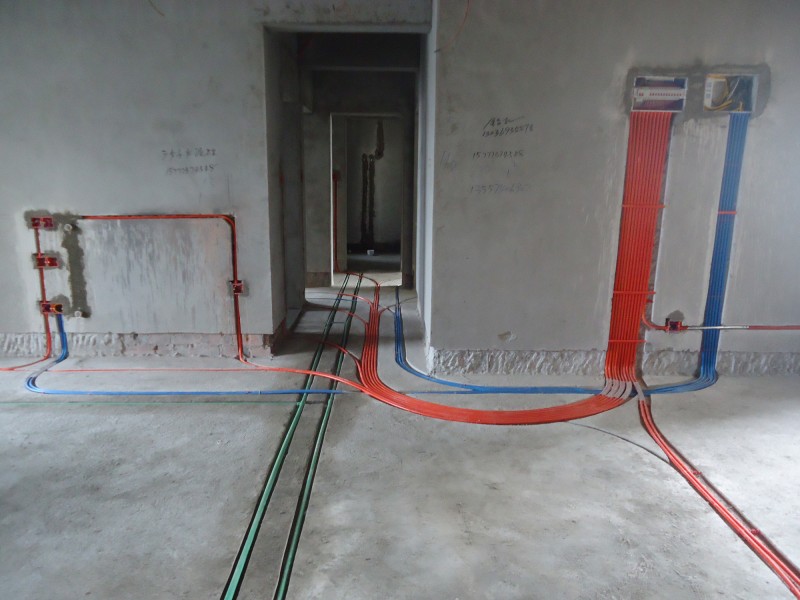

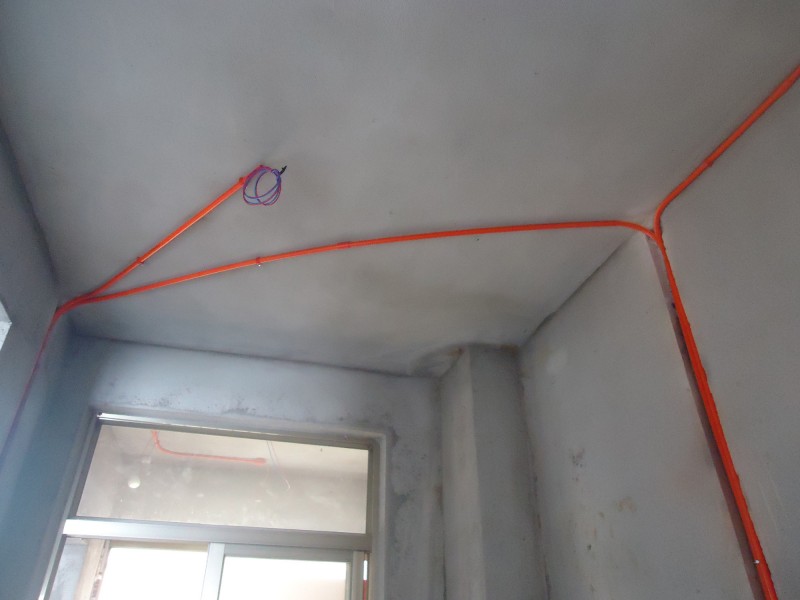

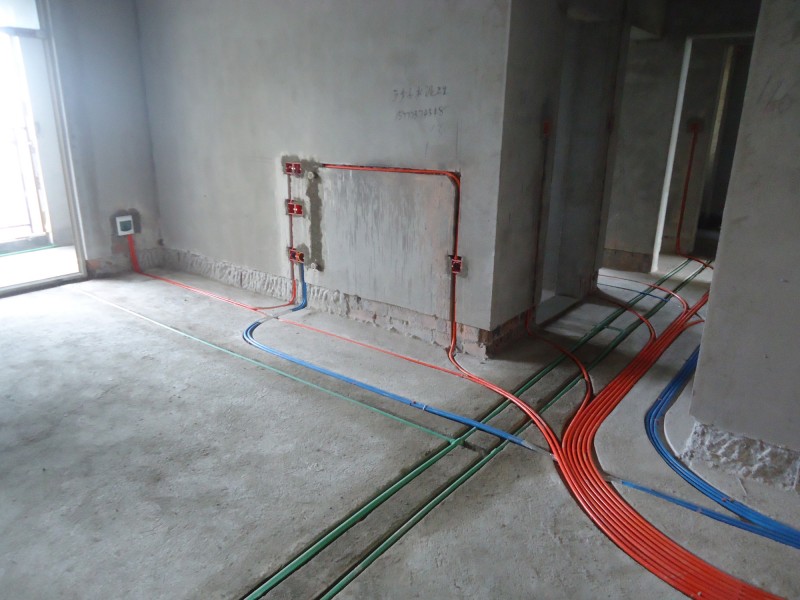

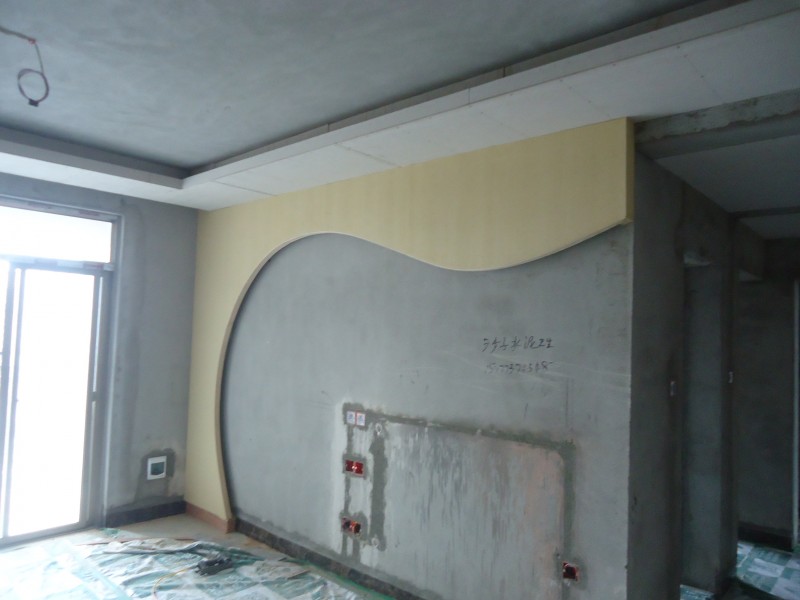

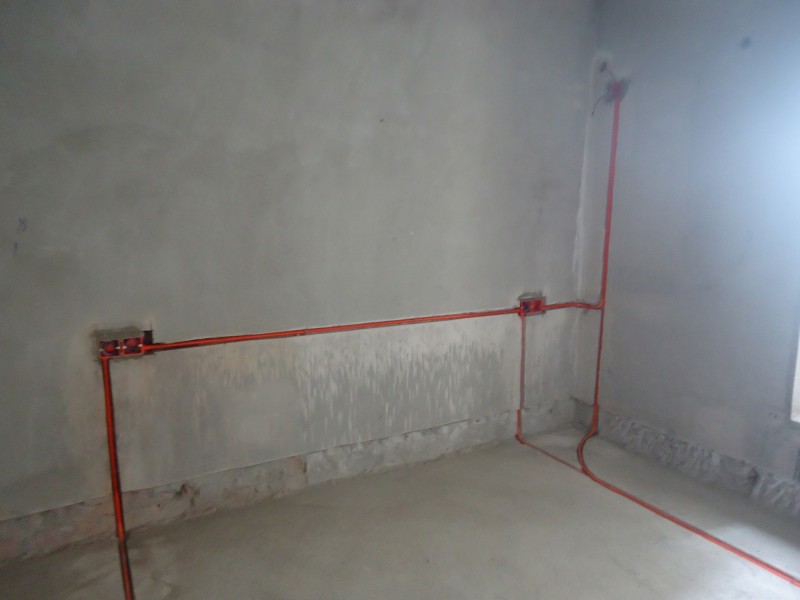

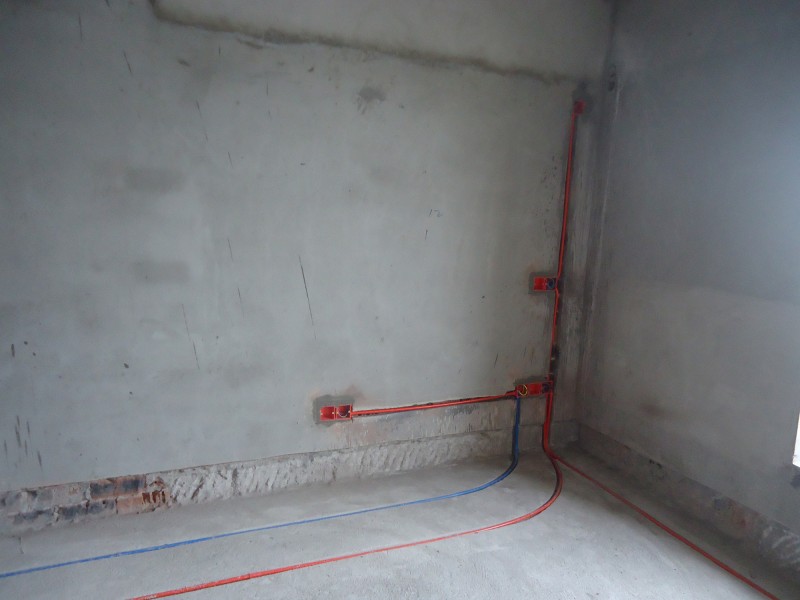

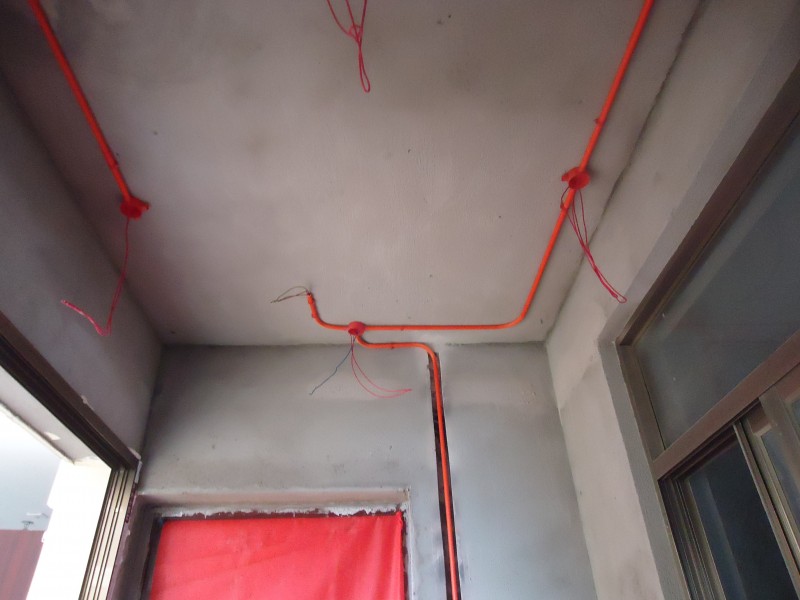

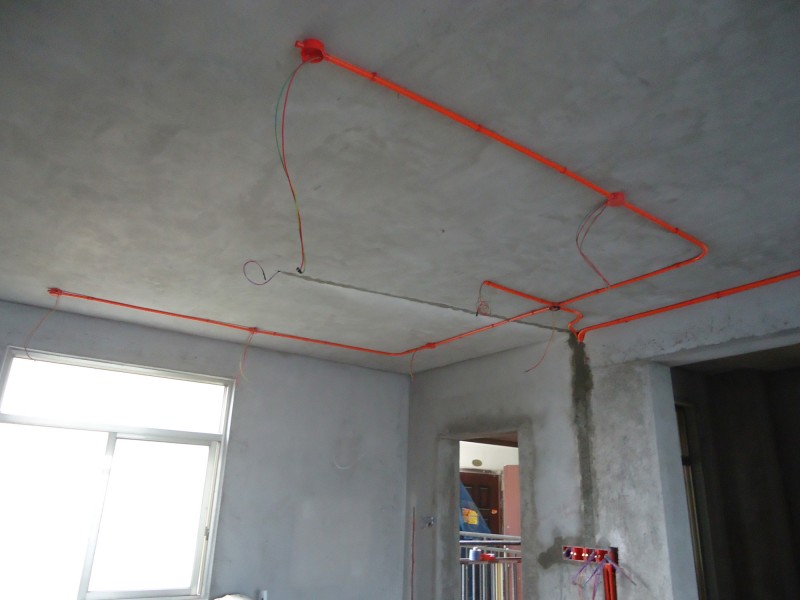

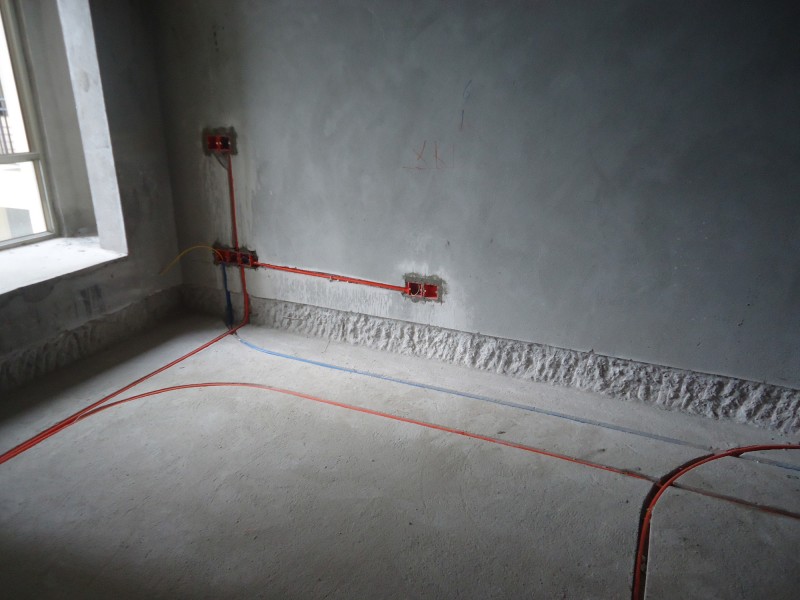

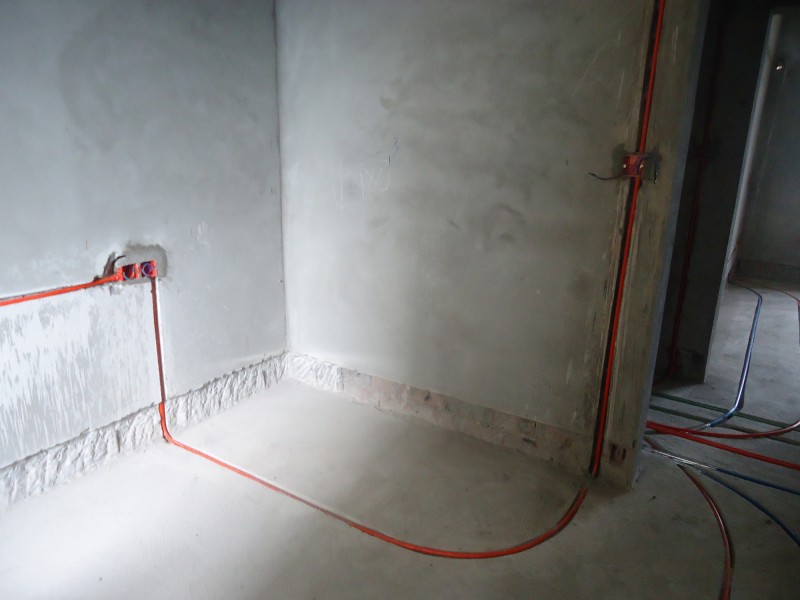

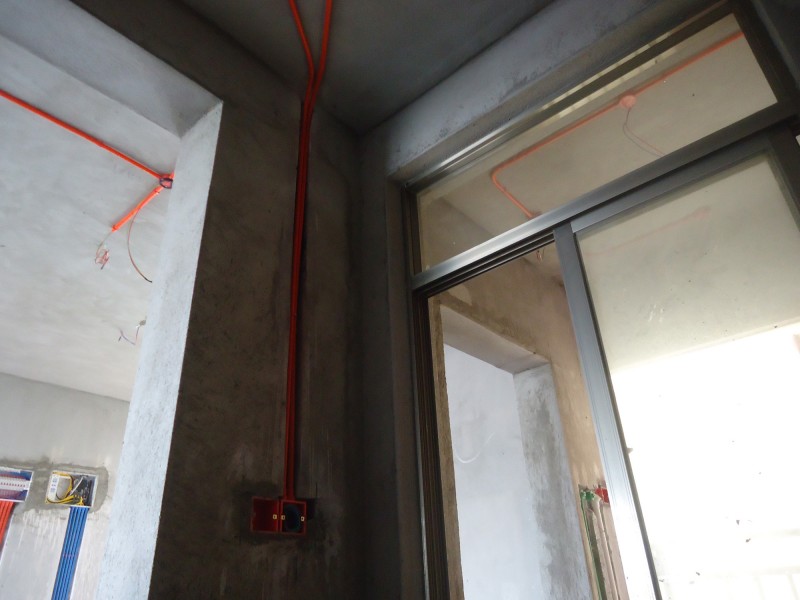

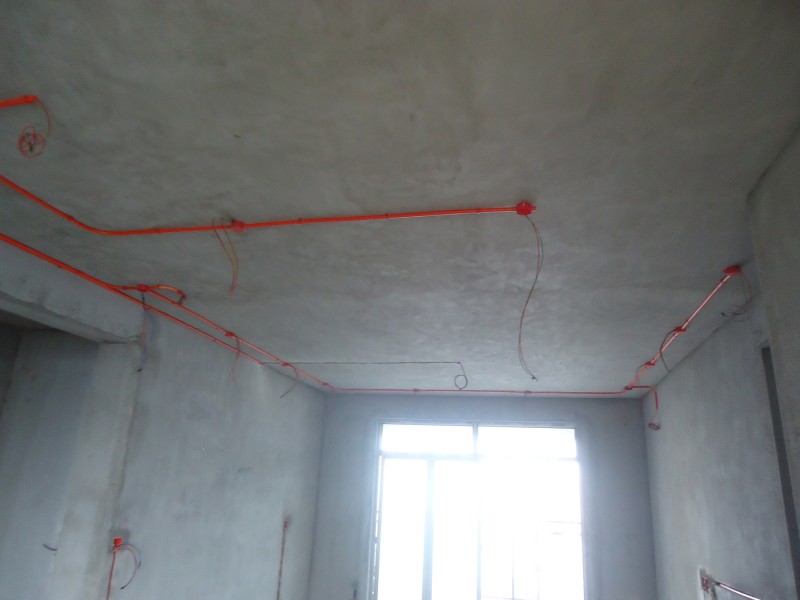

2018-8-7门厅餐厅客厅水电照片
门厅热水器
门厅地面
门厅开关
门厅顶面
餐厅开关
餐厅开关与沙发背景
客厅沙发背景

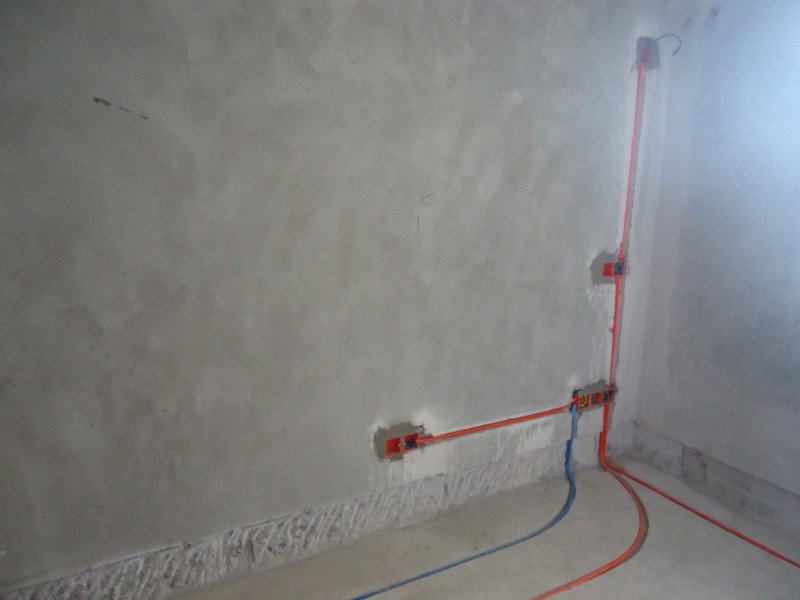

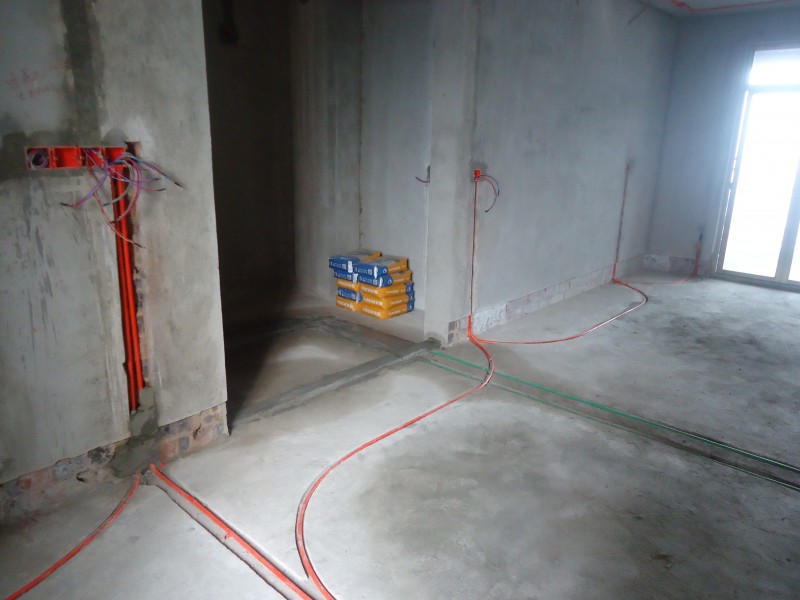

客厅强弱配电箱
强弱电箱地面

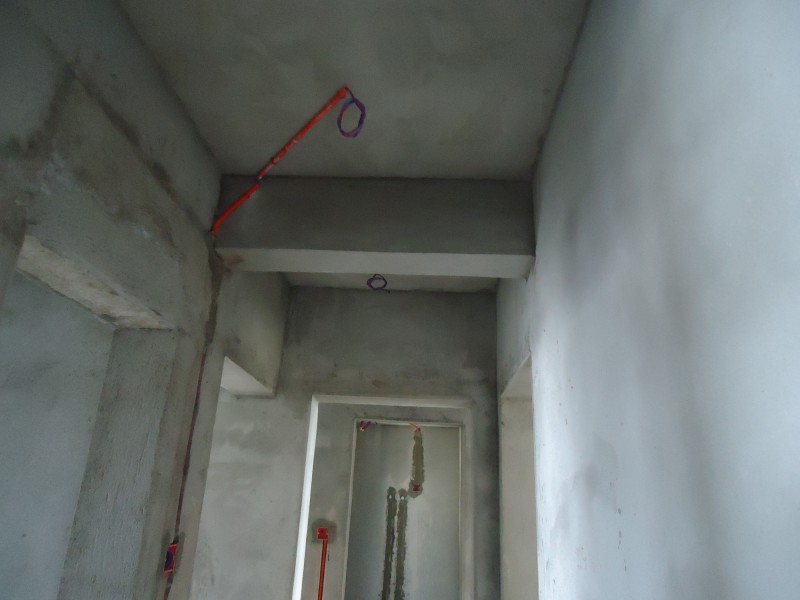

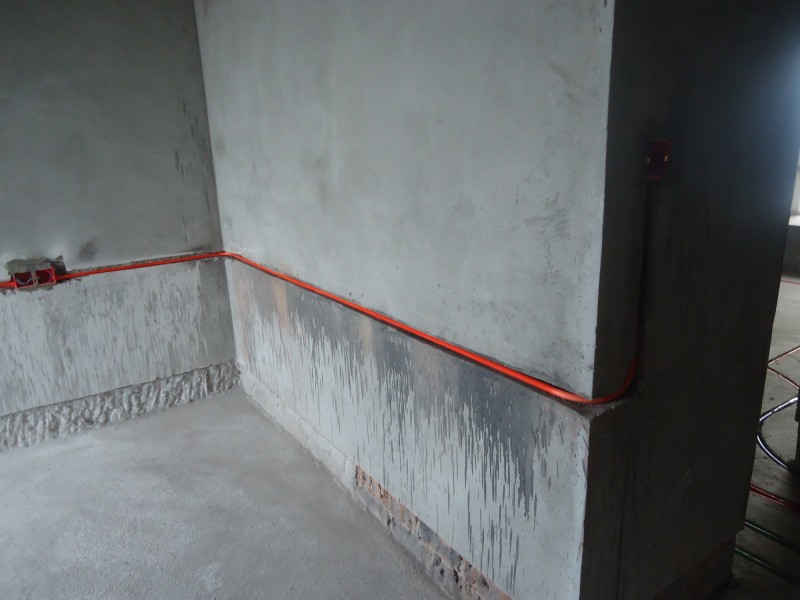

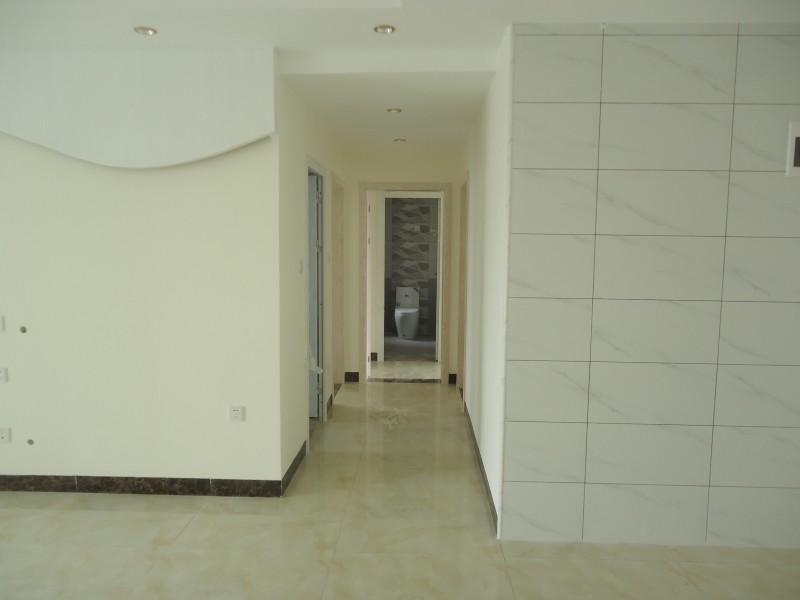

客厅过道
客厅过道
电视墙
餐厅顶面
客厅顶面
客厅过道开关
客厅过道顶面

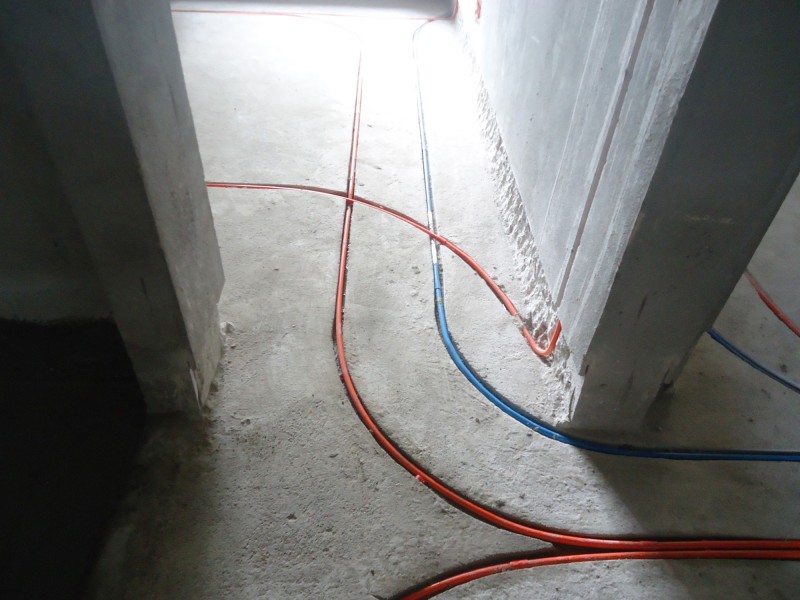

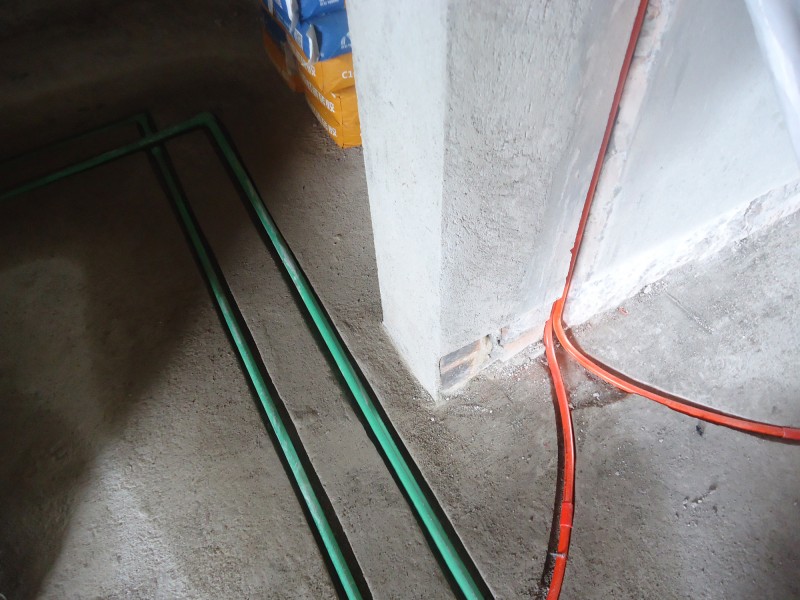

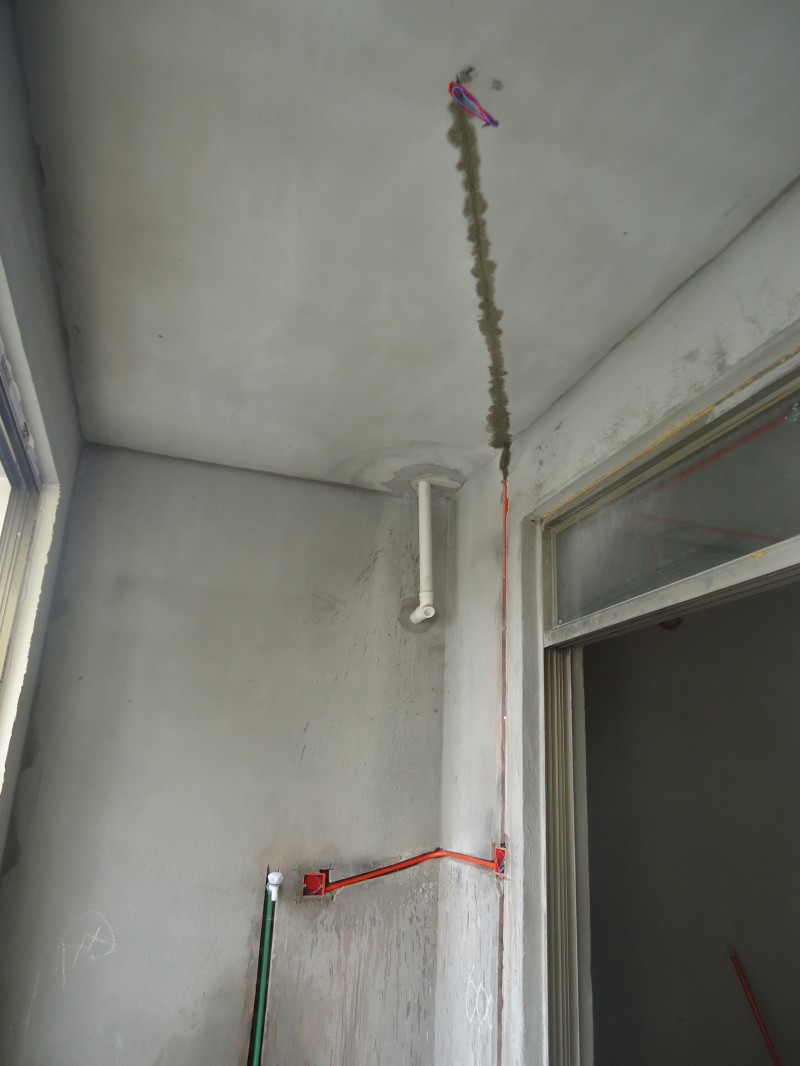

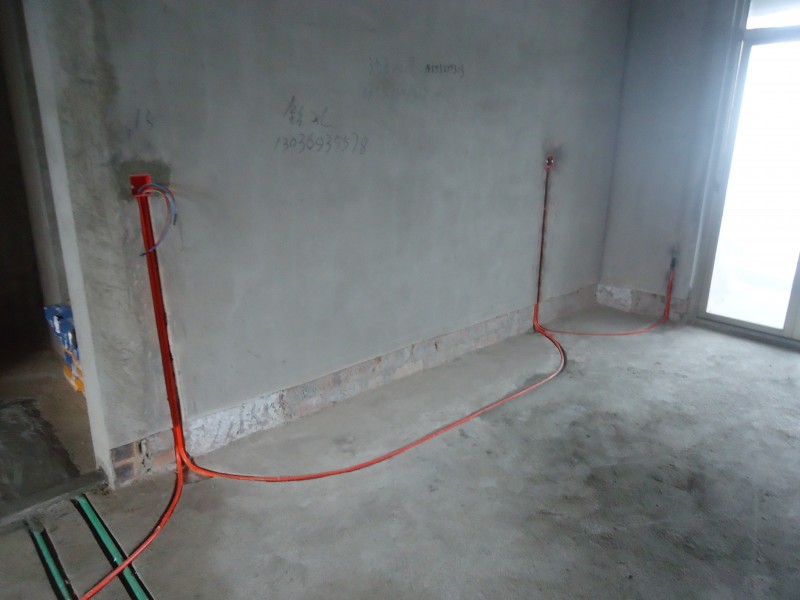

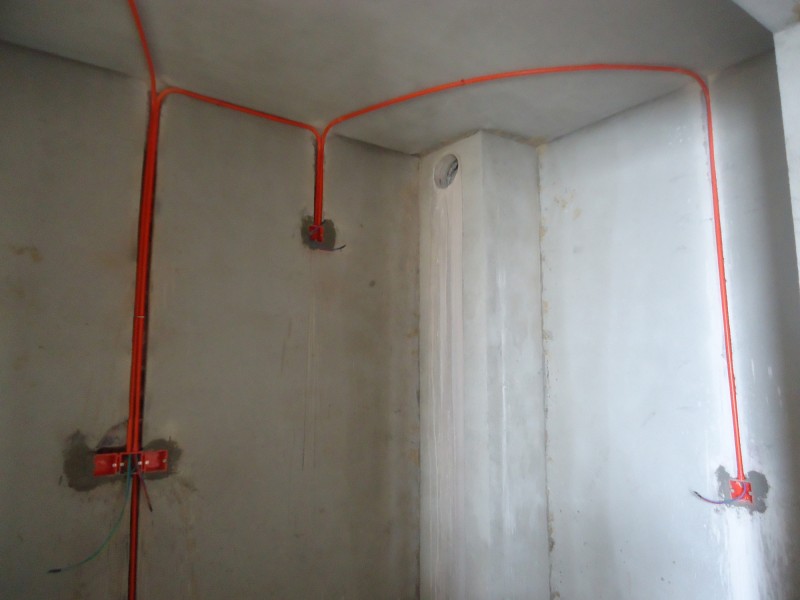

2018-8-7厨房水电照片

厨房门口
厨房地面01
厨房地面02

厨房洗菜盆
厨房墙面
厨房顶面01
厨房顶面02

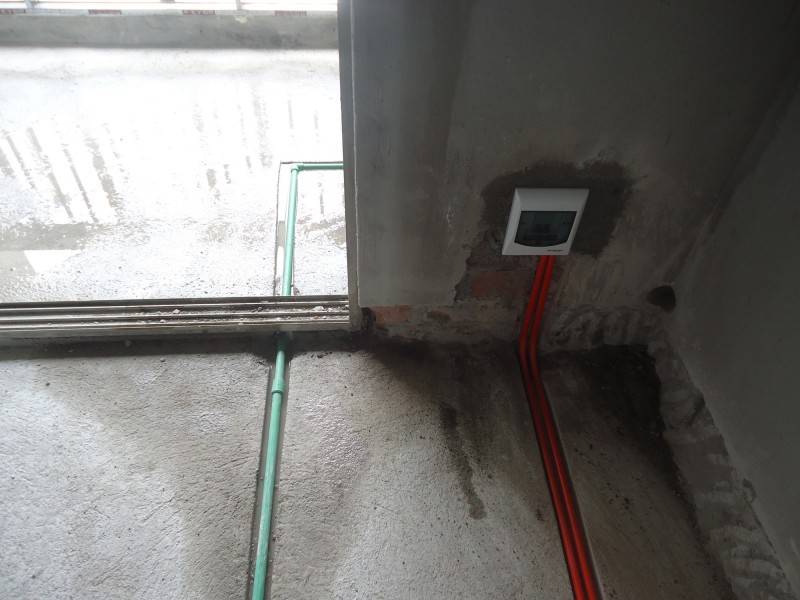

2018-8-7阳台水电照片

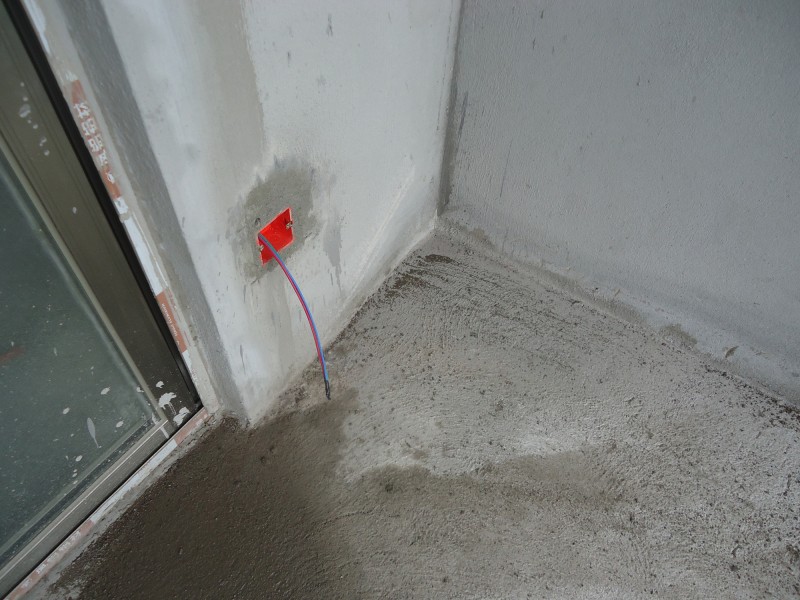

客厅推拉门右侧

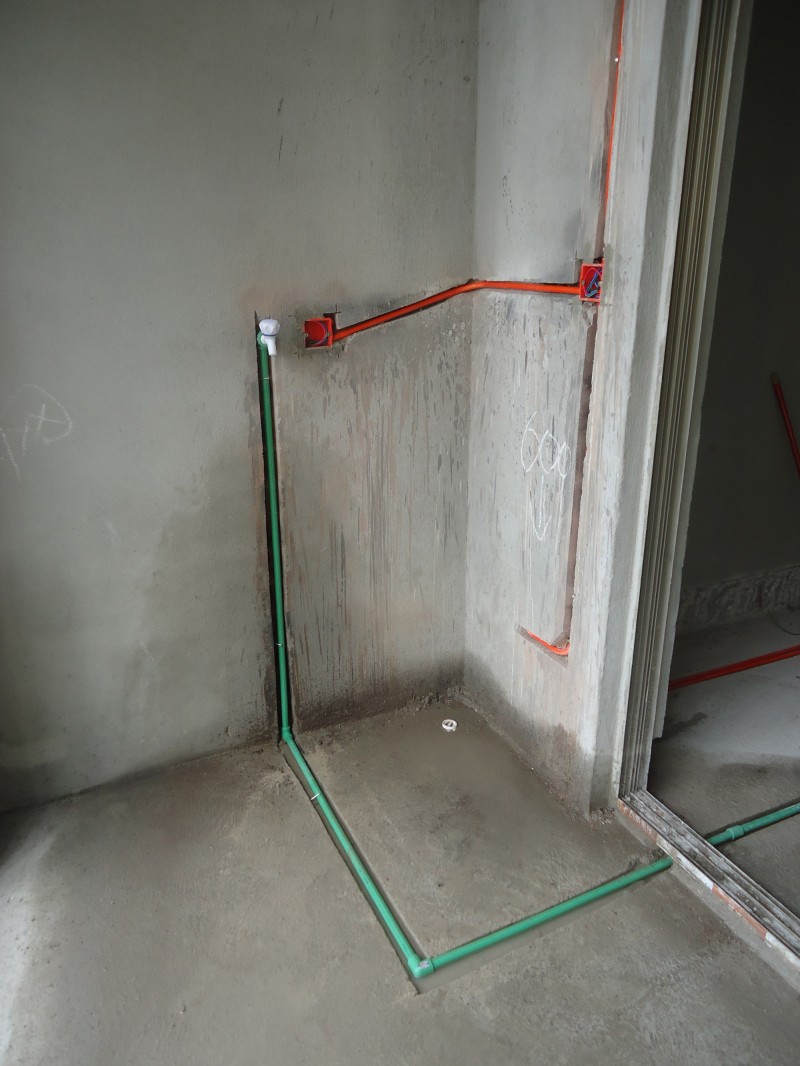

阳台洗衣机
阳台顶面
阳台右插座

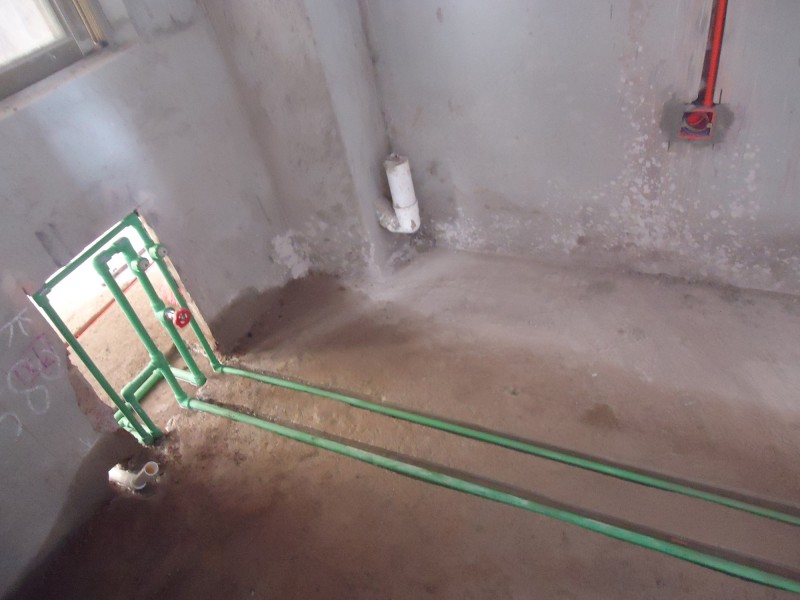

2018-8-7客卫水电照片
客卫门口
客卫地面01
客卫地面02

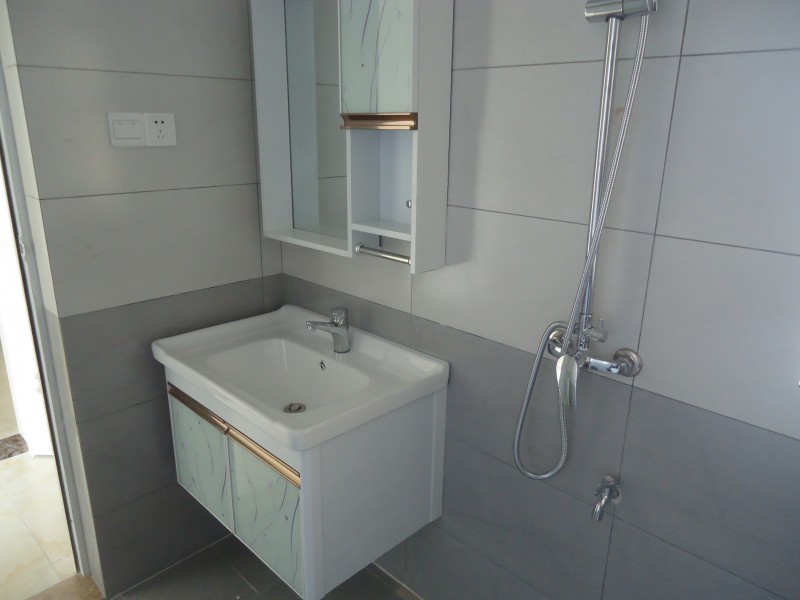

客卫洗手盆
客卫顶面

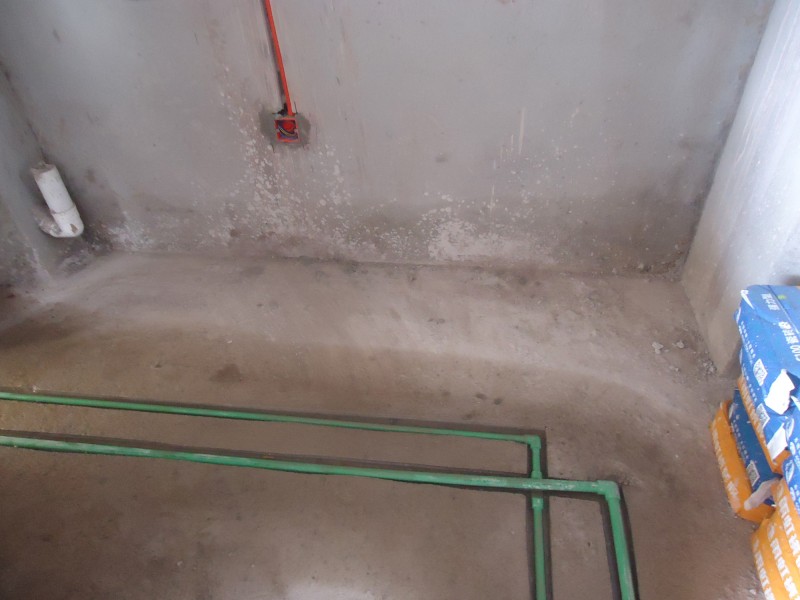

2018-8-7主卫水电照片

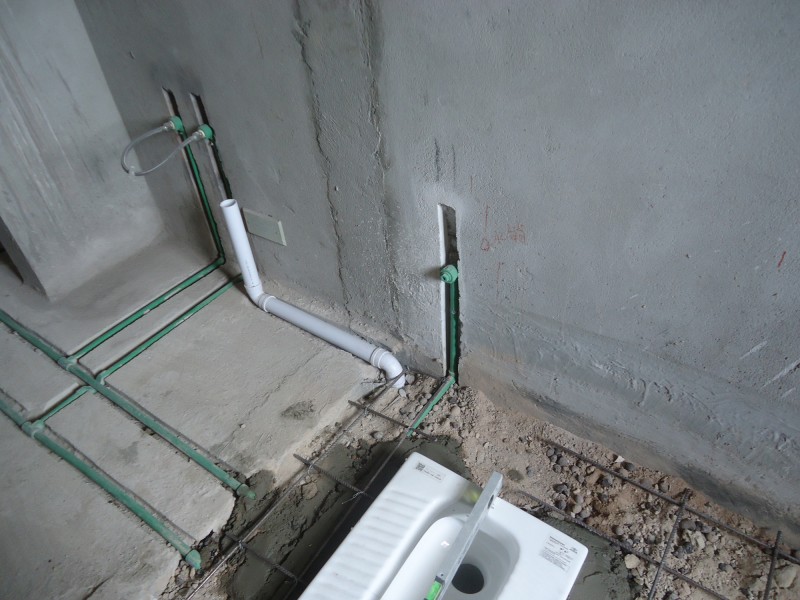

主卫门口
主卫地面
主卫热水器与淋浴
主卫洗手盆
主卫顶面01
主卫顶面02

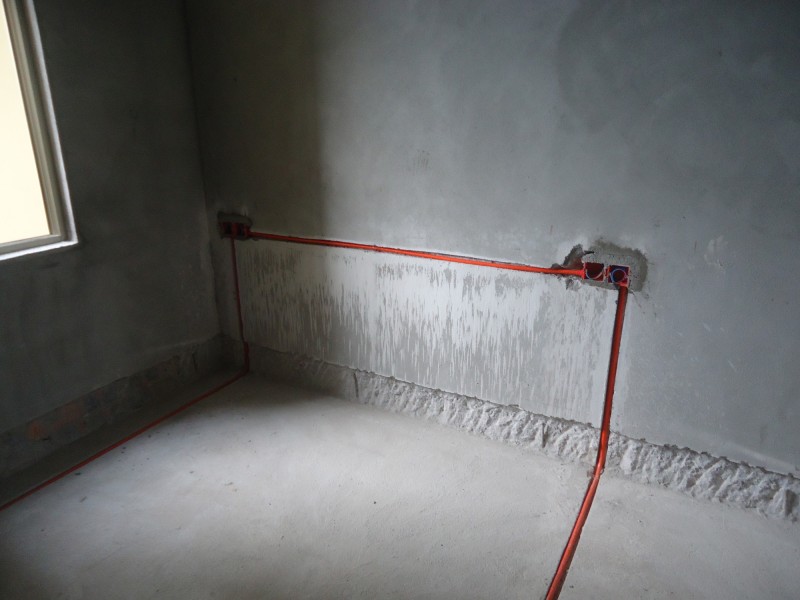

2018-8-7客卧电路照片

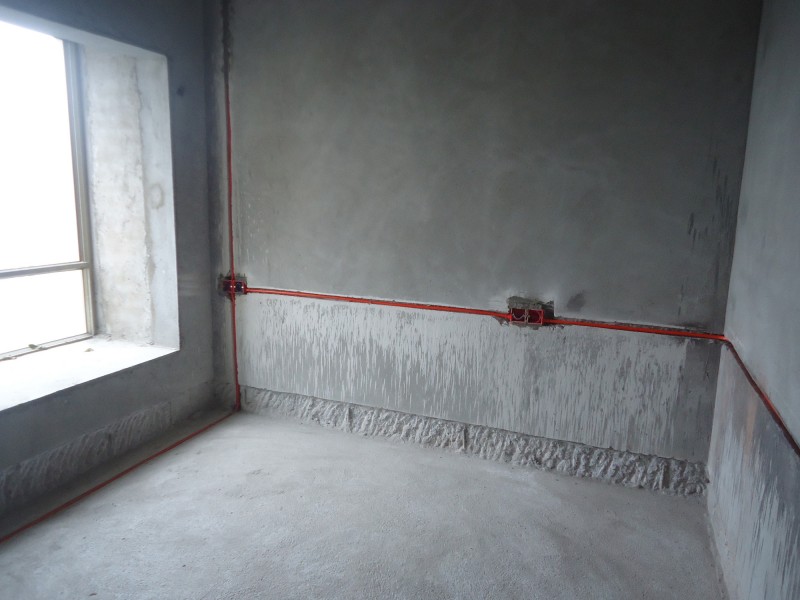

客卧门口
客卧书桌空调
客卧床头背景
客卧开关

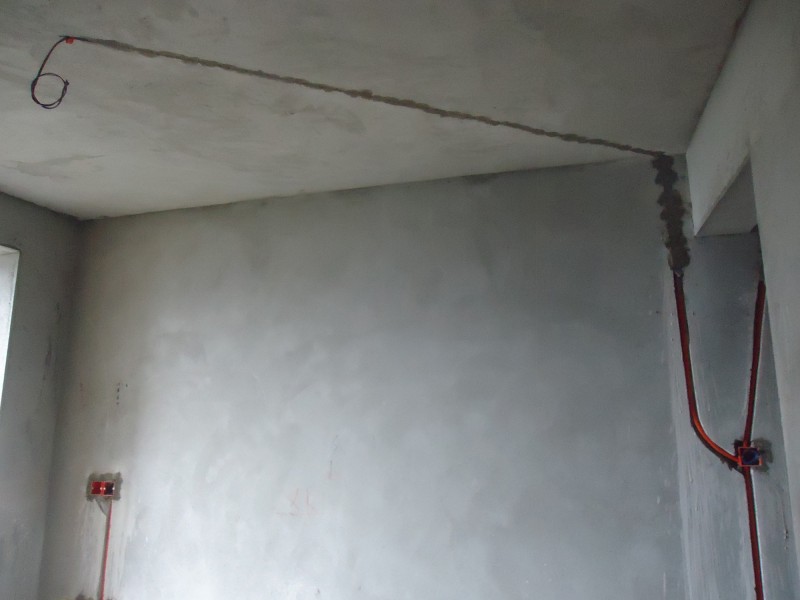

客卧顶面
2018-8-7次卧电路照片
次卧门口
客卧书桌空调
次卧床头背景
次卧开关
2018-8-7主卧电路照片
主卧门口

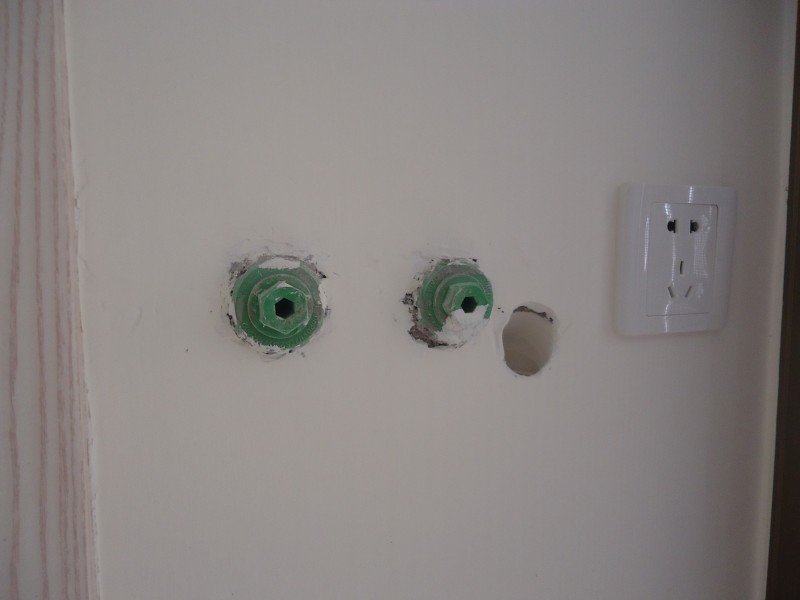

主卫外开关
主卧地面
主卧书桌
主卧床头背景
主卧开关与顶面

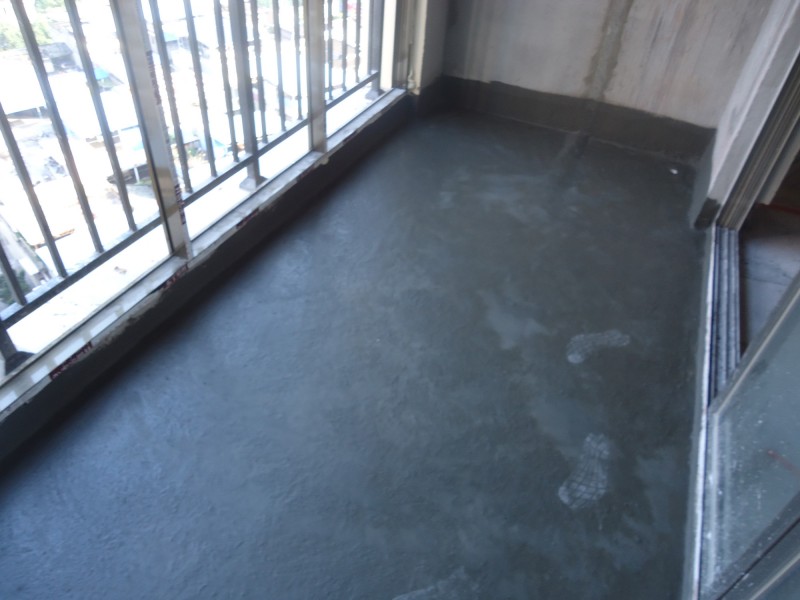

2018-8-7厨房卫生间阳台刷防水

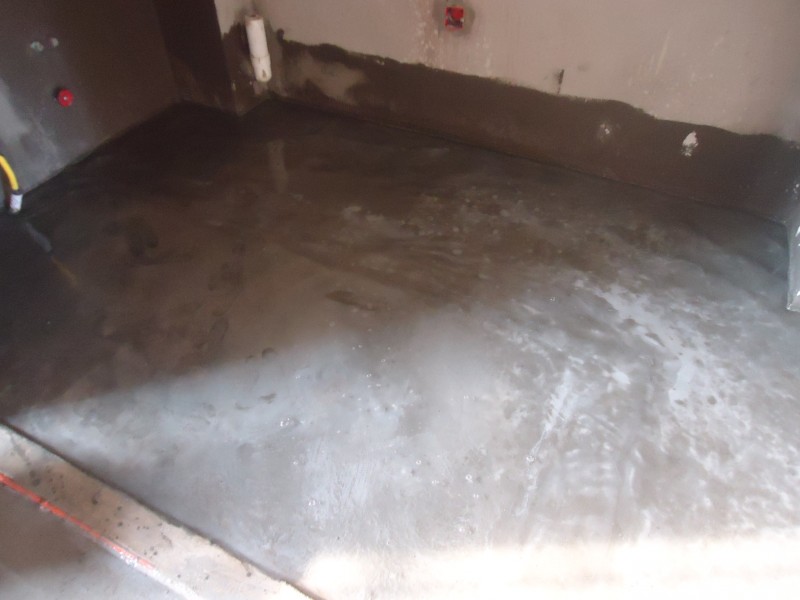

2018-8-9厨房卫生间阳台刷完防水
客卫地面3遍防水,墙面2次防水完成

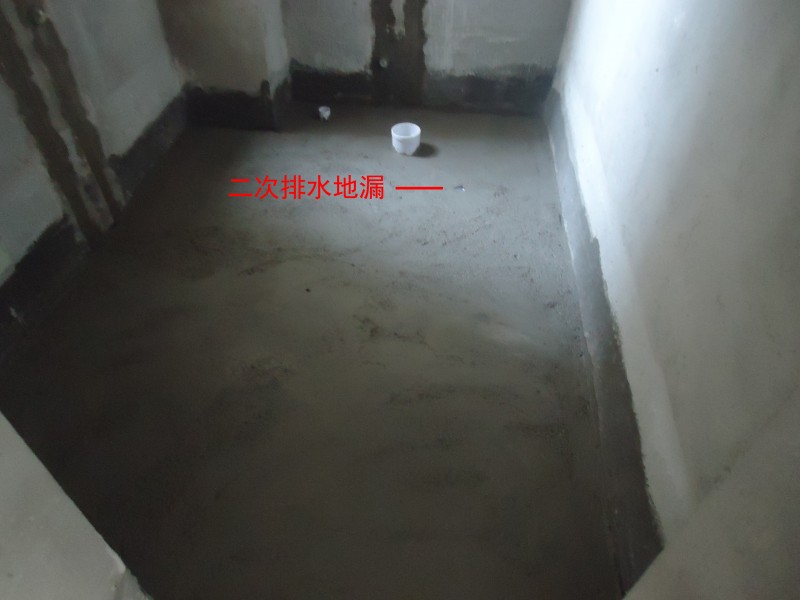

客卫二次排水地漏
主卫地面3次防水,墙面2次防水完成

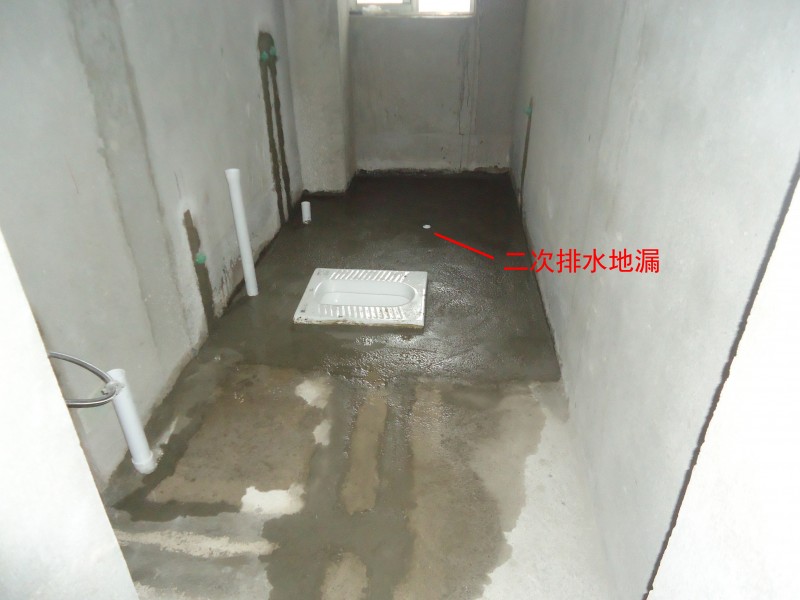

主卫二次排水地漏
厨房3次防水完成

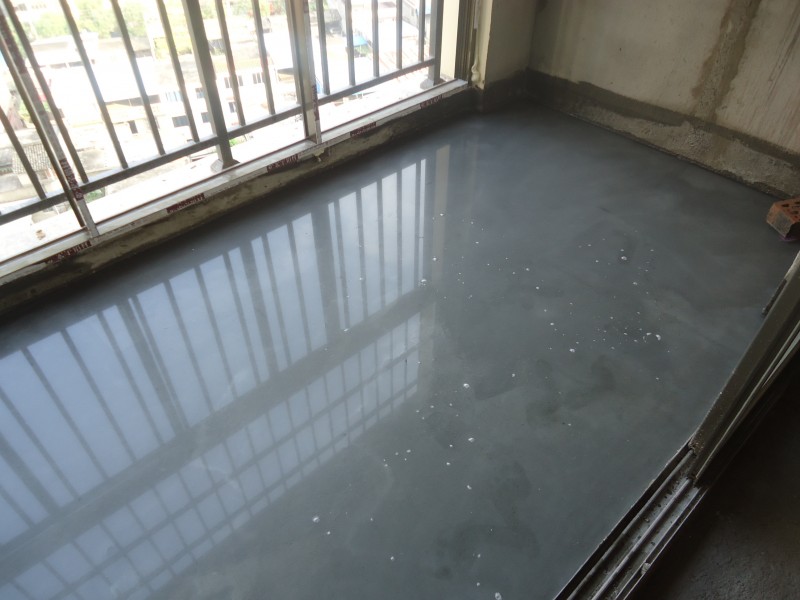

阳台3次防水完成

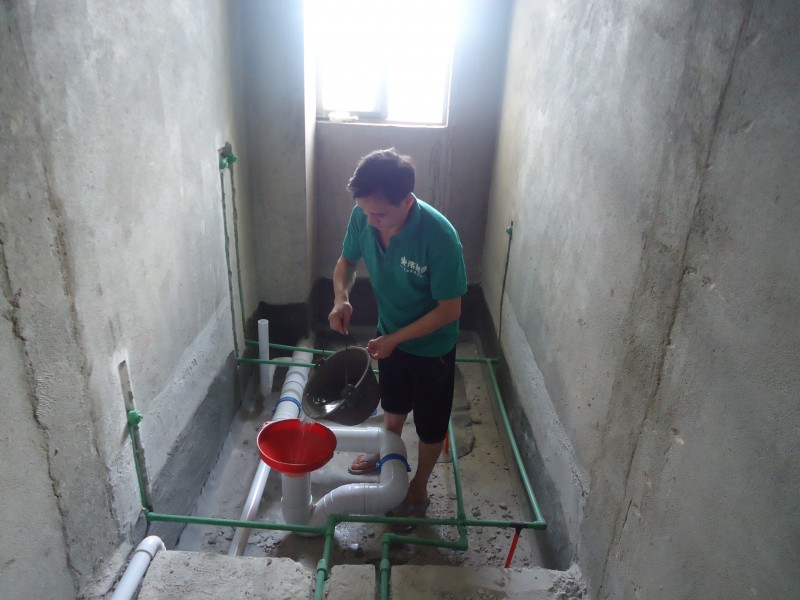

2018-8-10厨房卫生间阳台做闭水试验
2018-8-12厨房卫生间阳台闭水48小时
客卫闭水48小时,未见明显少水。
主卫闭水48小时,未见明显少水。
厨房闭水48小时,未见明显少水。
阳台闭水48小时,未见明显少水。
2018-8-13泥工进场
2018-8-28泥工完工
入户、餐厅、客厅、过道墙砖地砖完工。
厨房、阳台、卫生间、卧室地砖墙砖完工。

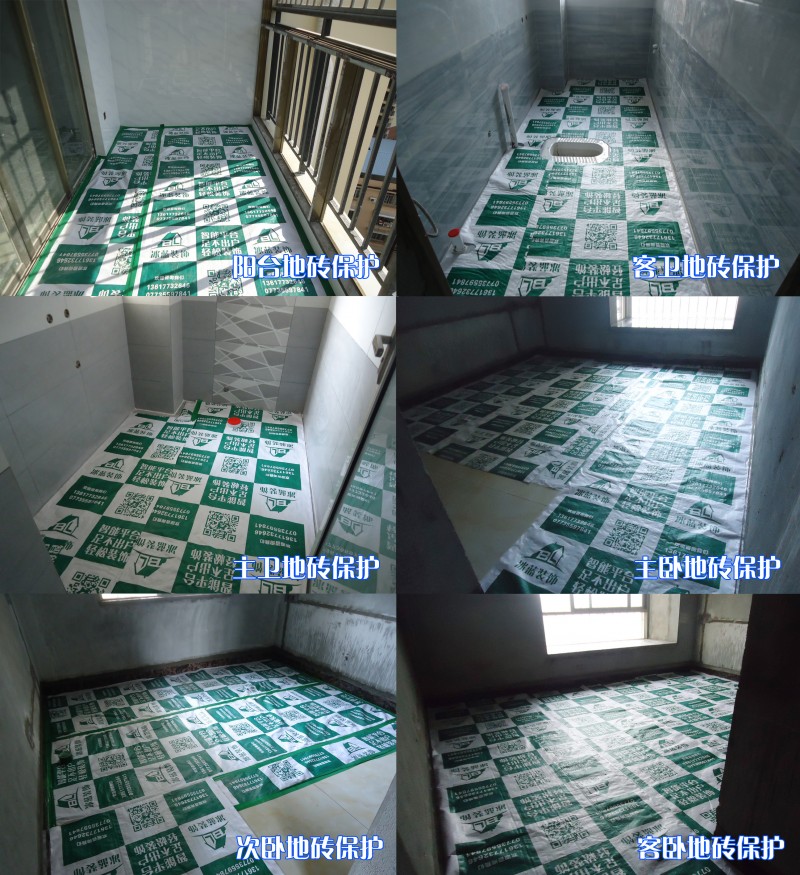

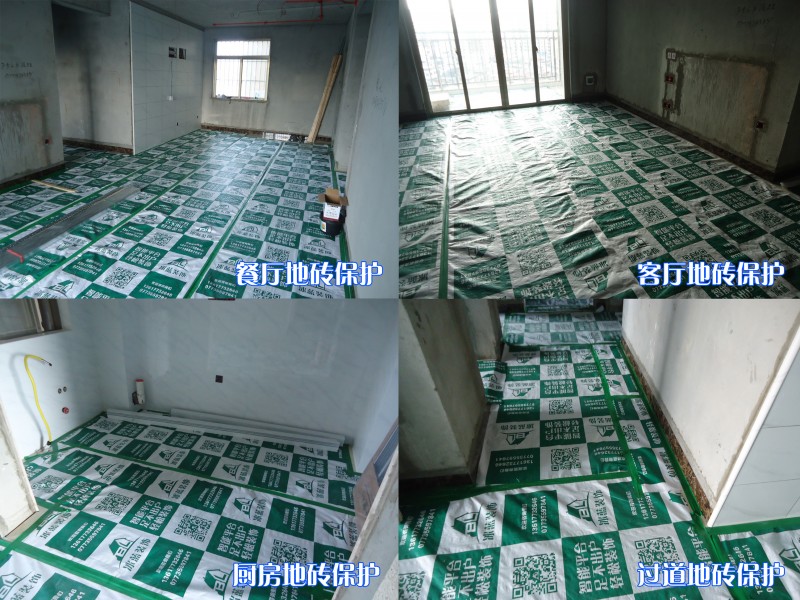

2018-8-28地砖保护
客厅餐厅厨房地砖保护,防止后面工种损坏地砖。
阳台卫生间卧室地砖保护,防止后面工种损坏地砖。
2018-8-30木工进场
2018-9-5木工完工

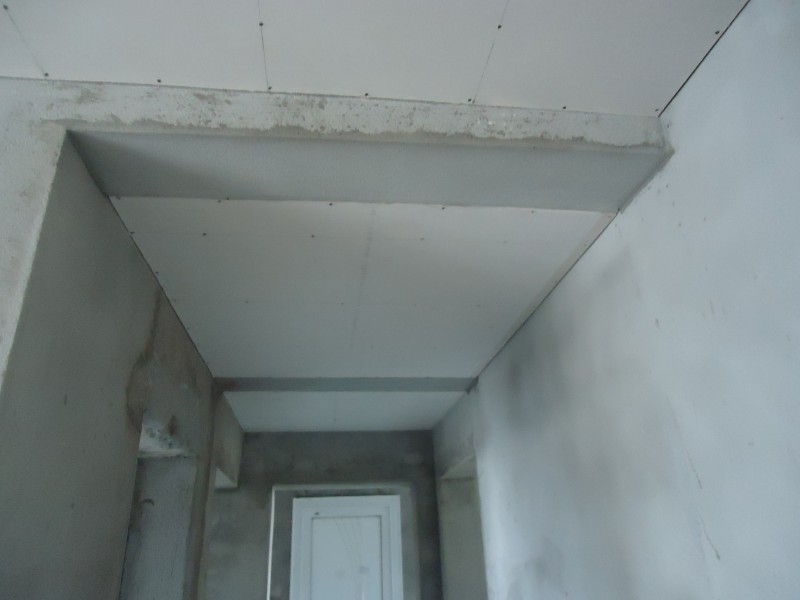

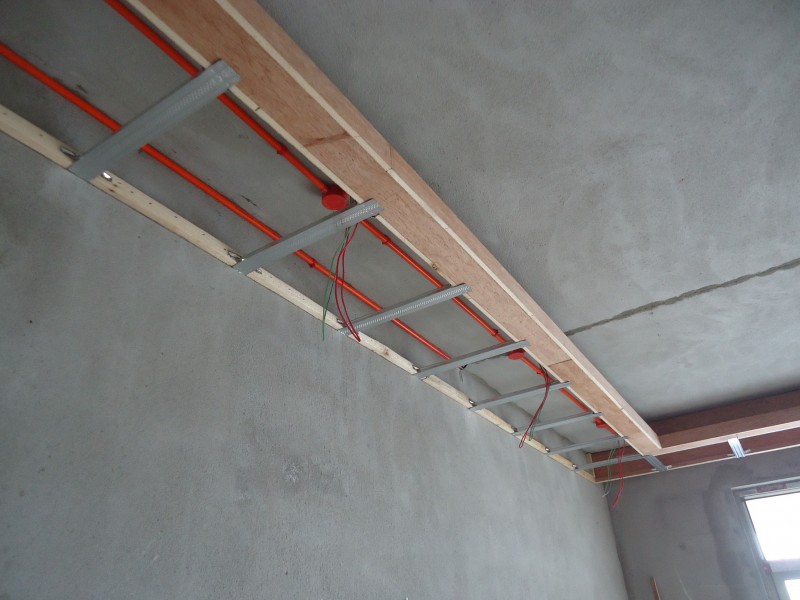

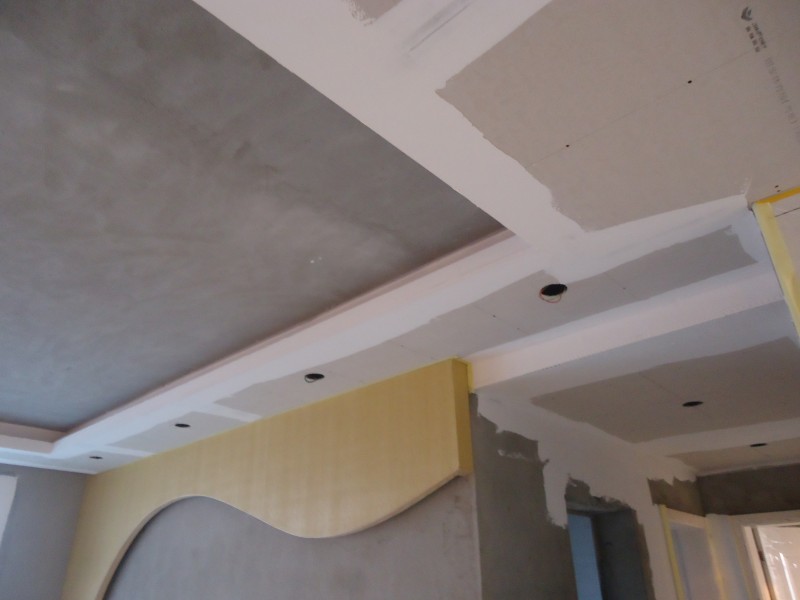

客厅吊顶基层,大芯板做灯槽结构更扎实,加厚副骨间距小于0.4米让封板更牢固。

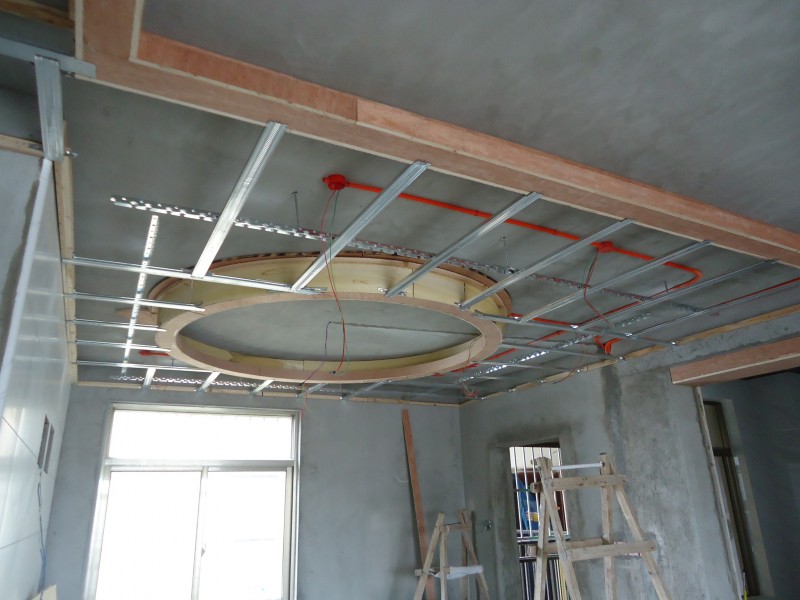

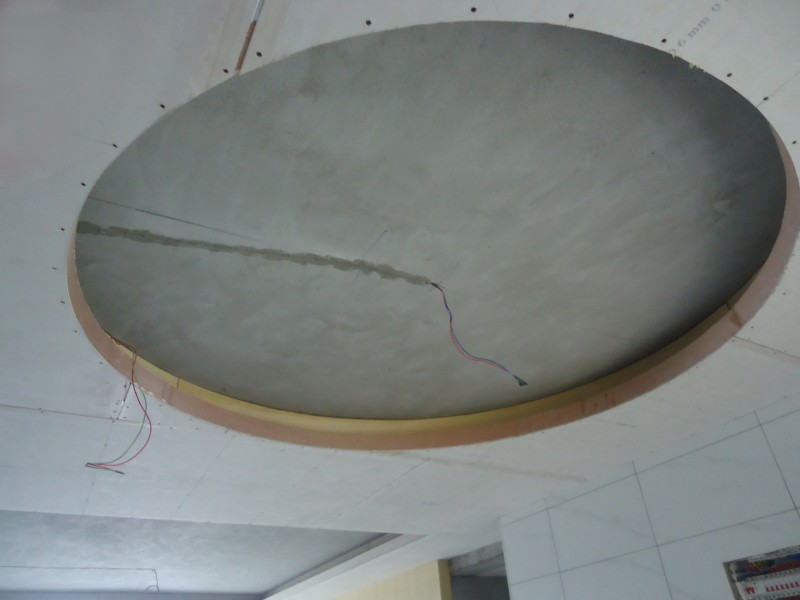

餐厅圆形吊顶基层。

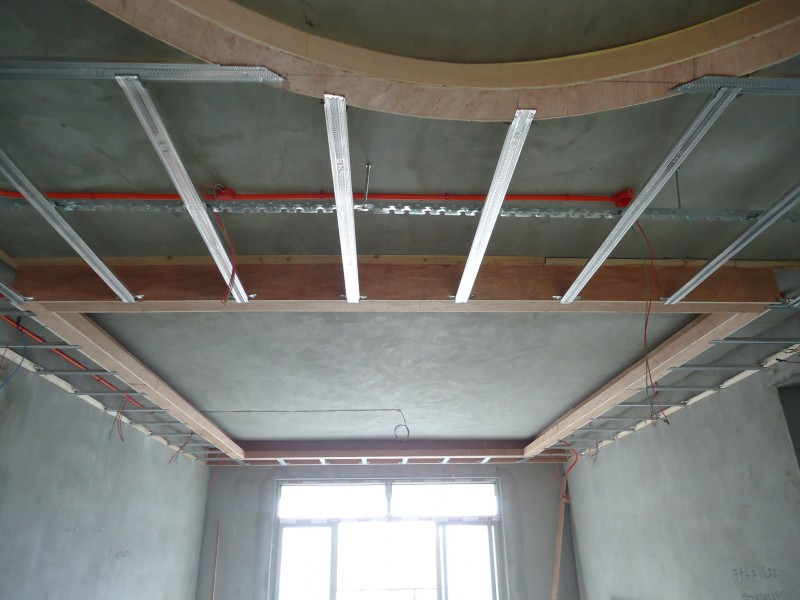

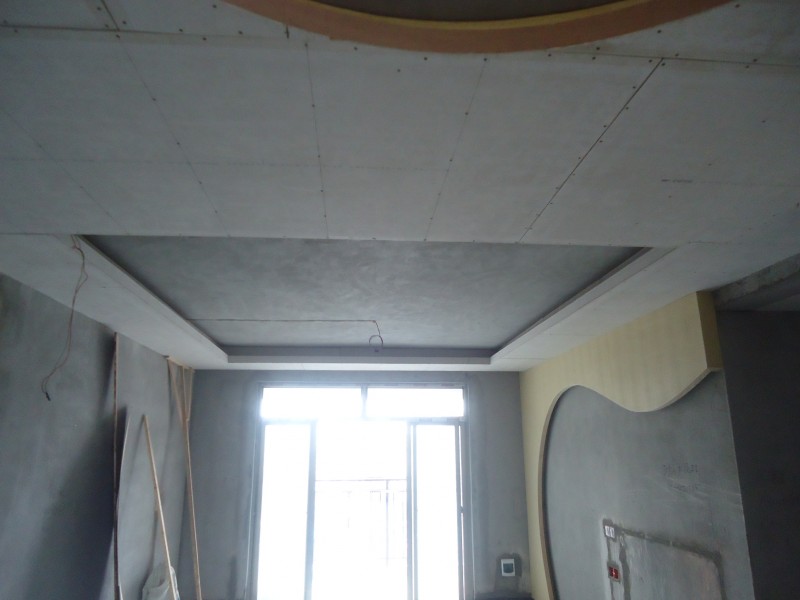

客厅吊顶基层。
餐厅圆形吊顶封金福板。
客厅吊顶封金福板。
过道吊顶封金福板。
客厅电视墙木工完工。

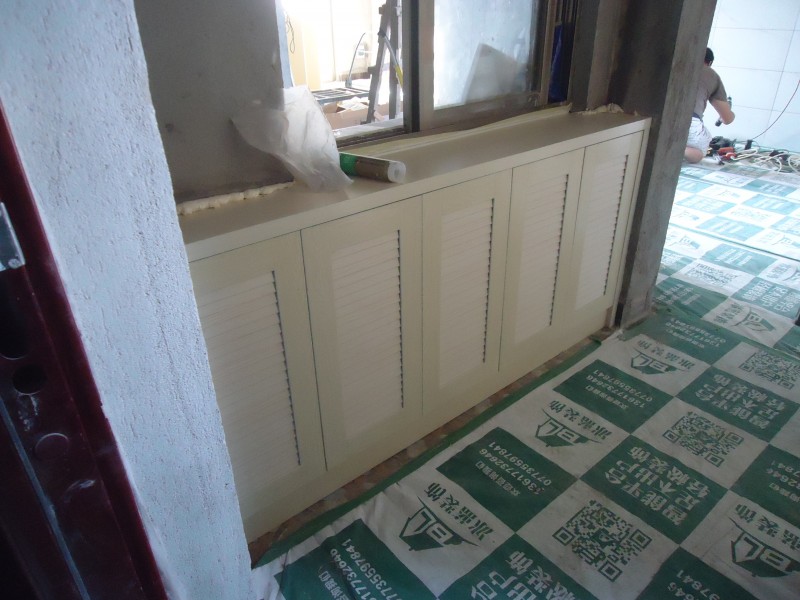

门厅鞋柜完工

餐厅酒柜完工

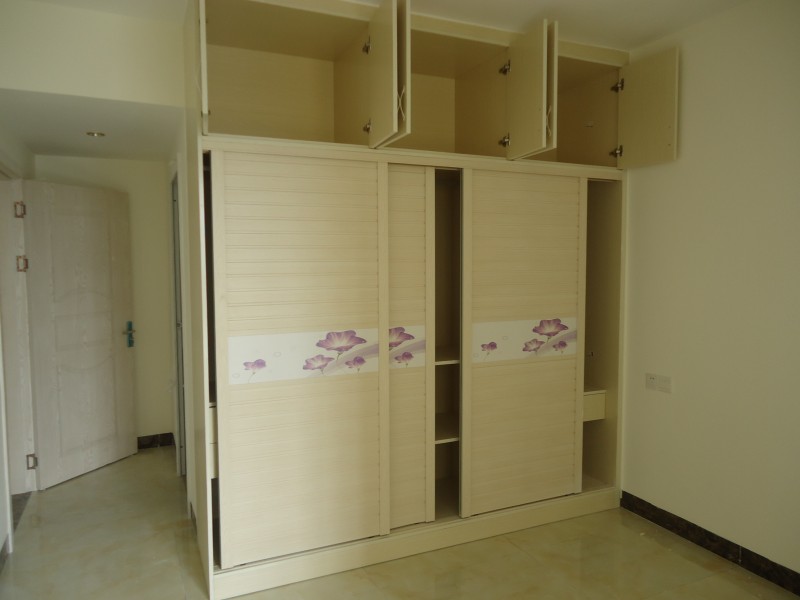

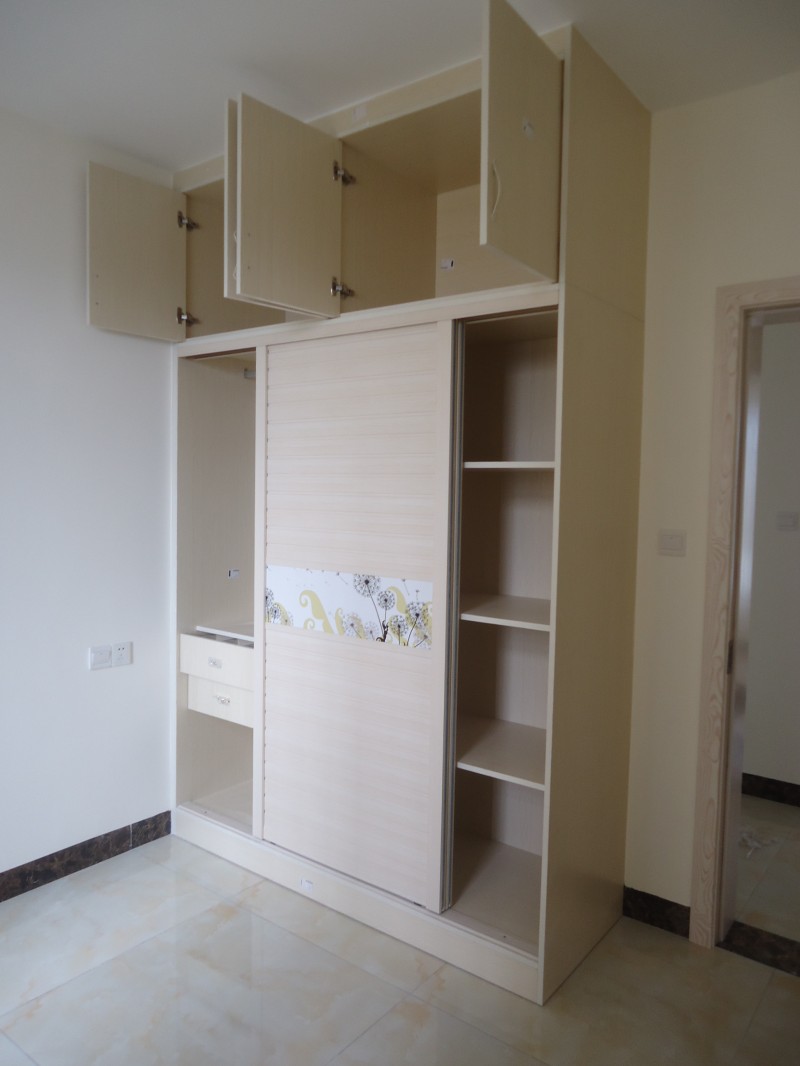

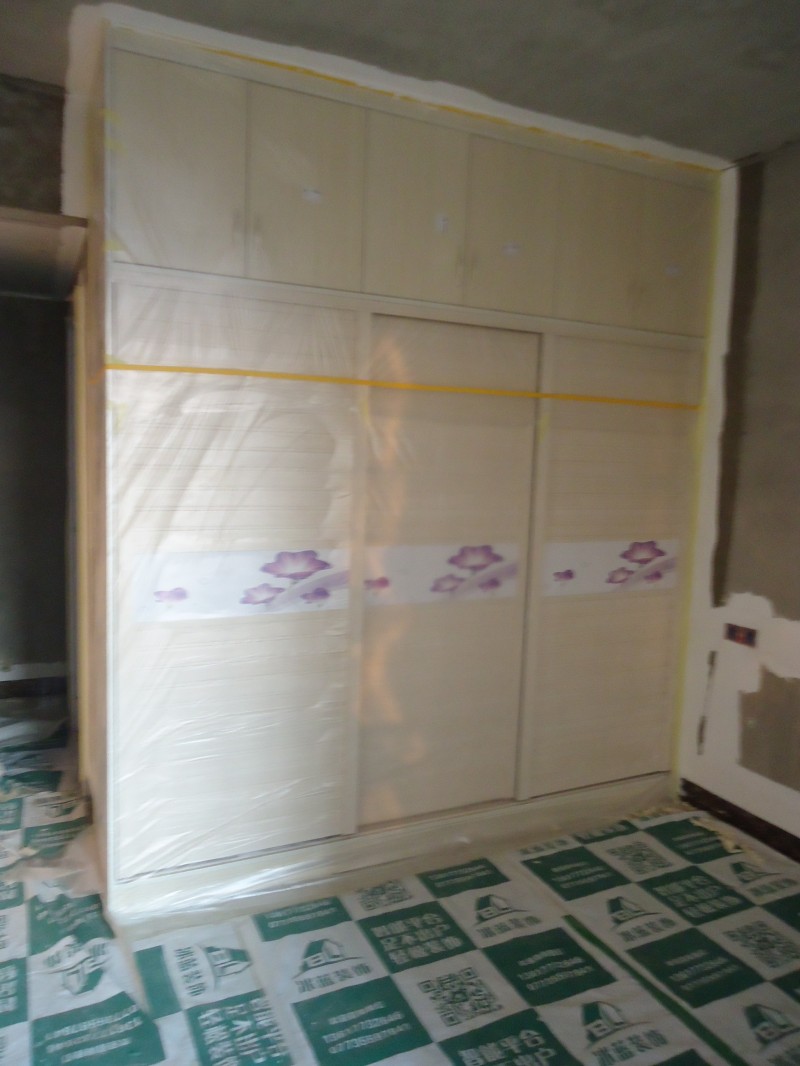

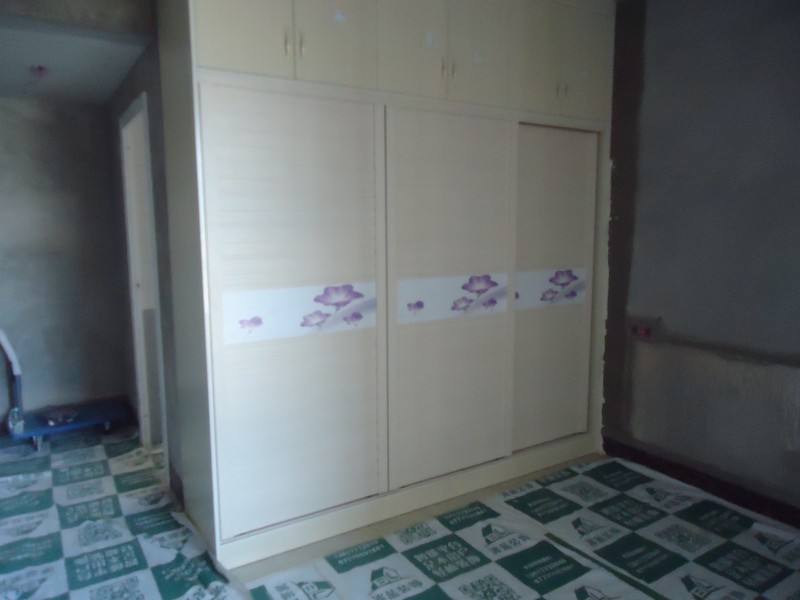

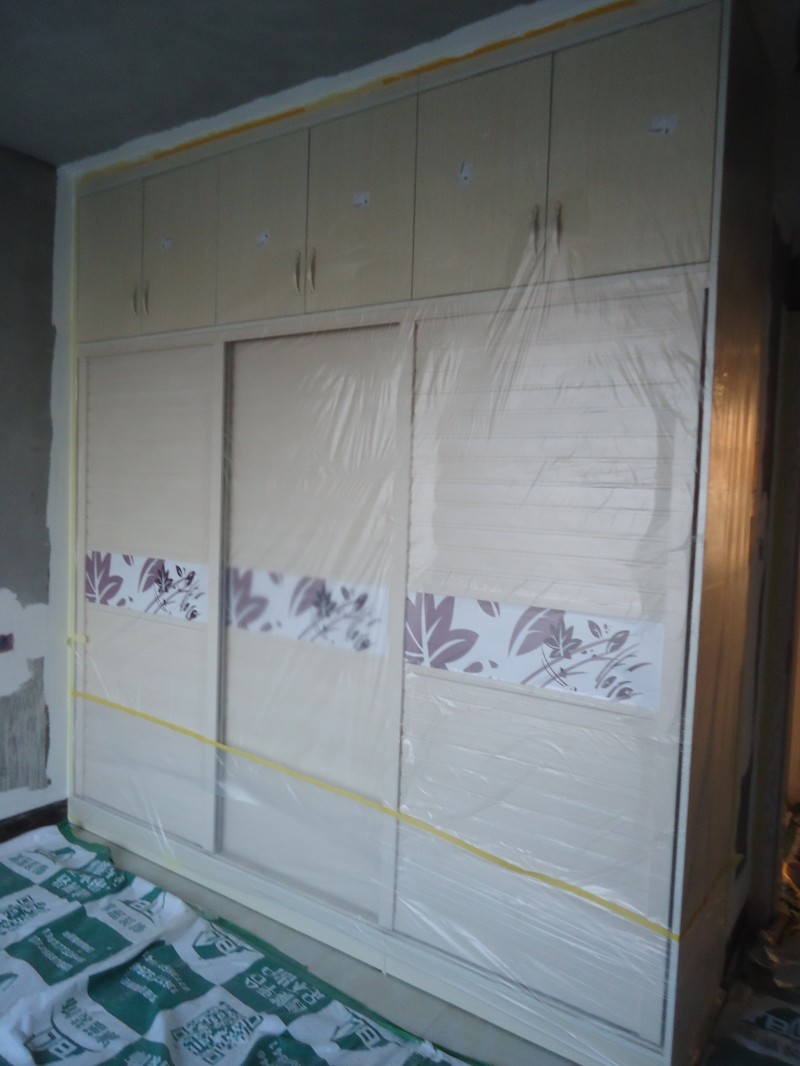

主卧衣柜完工

阳台储物柜、洗衣柜完工
次卧衣柜完工
客卧衣柜完工

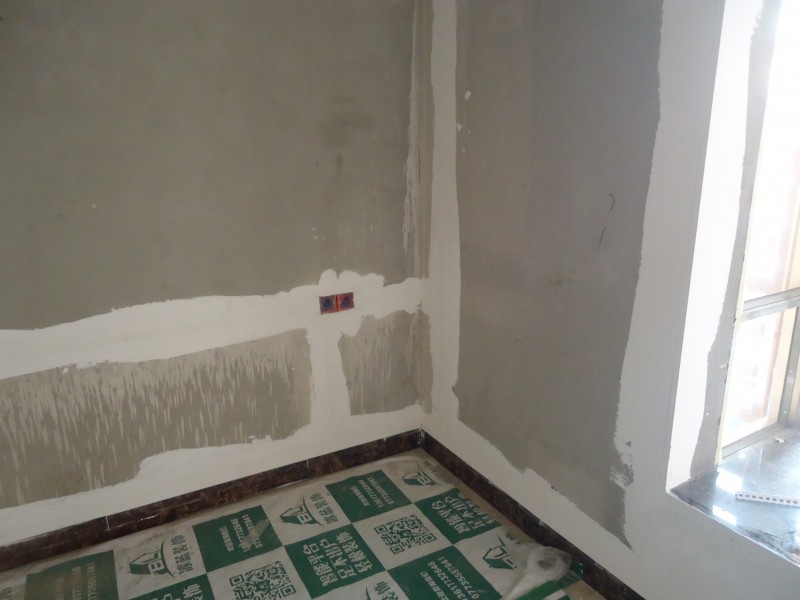

2018-9-8腻子进场
2018-9-18腻子完工

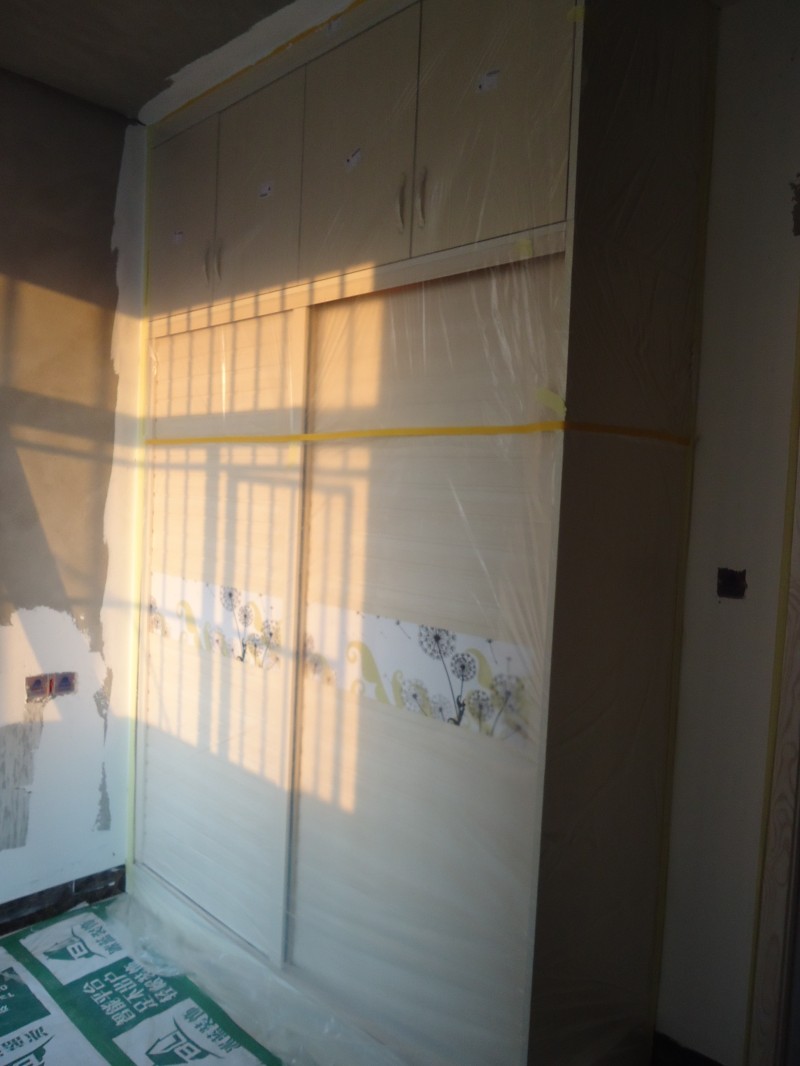

鞋柜贴保护膜,防止柜体被弄脏。
洒柜贴保护膜,防止柜体被弄脏

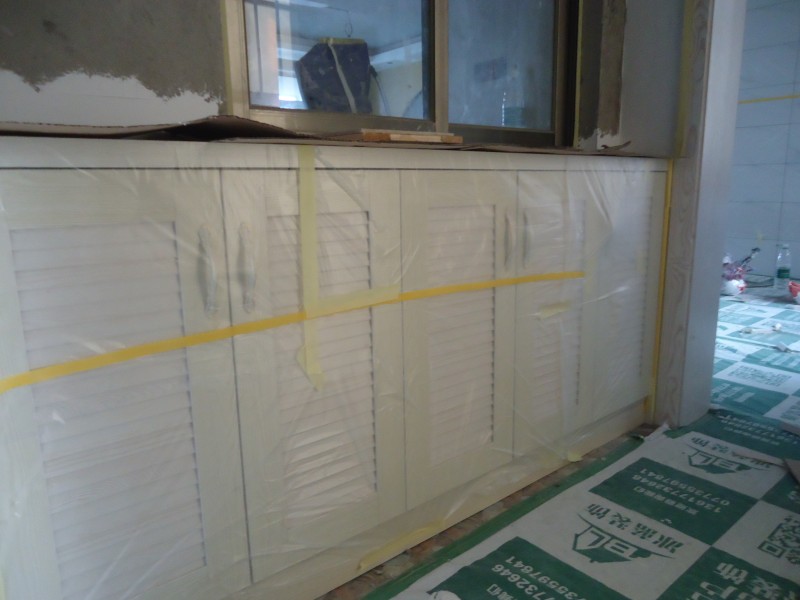

主卧衣柜贴保护膜,防止柜体被弄脏
次卧衣柜贴保护膜,防止柜体被弄脏
客卧衣柜贴保护膜,防止柜体被弄脏

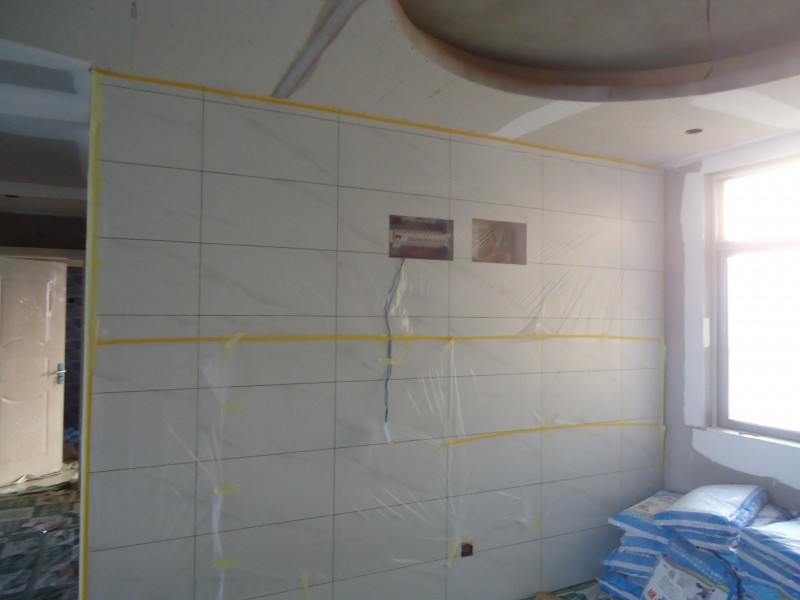

餐厅墙砖贴保护膜,防止墙砖弄脏

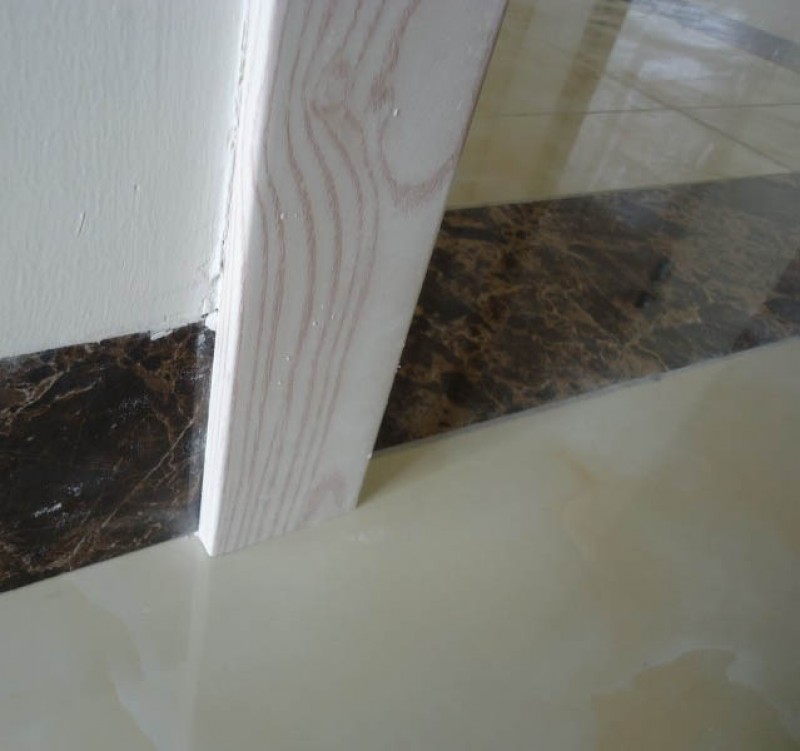

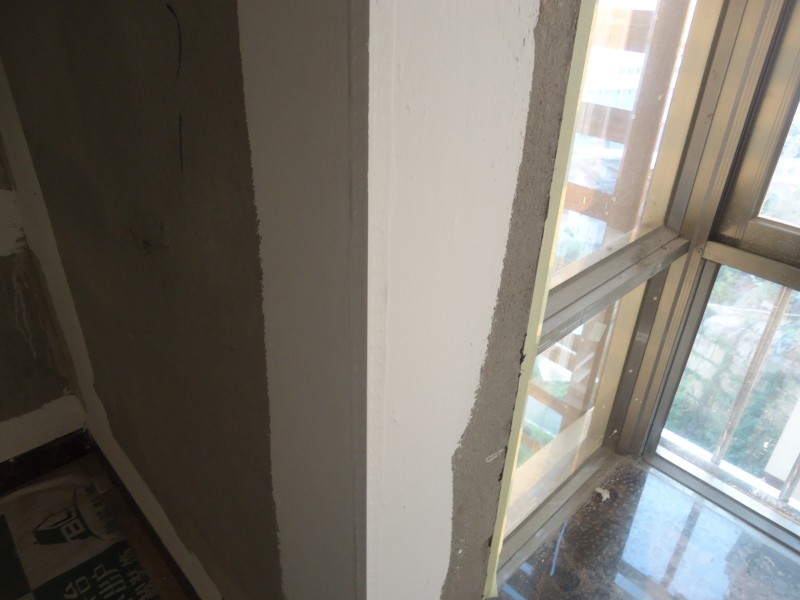

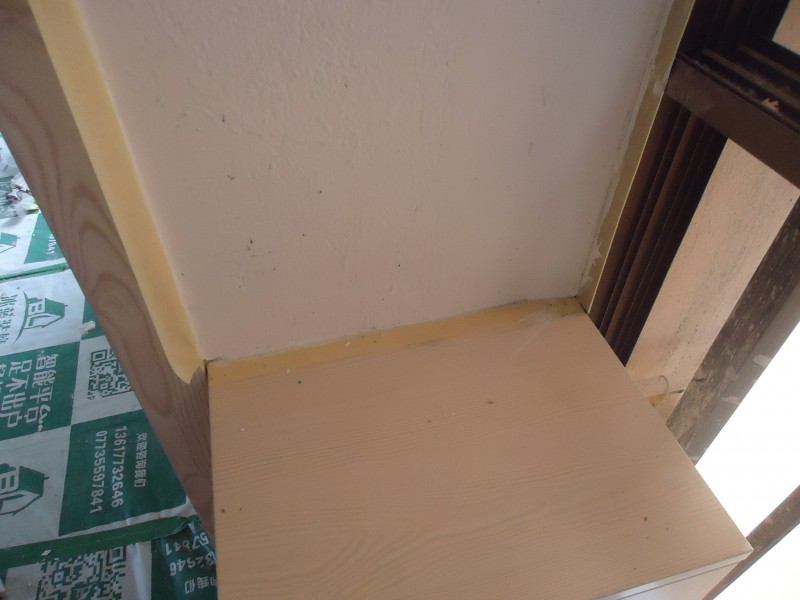

窗户边门套边柜子边应用纸带贴好收边,防止腻子把柜子弄脏,也可以让收边更整齐。
墙面需用阳角边线收边,可以让墙角变得更直更美观。
吊顶阳角需用阳角线收边,防止开裂,并且可以让阳角变得更直更美观。

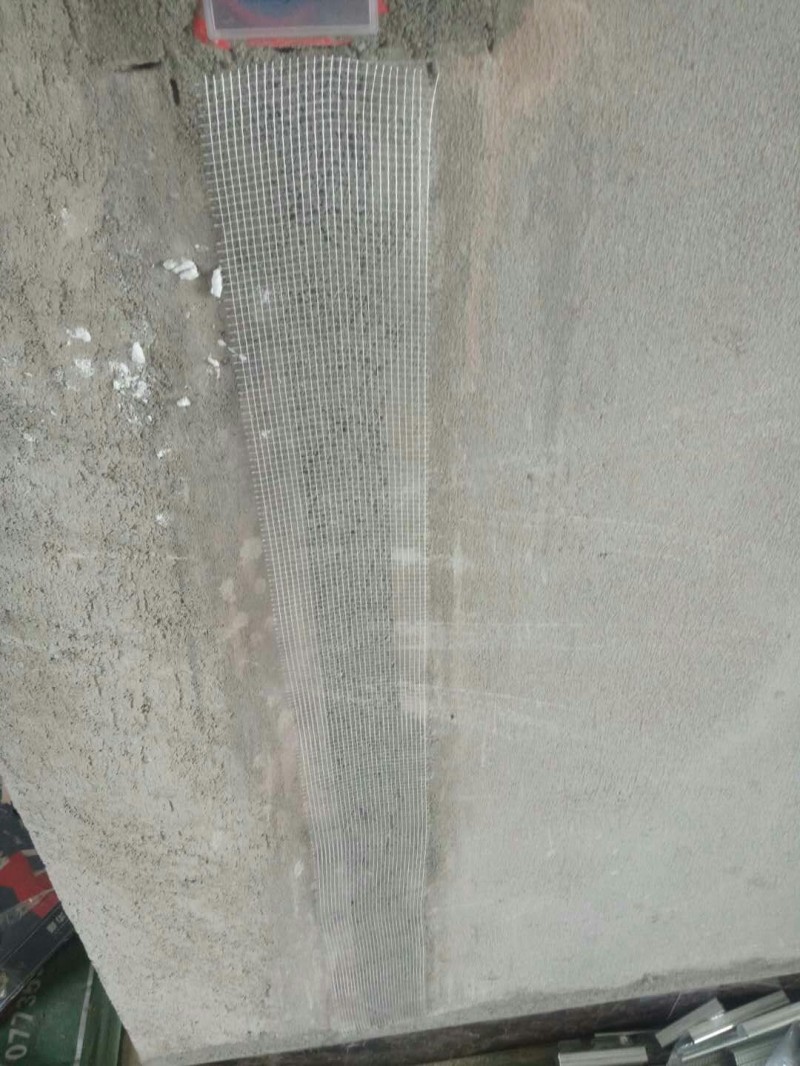

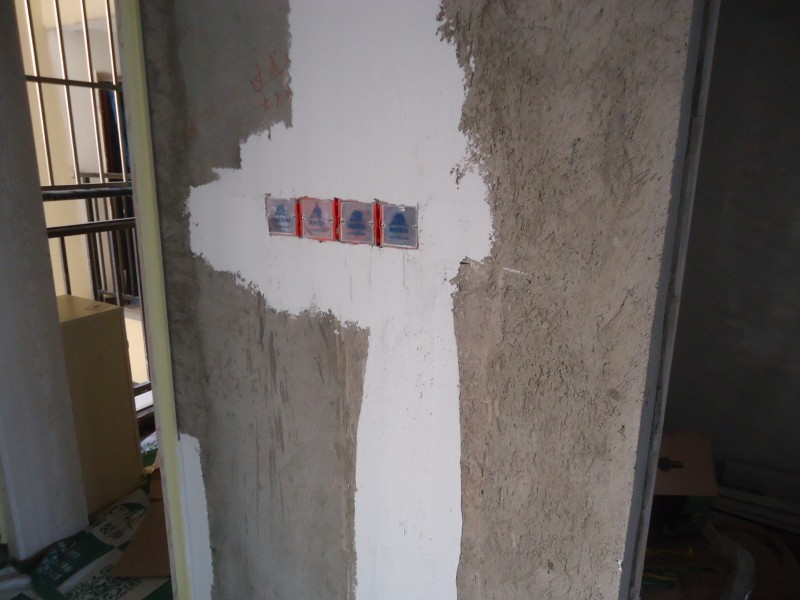

电工槽放防裂网
调节白乳胶+粘粉混合体。
白乳胶+粘粉混合体粘贴防裂纤维带。
电工槽刮腻子覆盖防裂纤维带。
电工槽、地脚线放防裂网,用白乳胶+粘粉做防裂处理,可以有效防止电工槽开裂问题。

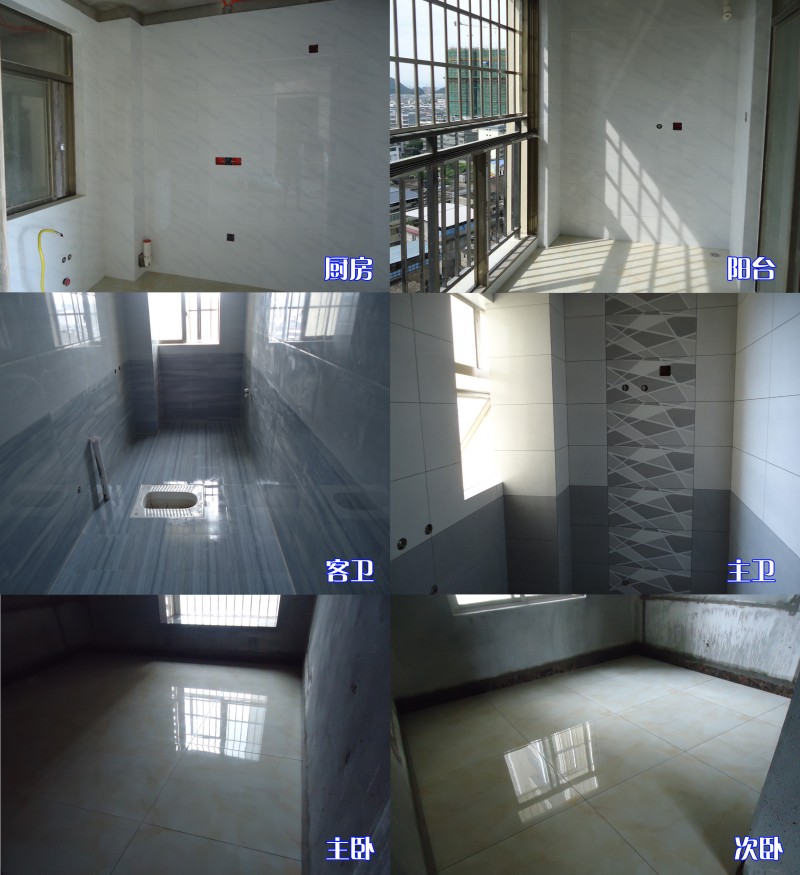

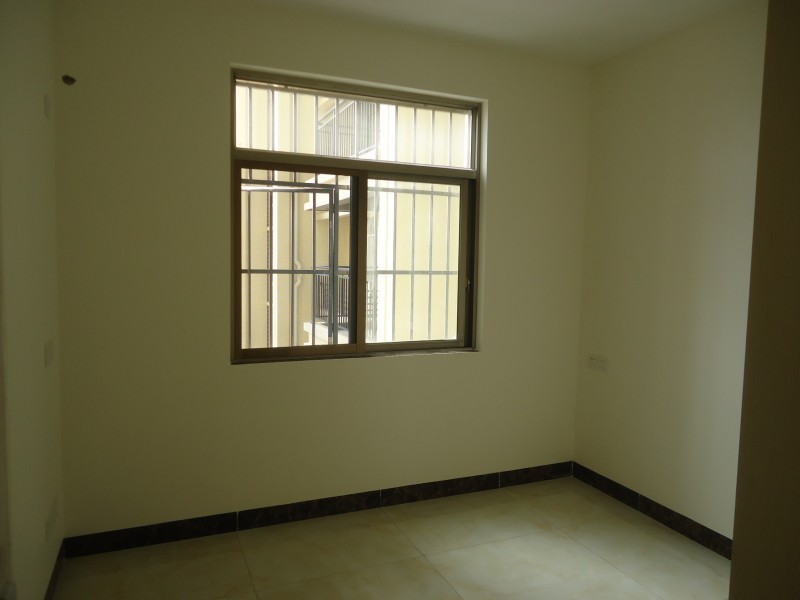

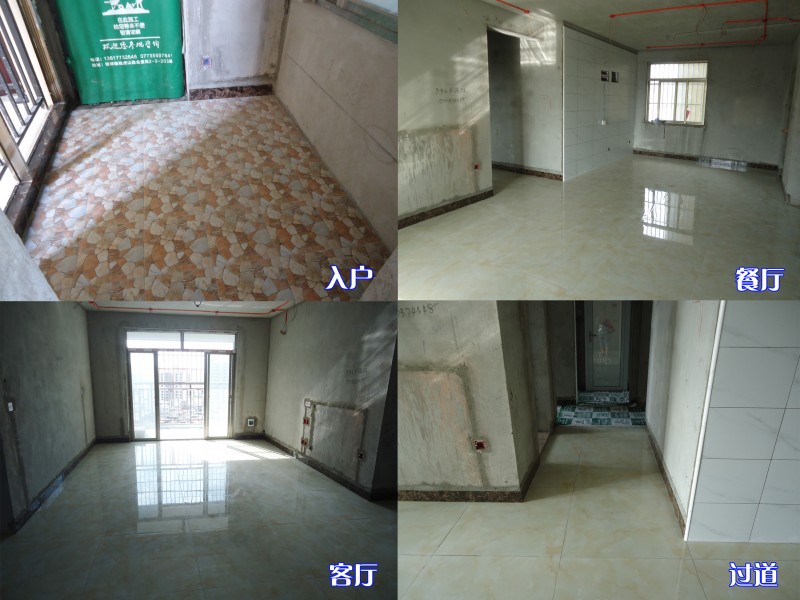

2018.9.20完工照片

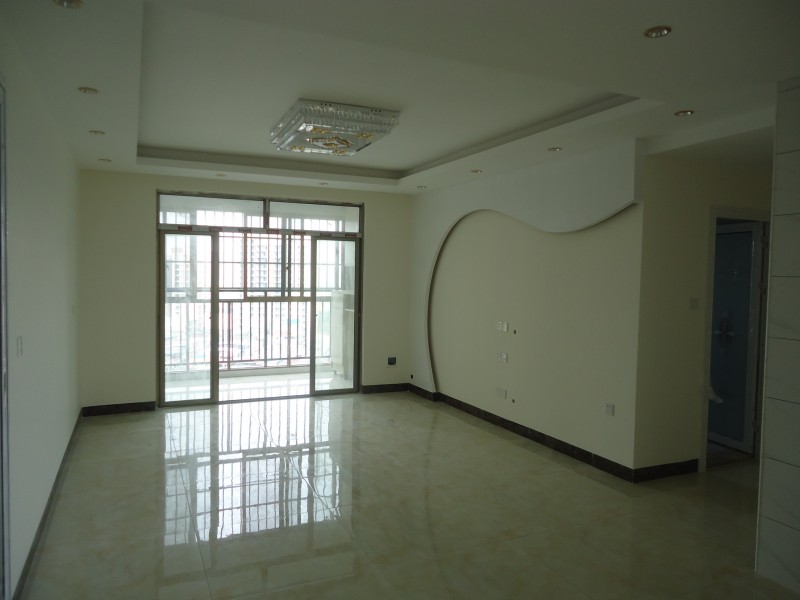

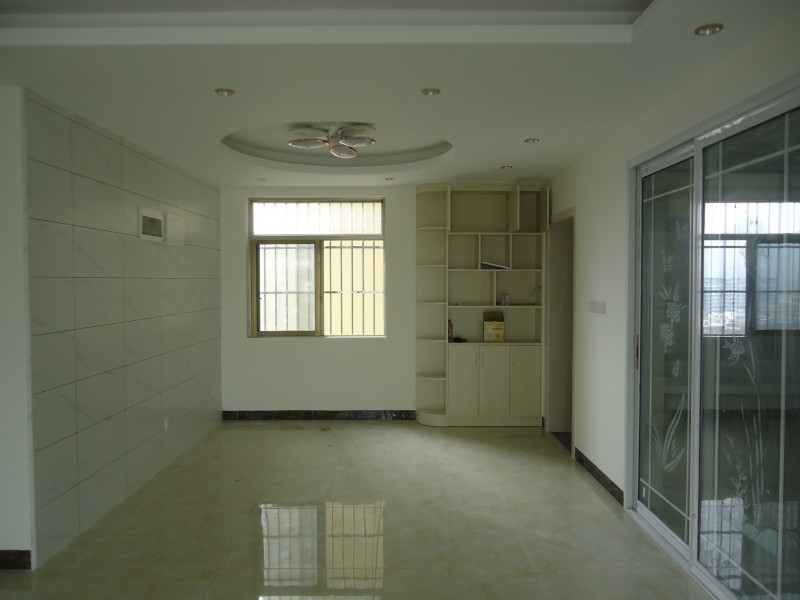

门厅
餐厅
客厅
过道
厨房
阳台

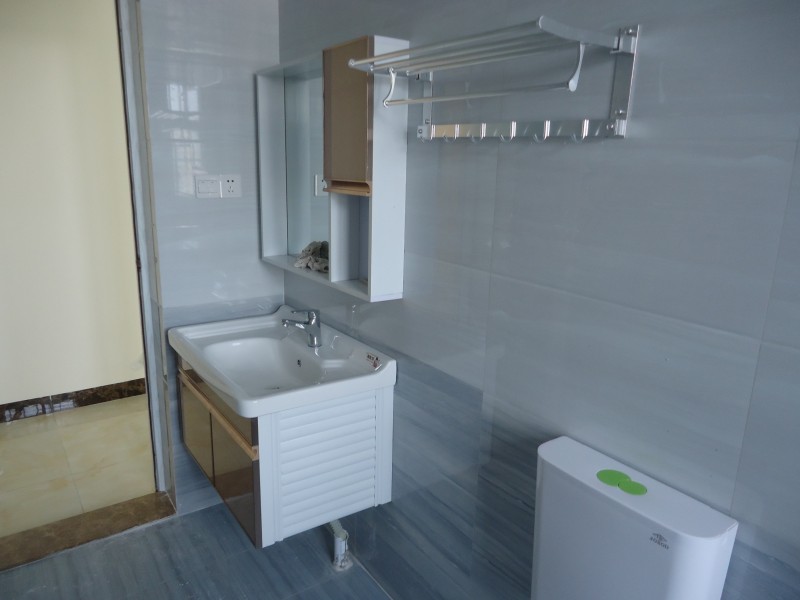

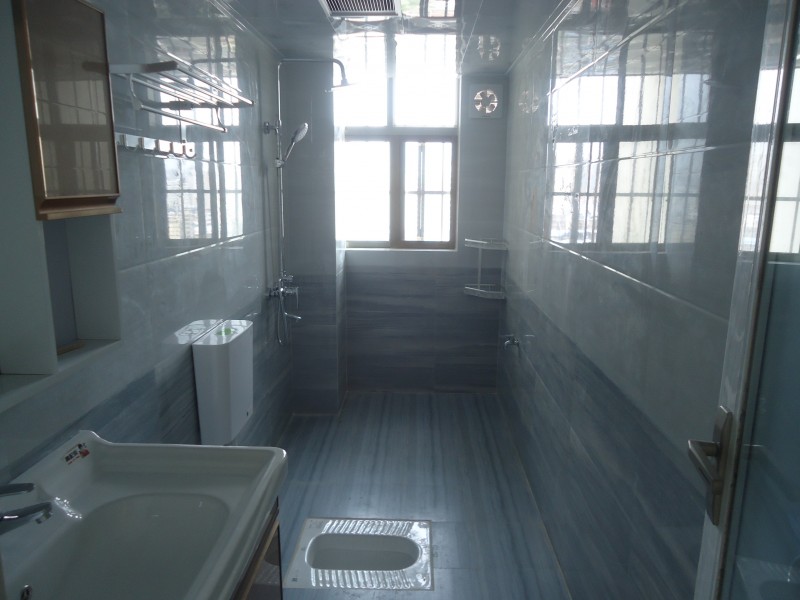

客卫
主卫

主卧
客卧
完工后细部检查,等待修补。
柜子收边不整齐,等待处理。

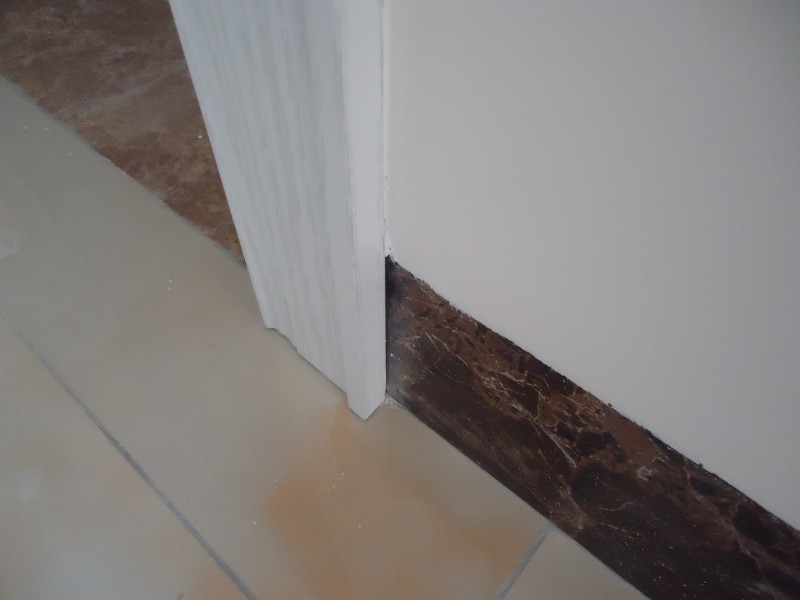

门边有缝隙,等待处理。

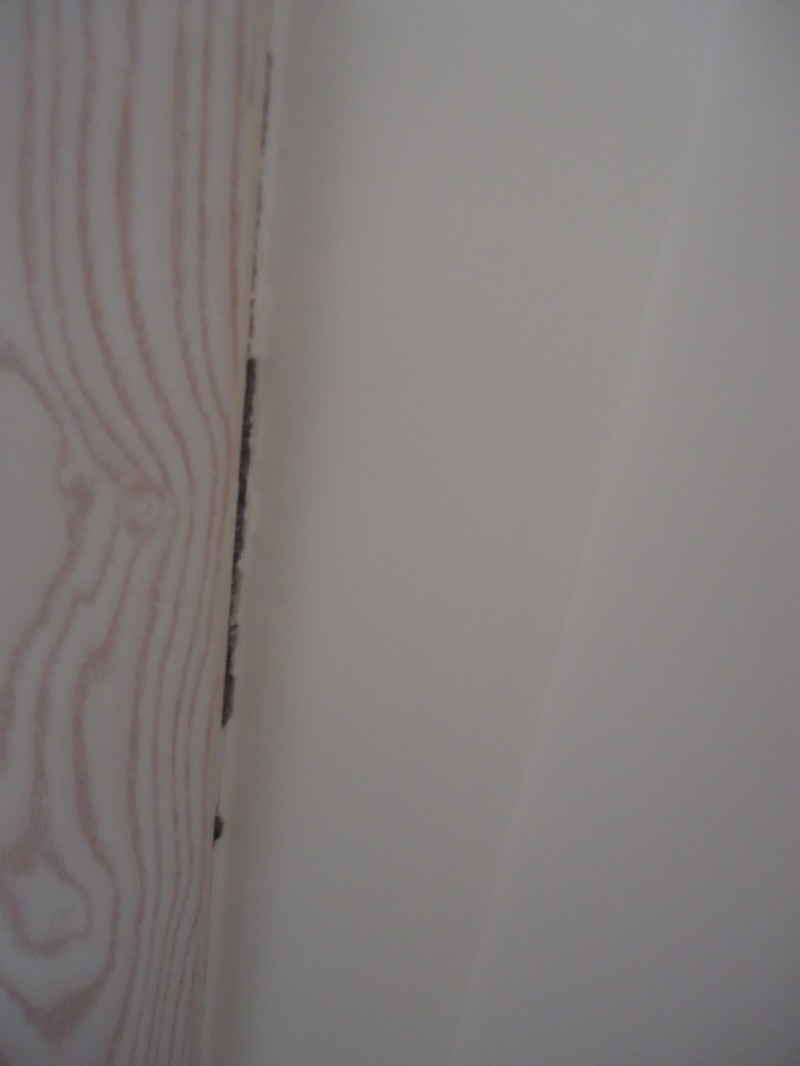

门边腻子不平,等待处理。

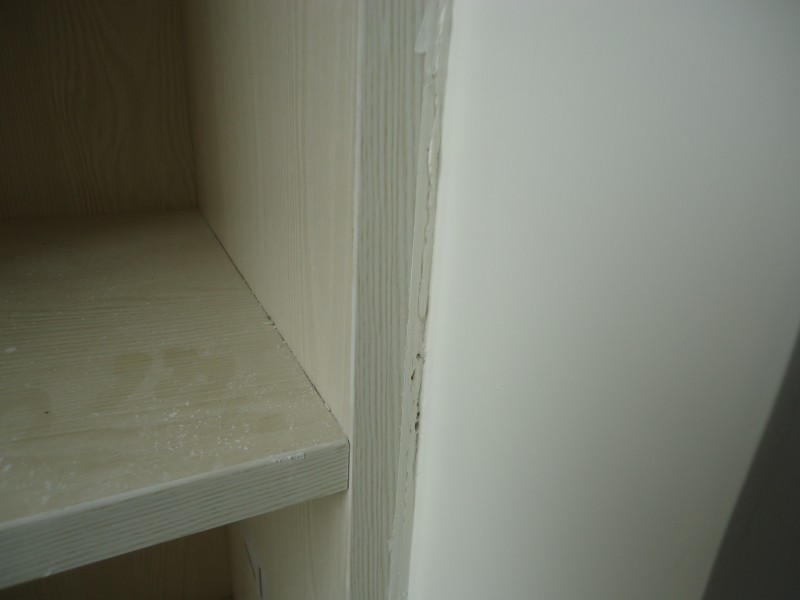

门后门套腻子有缝剂,等待处理。
水管边腻子不整齐,等待处理。
柜子底部有缝隙,需用玻璃胶填补,等待处理。
有问题细节处理完后照片
