首页->“菜单”工程无缝追踪->工程无缝追踪-滟澜山33栋1单元2103陆府

平台-桂林冰蓝装饰   2018-08-10

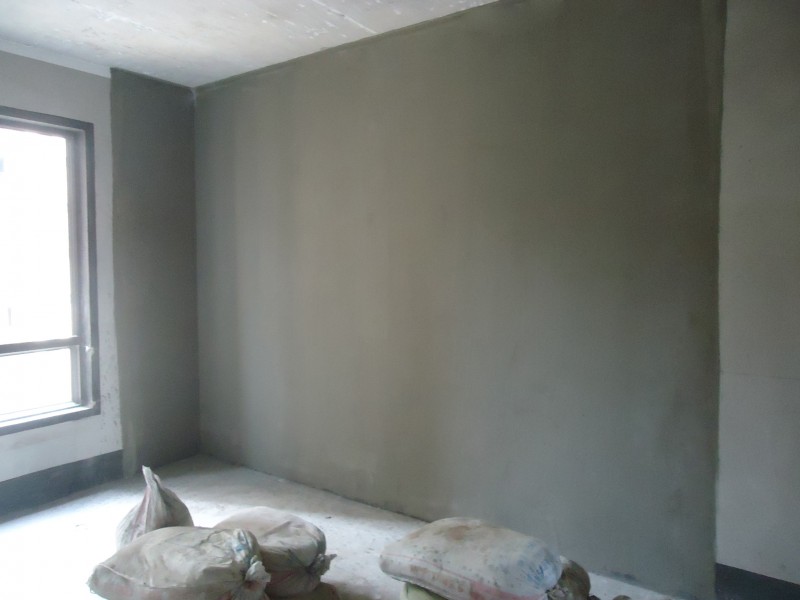

项目简介:实量建筑面积114平方,四房两厅两卫,拆除、土建、陶泥、钢丝网、8厘螺纹钢等费用4580元。装修合同预算造价5.3万元,包含水电防水、贴砖、鞋柜、三房衣柜、客厅餐厅吊顶、全房腻子乳胶漆。主材甲方自购。
2018年7月30日开工大吉
2018-7-30原有沉池放水

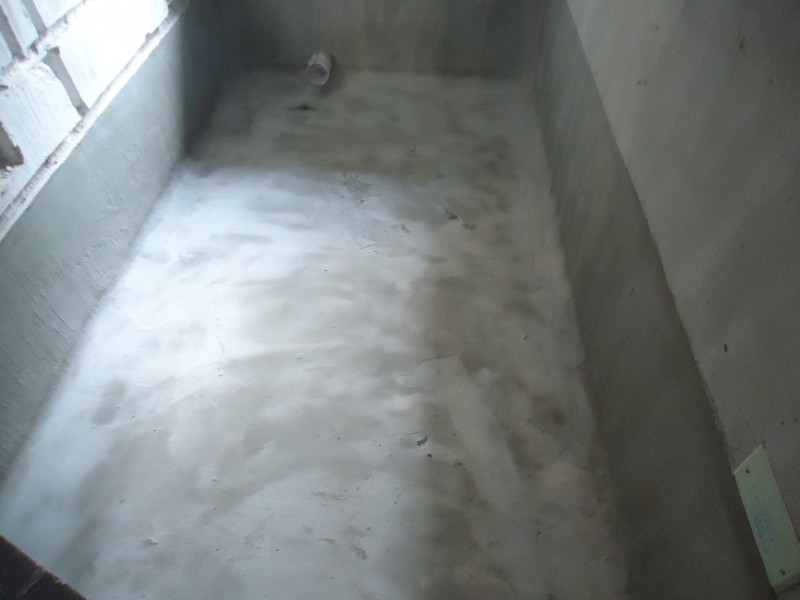

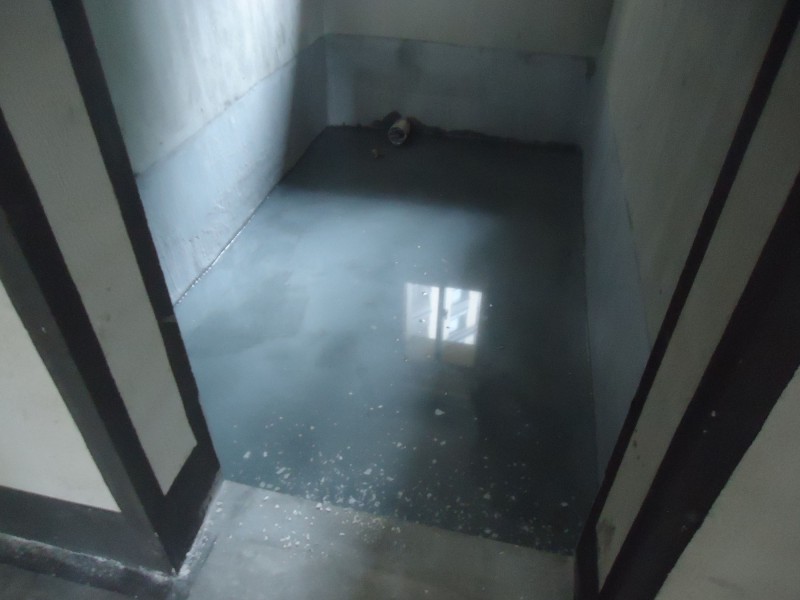

2018-8-2原有沉池闭水48小时
客卫闭水48小时,未见明显少水。
主卫闭水48小时,未见明显少水。
客卫闭水48小时,楼下顶面未见渗水现象。
主卫闭水48小时,楼下顶面未见渗水现象。

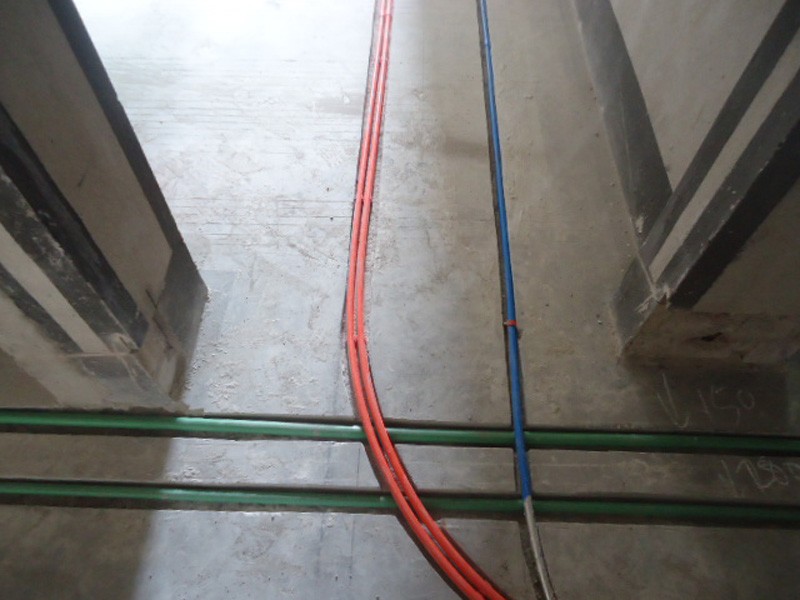

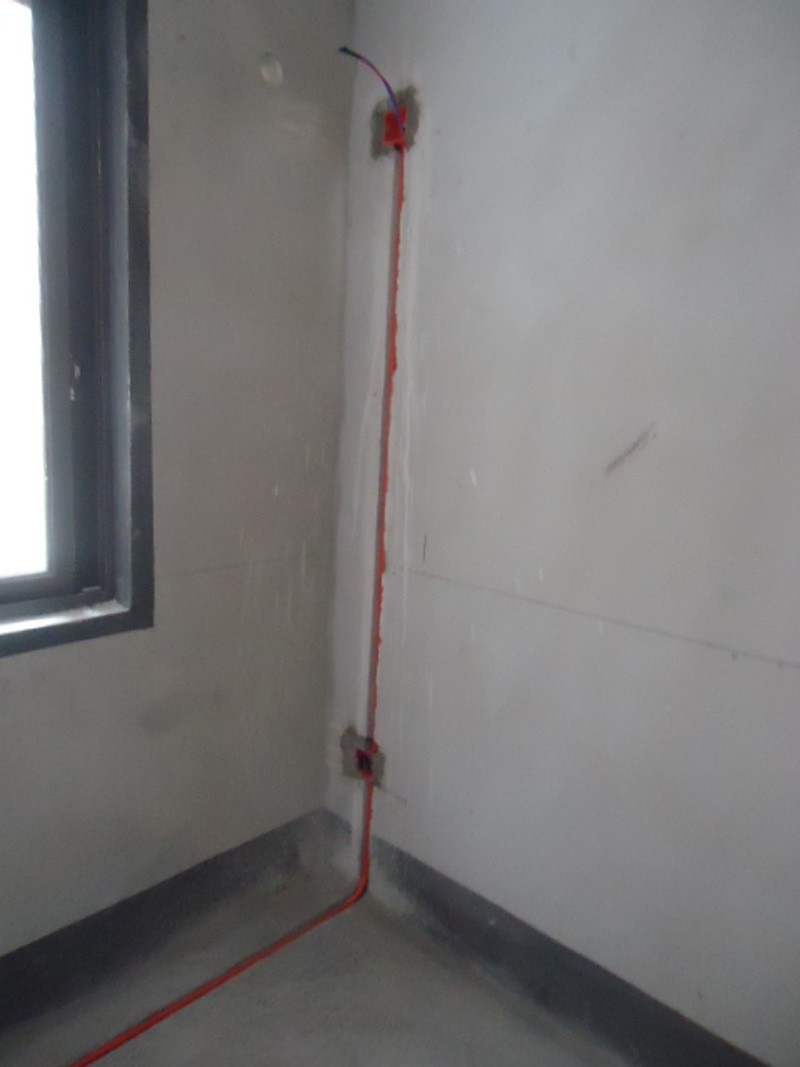

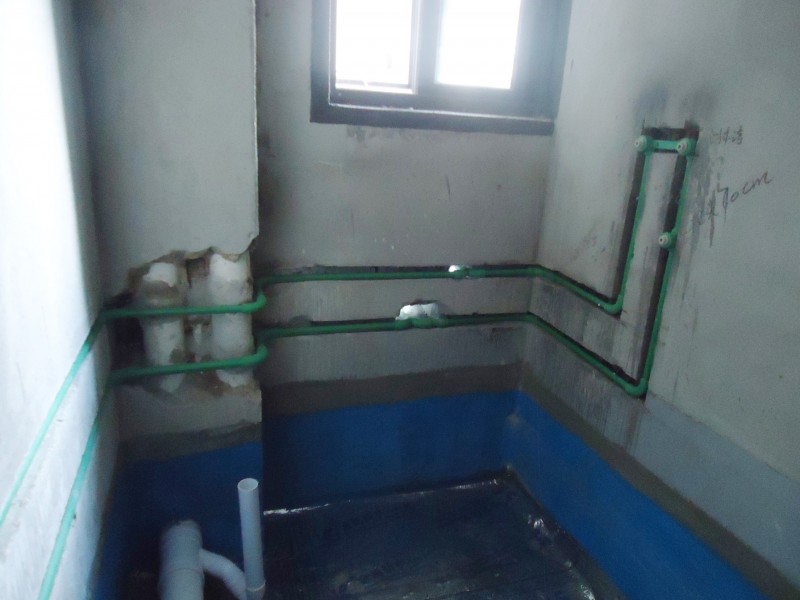

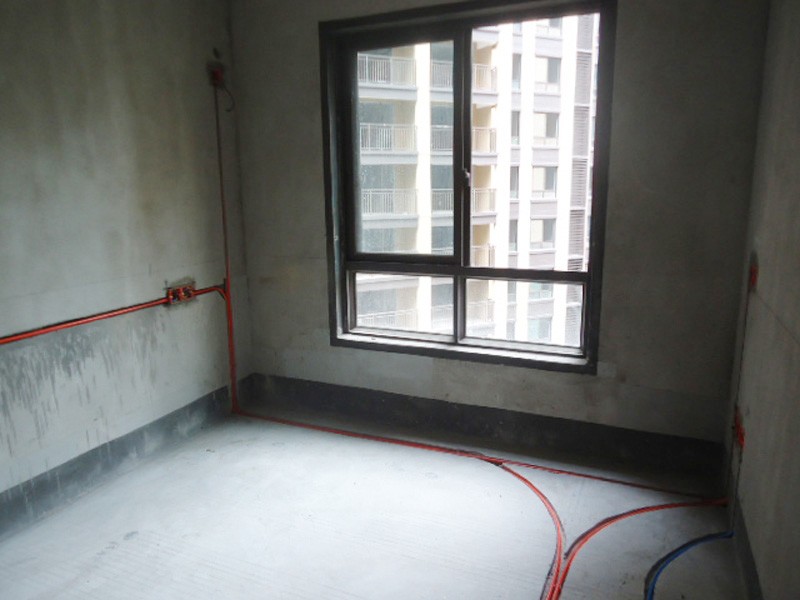

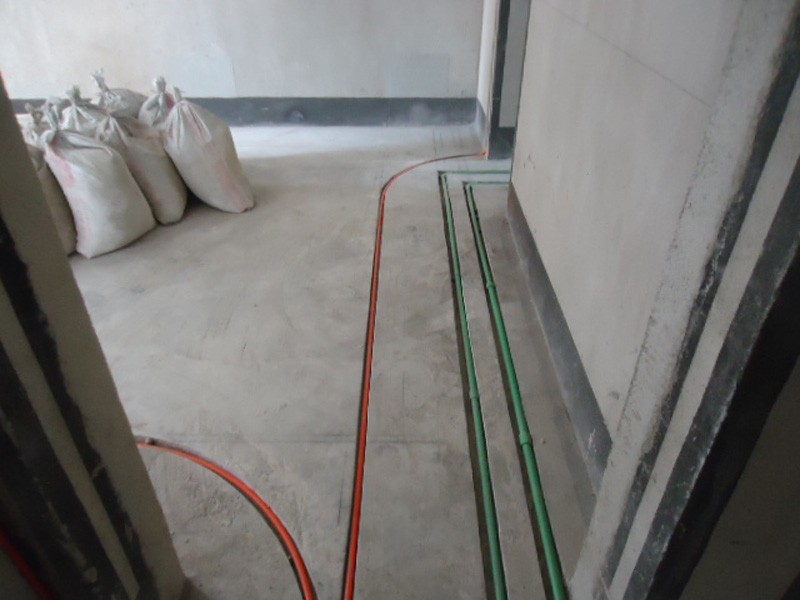

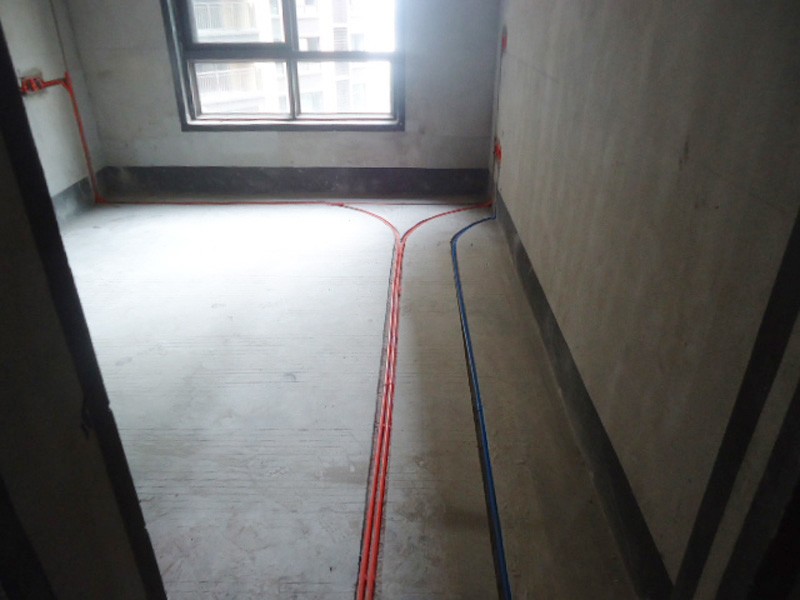

2018-8-8水电开活管曲线槽

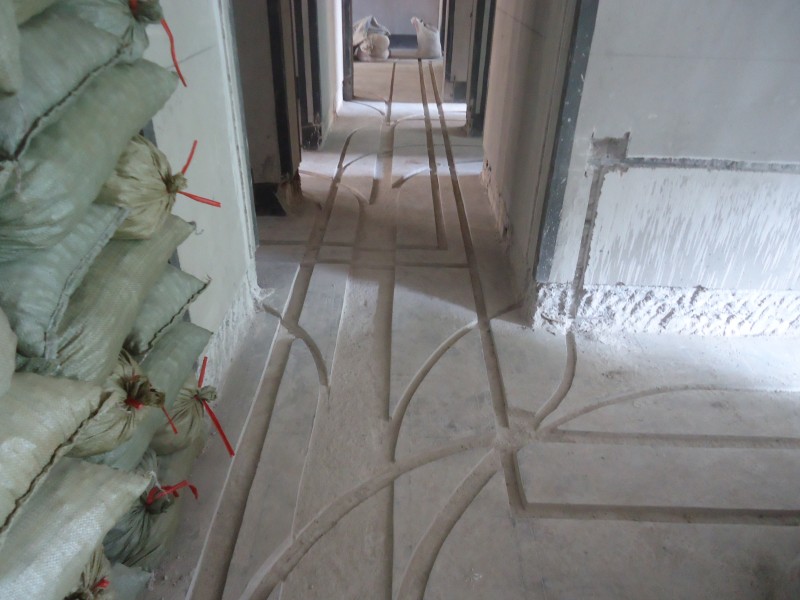

过道开槽

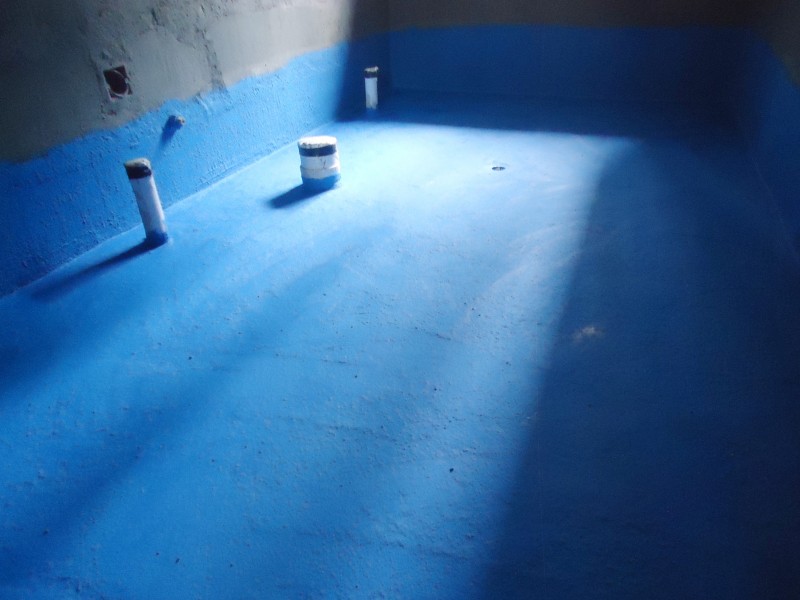

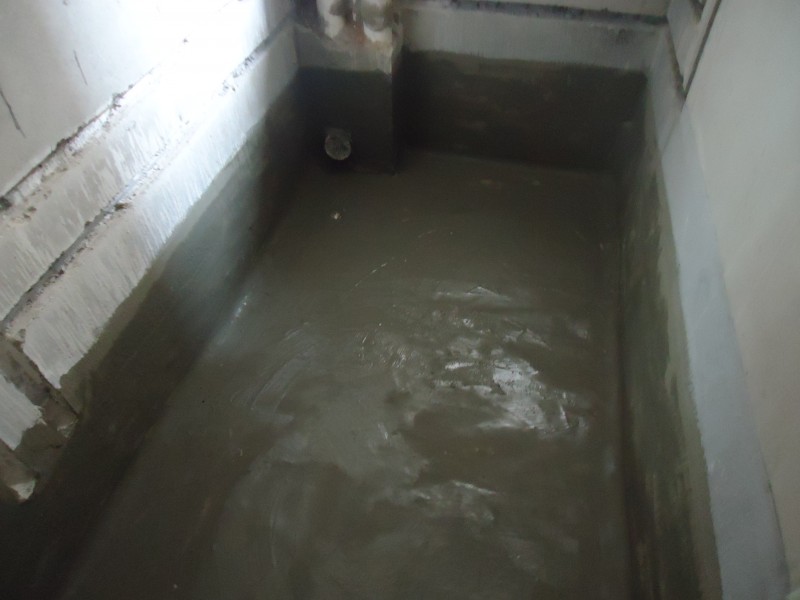

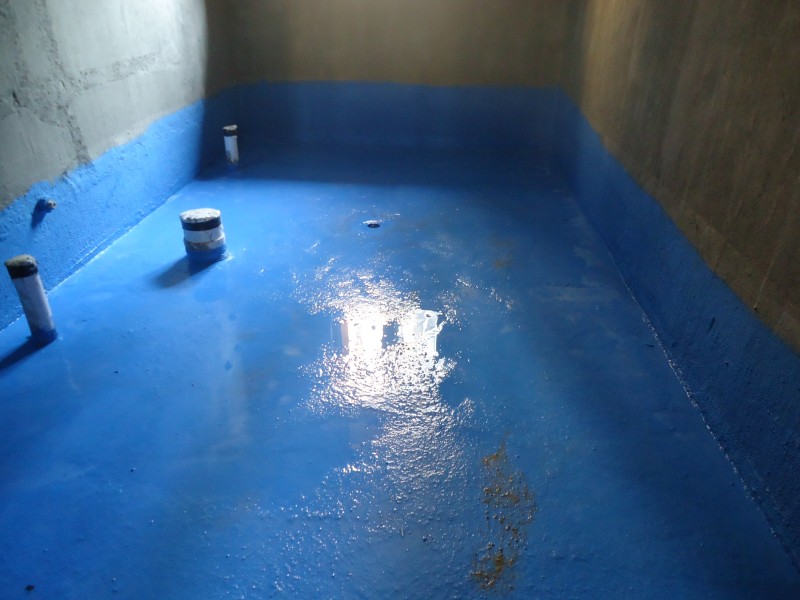

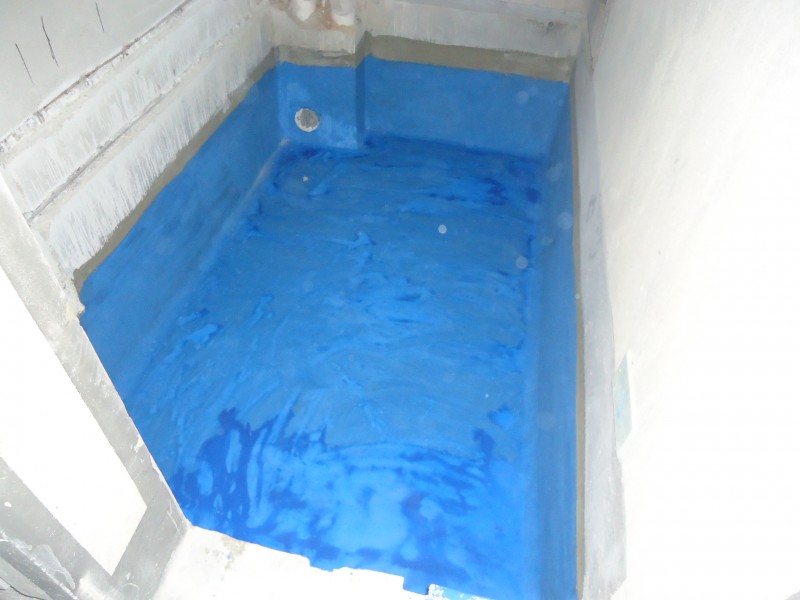

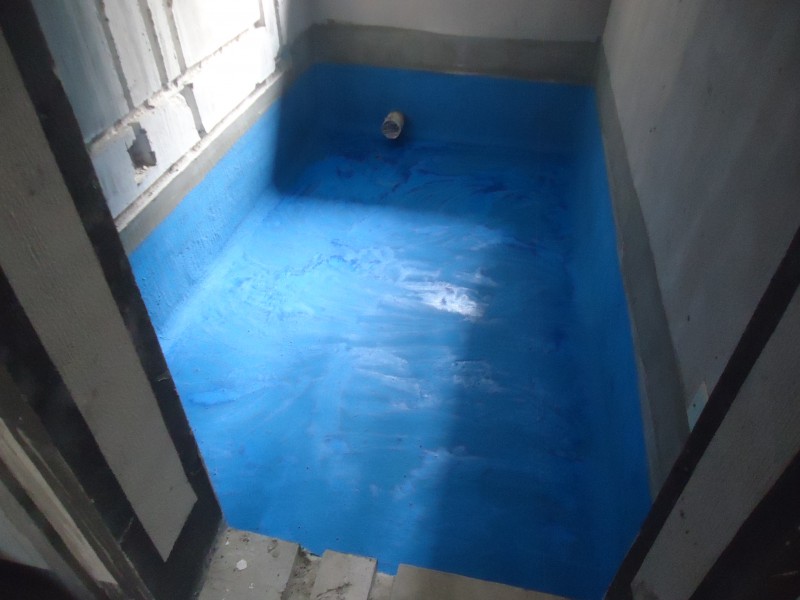

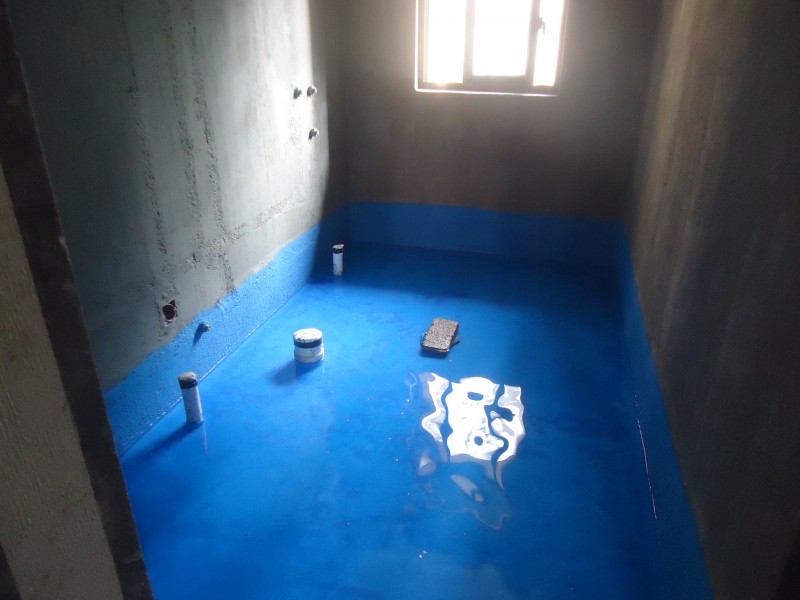

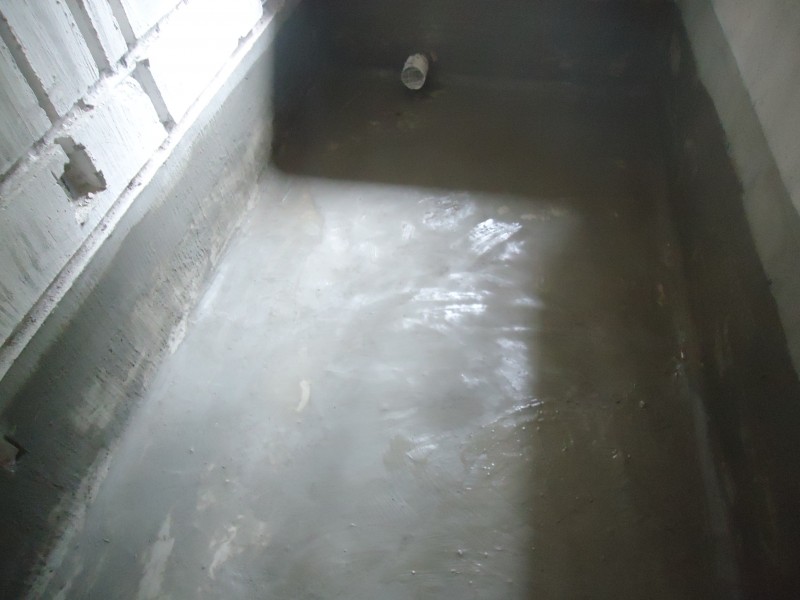

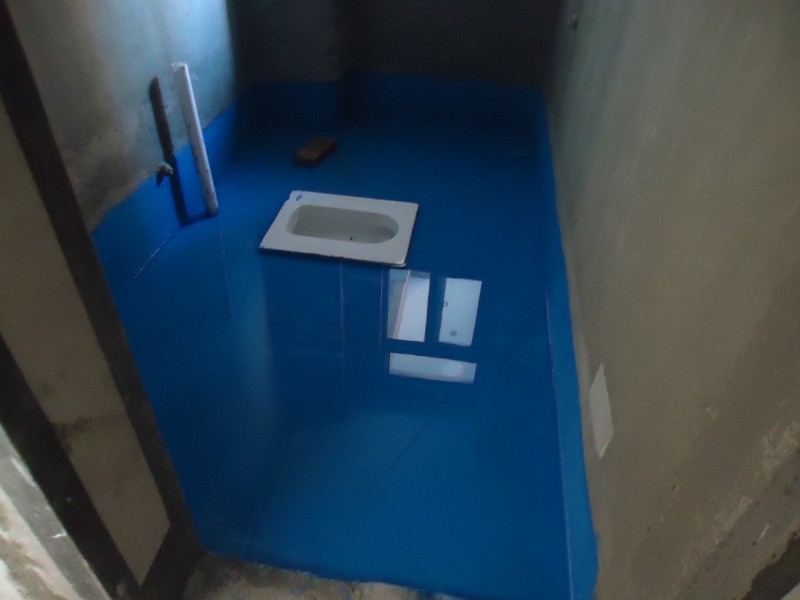

2018-8-10主卫客卫沉池刷防水
2018-8-10客卫沉池刷第1遍防水
2018-8-10主卫沉池刷第1遍防水
2018-8-11客卫沉池刷第2遍防水
2018-8-11主卫沉池刷第2遍防水
2018-8-12客卫刷第3次防水
2018-8-12主卫刷第3次防水

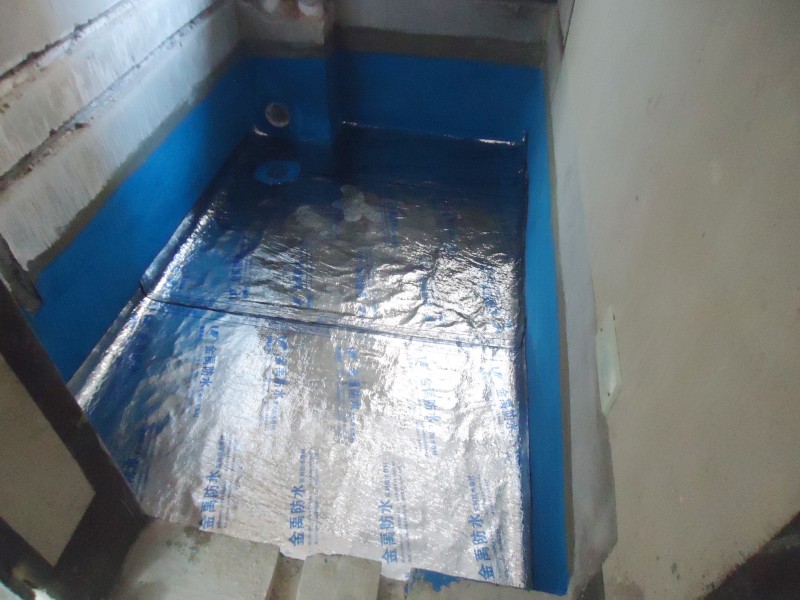

2018-8-13客卫贴卷材保护沉池防水,防止后面工种损坏沉池防水。
2018-8-13主卫贴卷材保护沉池防水,防止后面工种损坏沉池防水。

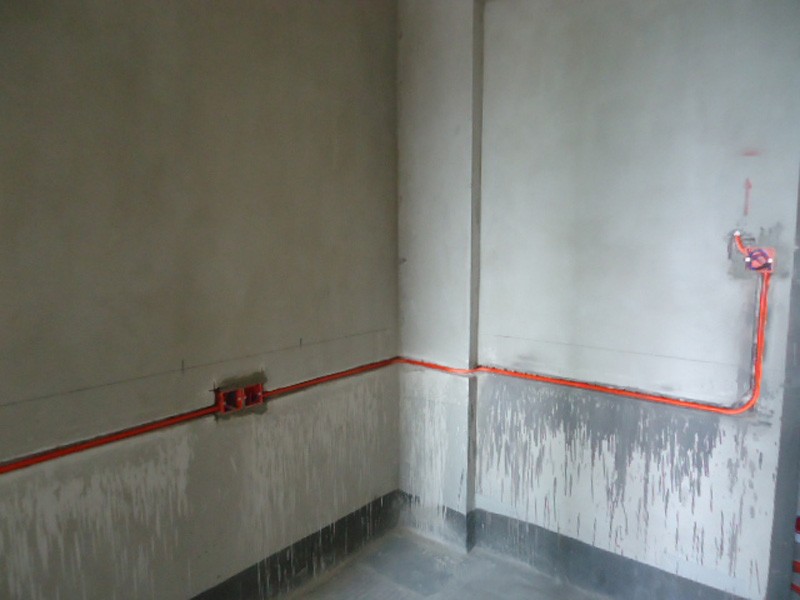

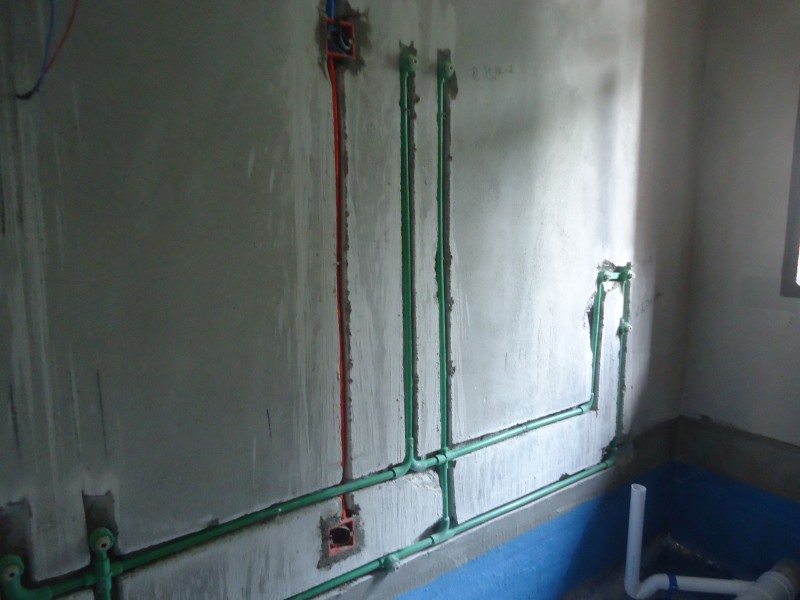

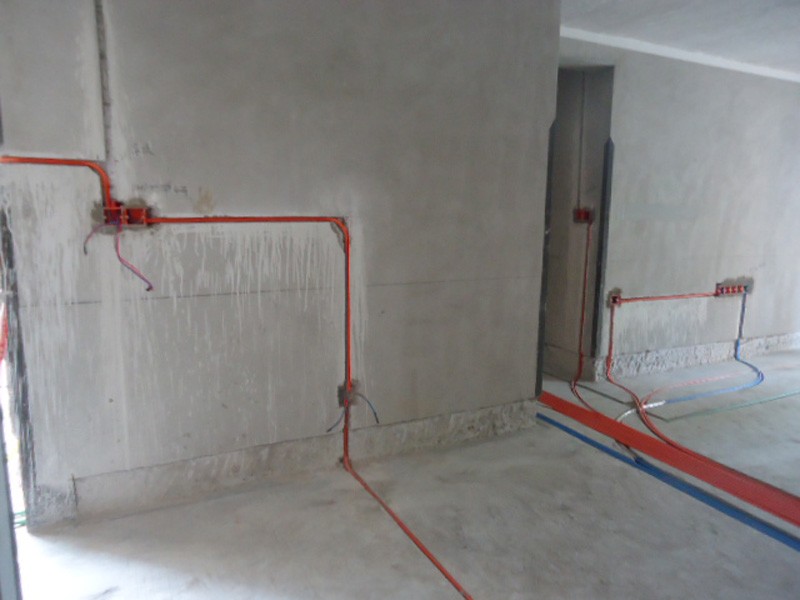

2018-8-13水电工进场

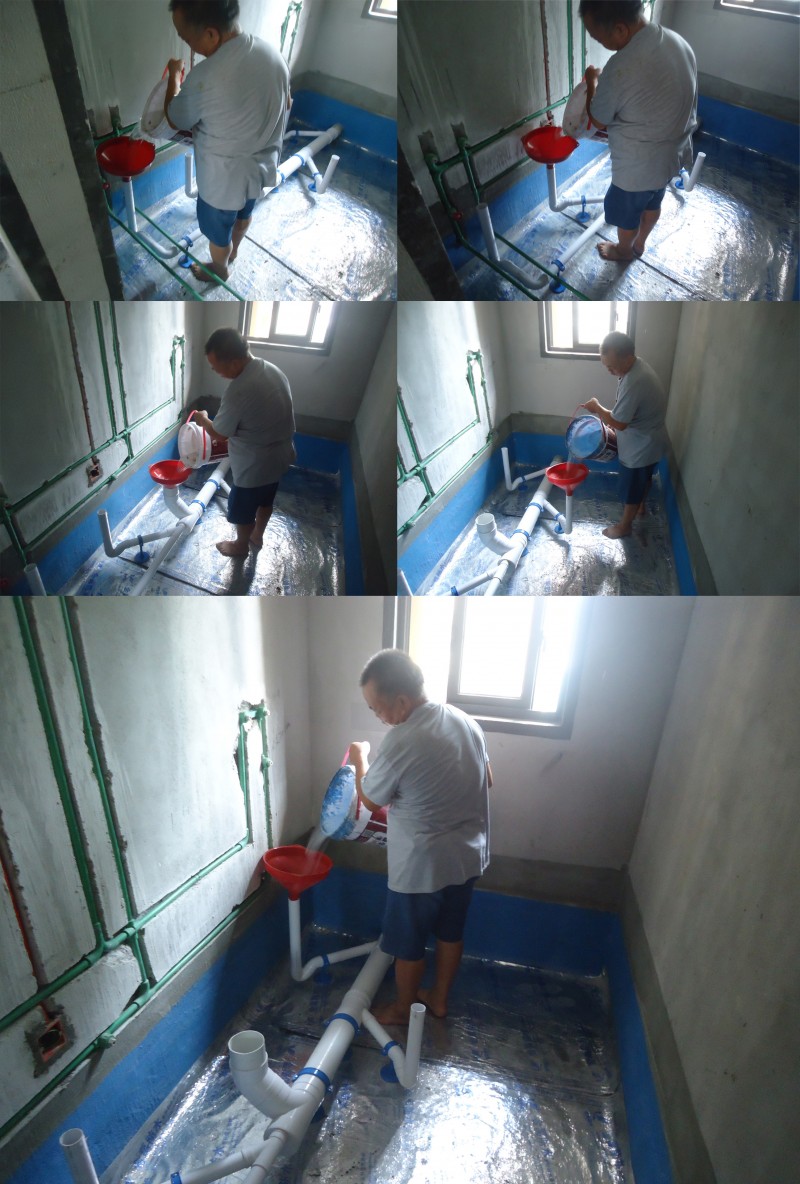

2018-8-15排水管测试
客卫排水管试水,未见漏水现象。
主卫排水管试水,未见漏水现象。
排水管试水后,用干燥手指摸管底接口处,手指未湿表示排水管没有渗水现象。

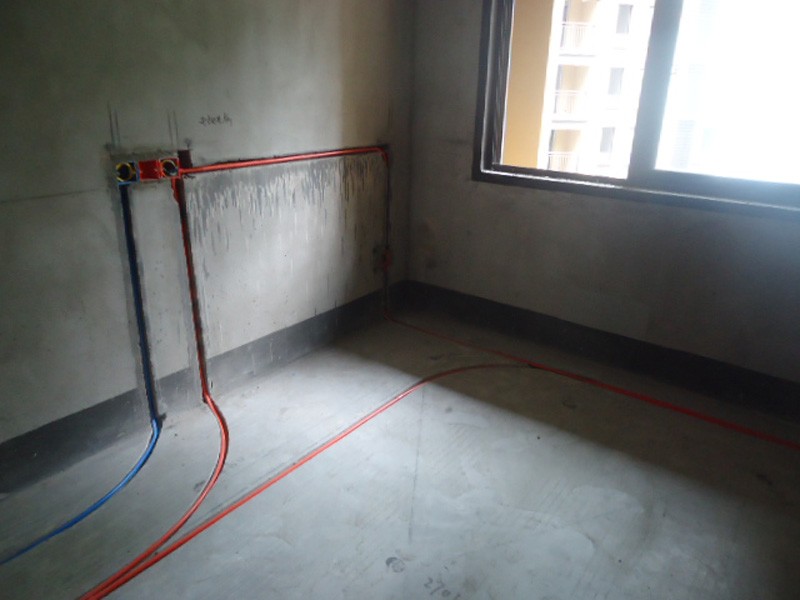

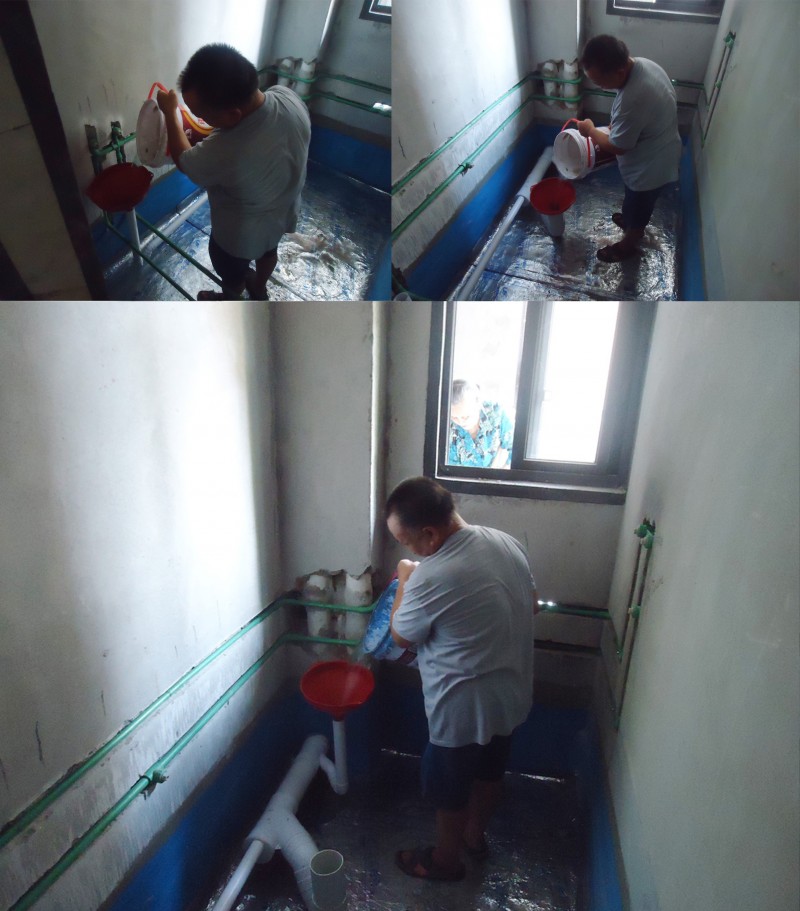

2018-8-15所有出水口水量测试

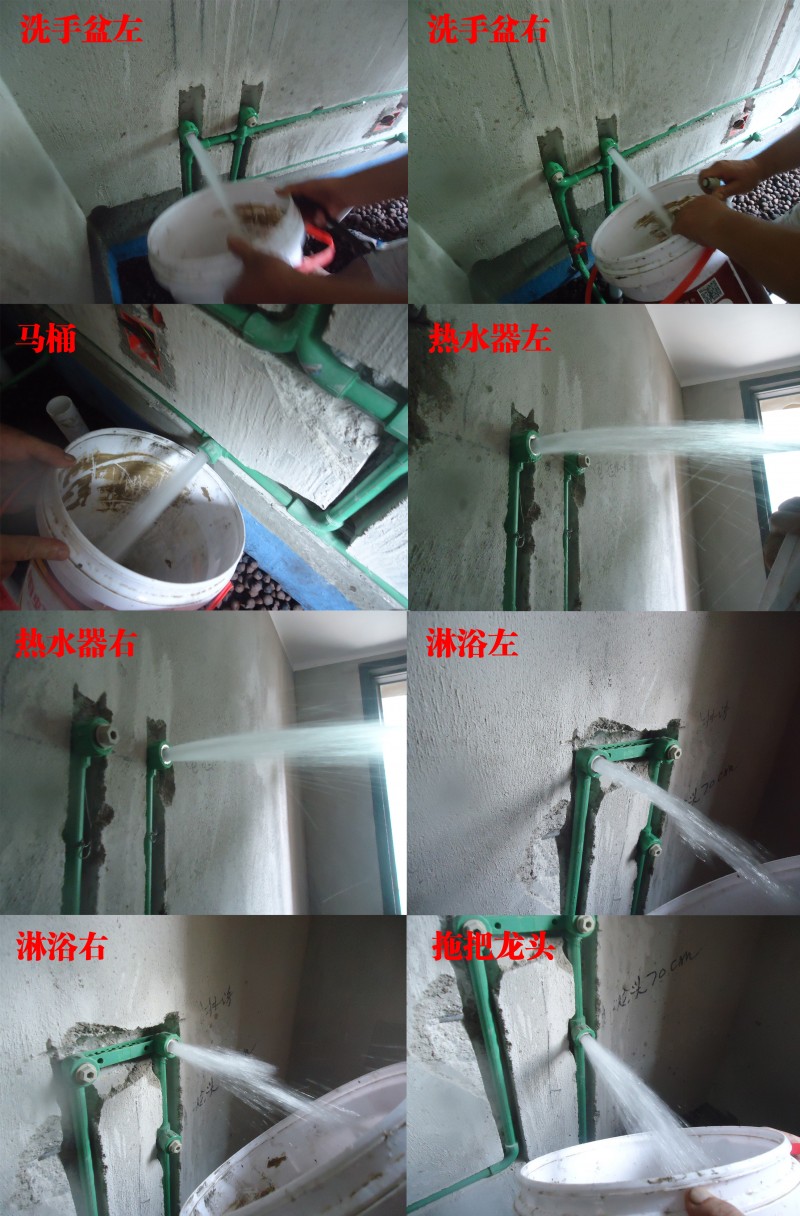

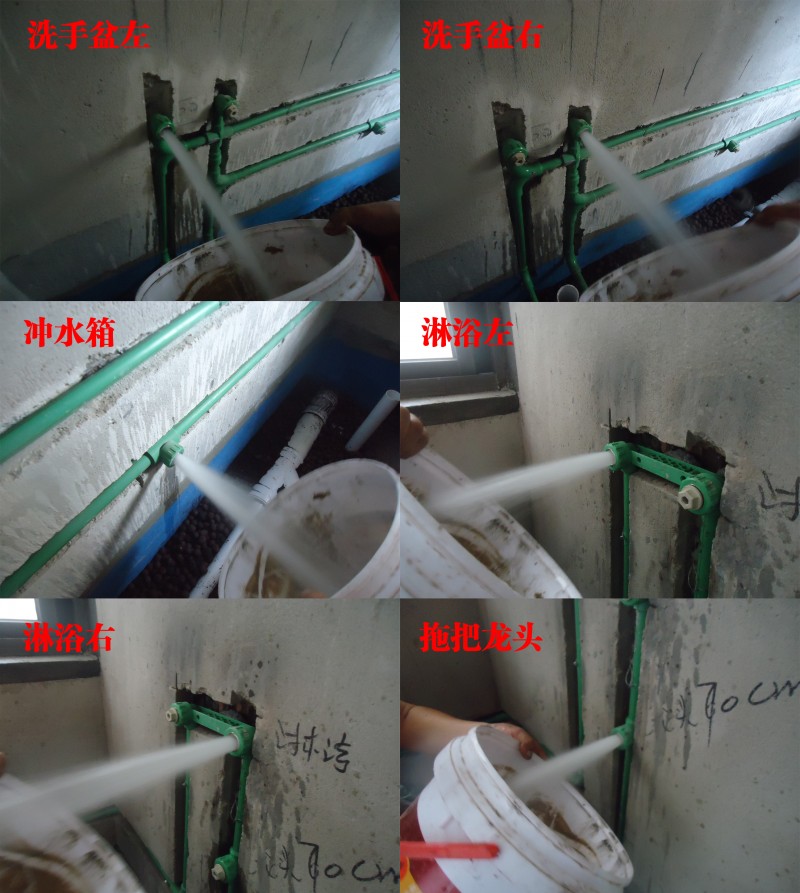

客卫所有出水口水量测试,可以有效检查水管热熔不当引起的水量小问题。
主卫所有出水口水量测试,可以有效检查水管热熔不当引起的水量小问题。
阳台厨房所有出水口水量测试,可以有效检查水管热熔不当引起的水量小问题。

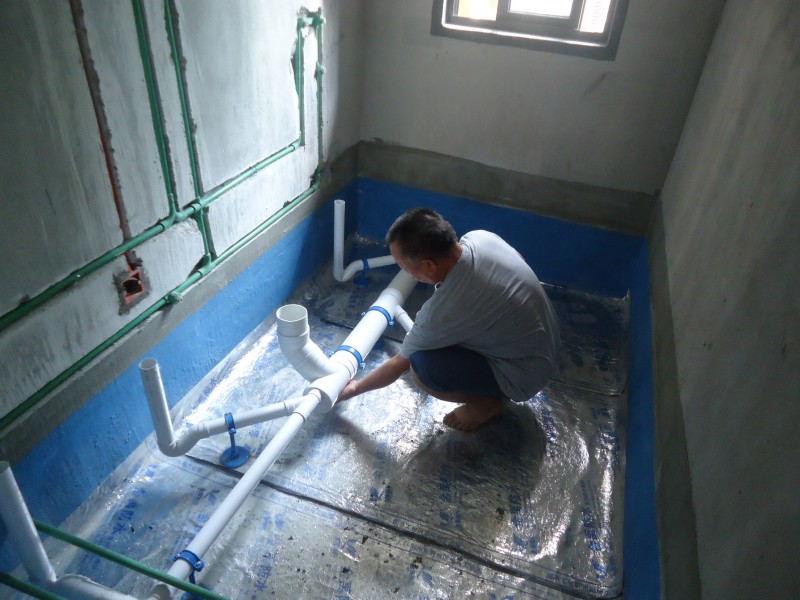

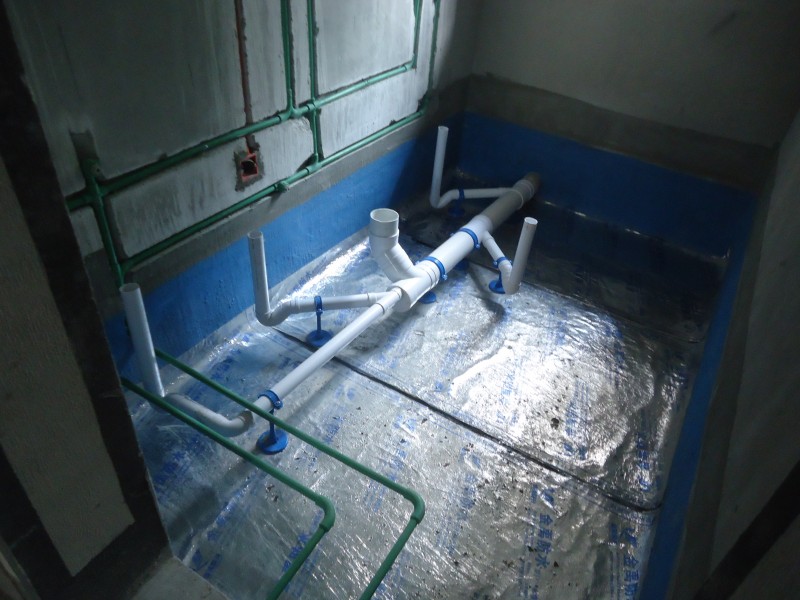

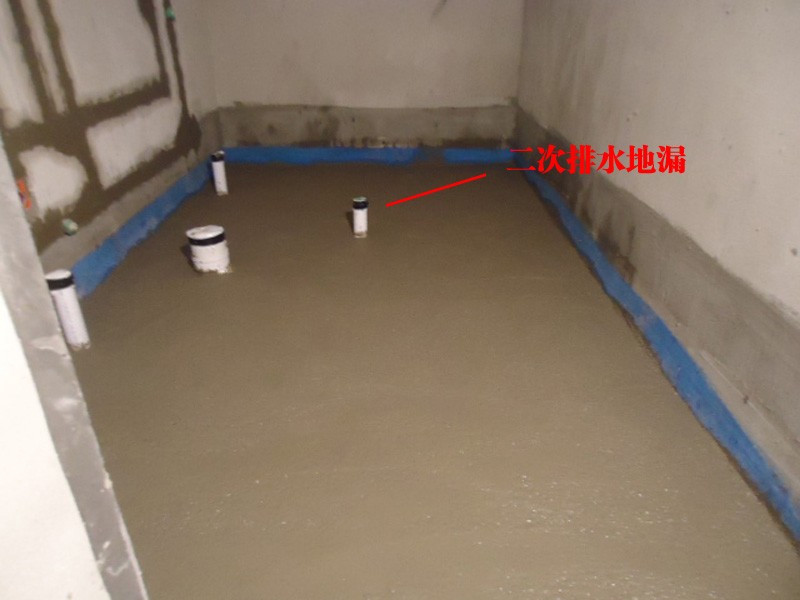

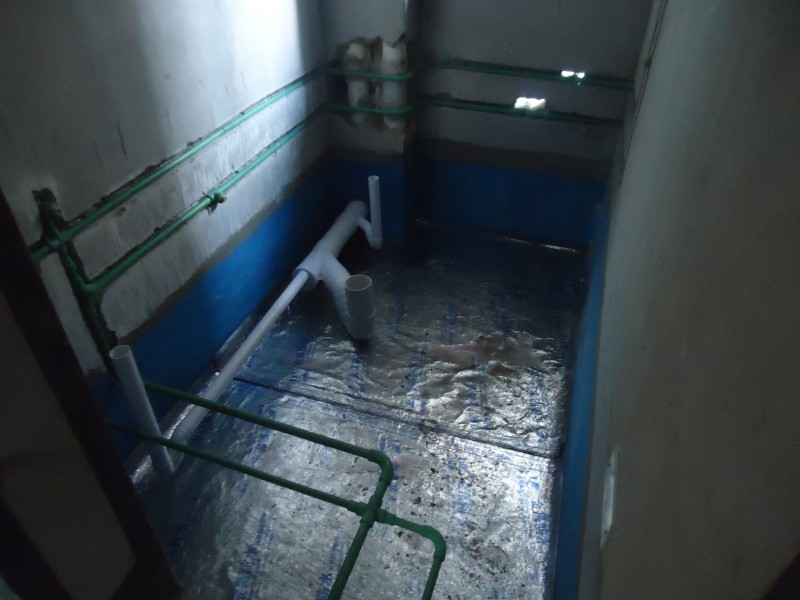

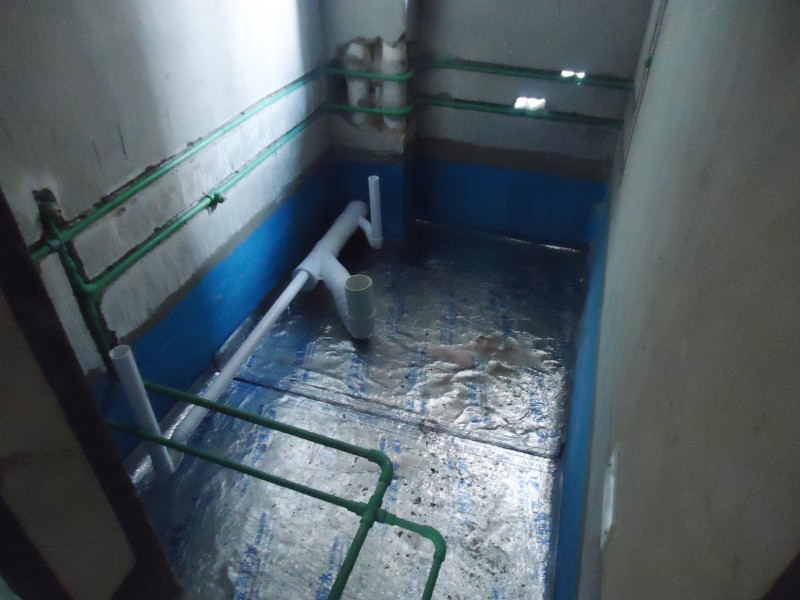

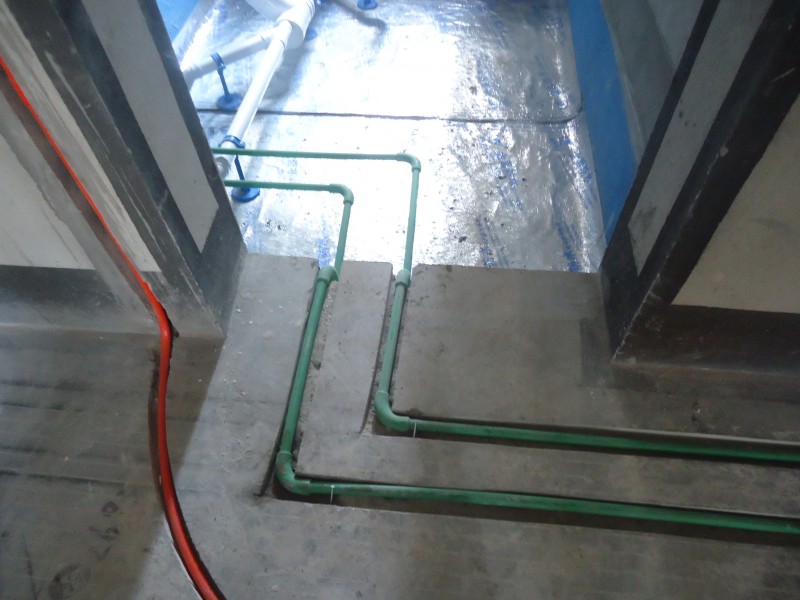

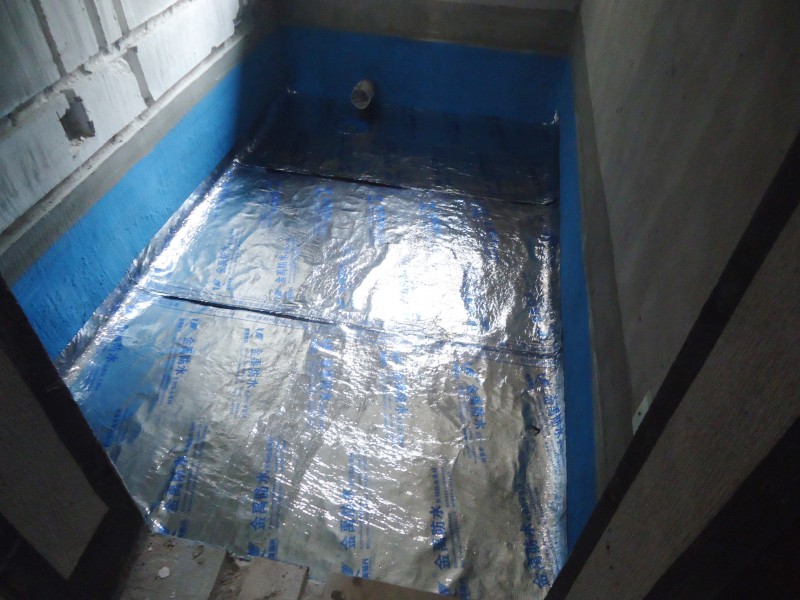

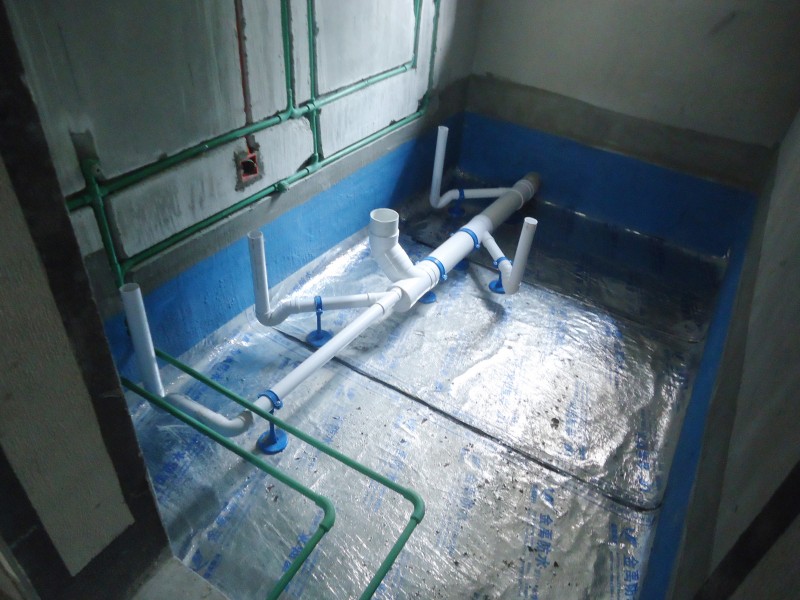

2018-8-15客卫主卫沉池回填

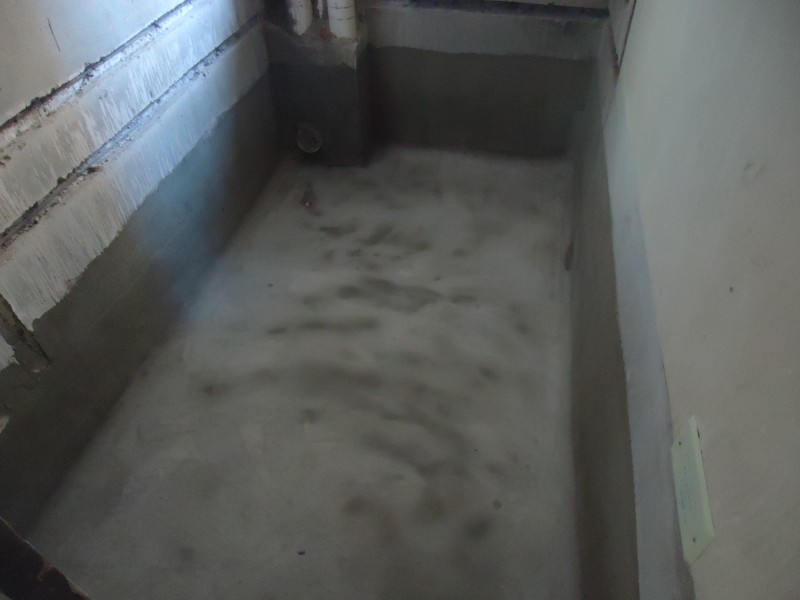

客卫沉池清理干净
主卫沉池清理干净

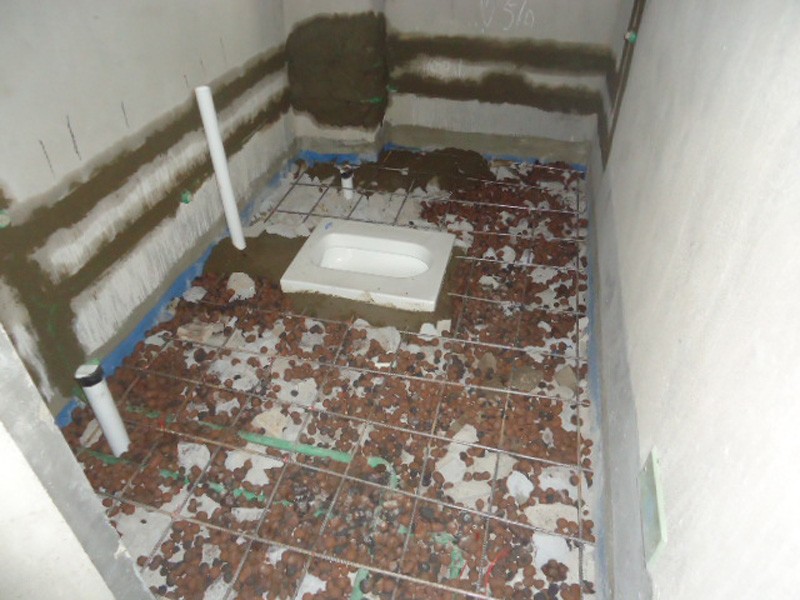

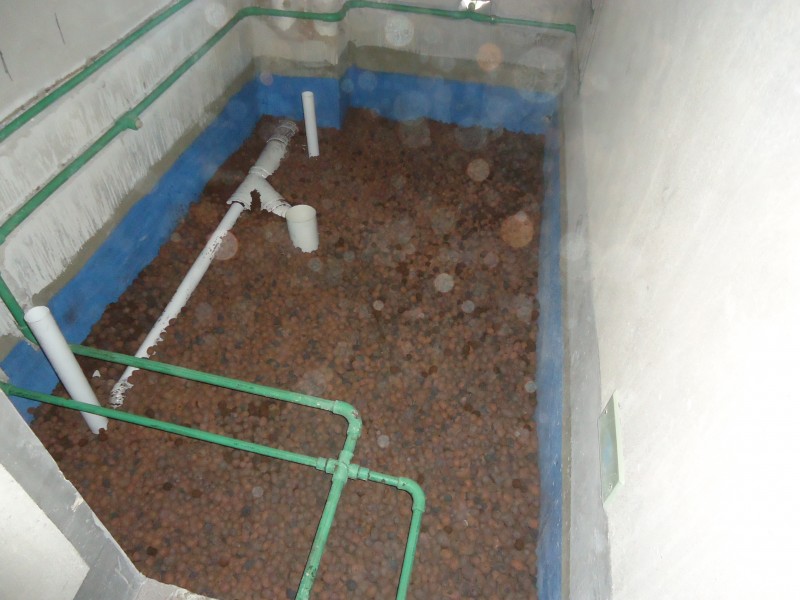

客卫三次排水口做防堵处理,回填陶粒,陶粒具有较好防潮防臭功能,质量轻可以减轻沉池压力。
主卫三次排水口做防堵处理,回填陶粒,陶粒具有较好防潮防臭功能,质量轻可以减轻沉池压力。

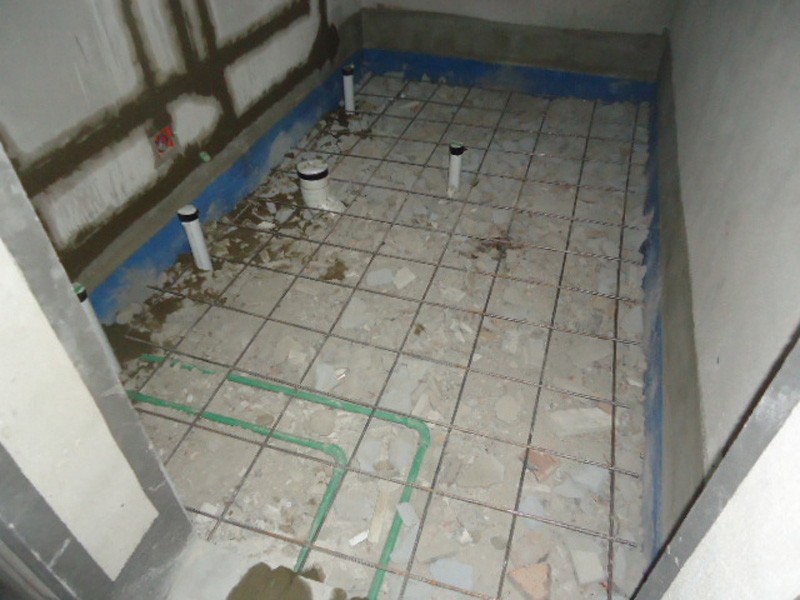

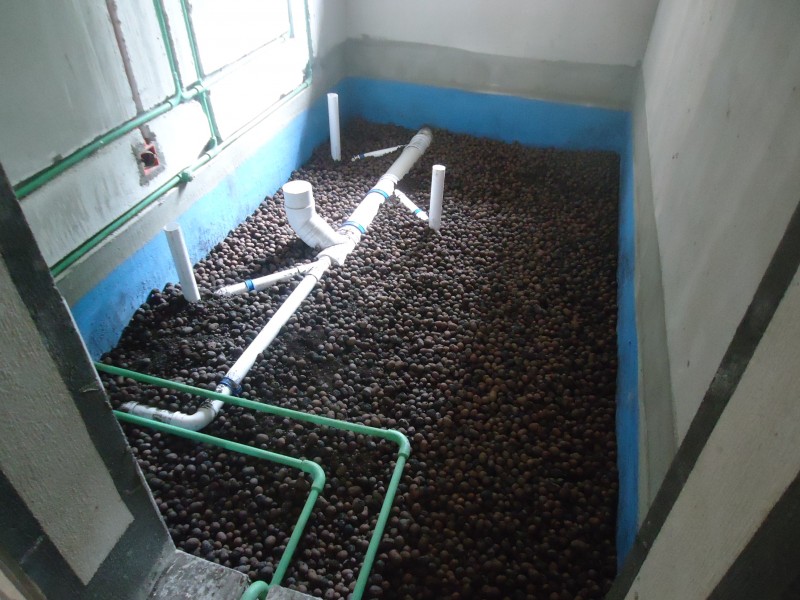

客卫放置8厘螺纹钢,防止开裂与地面下沉。
主卫放置8厘螺纹钢,防止开裂与地面下沉。

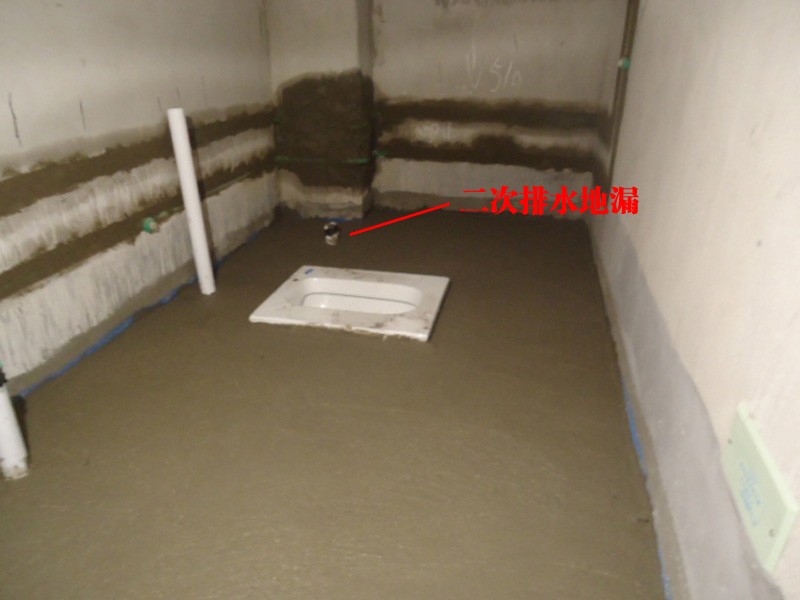

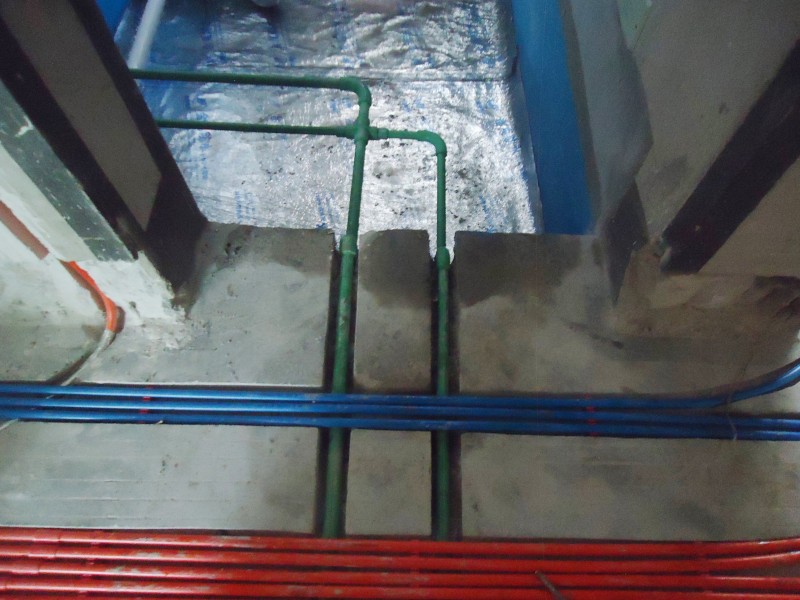

客卫地面找平放坡至二次排水地漏。
主卫地面找平放坡至二次排水地漏。

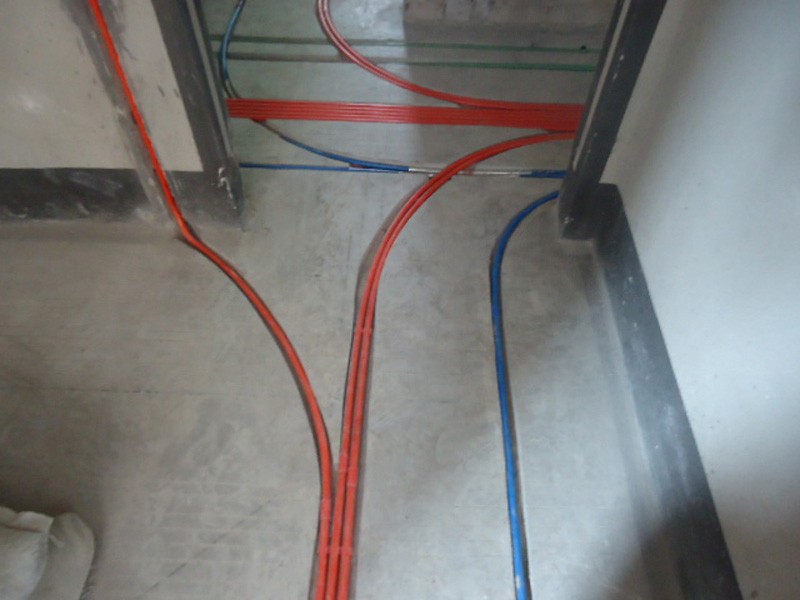

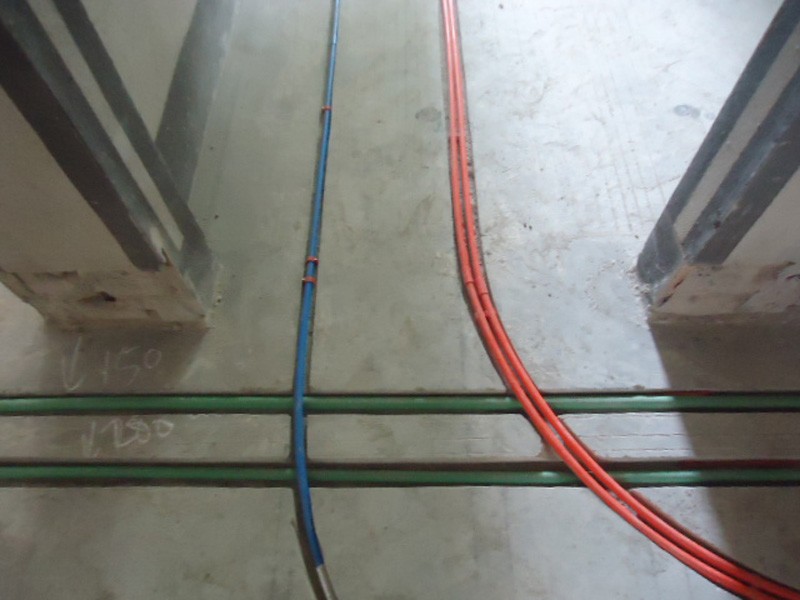

本套全房为活管工艺,
强弱电线先布管后穿线,
电线可随时取出、更换,
活管更可靠更放心。

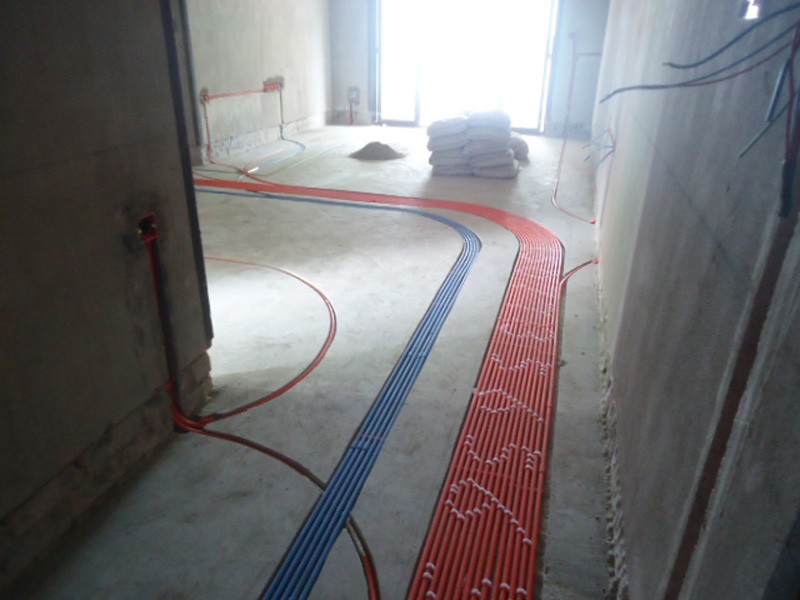

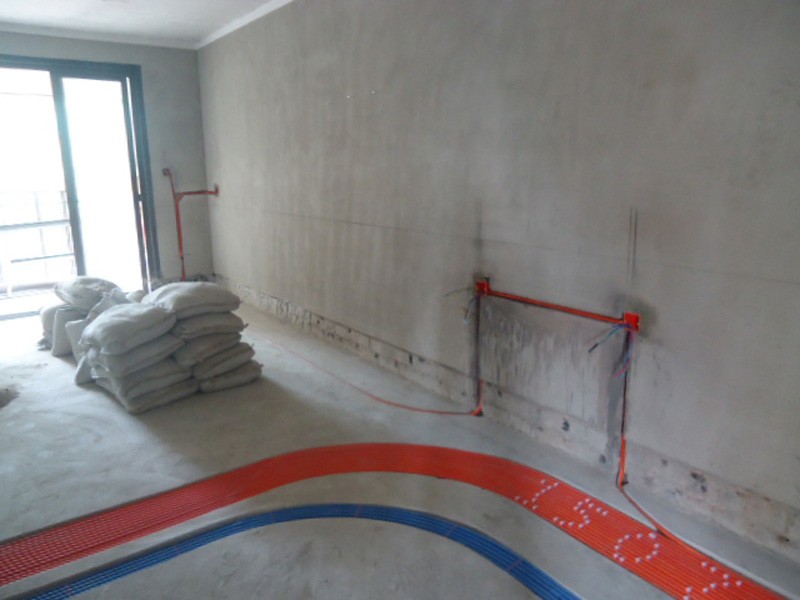

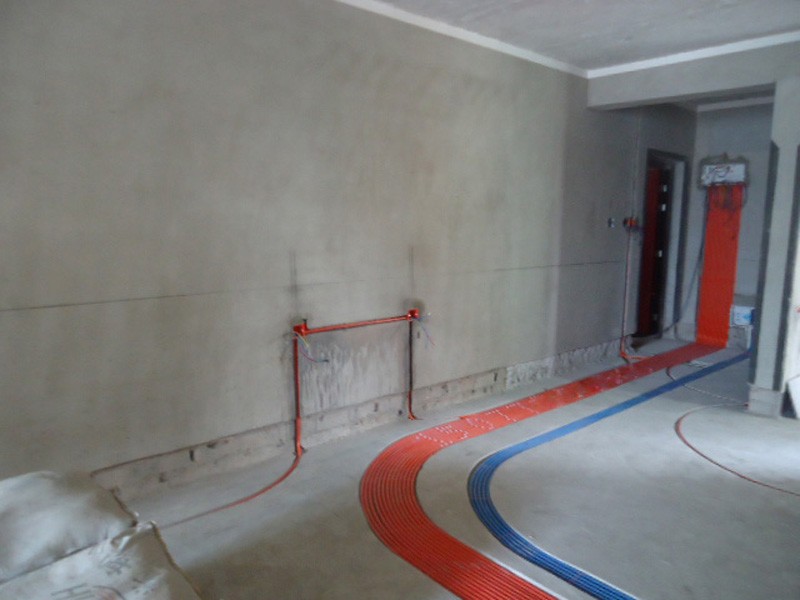

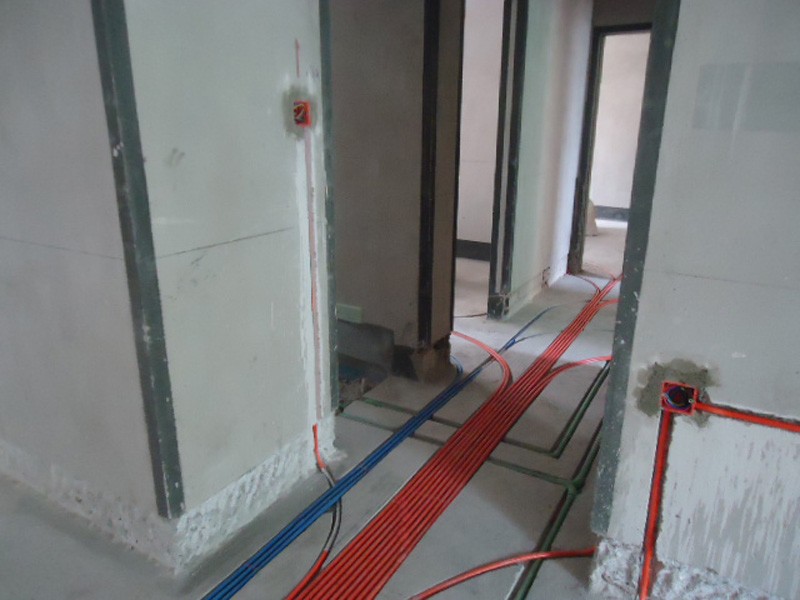

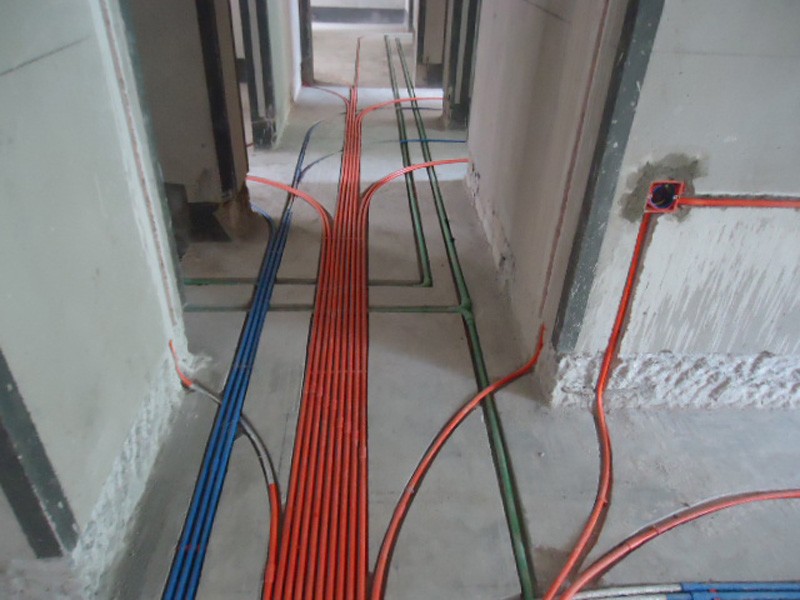

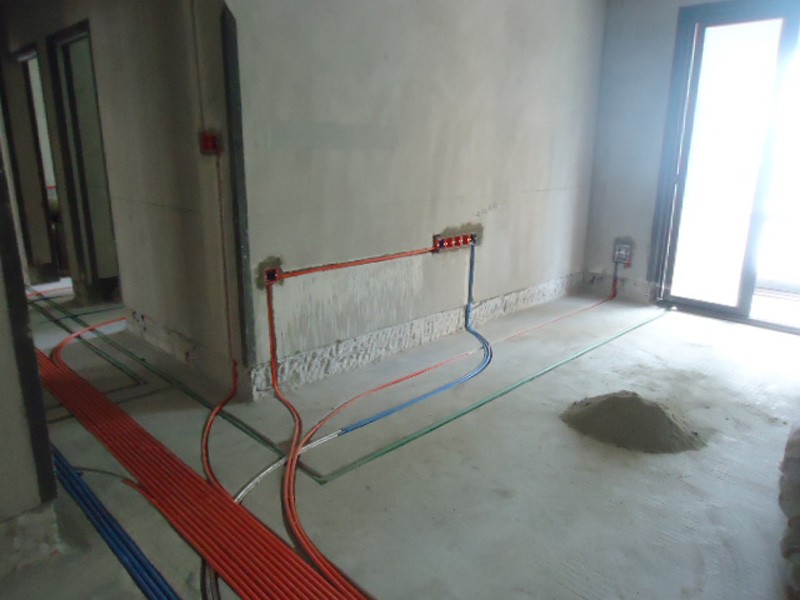

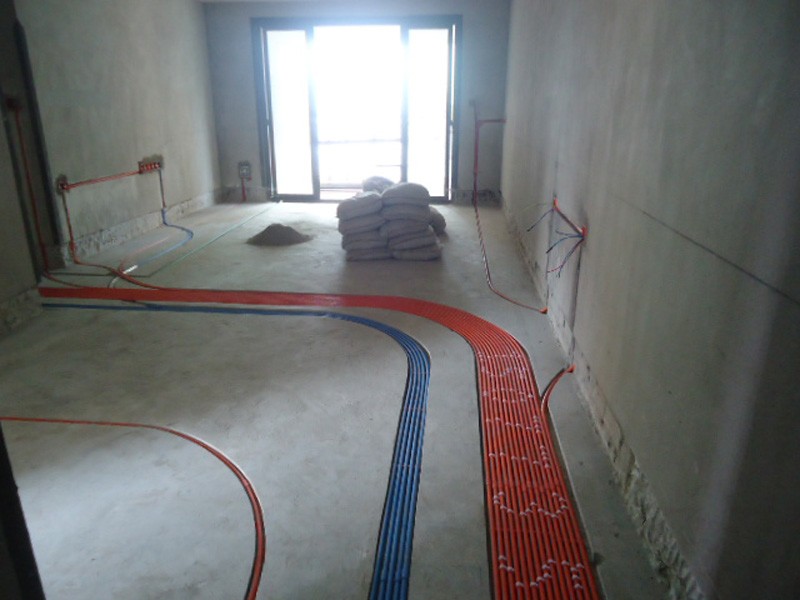

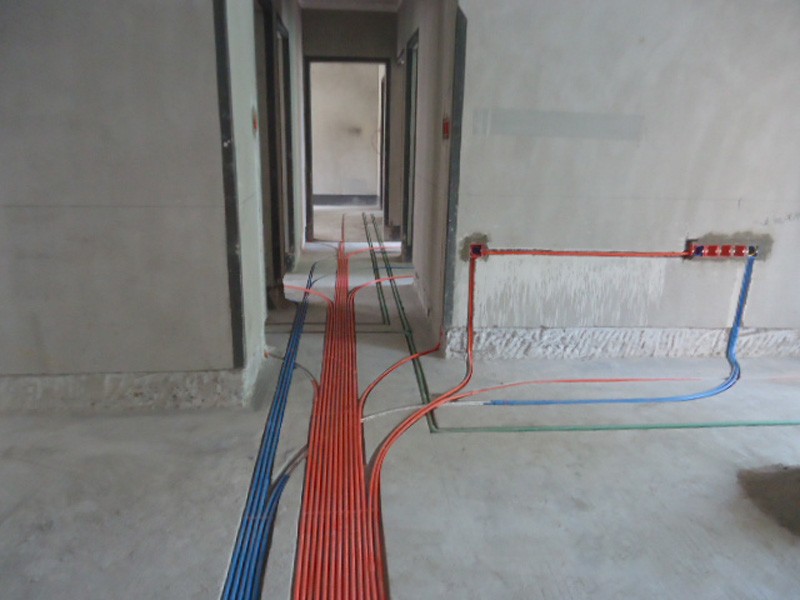

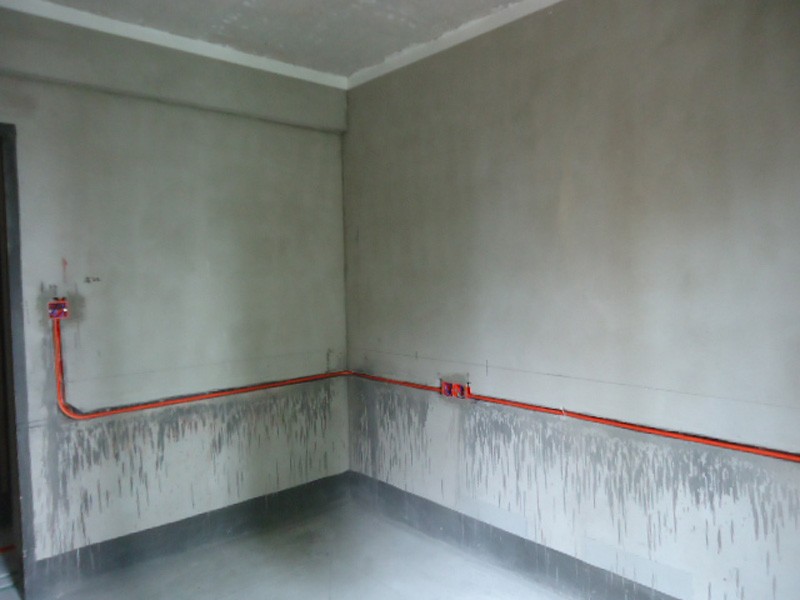

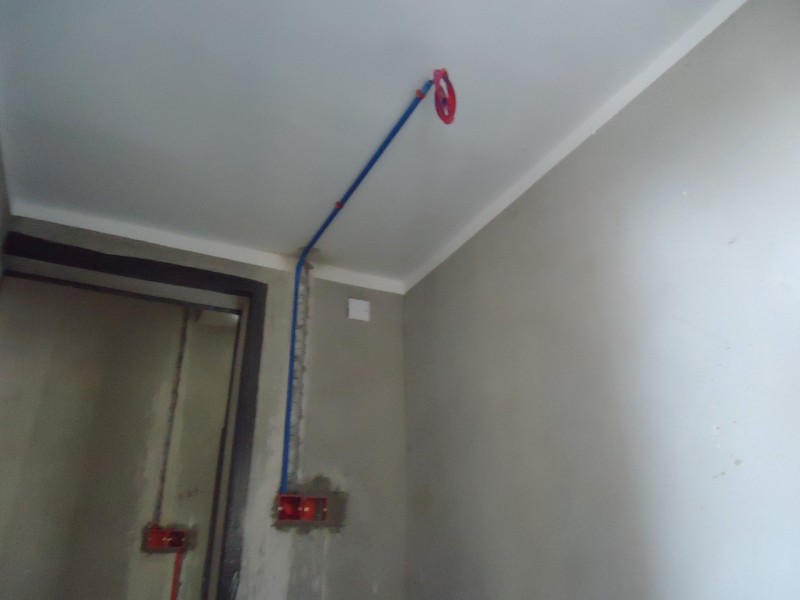

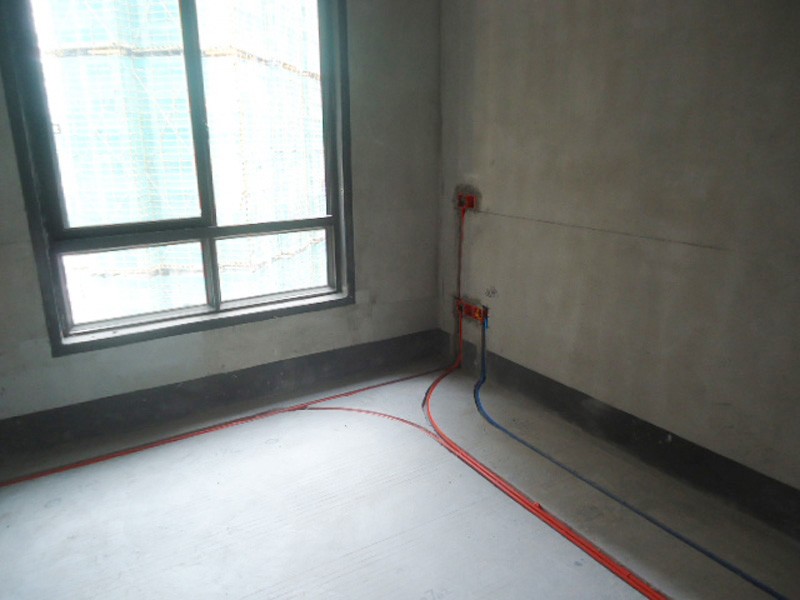

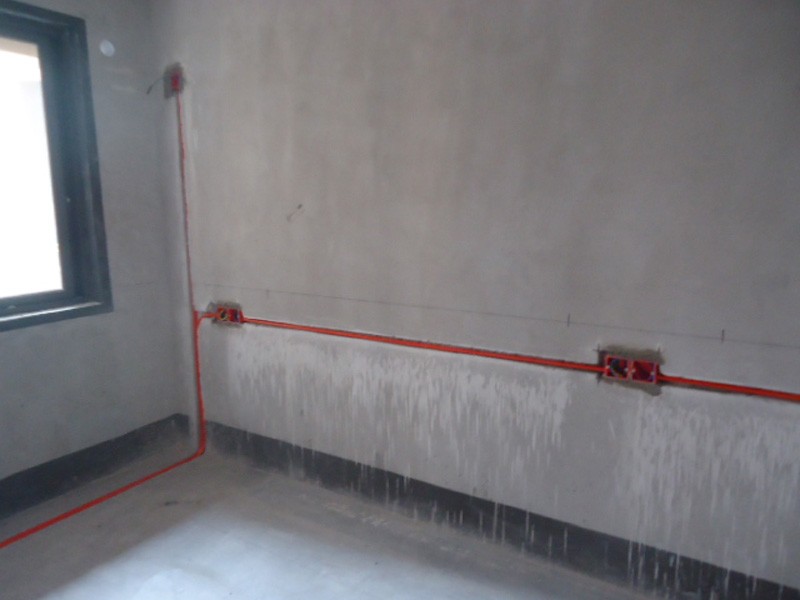

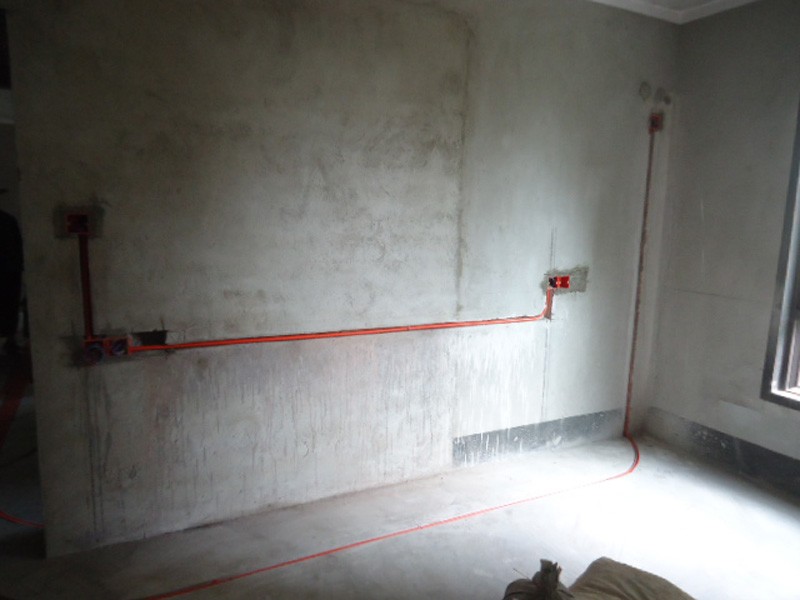

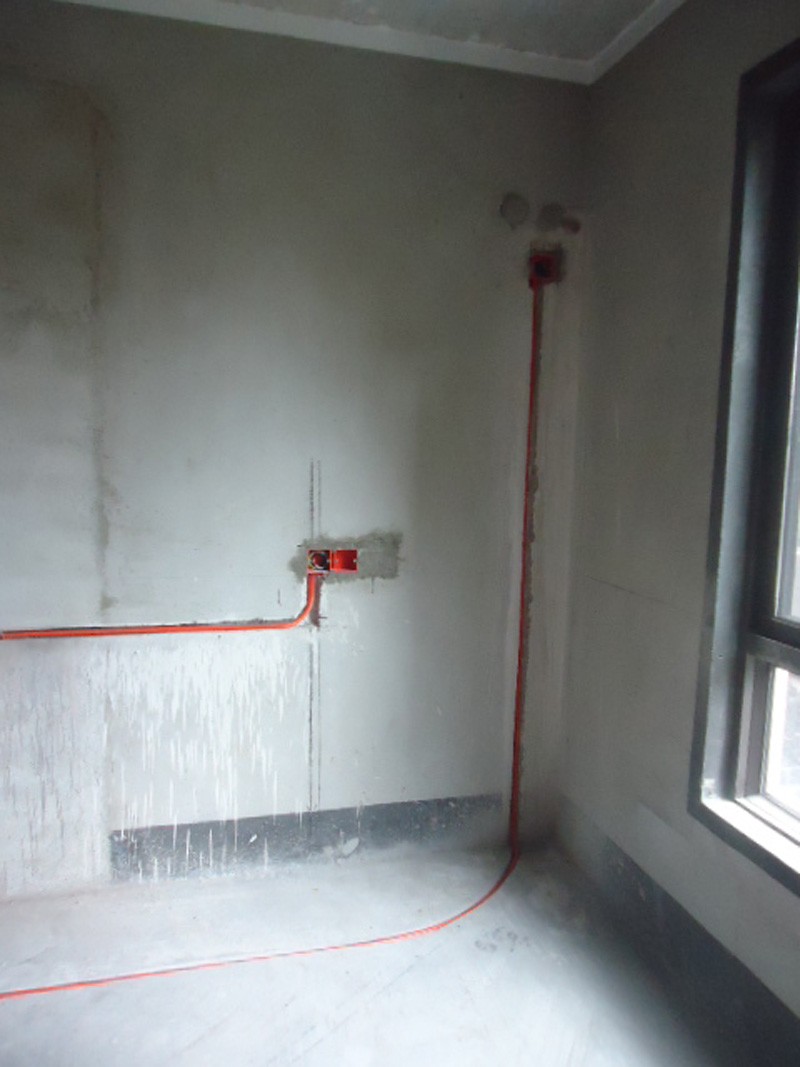

2018-8-15客厅餐厅过道水电照片

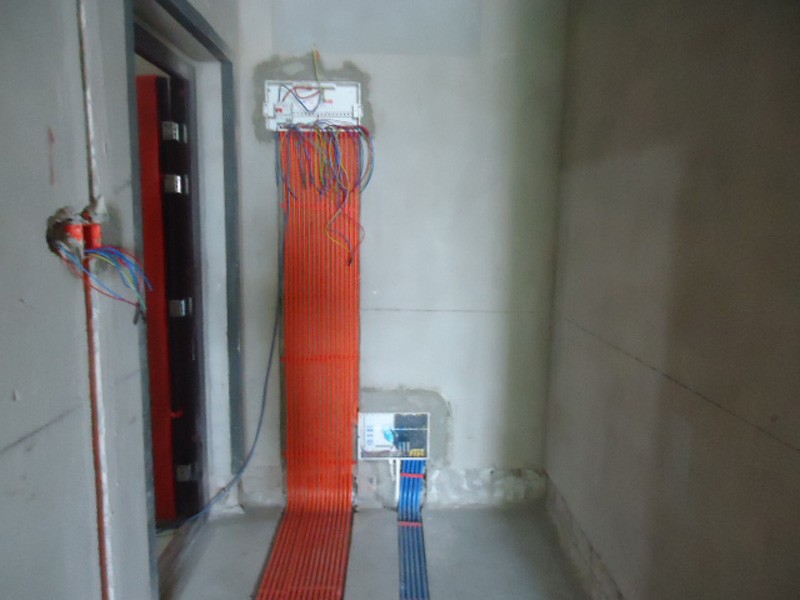

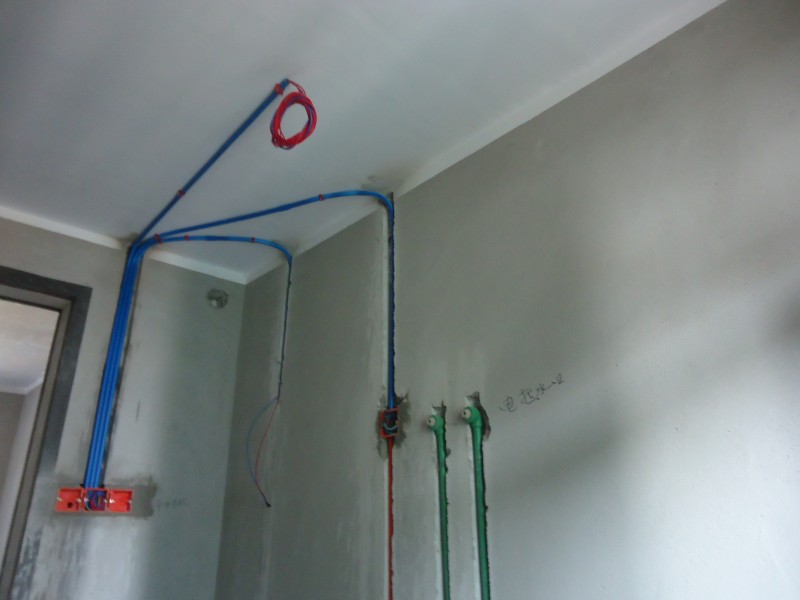

强弱电箱

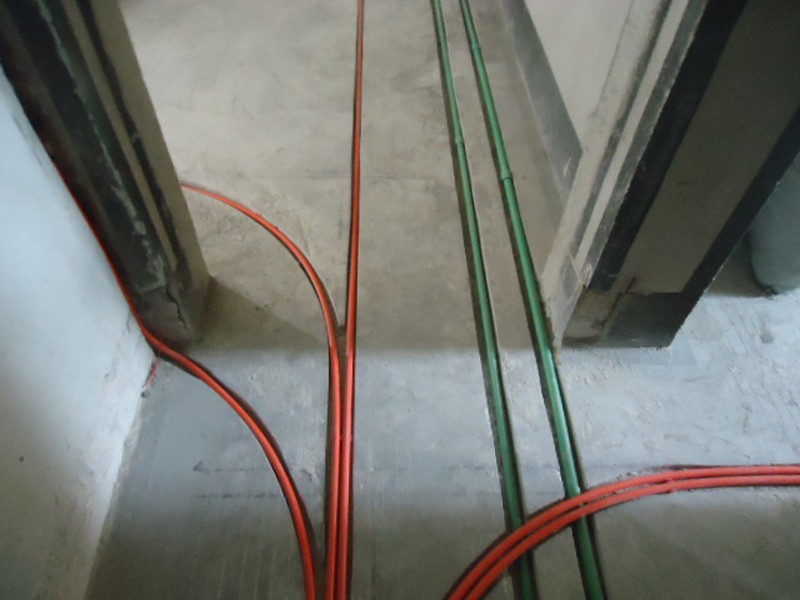

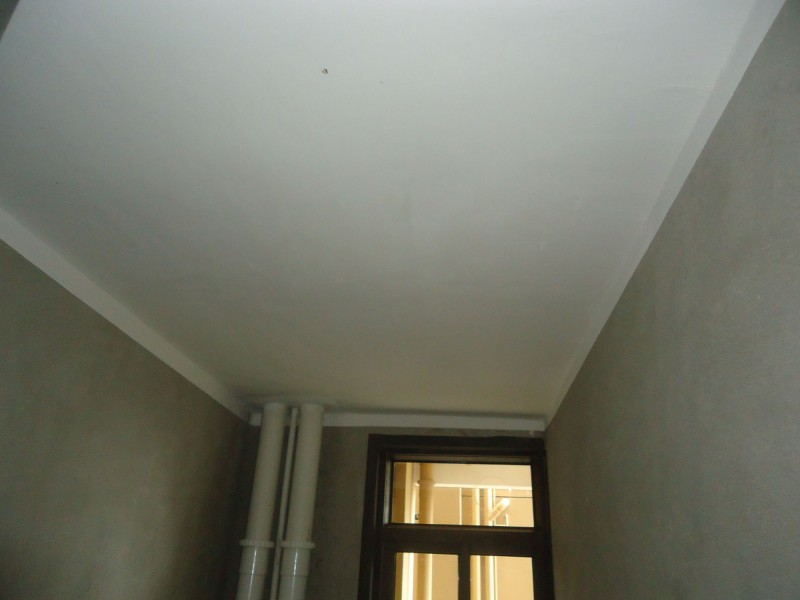

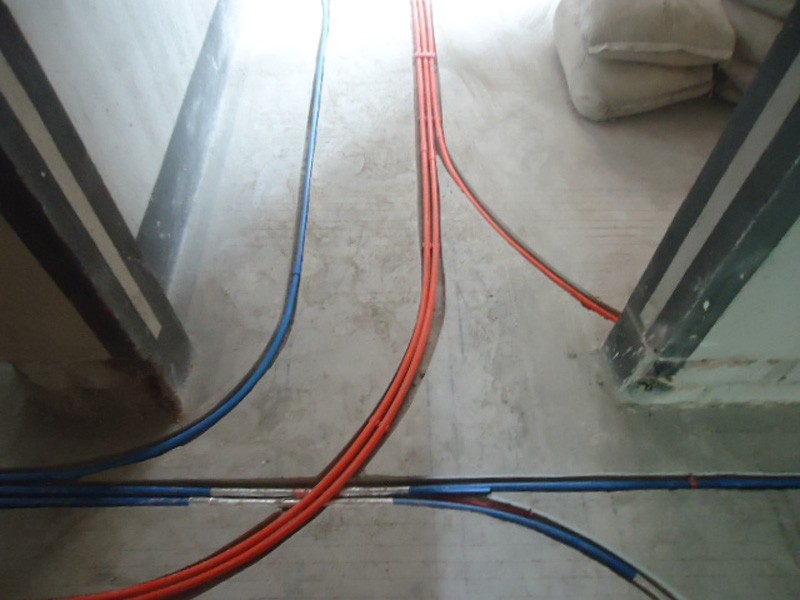

入门过道01
入门过道02
入门过道03
沙发背景
沙发背景阳台右
餐厅

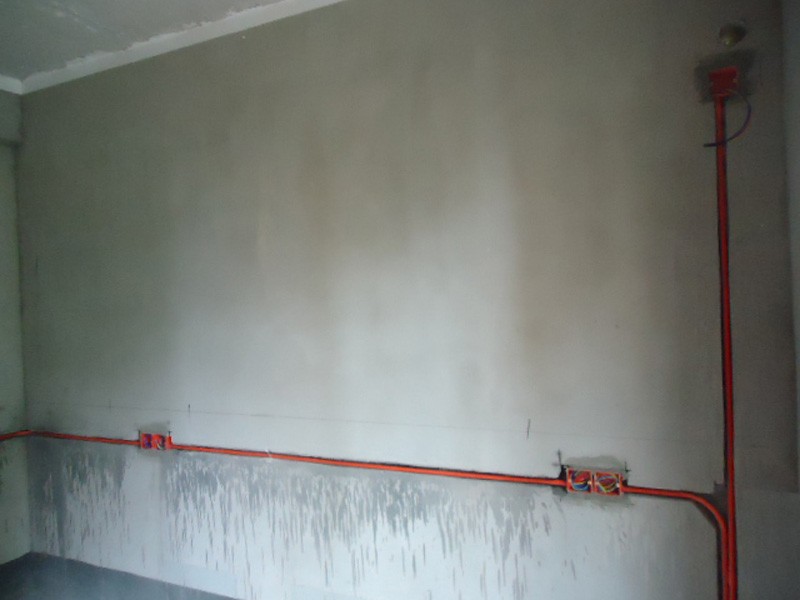

电视墙
电视墙阳台左

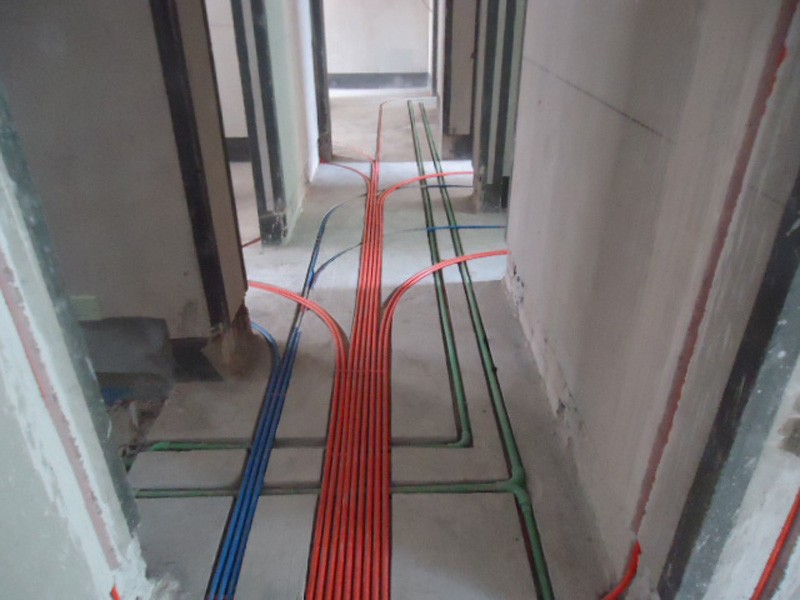

过道01
过道02
过道03
过道04

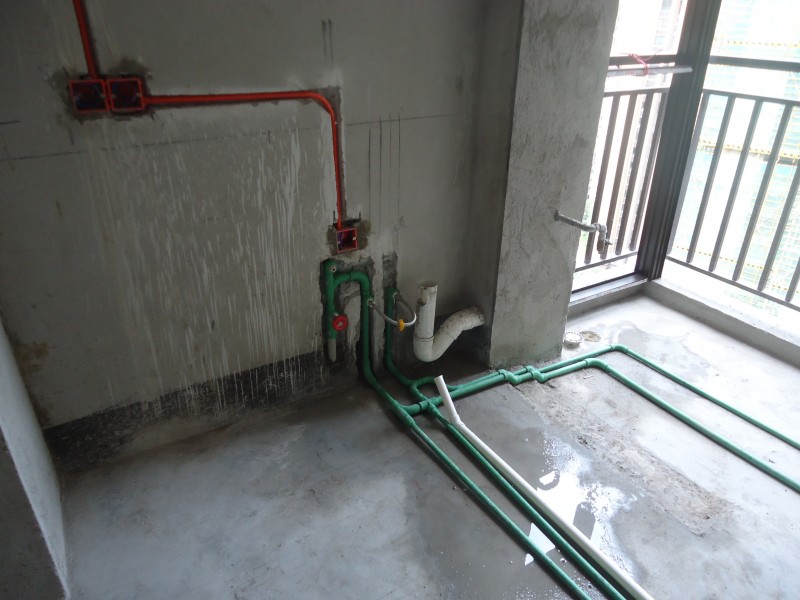

2018-8-15厨房水电照片

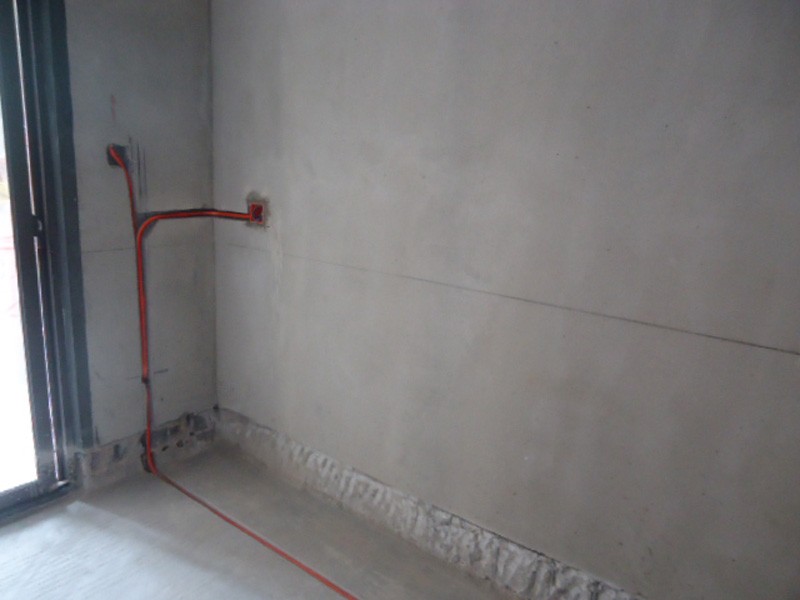

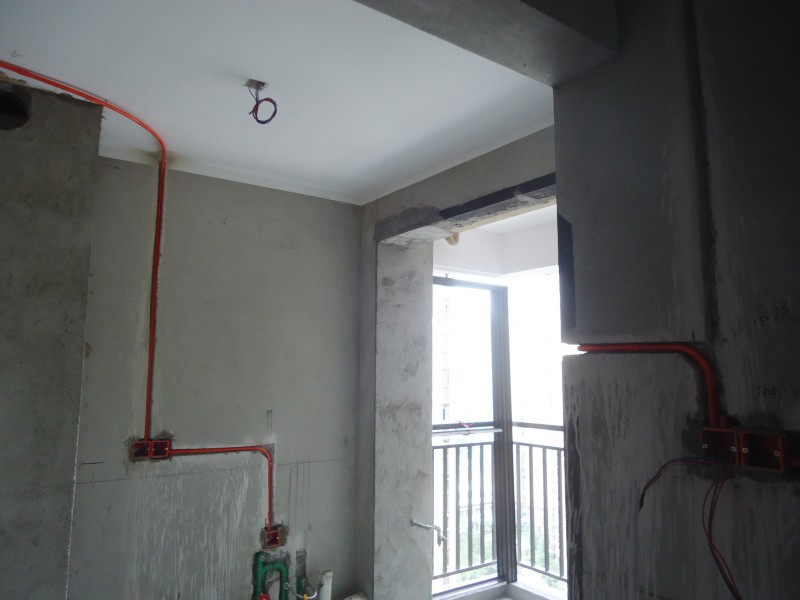

厨房门口

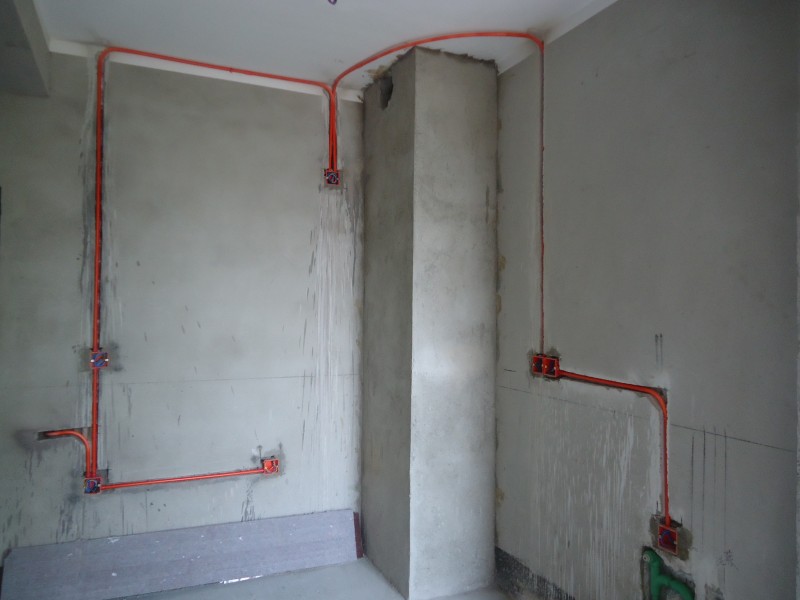

厨房开关与顶面
厨房插座与顶面
厨房洗手盆
厨房地面

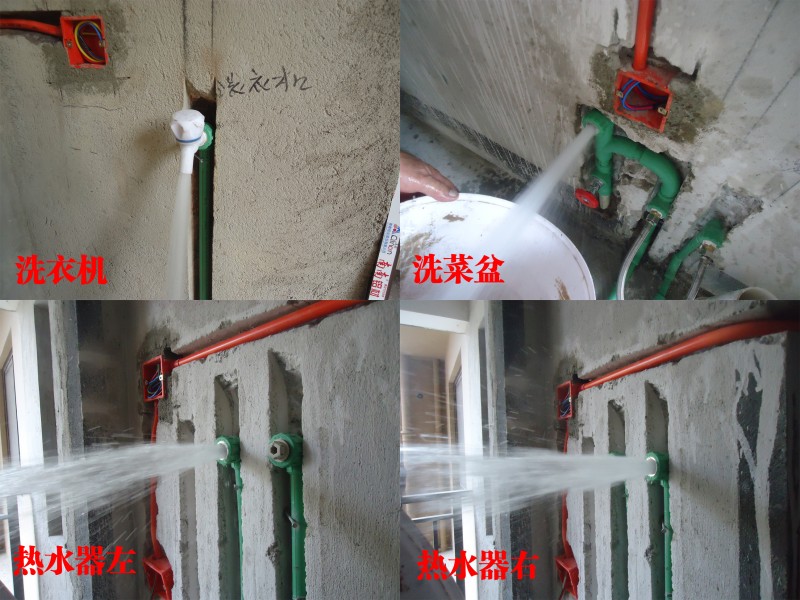

厨房热水器

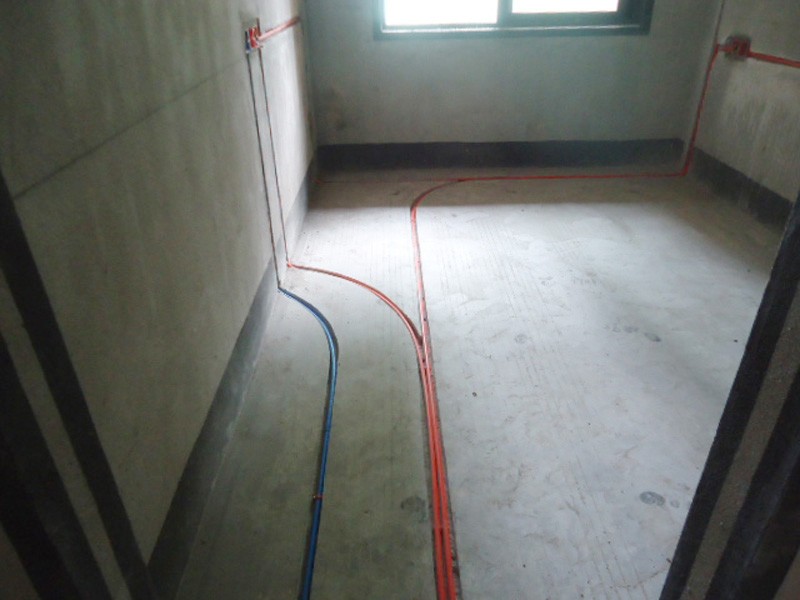

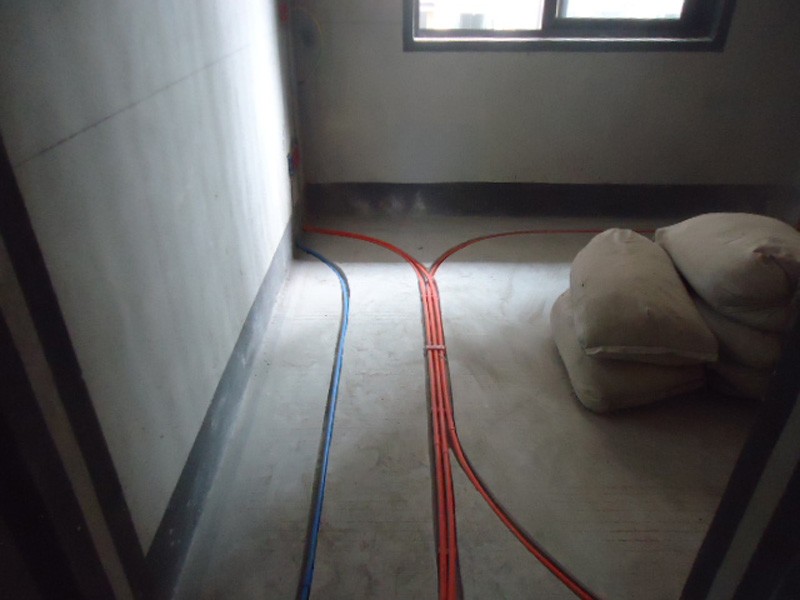

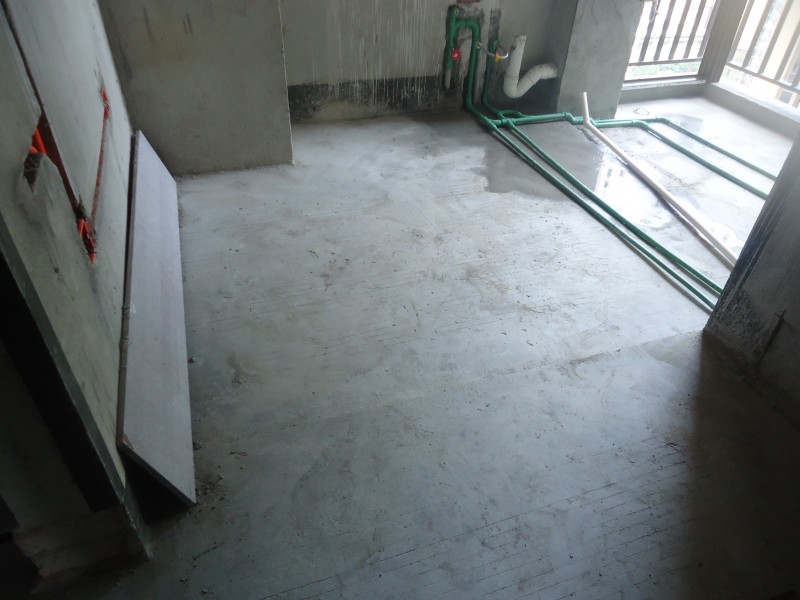

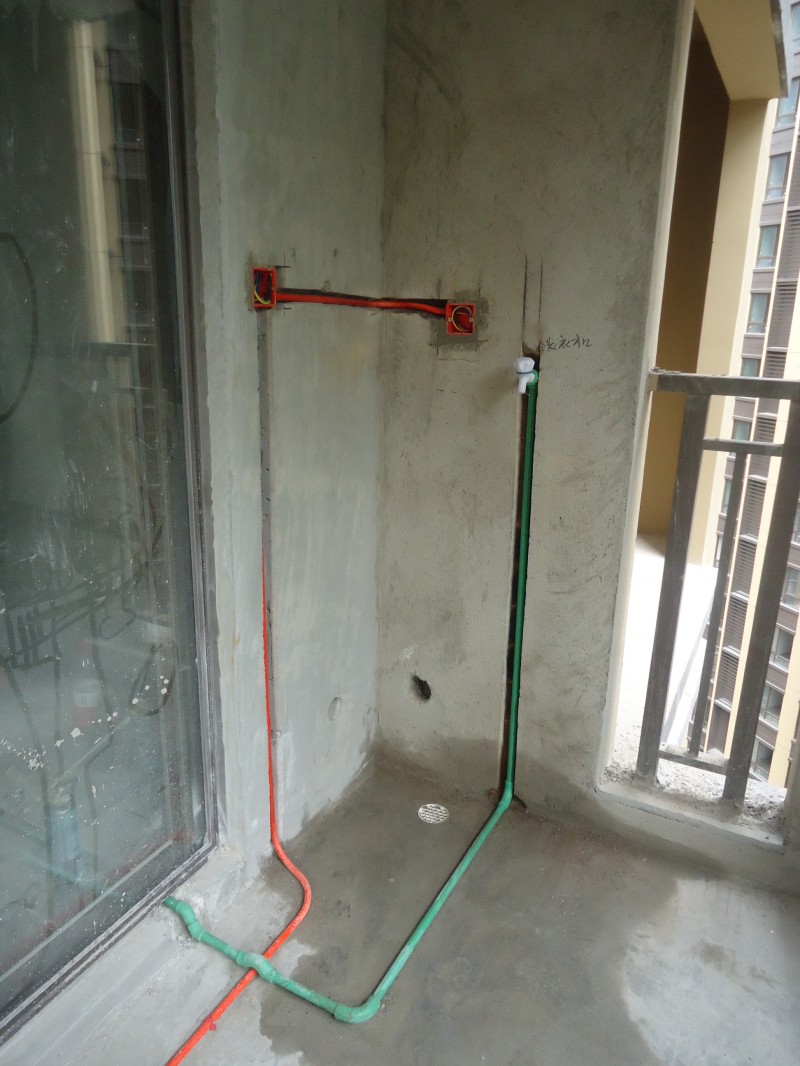

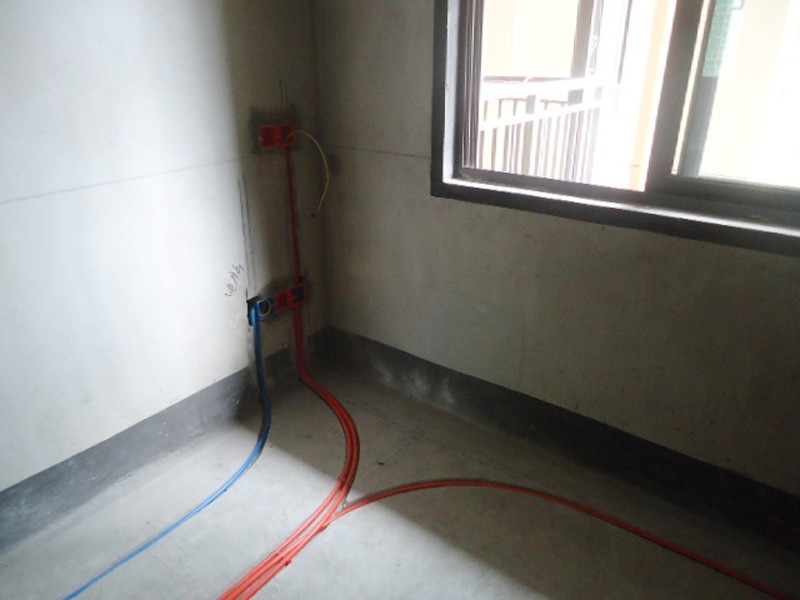

2018-8-15阳台水电照片

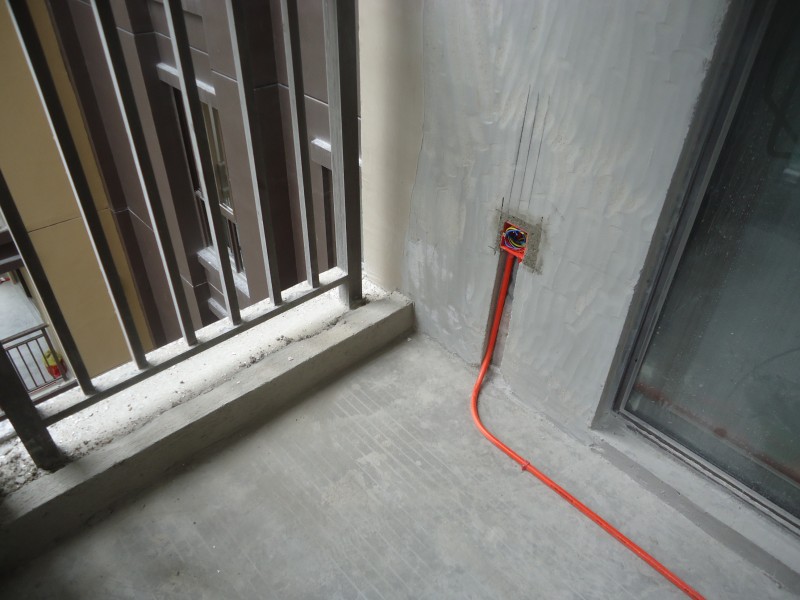

阳台左
阳台右
2018-8-15客卫水电照片

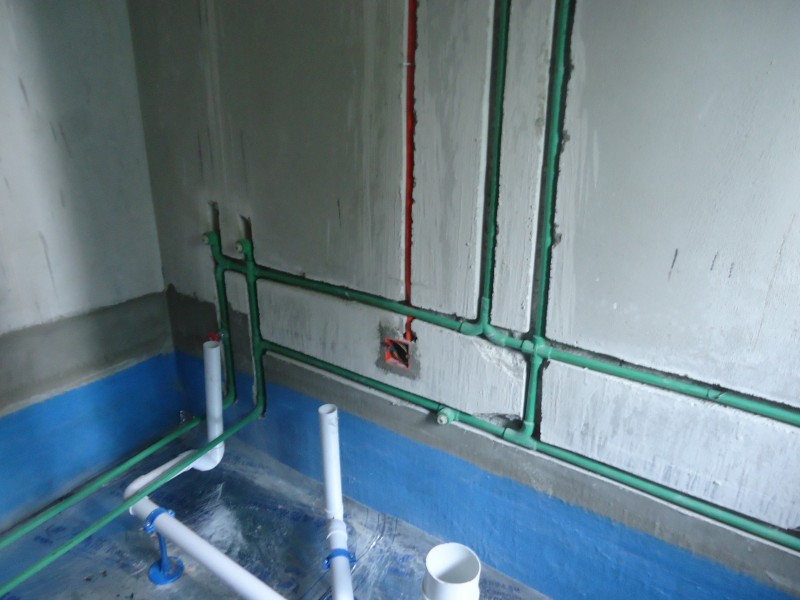

客卫门口
客卫地面墙面
客卫洗手区
客卫淋浴区
客卫开关与顶面
2018-8-15主卫水电照片
主卫门口
主卫地面墙面
主卫洗手区
主卫淋浴区
主卫开关与顶面
2018-8-15书房电路照片

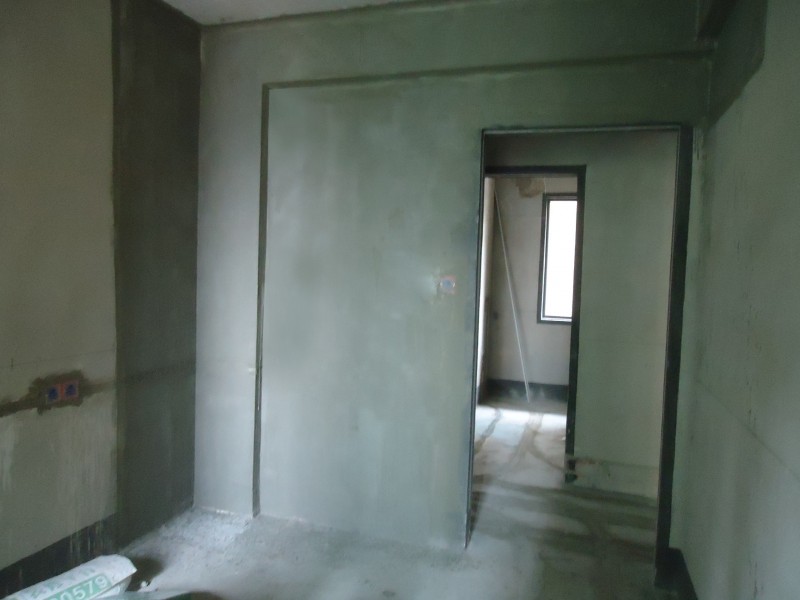

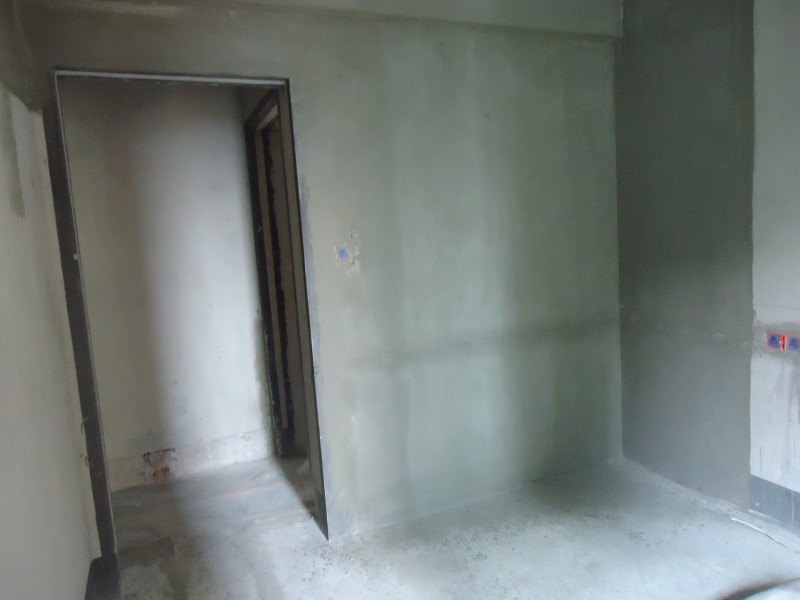

书房门口01
书房门口02
书房地面
书房书桌
书房空调
书房开关与顶面
2018-8-15客卧电路照片
客卧门口
客卧地面
客卧电视墙
客卧床头背景
客卧开关
2018-8-15次卧电路照片
次卧门口
次卧地面
次卧书桌
次卧床头背景01
次卧床头背景02
次卧开关

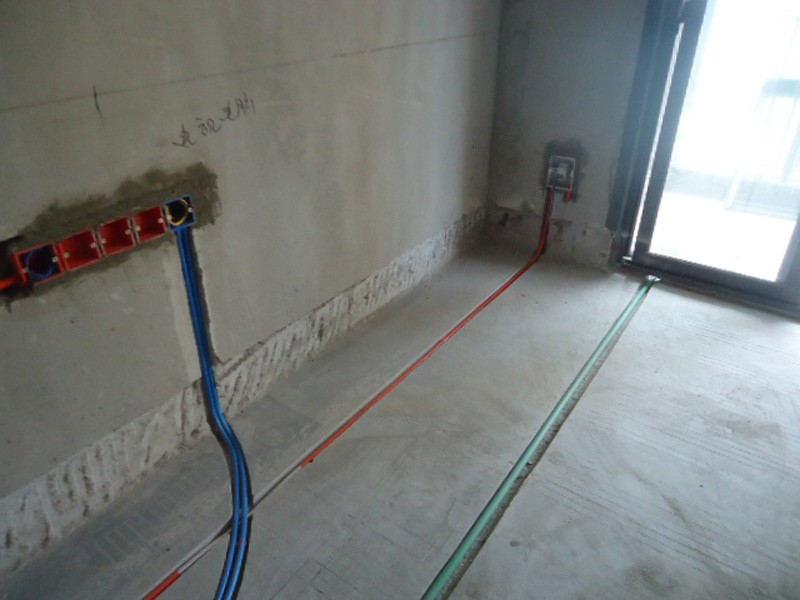

2018-8-15主卧水电照片
主卧门口
主卧地面
主卧床头背景
主卧空调
主卧过道

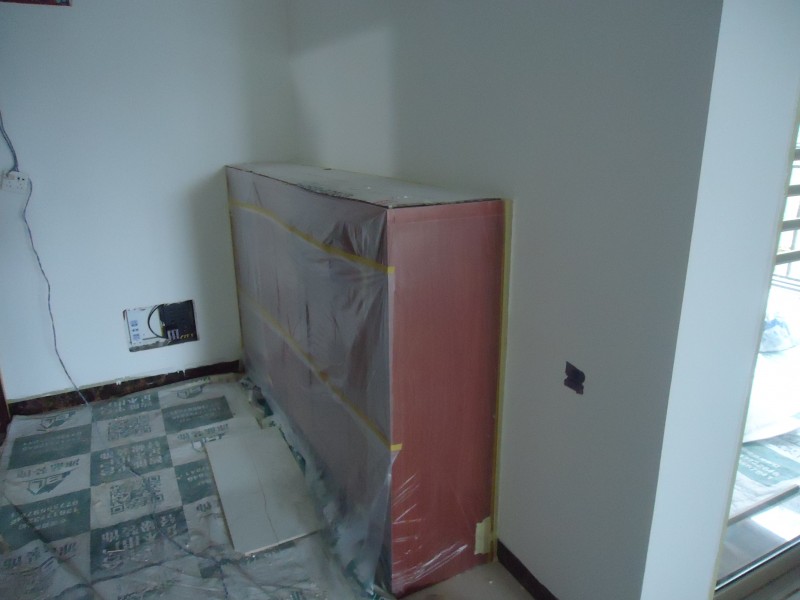

2018-8-16柜体背面防潮处理
客卧衣柜背面防潮处理2遍
次卧衣柜背面防潮处理2遍
主卧衣柜背面防潮处理2遍

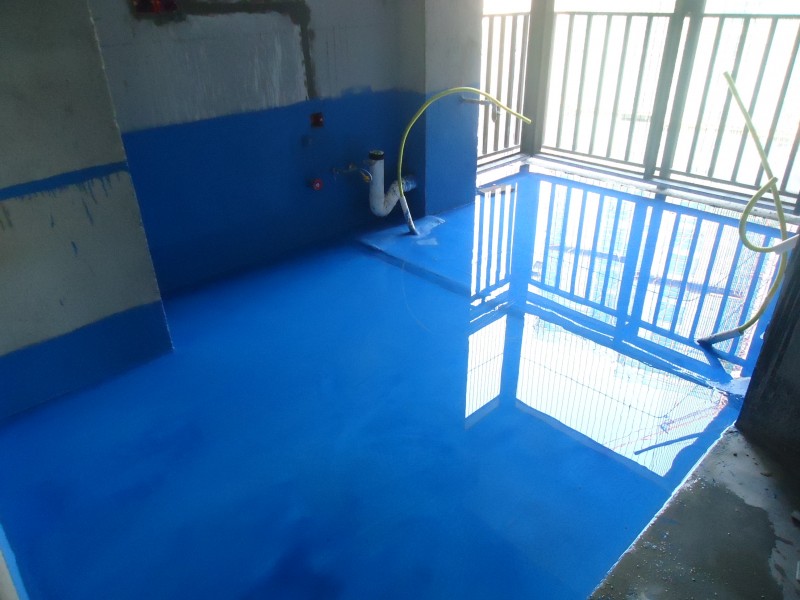

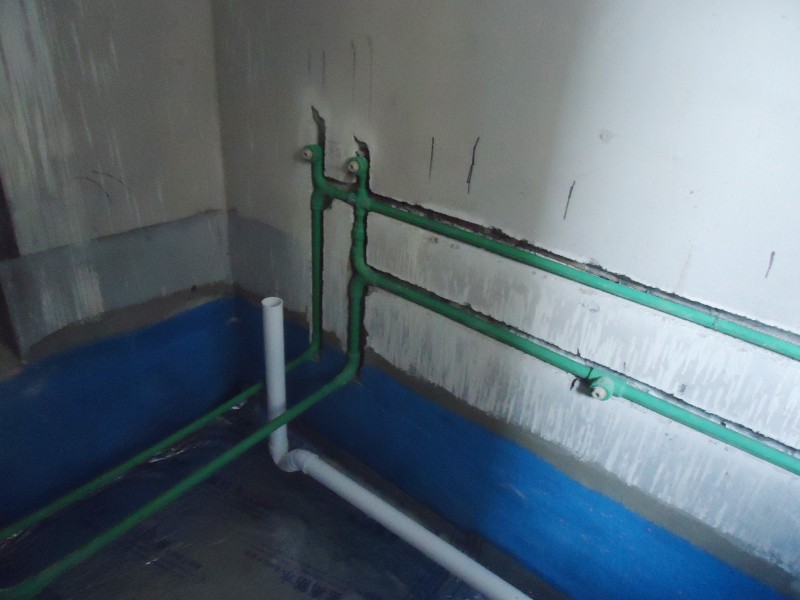

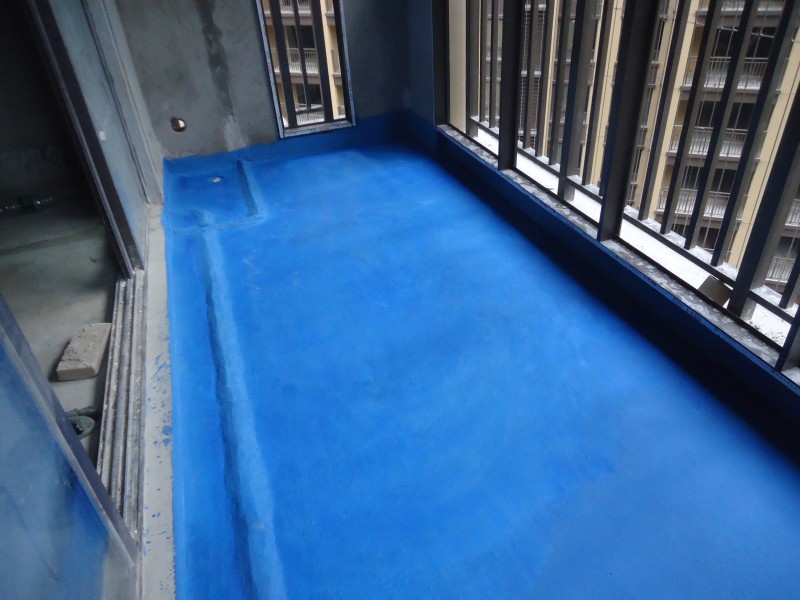

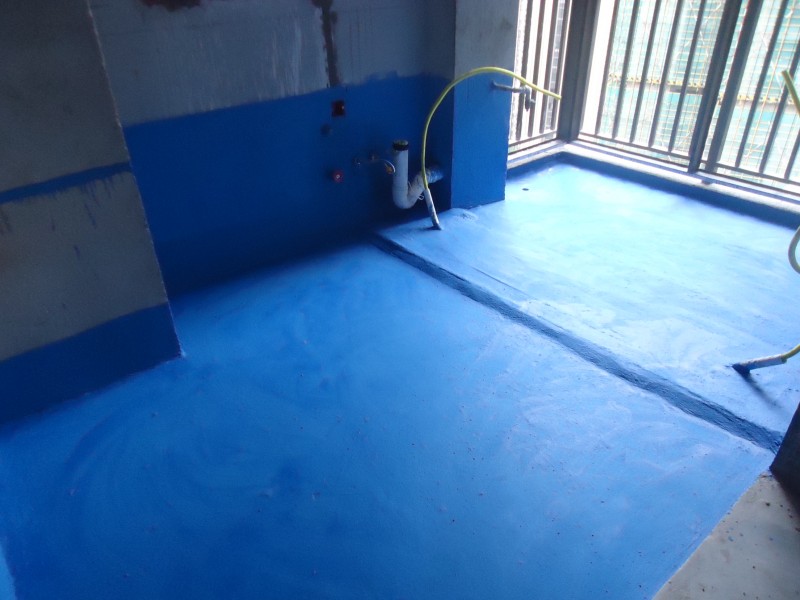

2018-8-16厨房阳台卫生间刷防水第1遍
2018-8-17厨房阳台卫生间刷防水第2遍
2018-8-18厨房阳台卫生间刷防水第3遍
厨房刷3遍防水完成

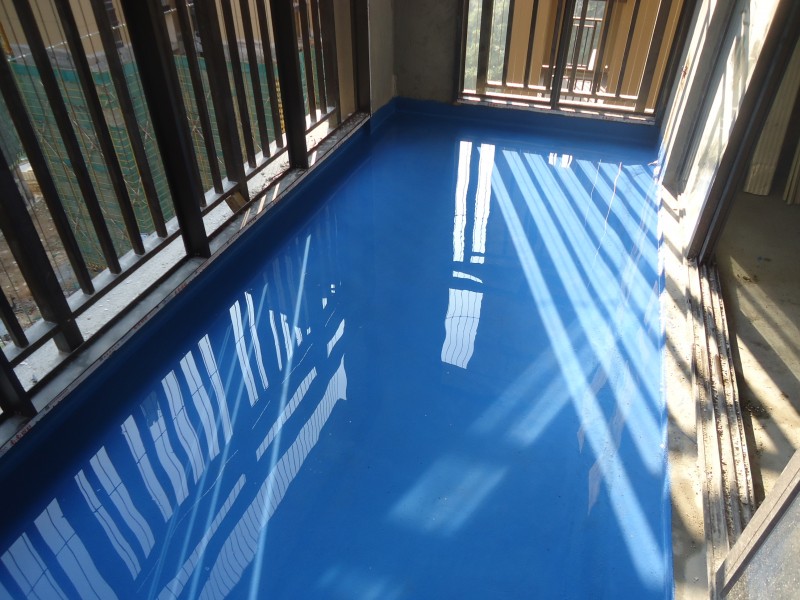

阳台刷3遍防水完成

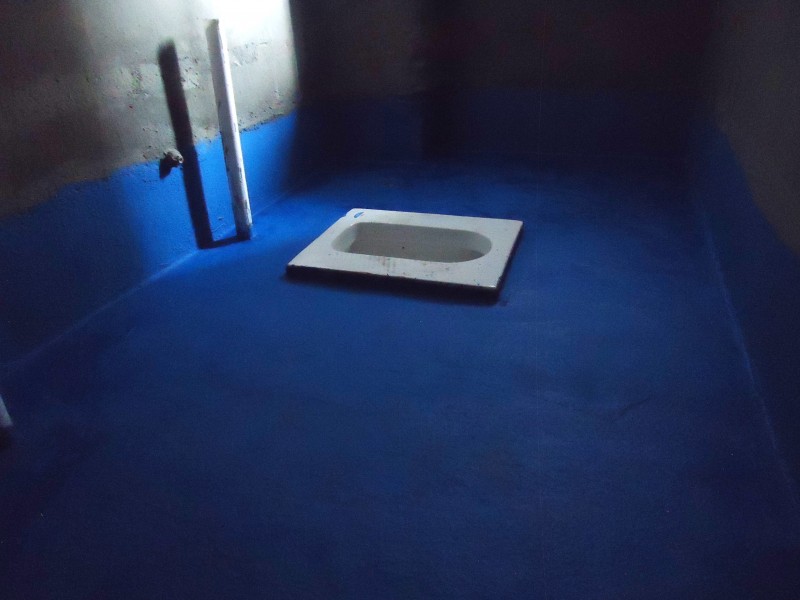

客卫墙面刷2遍防水完成,地面刷3遍防水完成
主卫墙面刷2遍防水完成,地面刷3遍防水完成

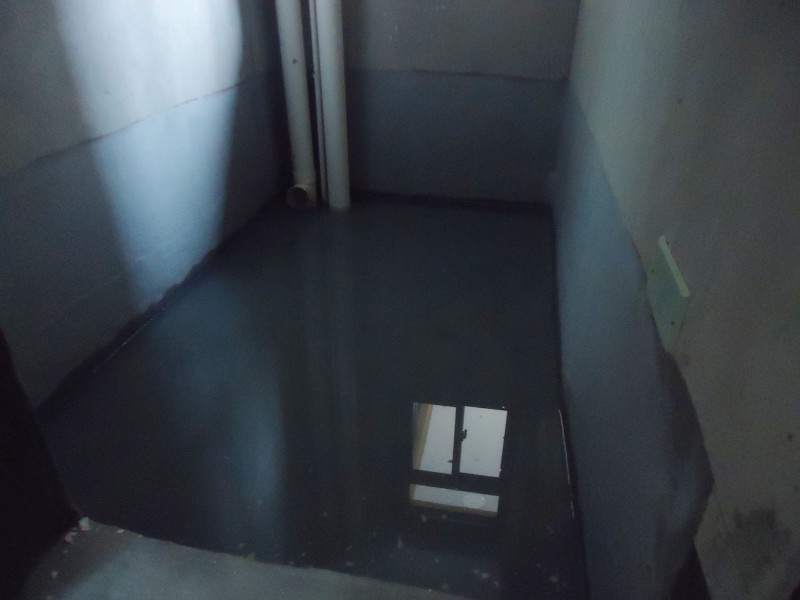

2018-8-22闭水试验48小时
厨房闭水48小时,未见明显少水现象,咨询楼下业主无渗水现象,防水合格。
阳台闭水48小时,未见明显少水现象,咨询楼下业主无渗水现象,防水合格。

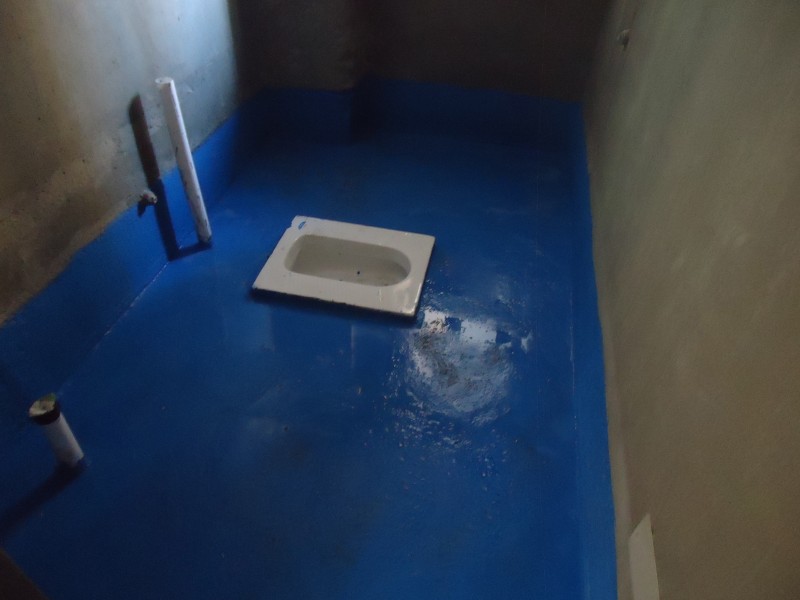

客卫闭水48小时,未见明显少水现象,咨询楼下业主无渗水现象,防水合格。
主卫闭水48小时,未见明显少水现象,咨询楼下业主无渗水现象,防水合格。
客卫放水,水能从二次排水自动流完,二次排水合格。
主卫放水,水能从二次排水自动流完,二次排水合格。
2018-8-23泥工进场
2018-9-1泥工完工
客厅地砖完工
厨房地砖墙砖完工

客卫地砖墙砖完工
主卫地砖墙砖完工

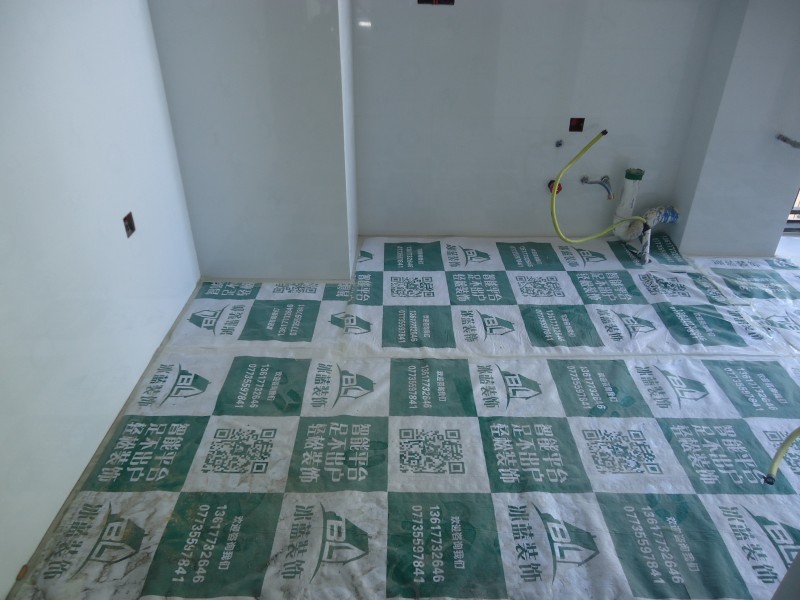

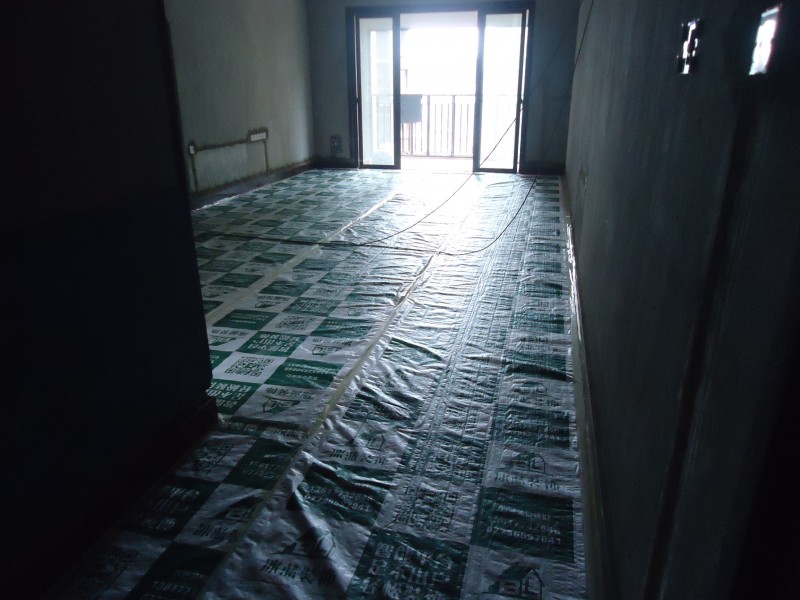

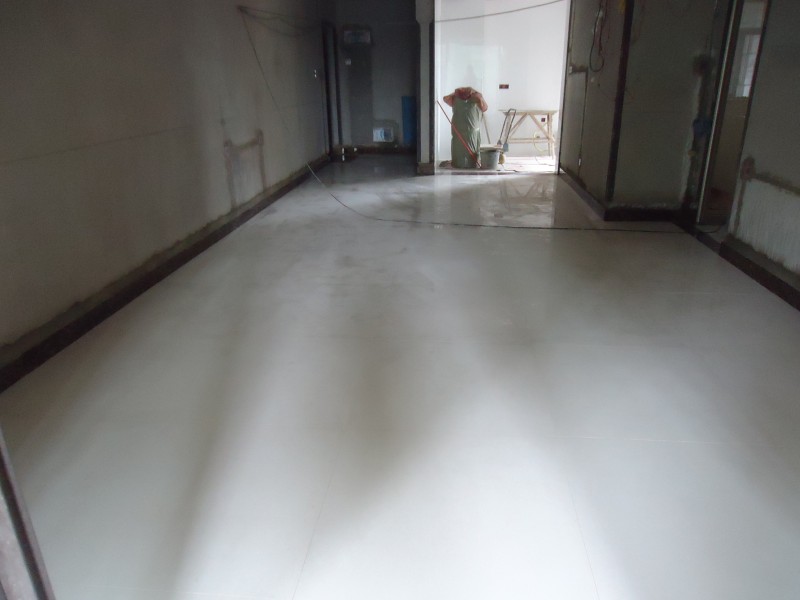

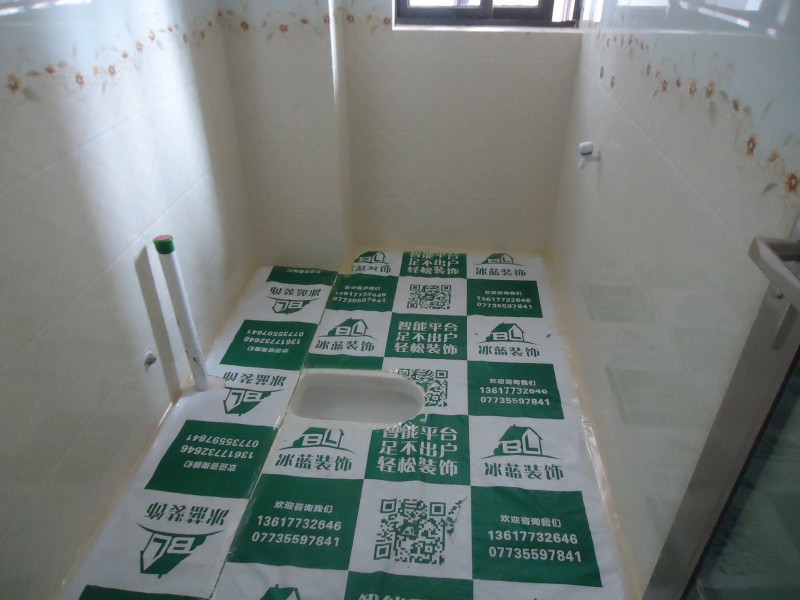

2018-9-1地砖铺设保护膜
客厅餐厅地砖铺设保护膜,防止后面工程作业损坏地砖。
厨房地砖铺设保护膜,防止后面工程作业损坏地砖。
阳台地砖铺设保护膜,防止后面工程作业损坏地砖。
客卫地砖铺设保护膜,防止后面工程作业损坏地砖。
主卫地砖铺设保护膜,防止后面工程作业损坏地砖。
2018-9-2木工进场

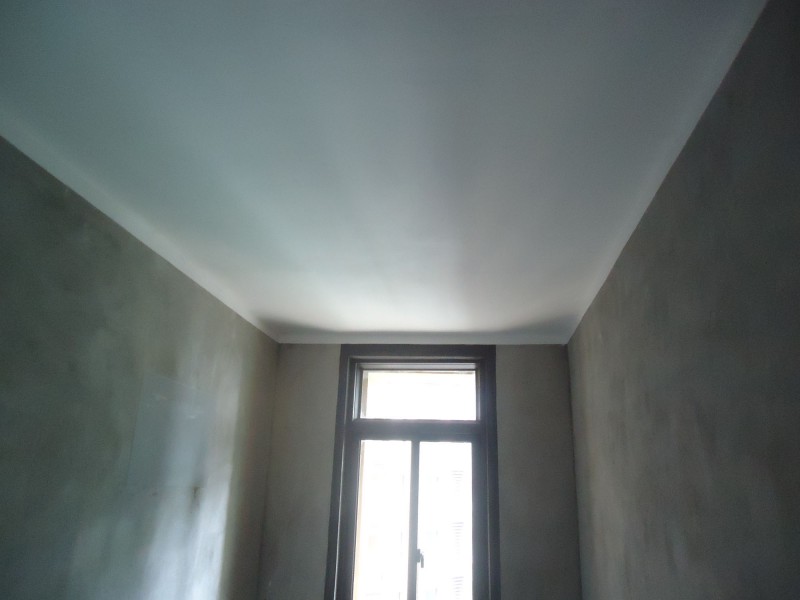

2018-9-15木工完工

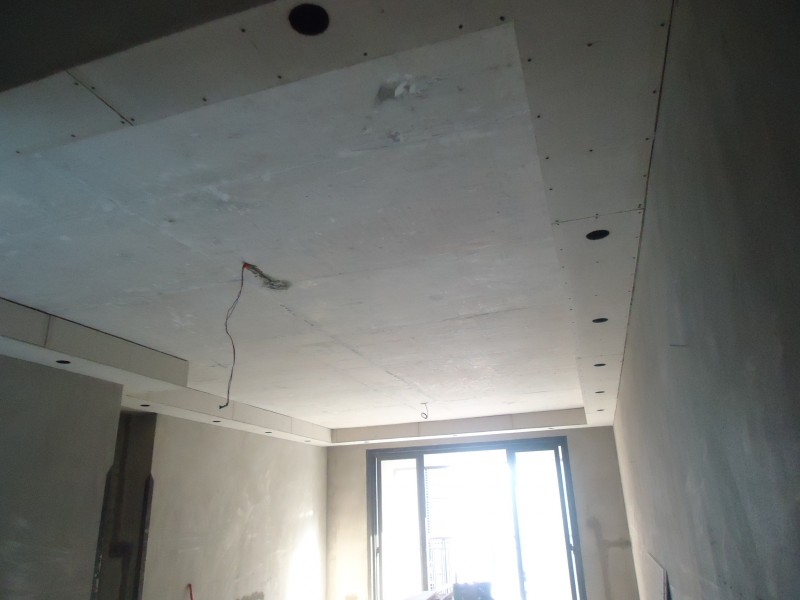

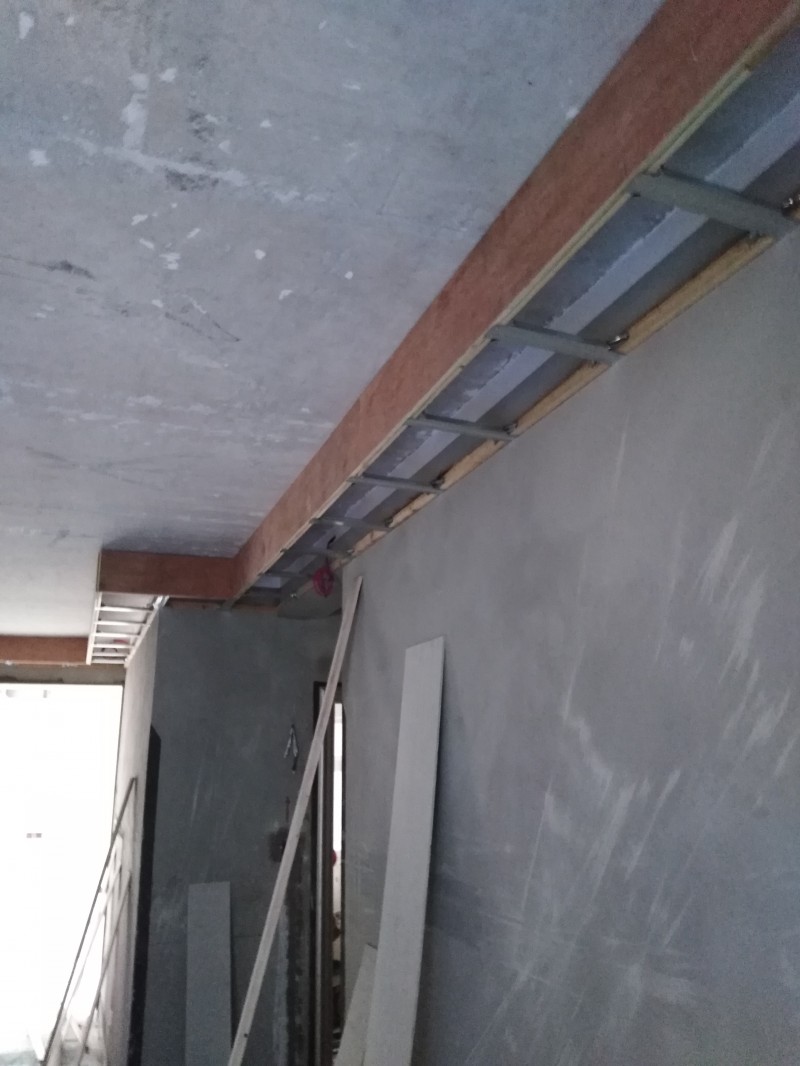

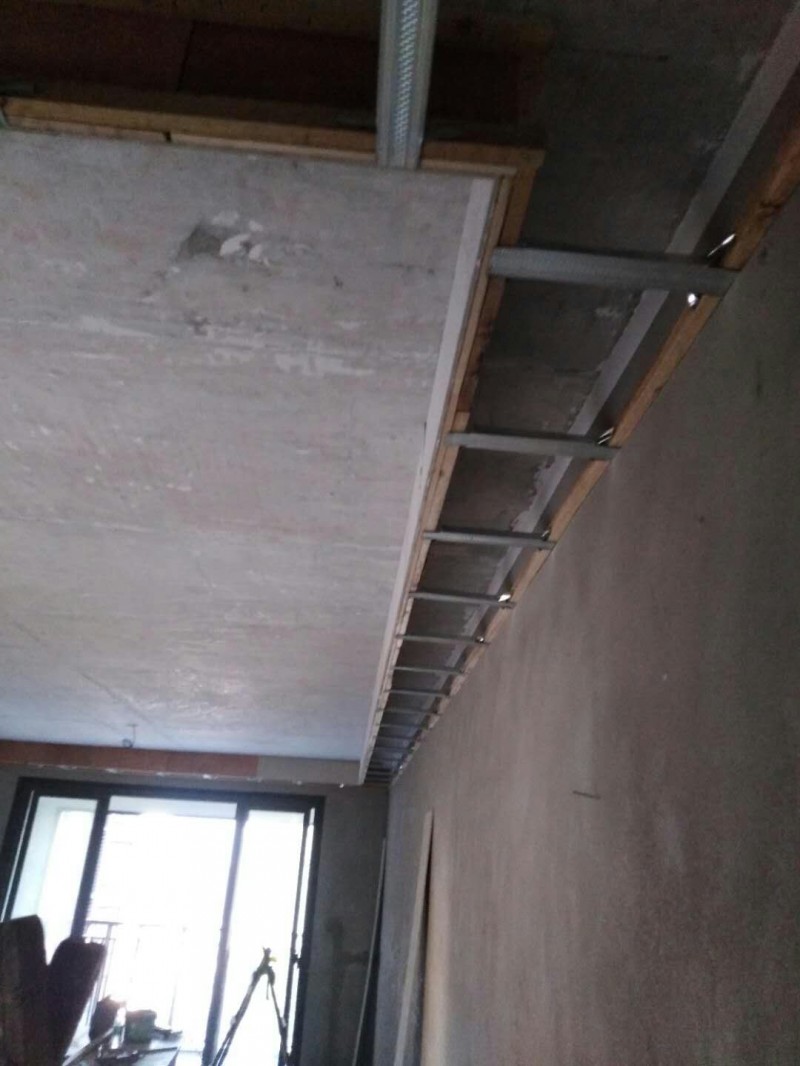

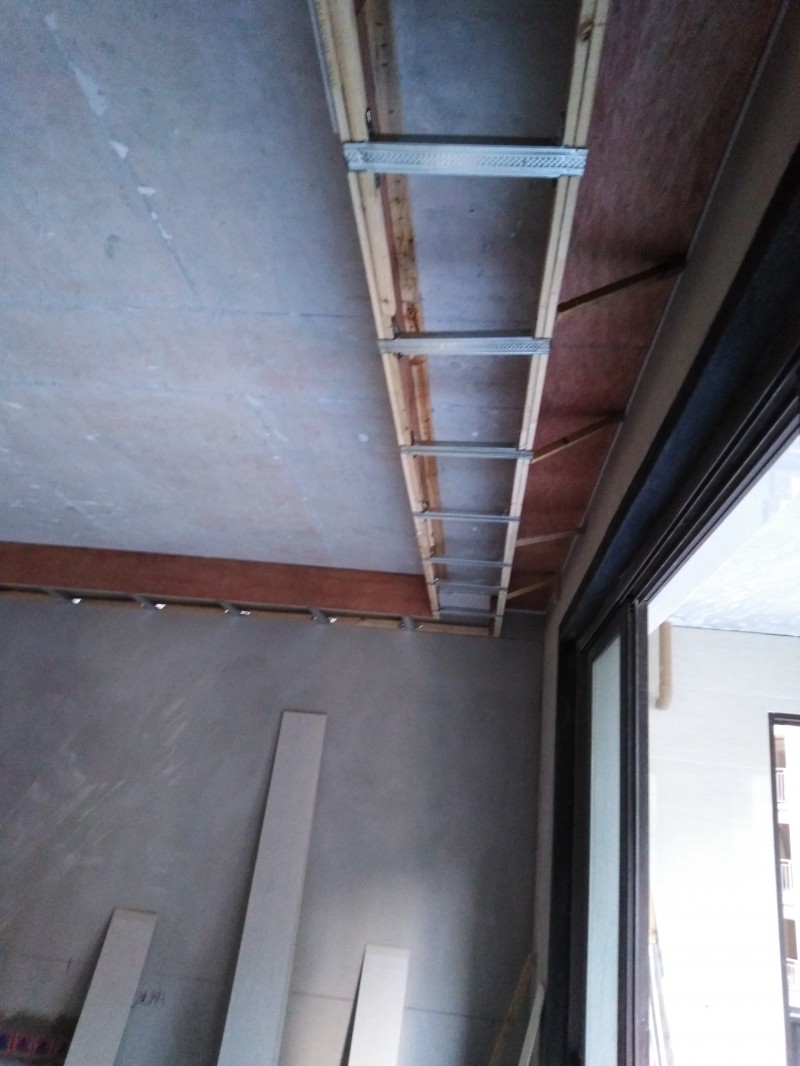

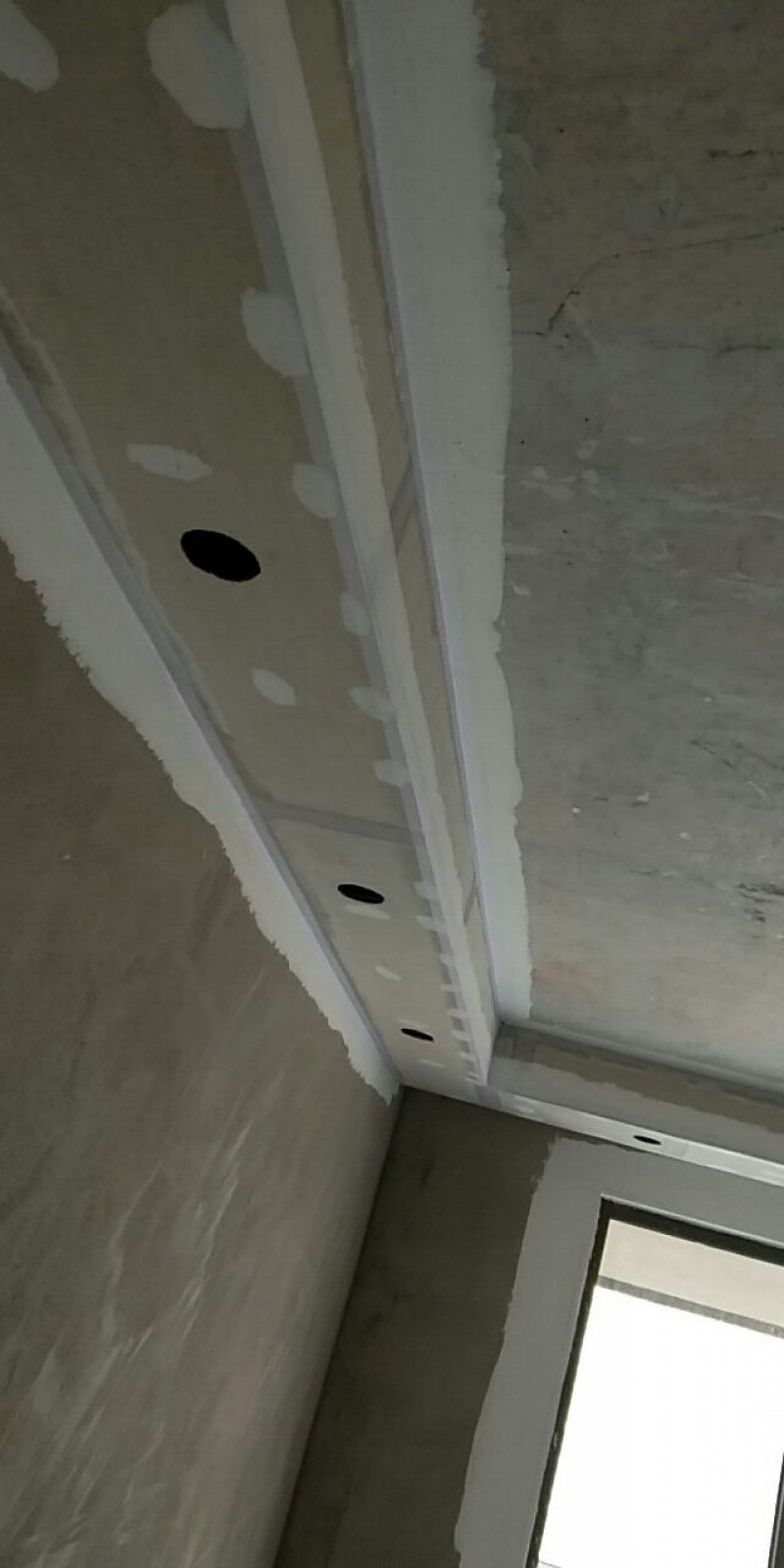

客厅餐厅吊顶基层,大芯板做侧板结构更扎实,加厚副骨间距小于0.4米让封板更牢固。
客厅餐厅吊顶封板完成。

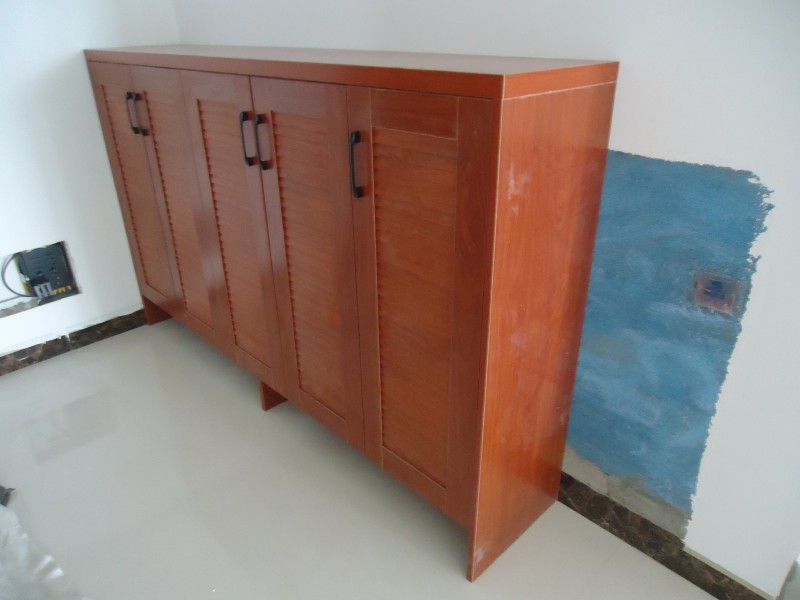

鞋柜完工

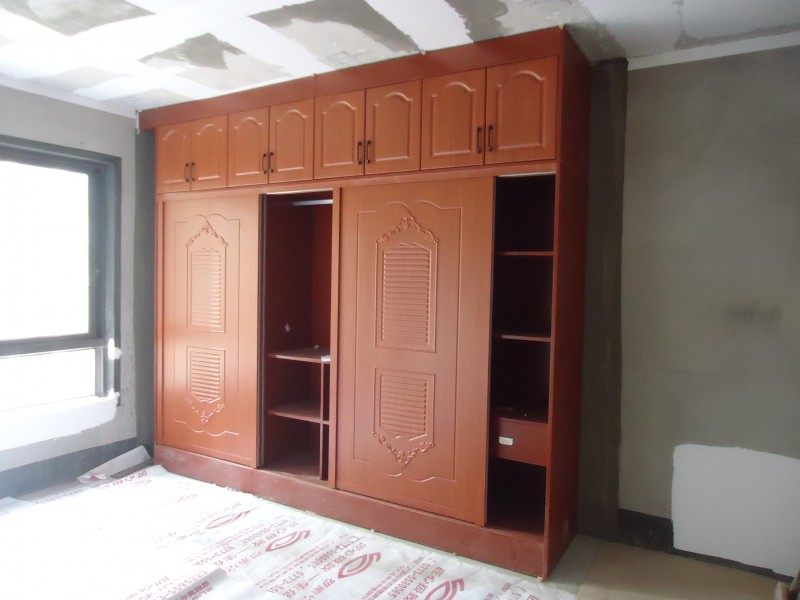

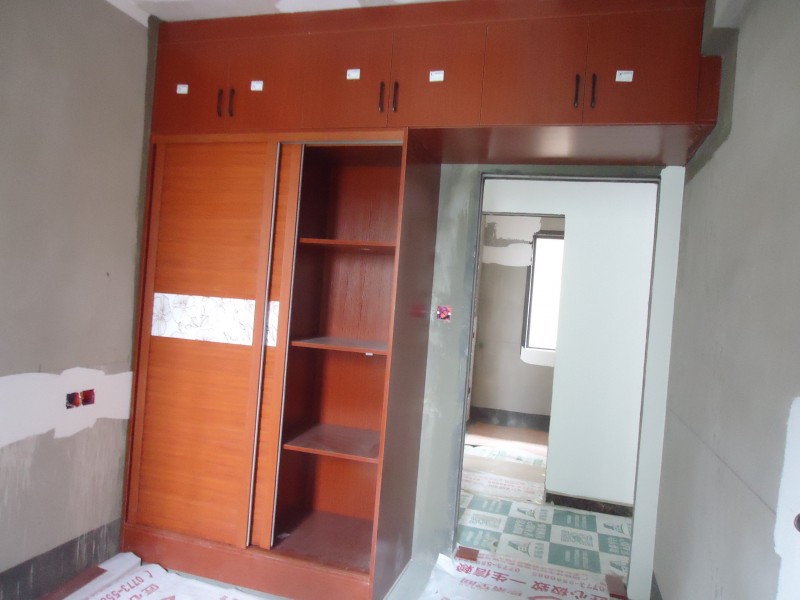

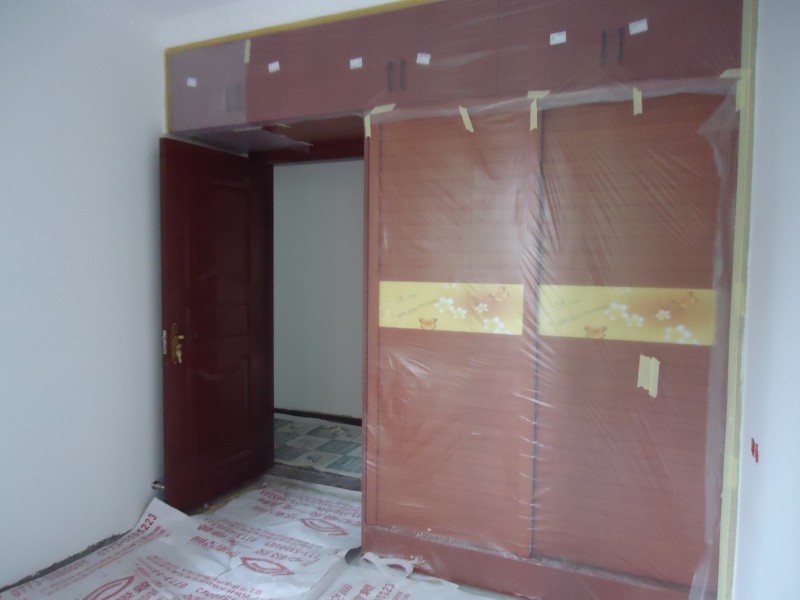

客卧衣柜完工
次卧衣柜完工
主卧衣柜完工
2018-9-7腻子进场

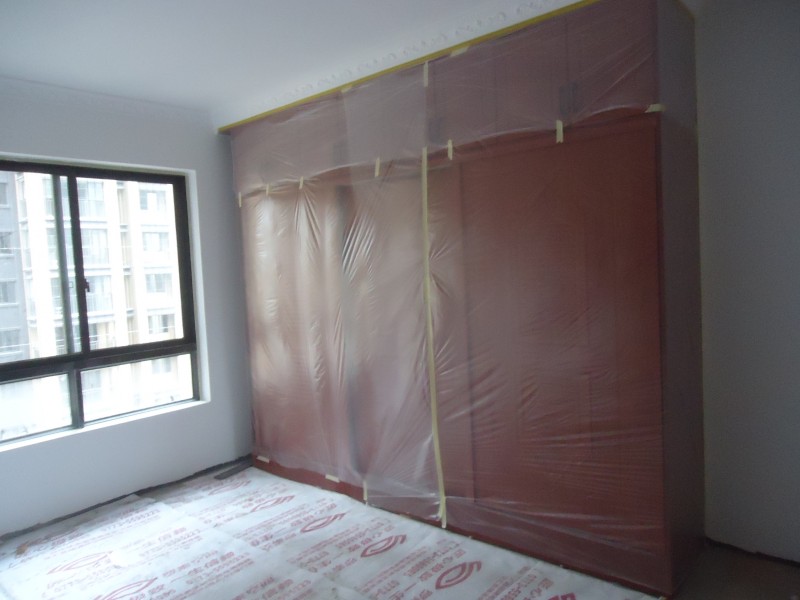

鞋柜贴保护膜,防止柜体被弄脏。
主卧衣柜贴保护膜,防止柜体被弄脏
次卧衣柜贴保护膜,防止柜体被弄脏
客卧衣柜贴保护膜,防止柜体被弄脏
柜子边应用纸带贴好收边,防止腻子把柜子弄脏,也可以让收边更整齐。
瓷砖边应用纸带贴好收边,防止腻子把瓷砖弄脏,也可以让收边更整齐。

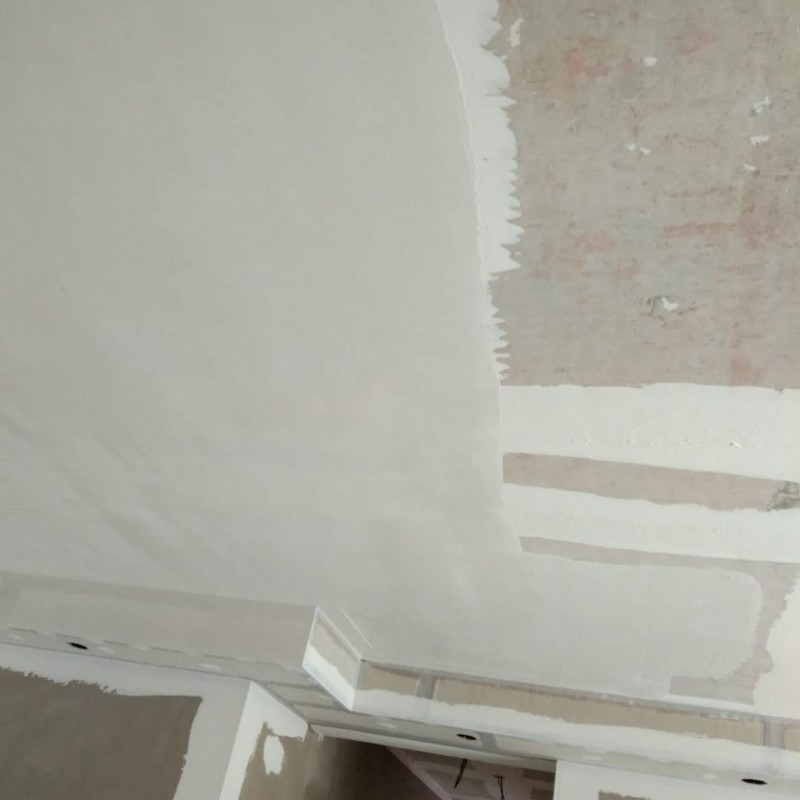

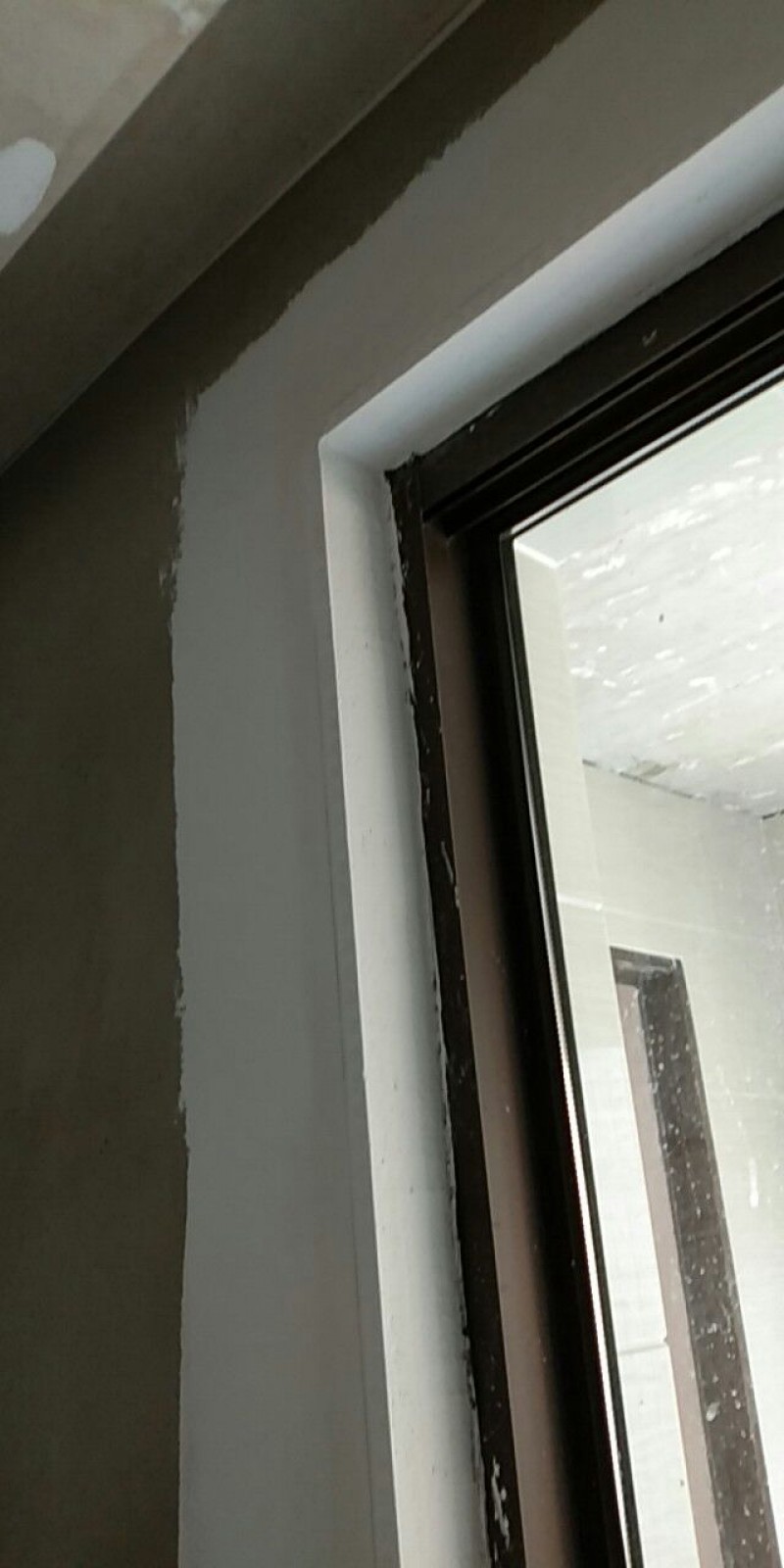

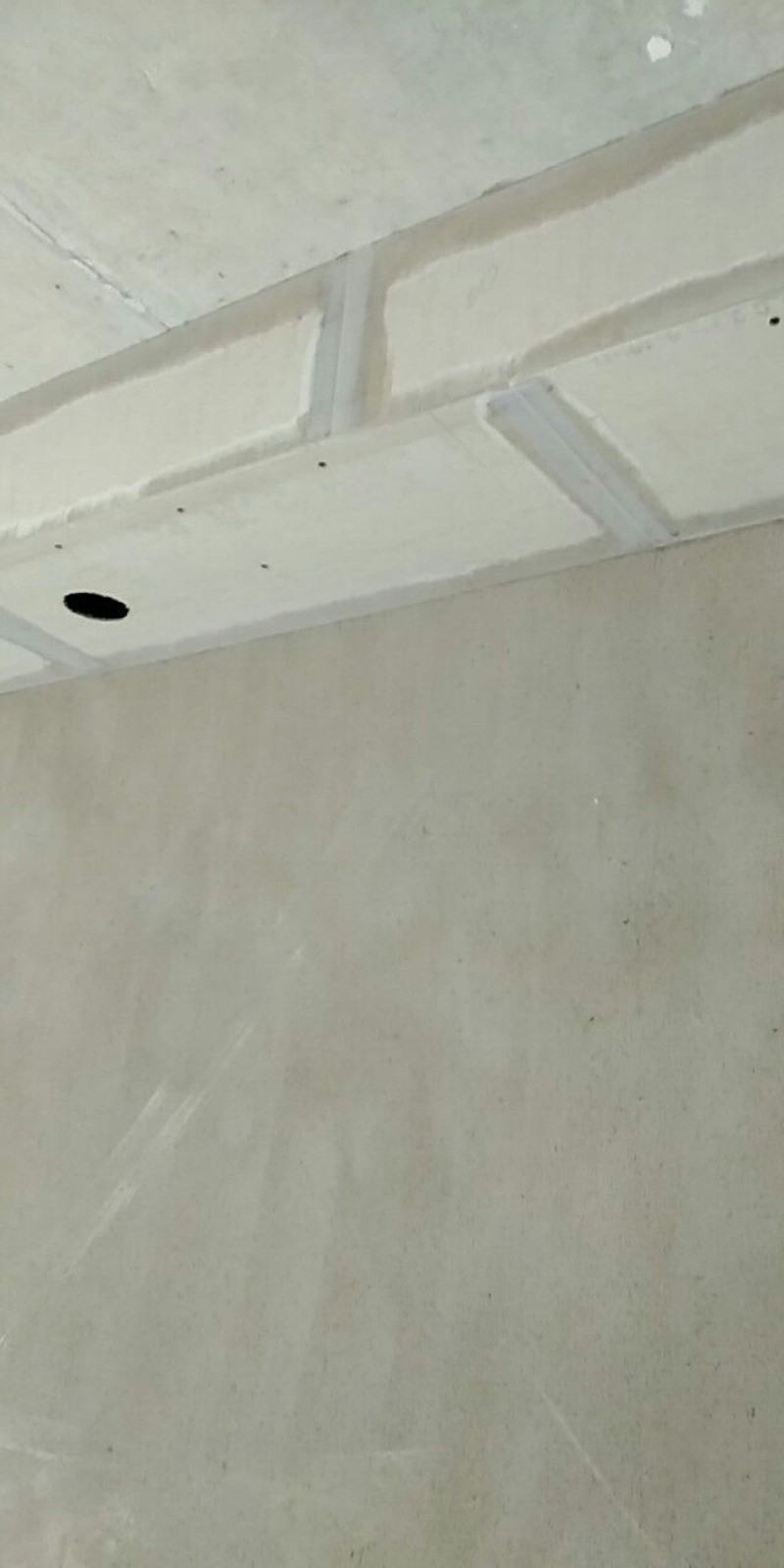

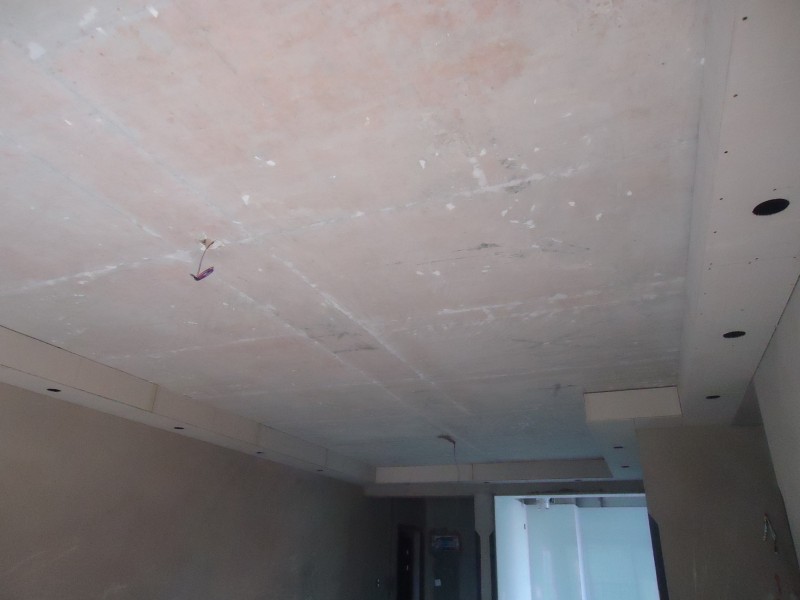

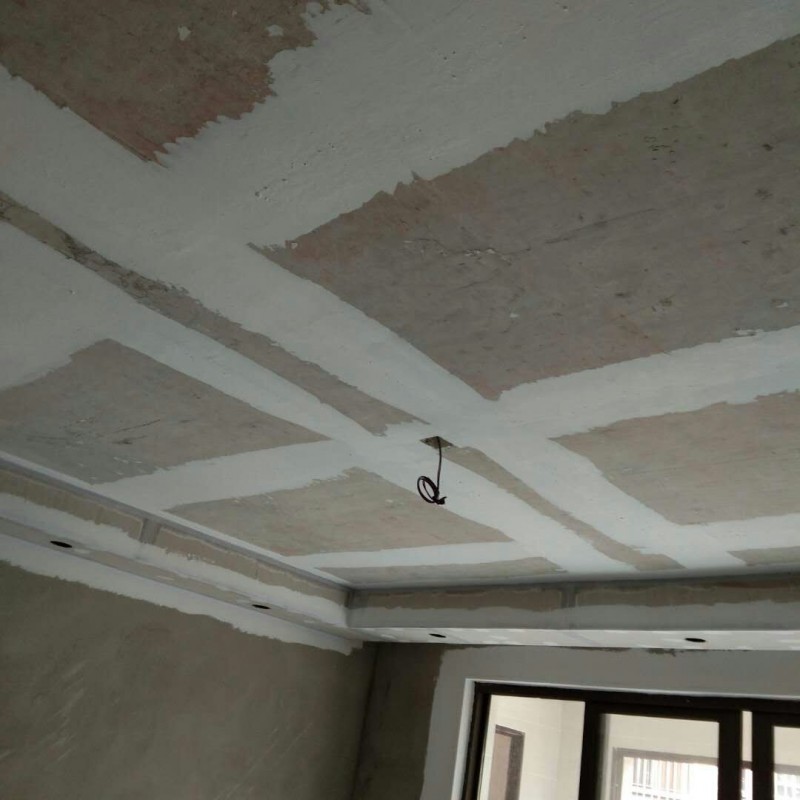

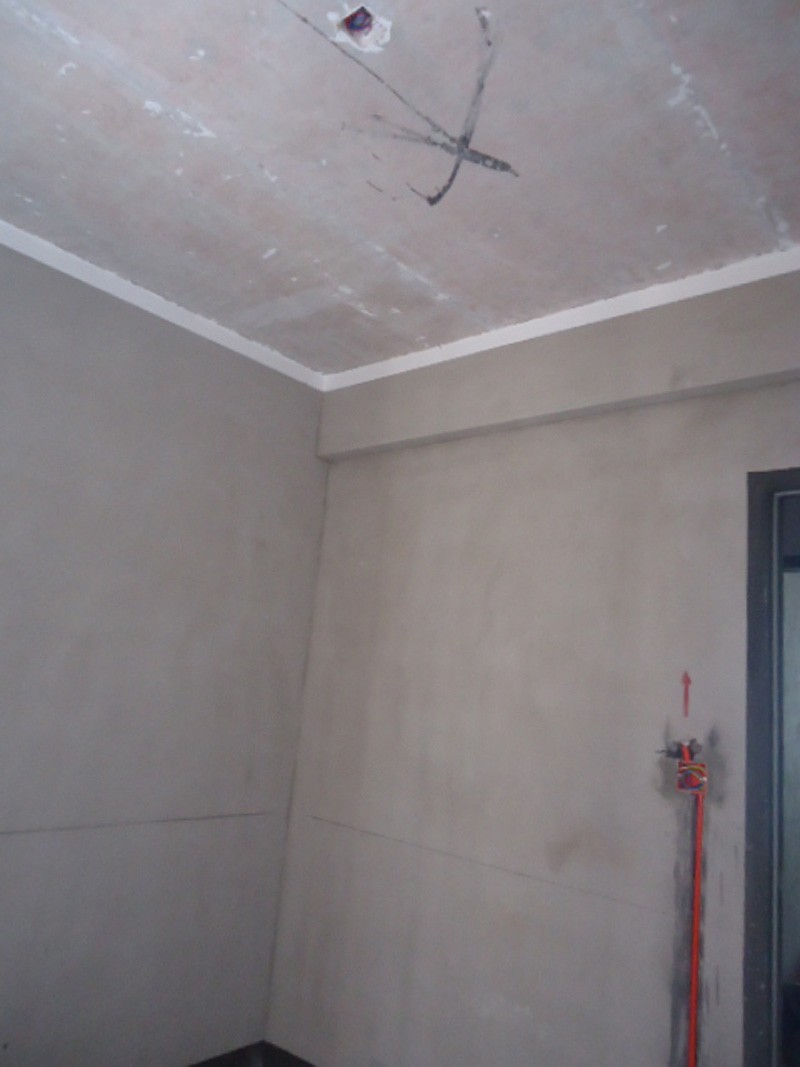

现浇顶面接缝不平整,用粘粉与腻子胶补平
现浇顶面不平整,需要用粘粉与腻子胶找平。
吊顶所有接缝处要先贴布带用防裂宝处理,防止后期开裂。
吊顶阳角需用阳角线收边,防止开裂,并且可以让阳角变得更直更美观。
全房阳角处需加阳角线,可以让阳角更直更美观,也可以让阳角有一定的防撞力。

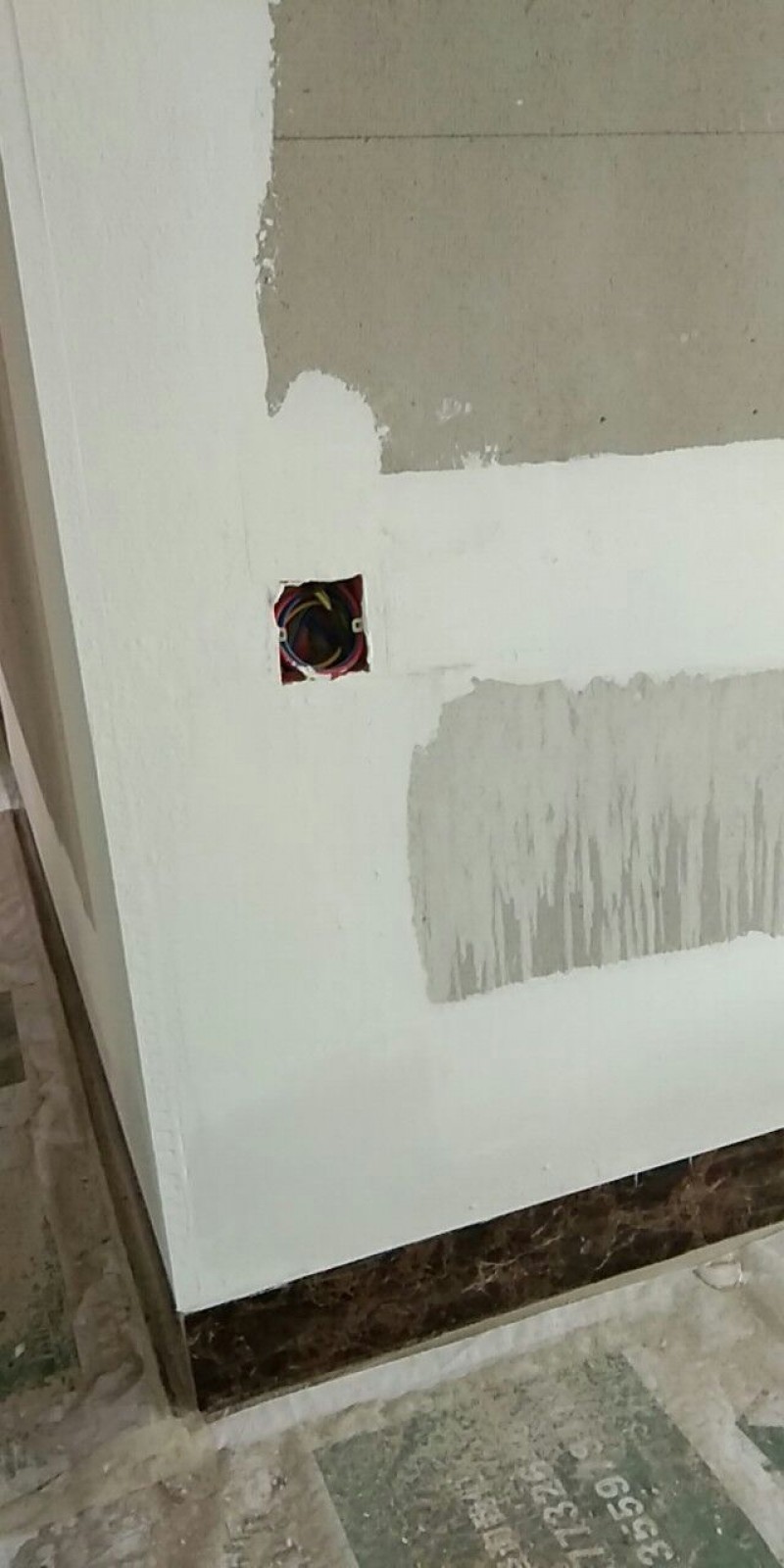

电工槽、地脚线均要放防裂网,用白乳胶+粘粉做防裂处理,可以有效防止电工槽开裂问题。
