首页->“菜单”工程无缝追踪->桂林万达华府伍府工程无缝追踪

平台-桂林冰蓝装饰   2019-08-18

项目简介:实量建筑面积250平方,施工项目及材料工艺如下:(1)电路:透明线管+电路精细分组活线工艺,桂林总厂多股电线,全房4平方走线。(2)给水管:伟星保温福管顺水大弯系统。(3)排水:伟星SPM中央集中排水系统。(4)卫生间沉池:两次排水+沉池无阻力排水架空工艺。(5)沉池与地面防水:雨虹蓝色抗拉裂柔韧型防水3遍,墙面:雨虹灰色通用型防水2遍。(6)全房地砖、墙砖水泥沙子铺设人工。(7)全房吊顶、墙面造型等。E0级鹏鸿牌大芯板与饰面板,E0级俊安版九厘板,9厘防潮阻燃泰山牌石膏板。(8)腻子乳胶漆人工。(9)智能开关系统安装与调试。
2019年8月5日开工大吉

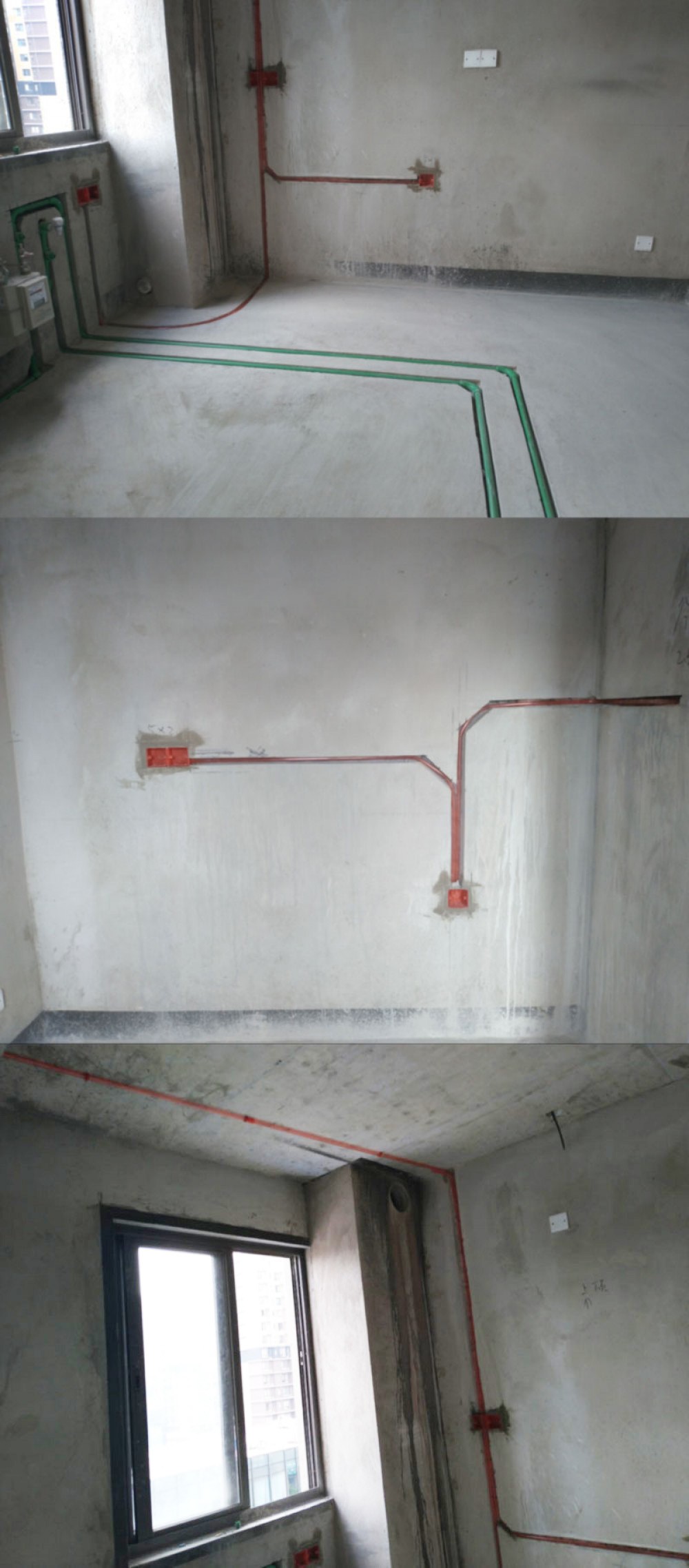

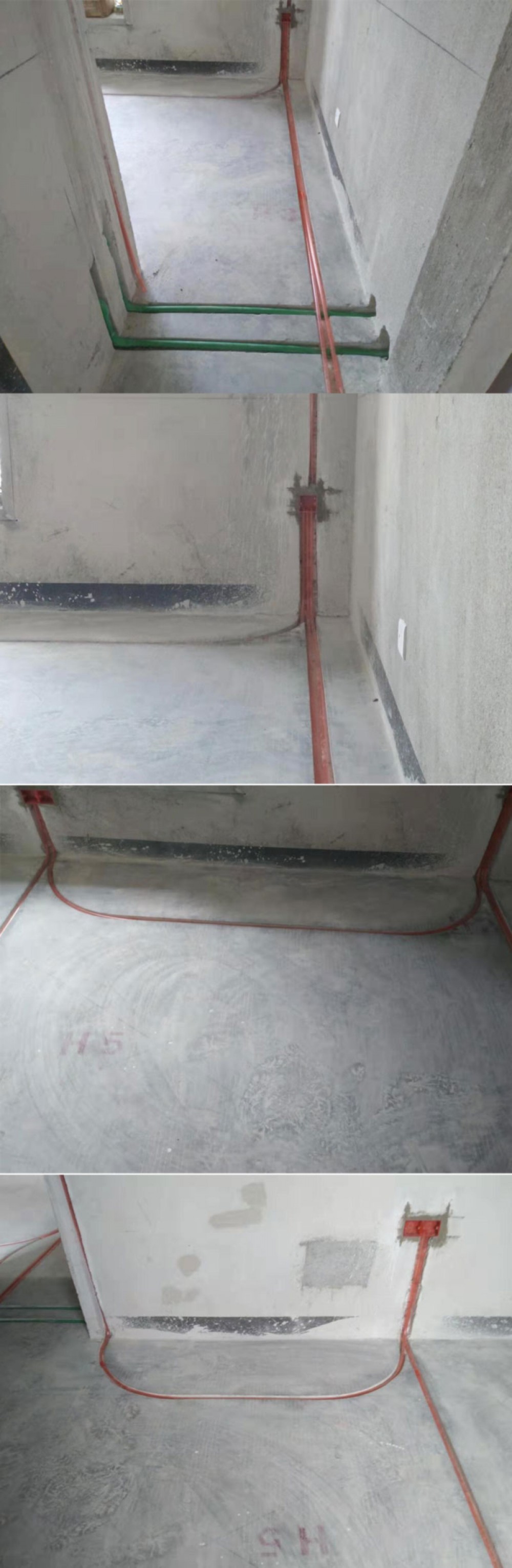

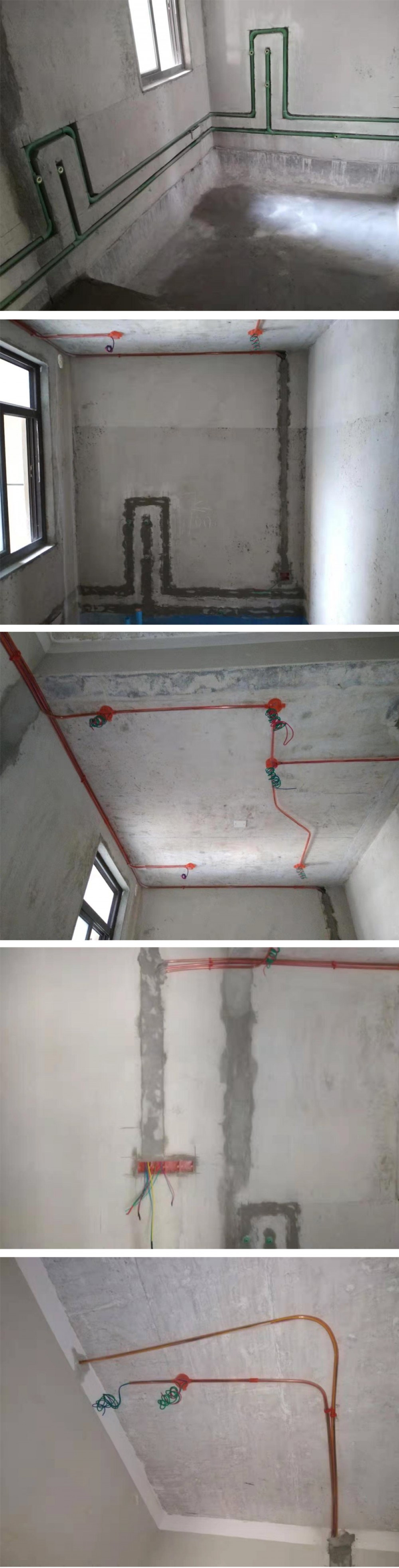

2019年8月12日水电开槽

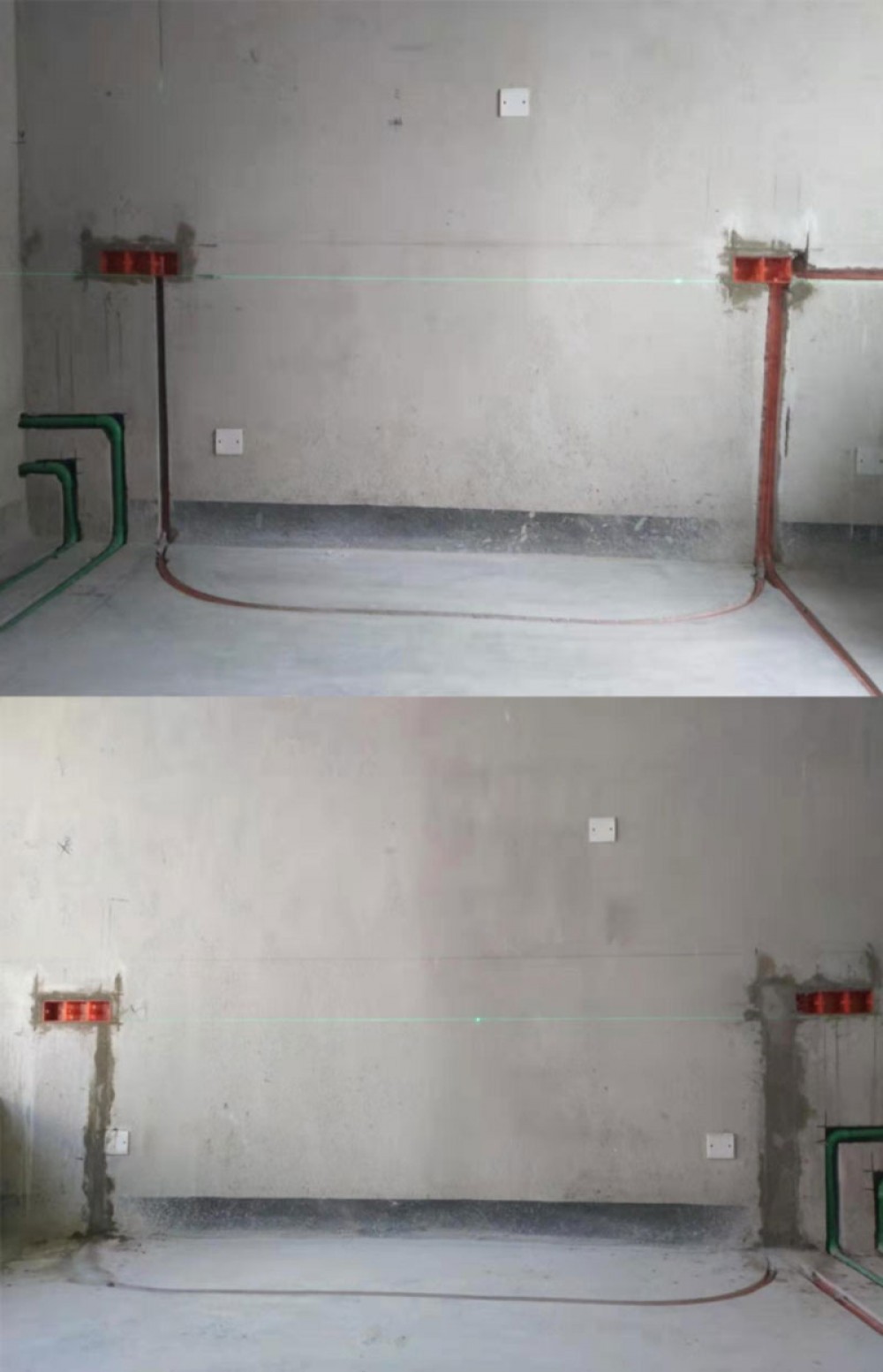

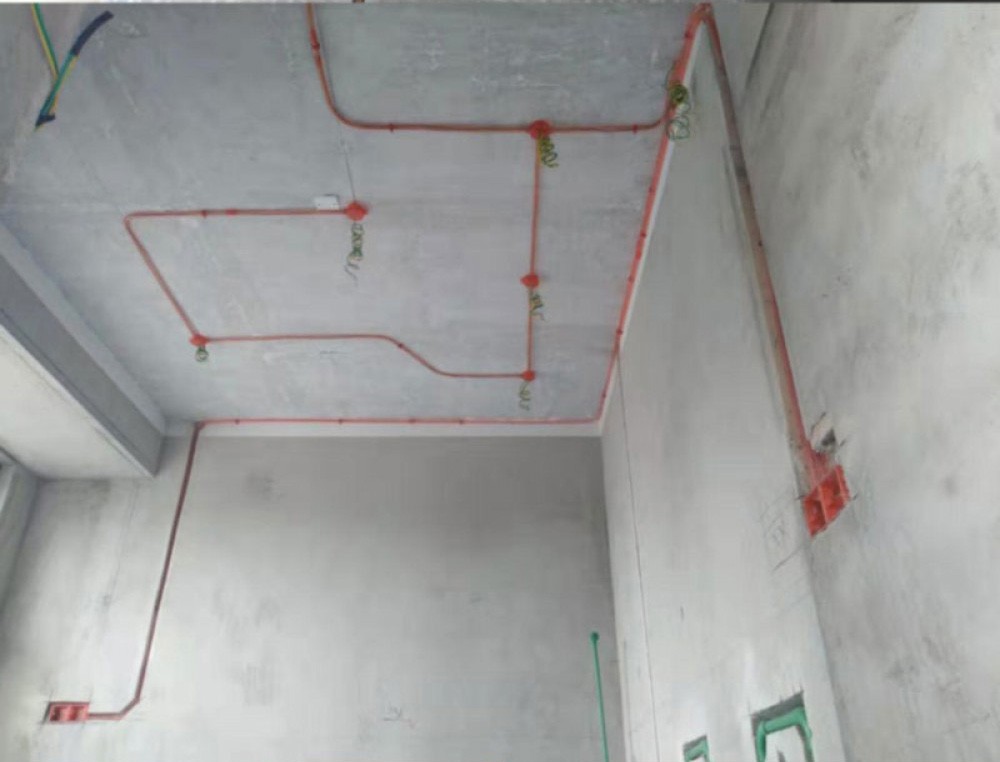

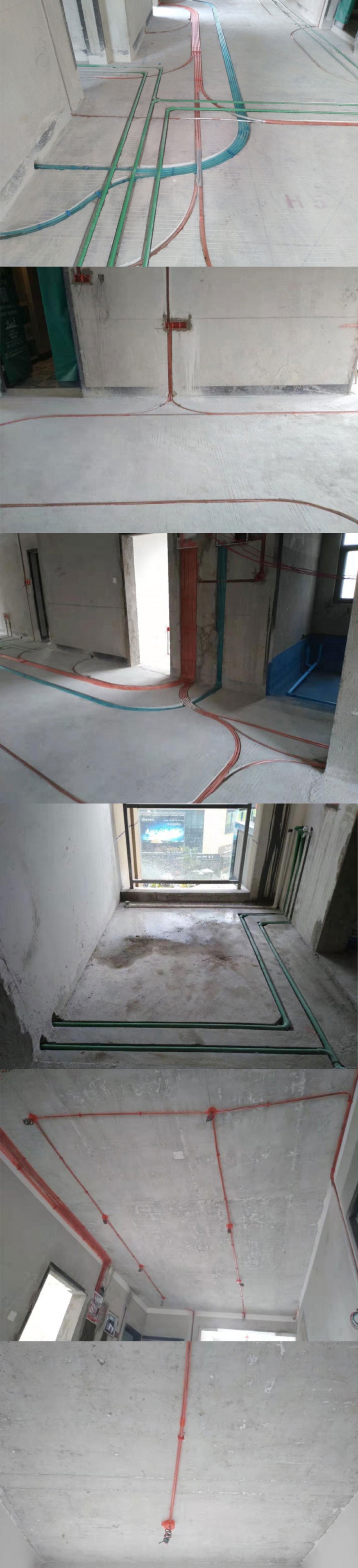

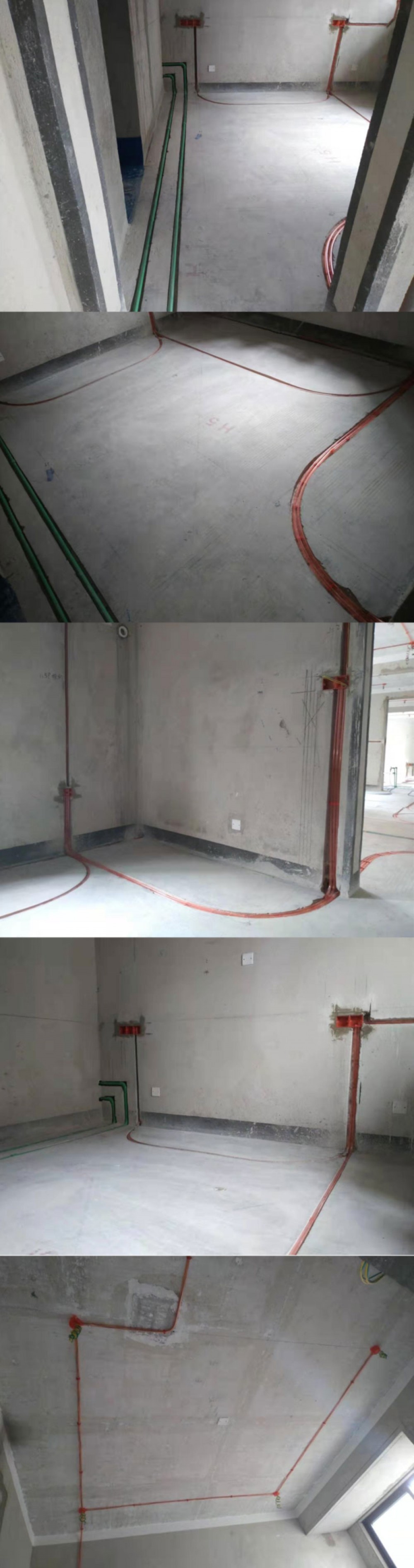

2019年8月16日水电开槽完工

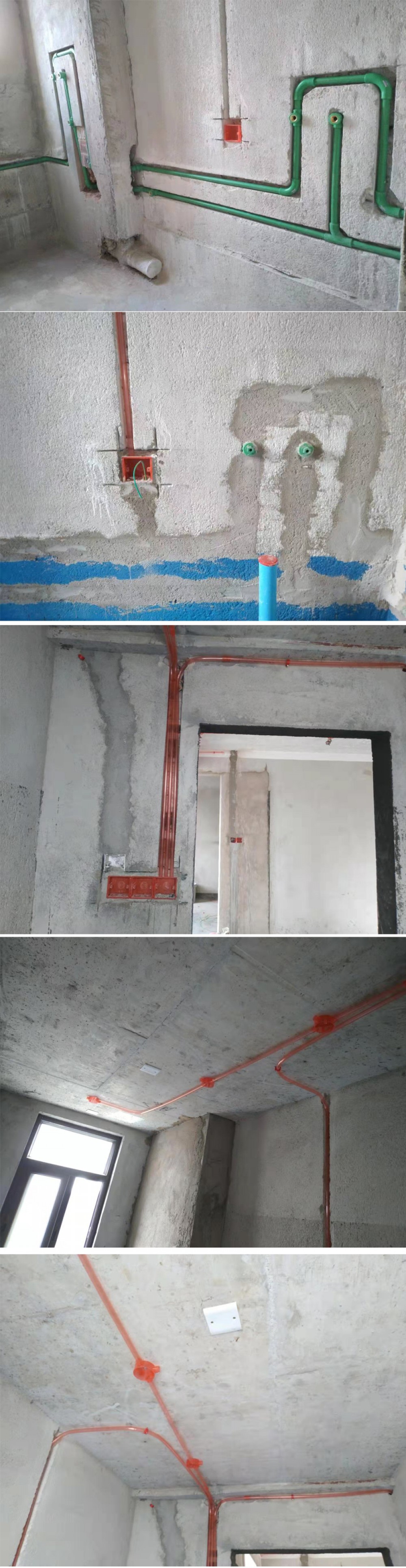

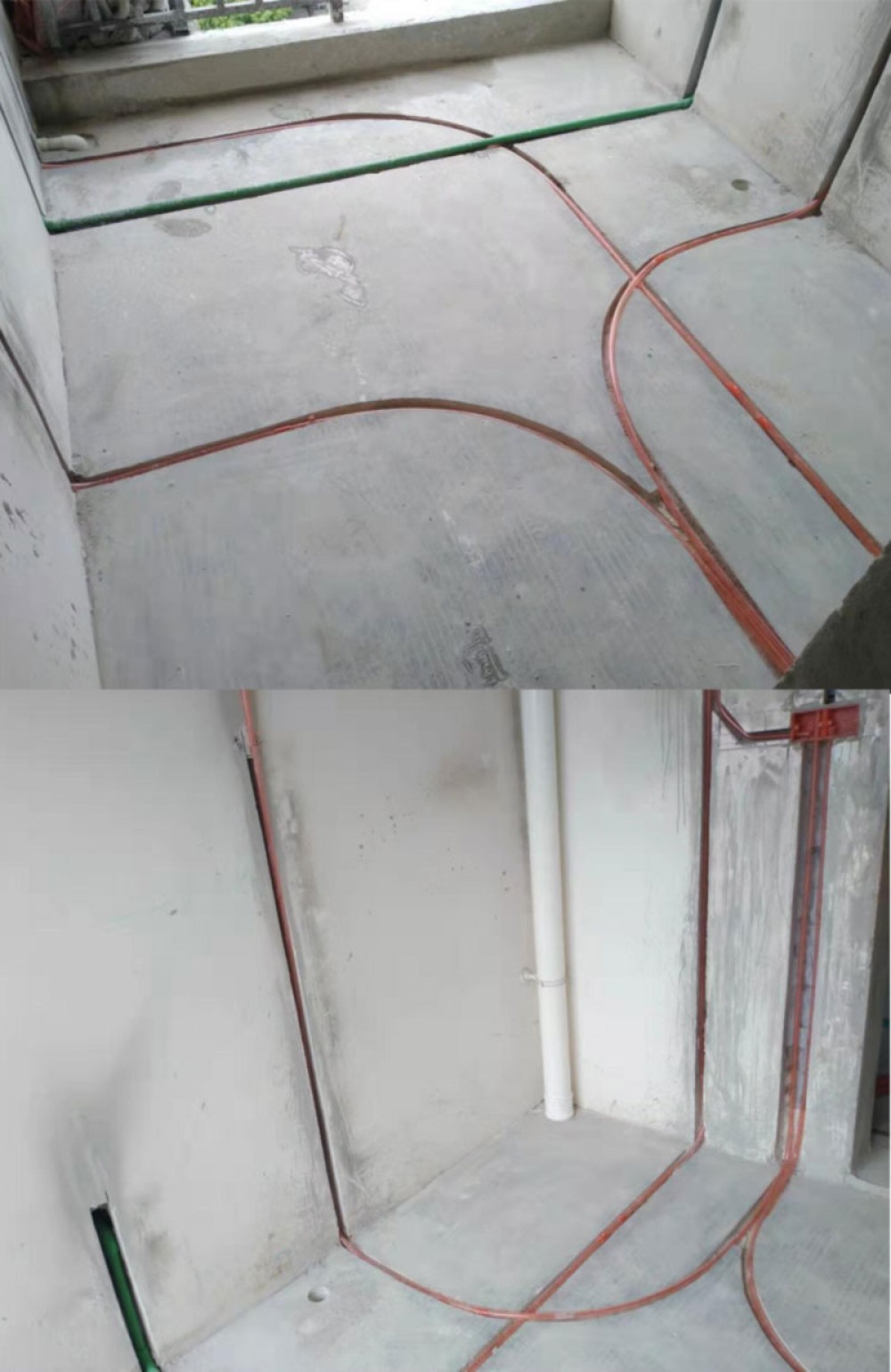

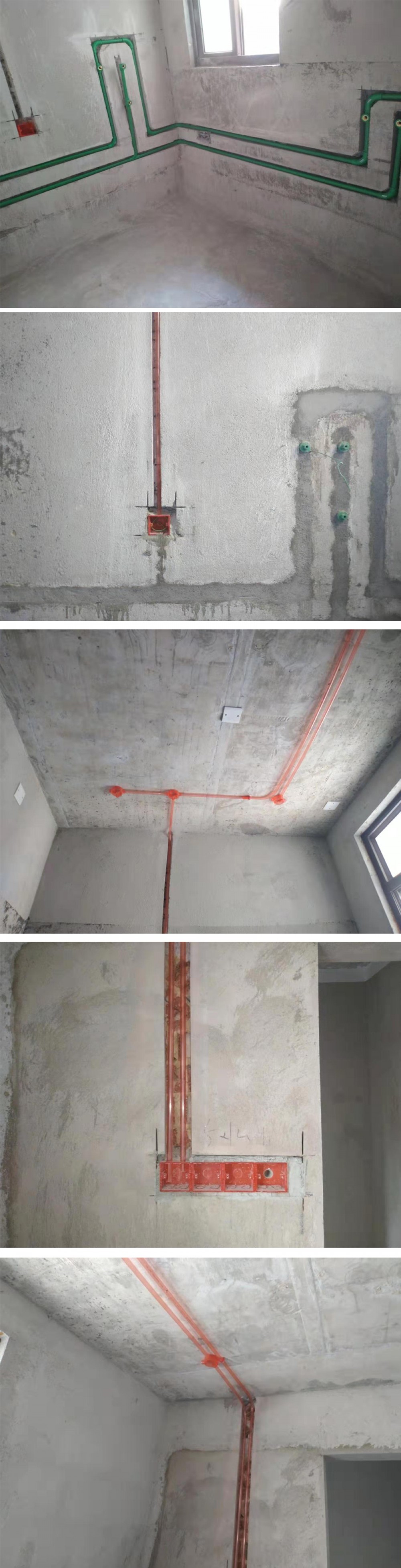

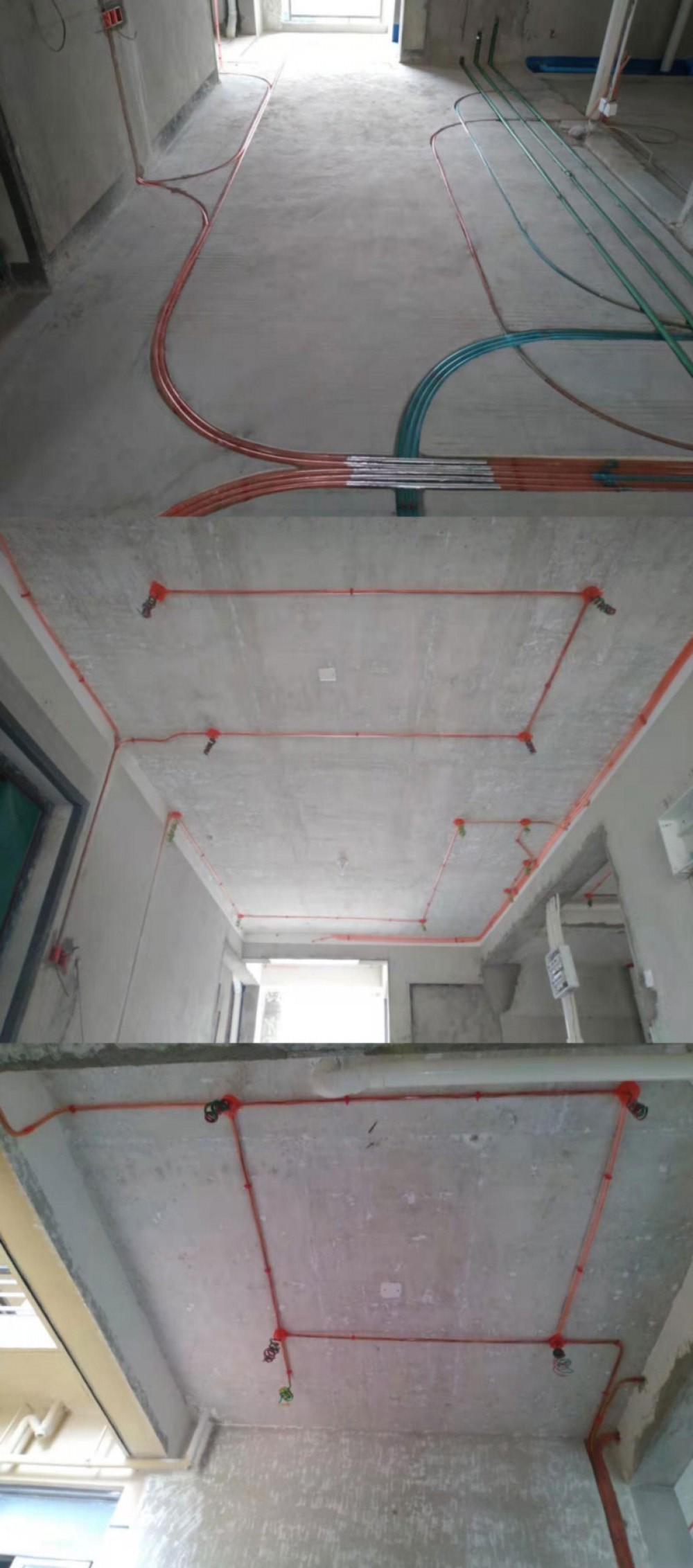

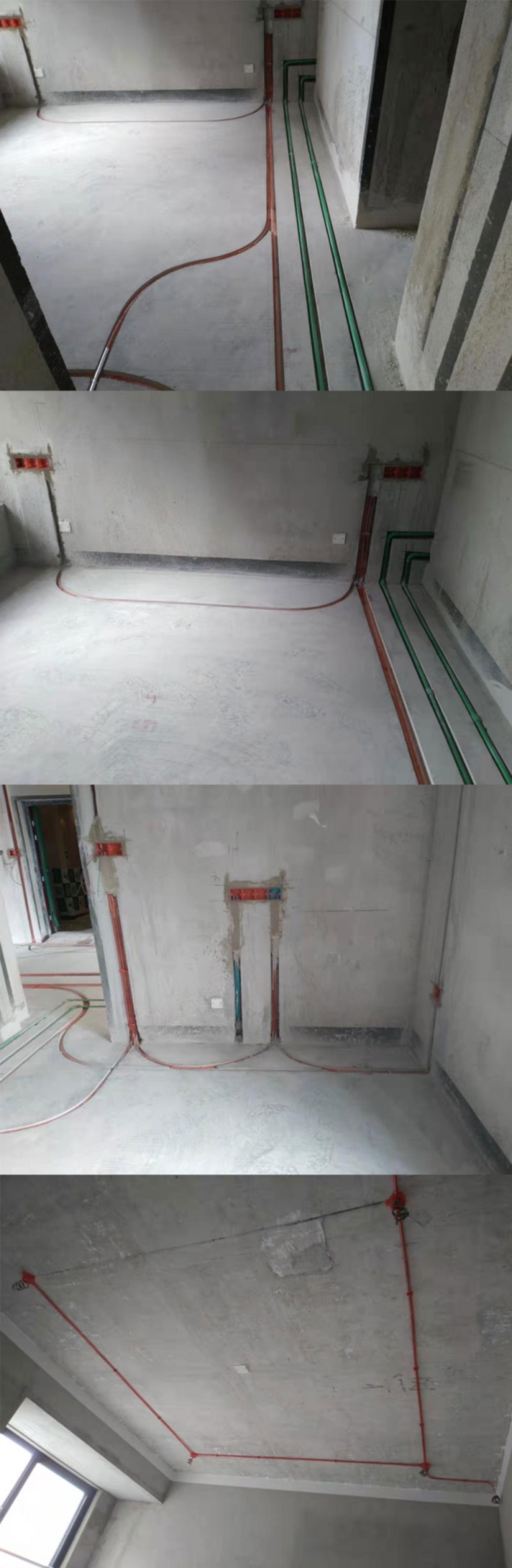

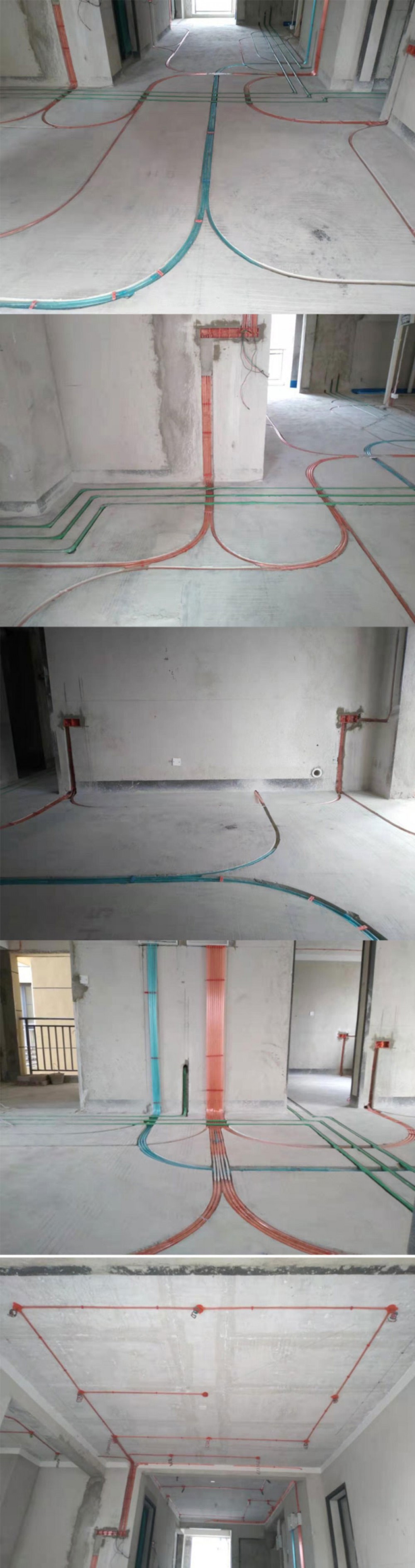

2019年8月19日活线开槽实景

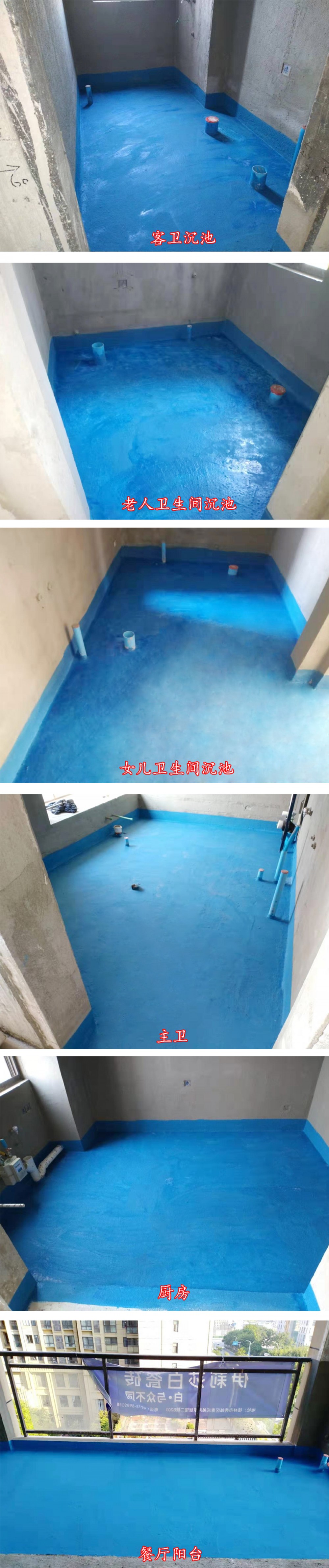

防水工程

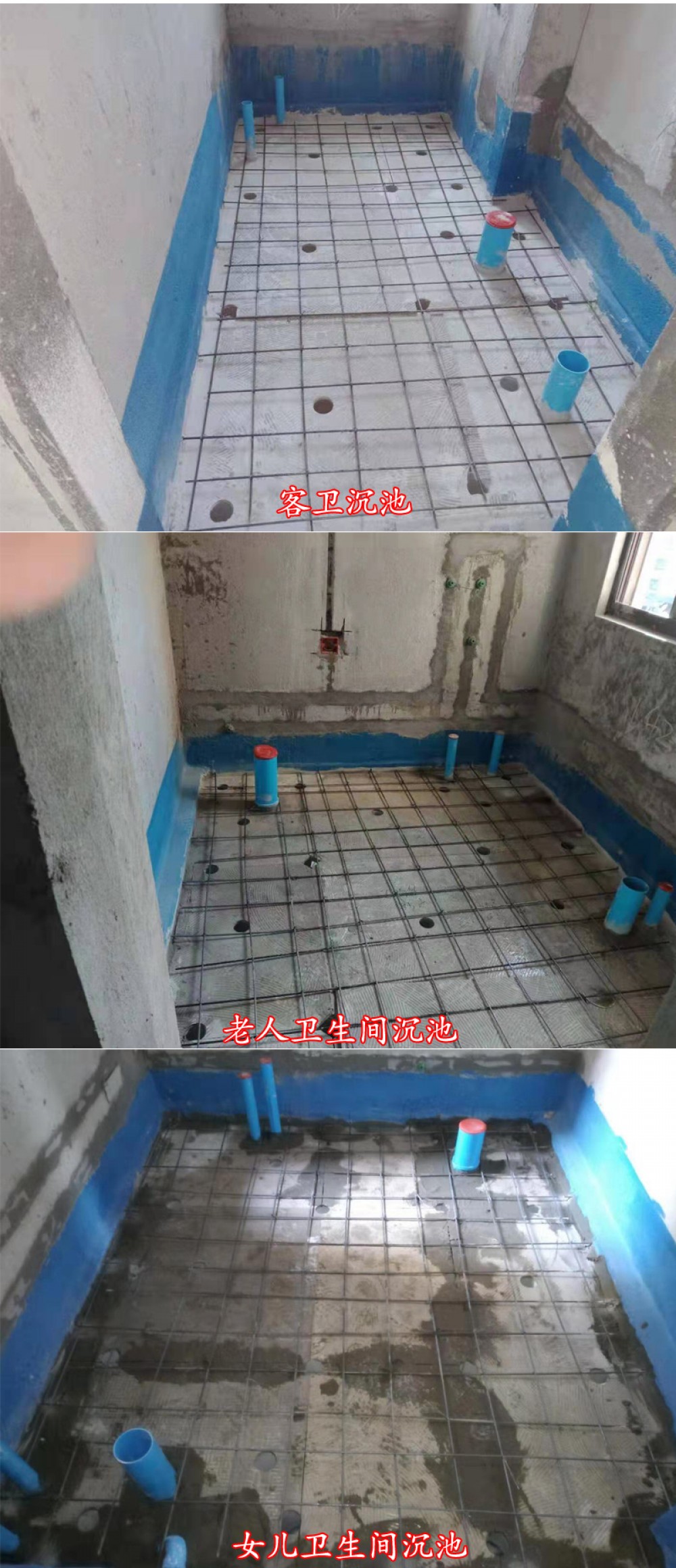

2019年8月22日沉池放坡做二次排水
卫生间沉池放坡

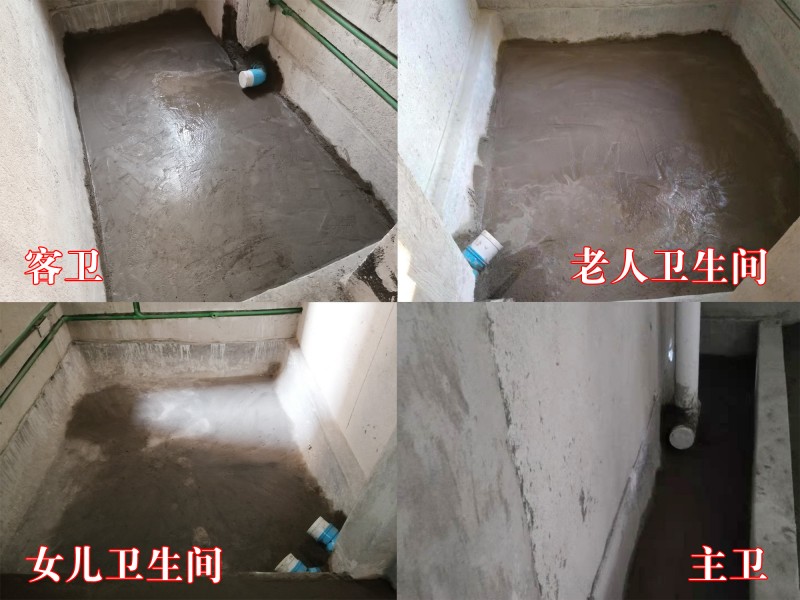

2019年8月23日沉池基层处理
(1)卫生间不平处需打磨平整,让防水涂刷更平整。(2)卫生间墙面清洗干净,让防水附着力更好,不易脱落。(3)卫生间管槽清洗,水泥沙浆封槽时无灰尘颗粒,会更牢固不易开裂,让防水层防水效果更好。(4)阴角处用堵漏灵抹成圆角,有洞口处用堵漏灵堵好封平,让防水层更好的形成连续保护层。

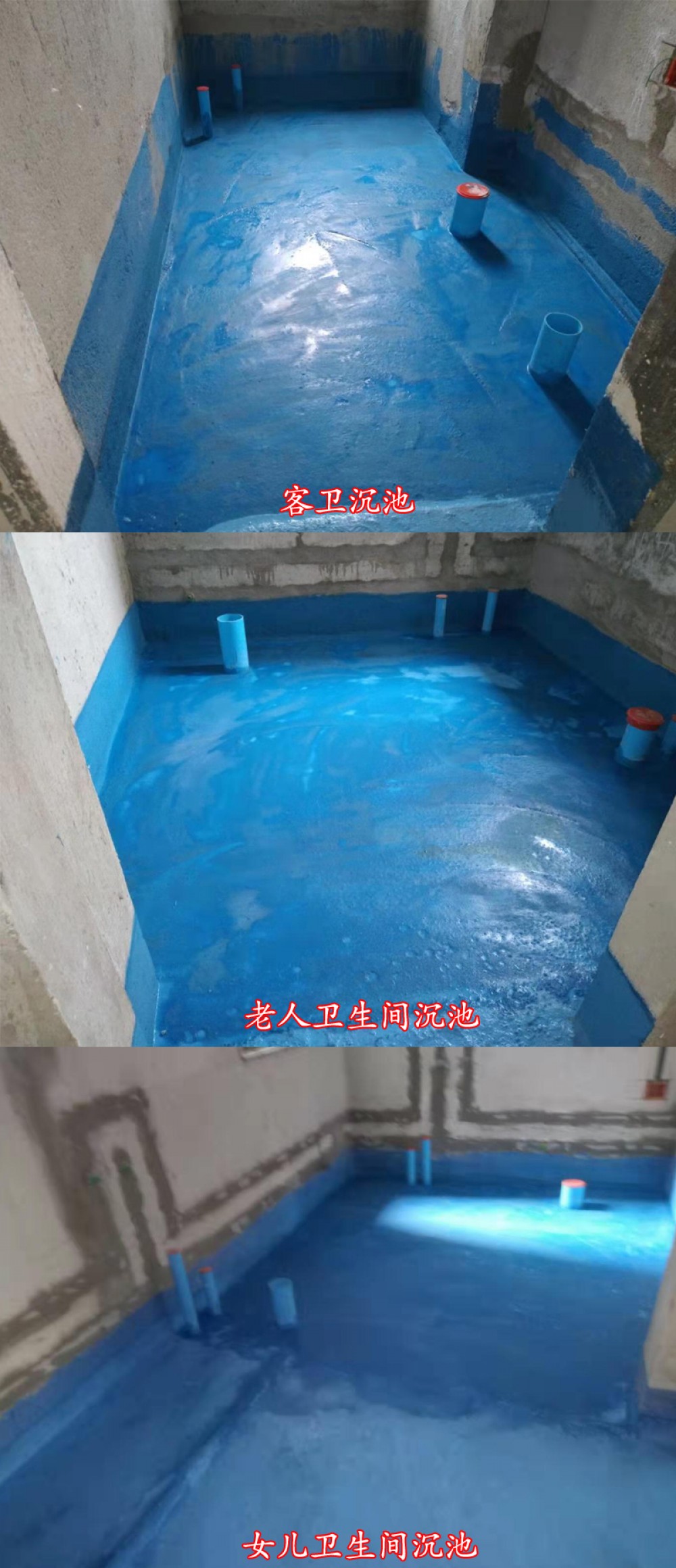

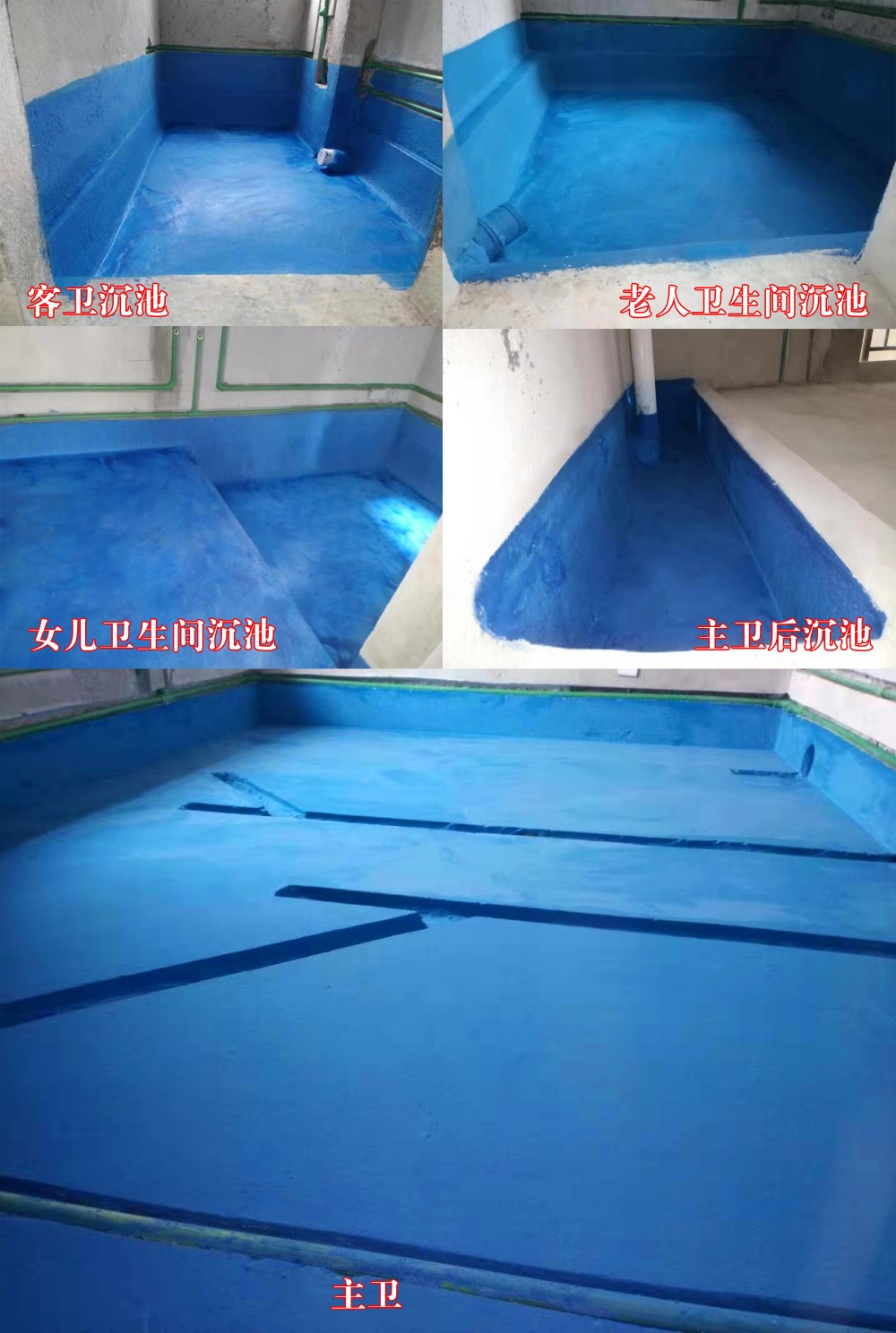

2019年8月23日卫生间沉池防水第一遍
2019年8月24日卫生间沉池防水第二遍
2019年8月25日卫生间沉池防水第三遍

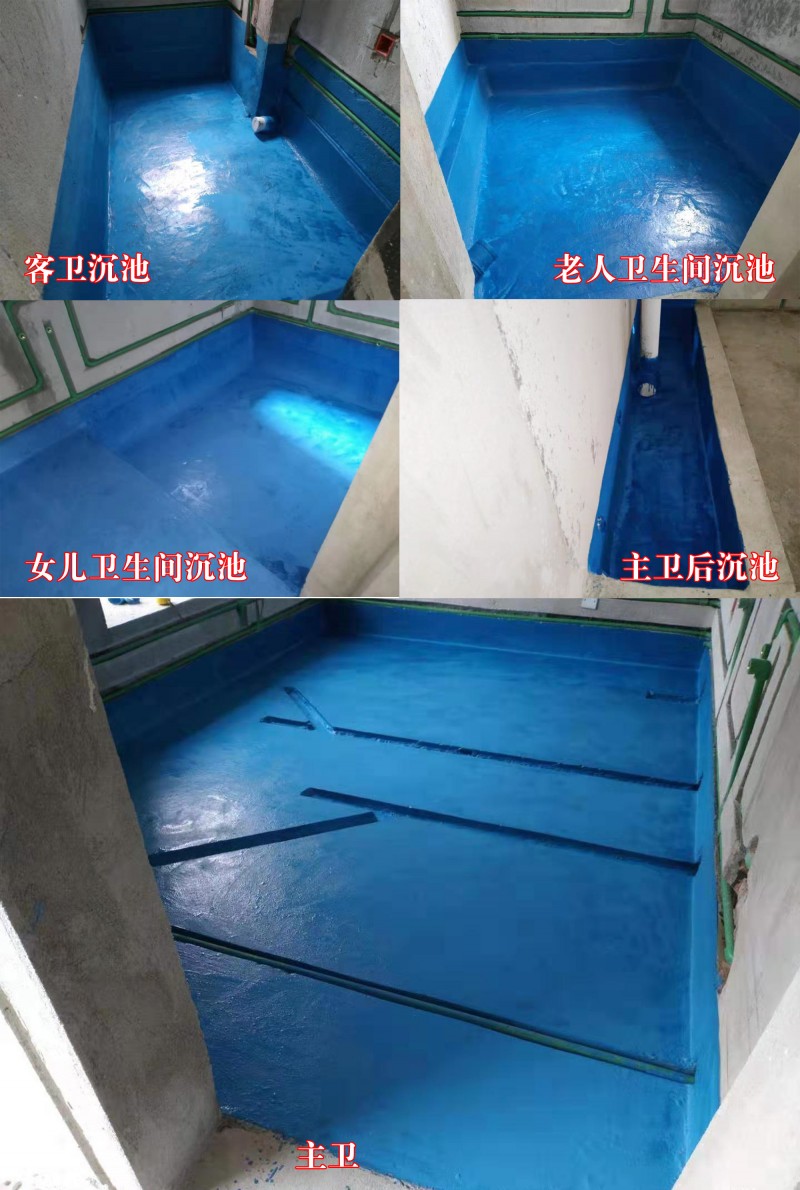

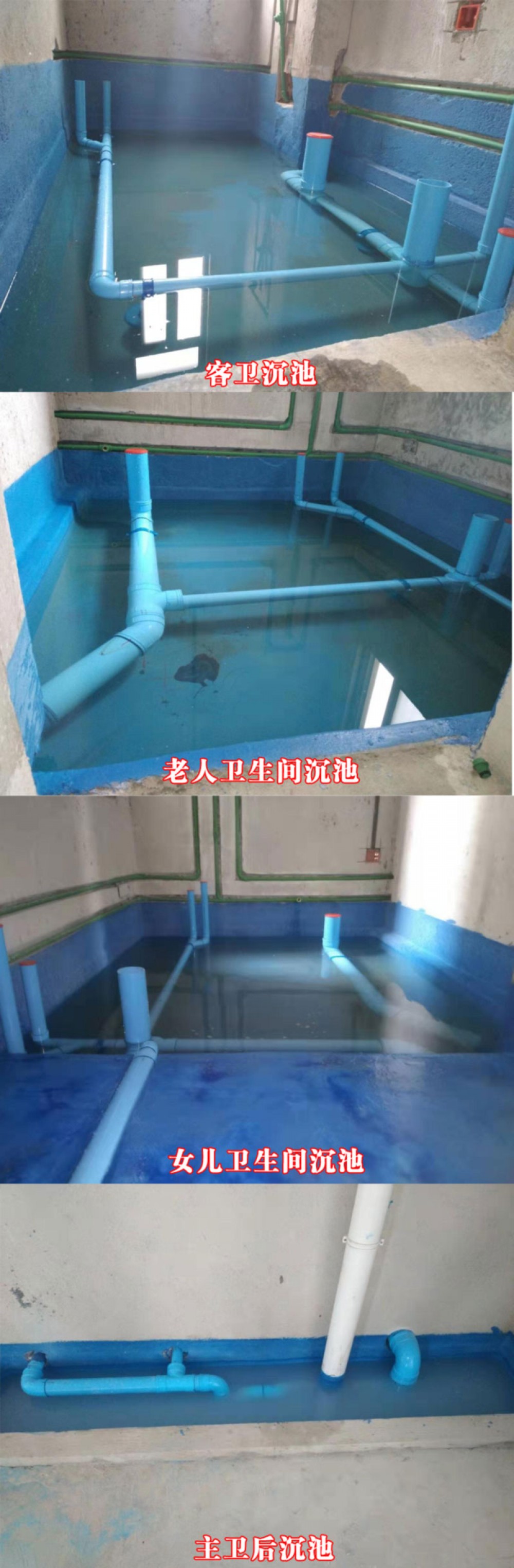

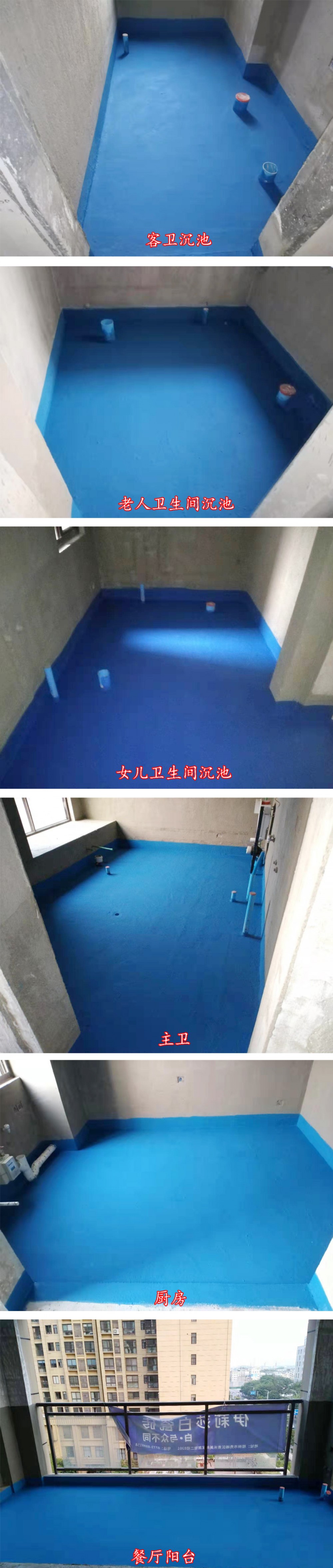

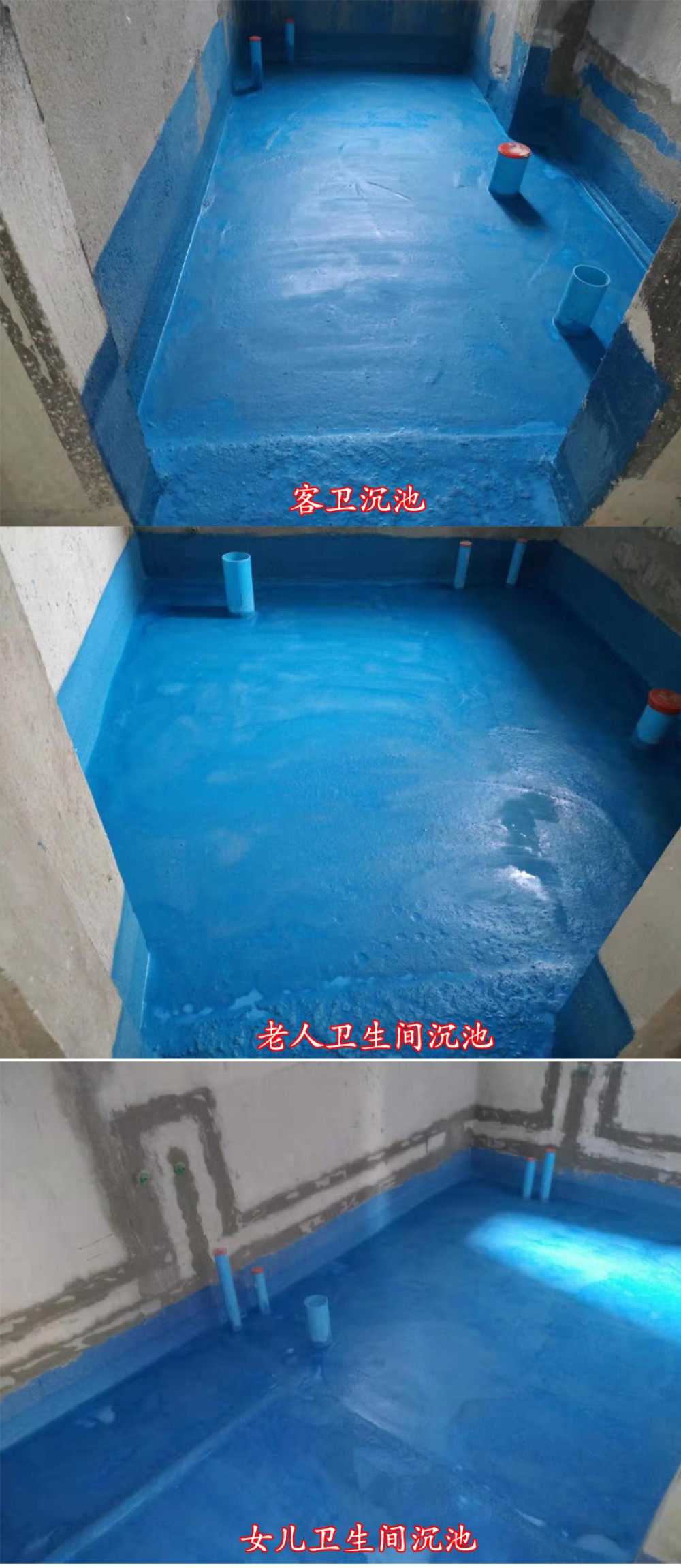

2019年8月27日沉池放满水,做闭水试验需大于48小时

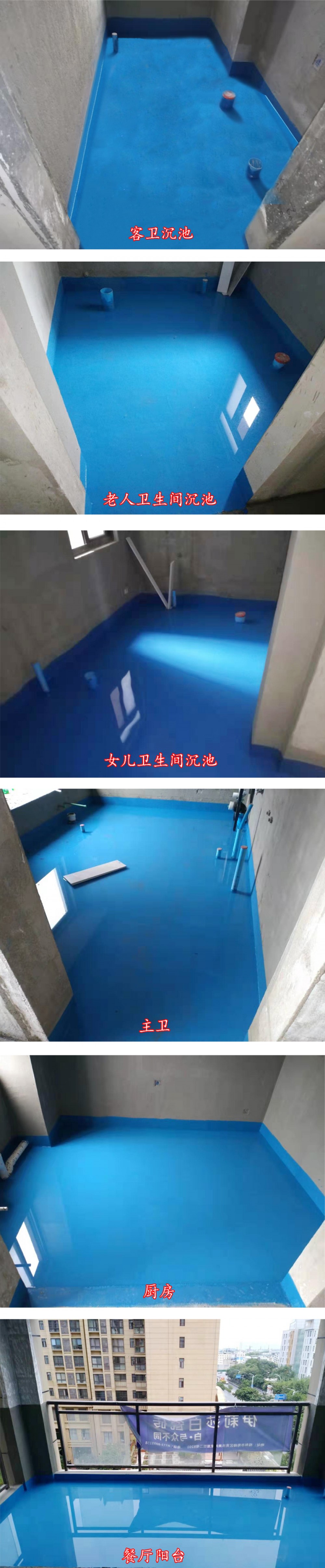

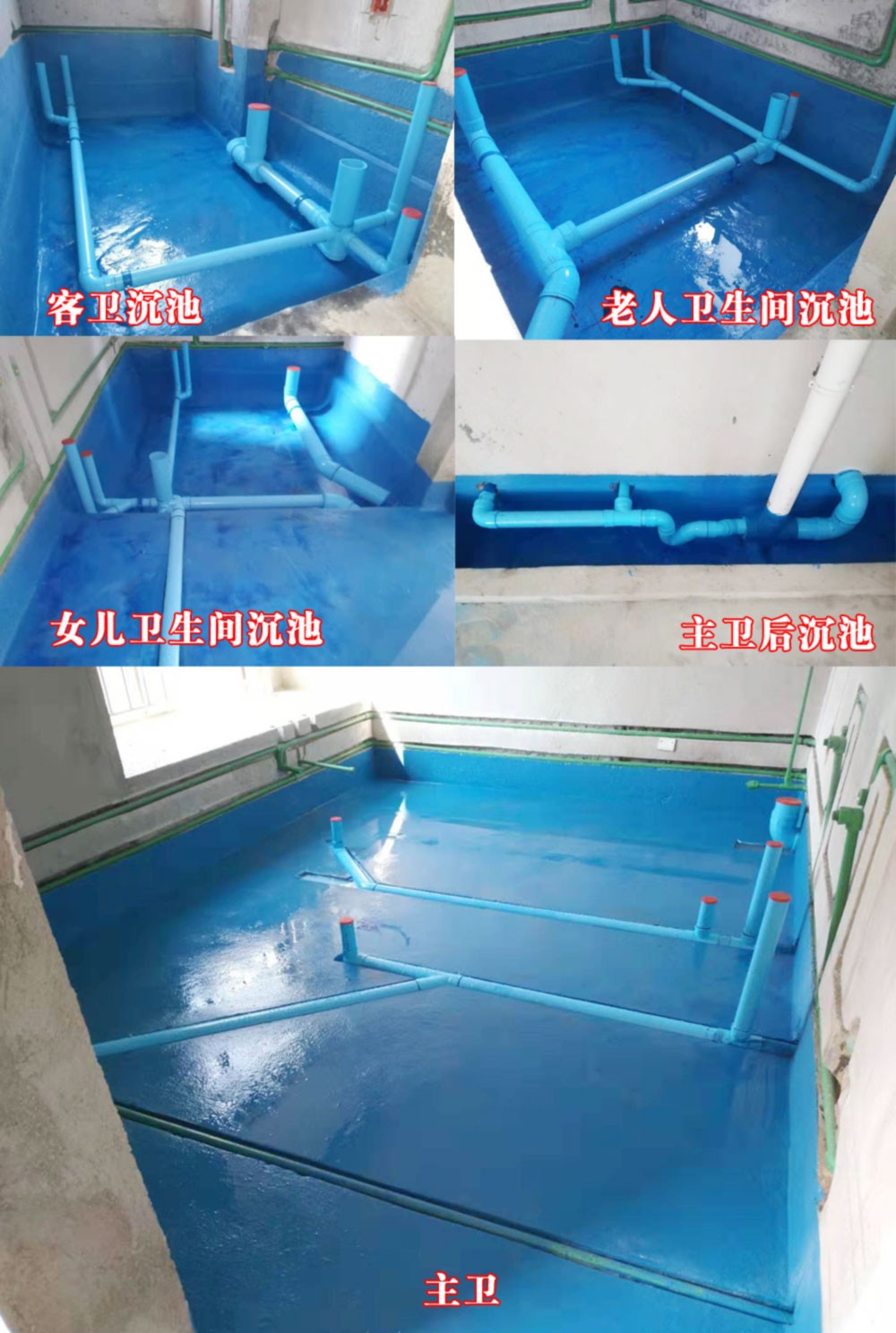

2019年8月30日所有卫生间沉池闭水试验大于48小时,通知楼下业主检查并未发现渗水现象,防水合格,将二次排水口堵头松开,释放所有水,水会自动从二次排水口流干。
2019年9月2日所有卫生间沉池放坡与二次排水口测试,倒半桶水到卫生间沉池,水会从二次排水口自动流完为合格,只有这样才能保证沉池下无积水。
SPM排水系统

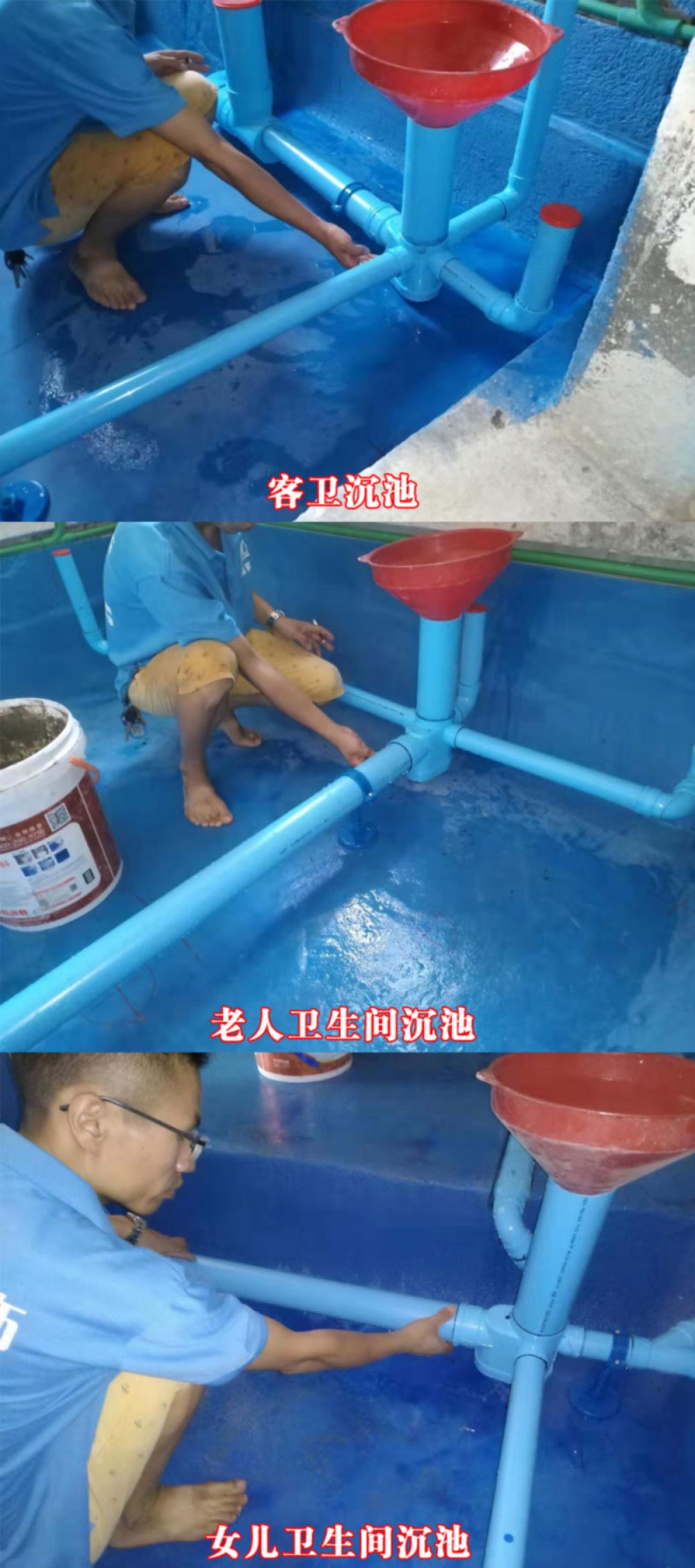

2019年8月28卫生间沉池SPM排水系统试水试漏

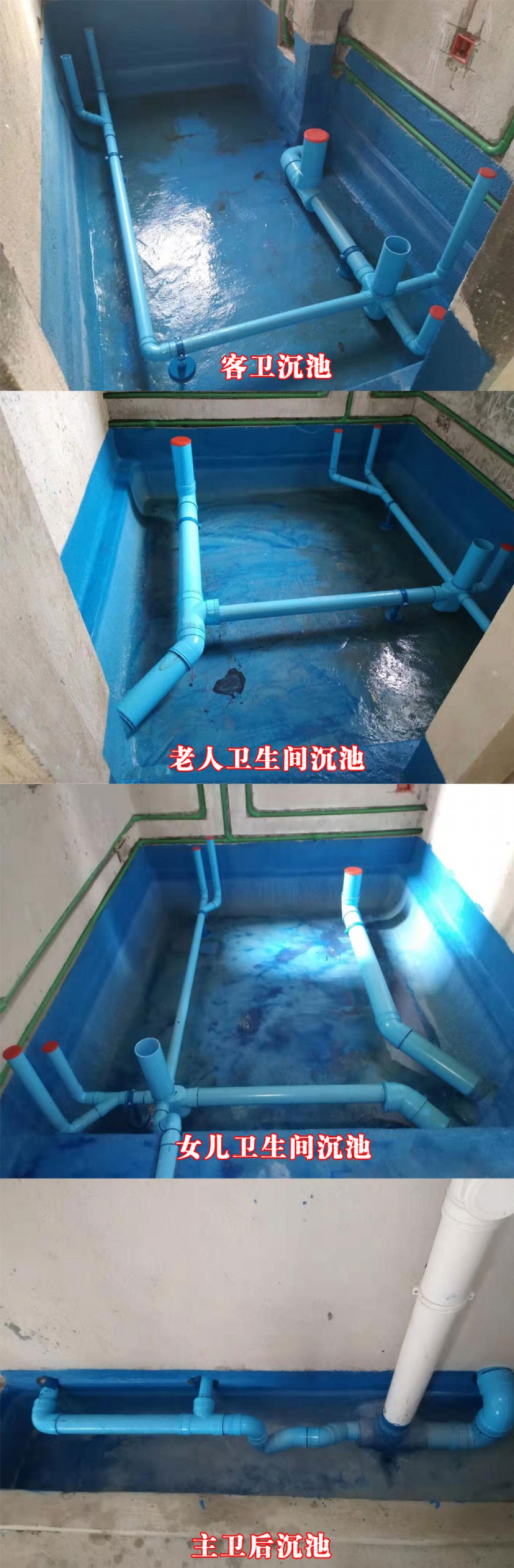

卫生间沉池SPM排水系统

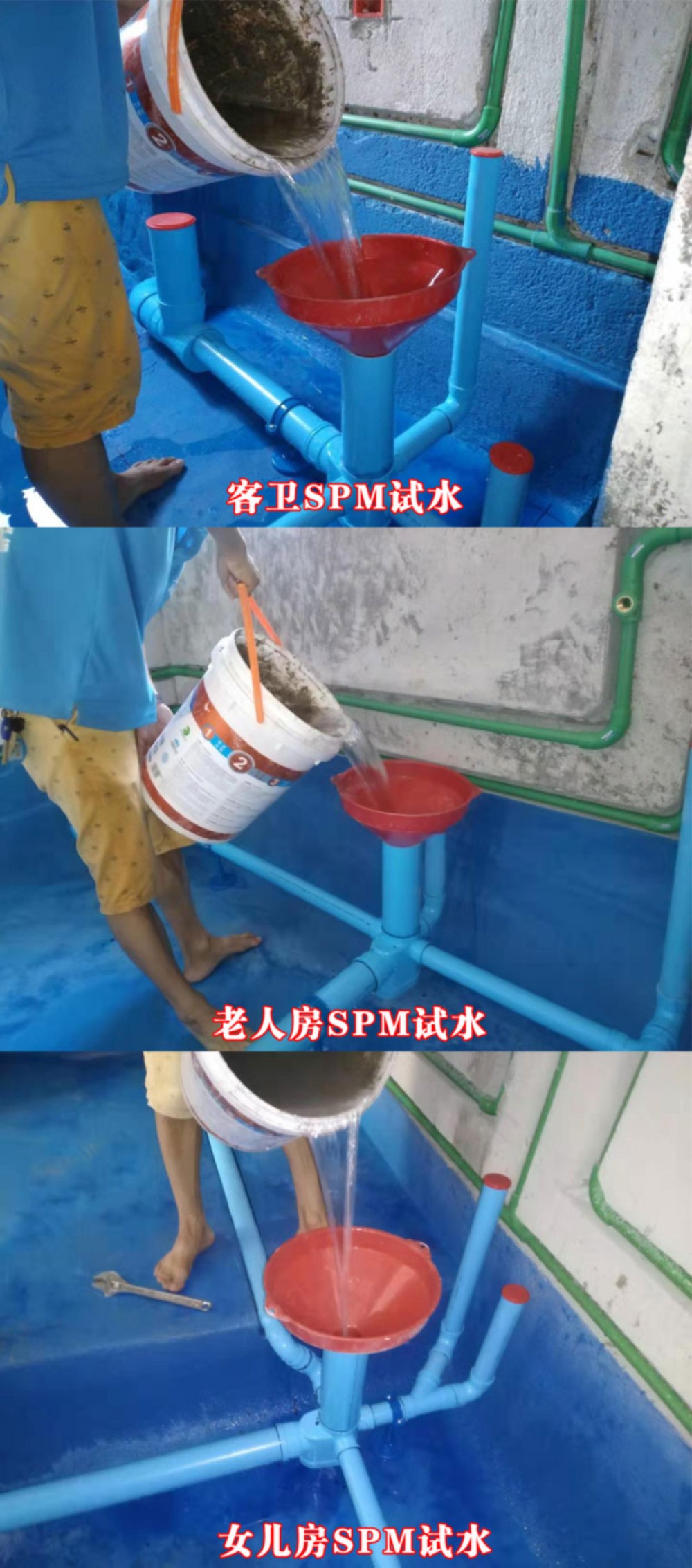

卫生间沉池SPM试水
在试水过程中检查SPM排水系统接口处是否有漏水现象

2019年9月2日全房水电照片

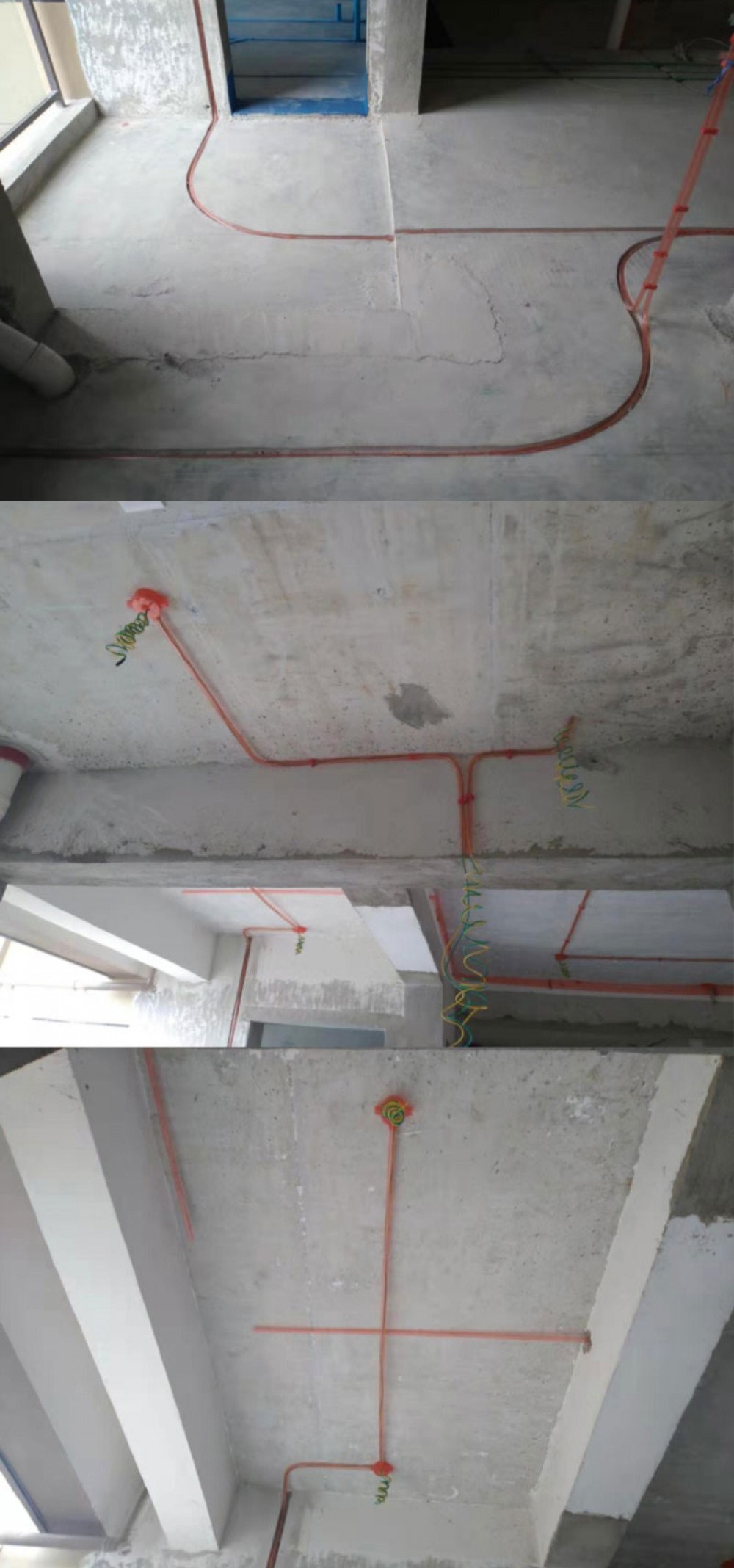

透明管电路活线工艺。

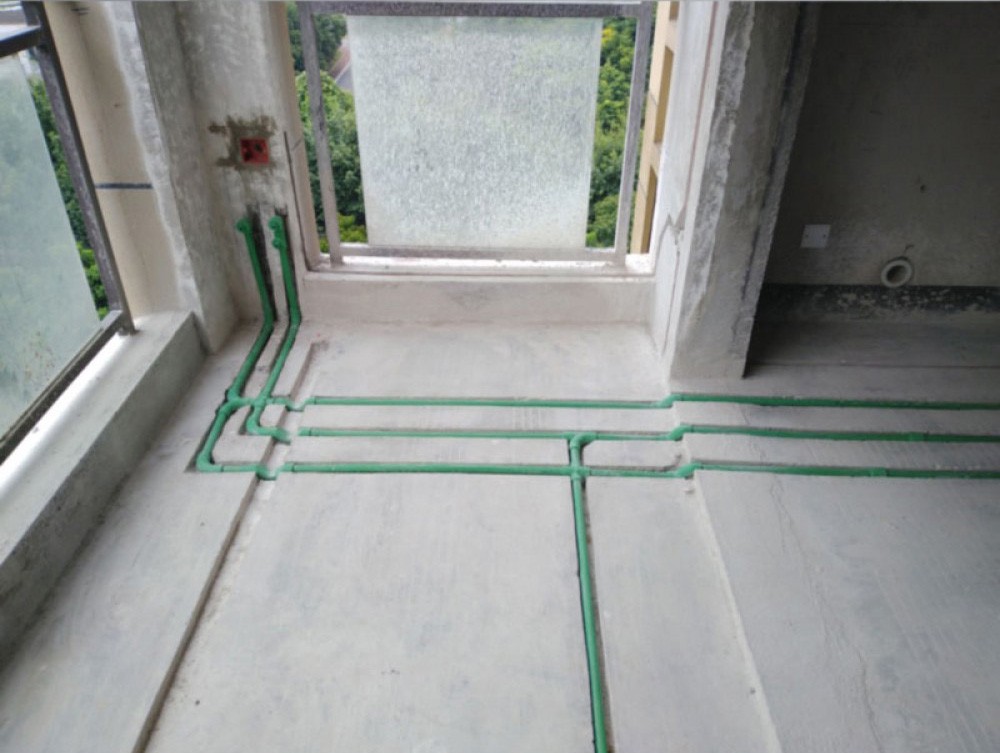

伟星保温福管-大弯热循环系统。
客厅
女儿房
主卧与书房
主卧衣帽间
主卫
客卫
老人房卫生间
女儿房卫生间
吧台区
西厨区
餐厅
生活阳台
餐厅过道
厨房
男孩房
保姆房
老人房

2019年9月3日封槽
埋底盒时用水平仪检查,保证底盒水平
用过滤后的沙子封槽,表面更平整,与原墙结合更好,减少开裂现象。
2019年9月6日架空工艺
沉池堆满柱子、固定柱子

柱子固定好后用瓷砖铺平整个沉池,瓷砖旁边用堵漏灵固定
瓷砖铺平后在上面加一层钢筋找平,让沉池更加牢固

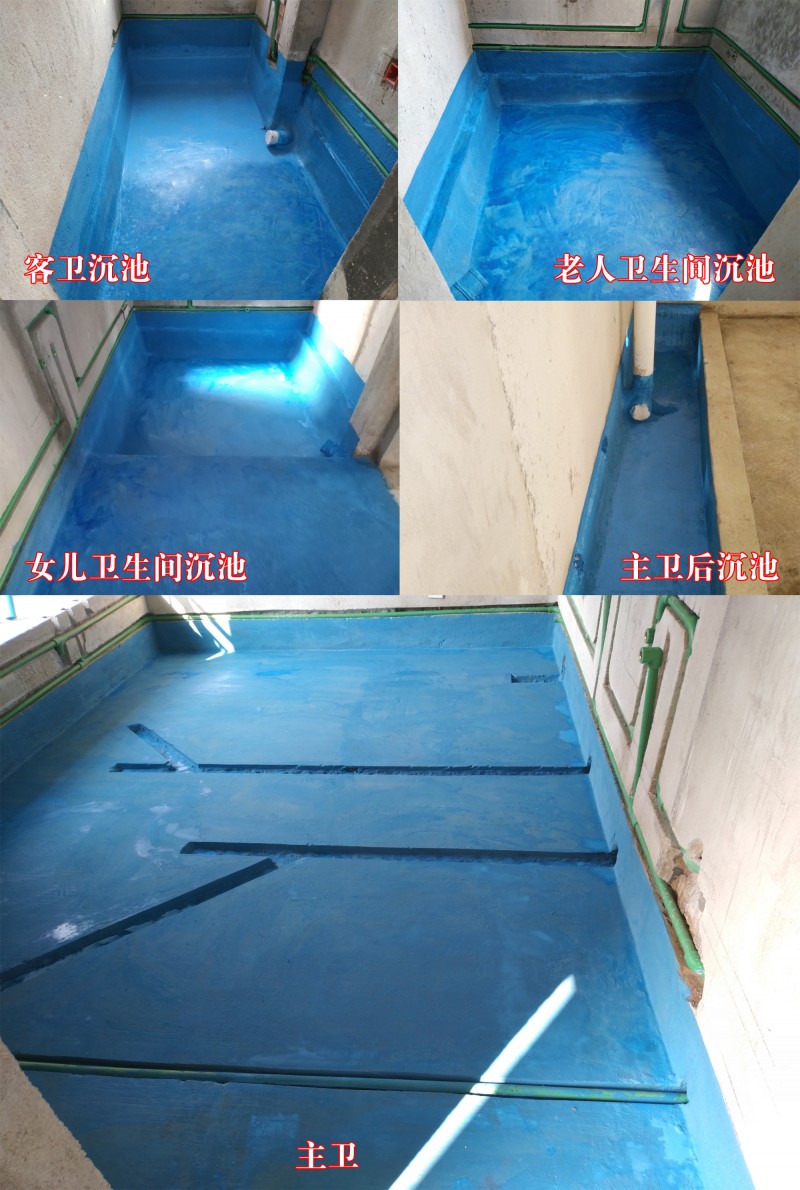

架空后第一遍防水
架空后第二遍防水
架空后第三遍防水
2019年9月20日全房地暖

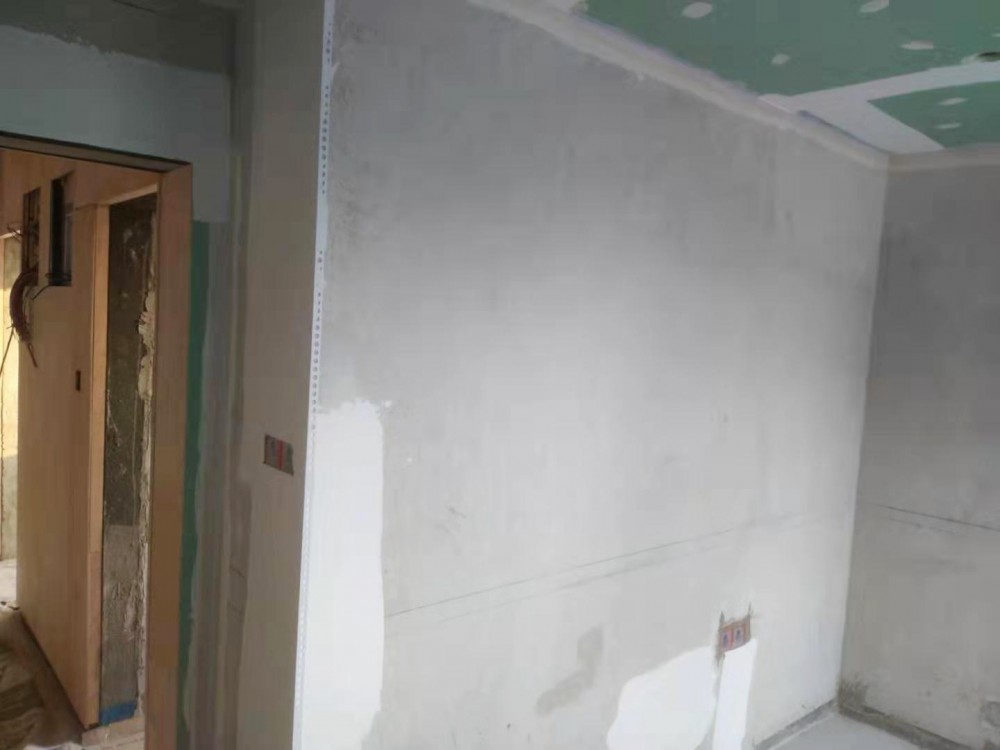

2019年9月23全房找平
2019年9月26全房找平完工
2019年9月28日全房找平后防水第一遍
2019年9月29日全房找平后防水第二遍

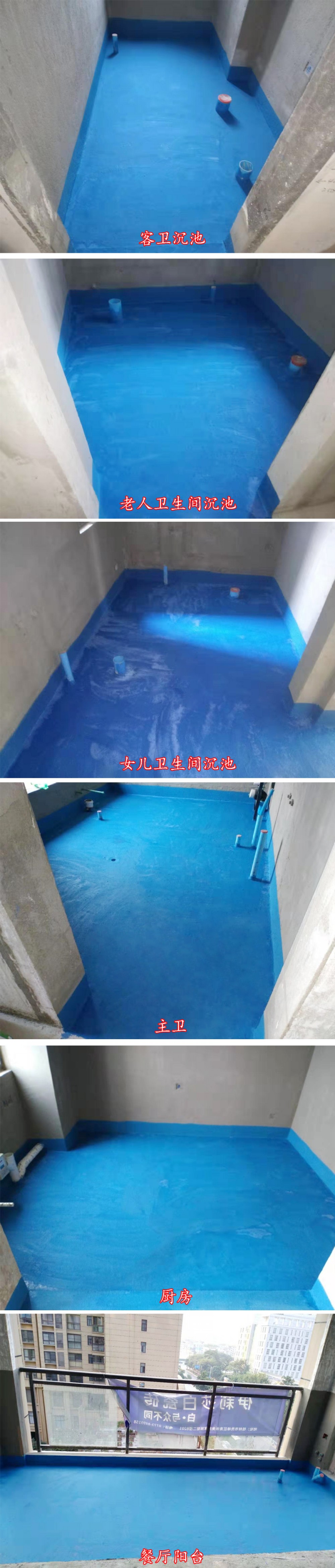

2019年9月30日全房找平后防水第三遍
2019年10月5日卫生间沉池、厨房、阳台试水48小时

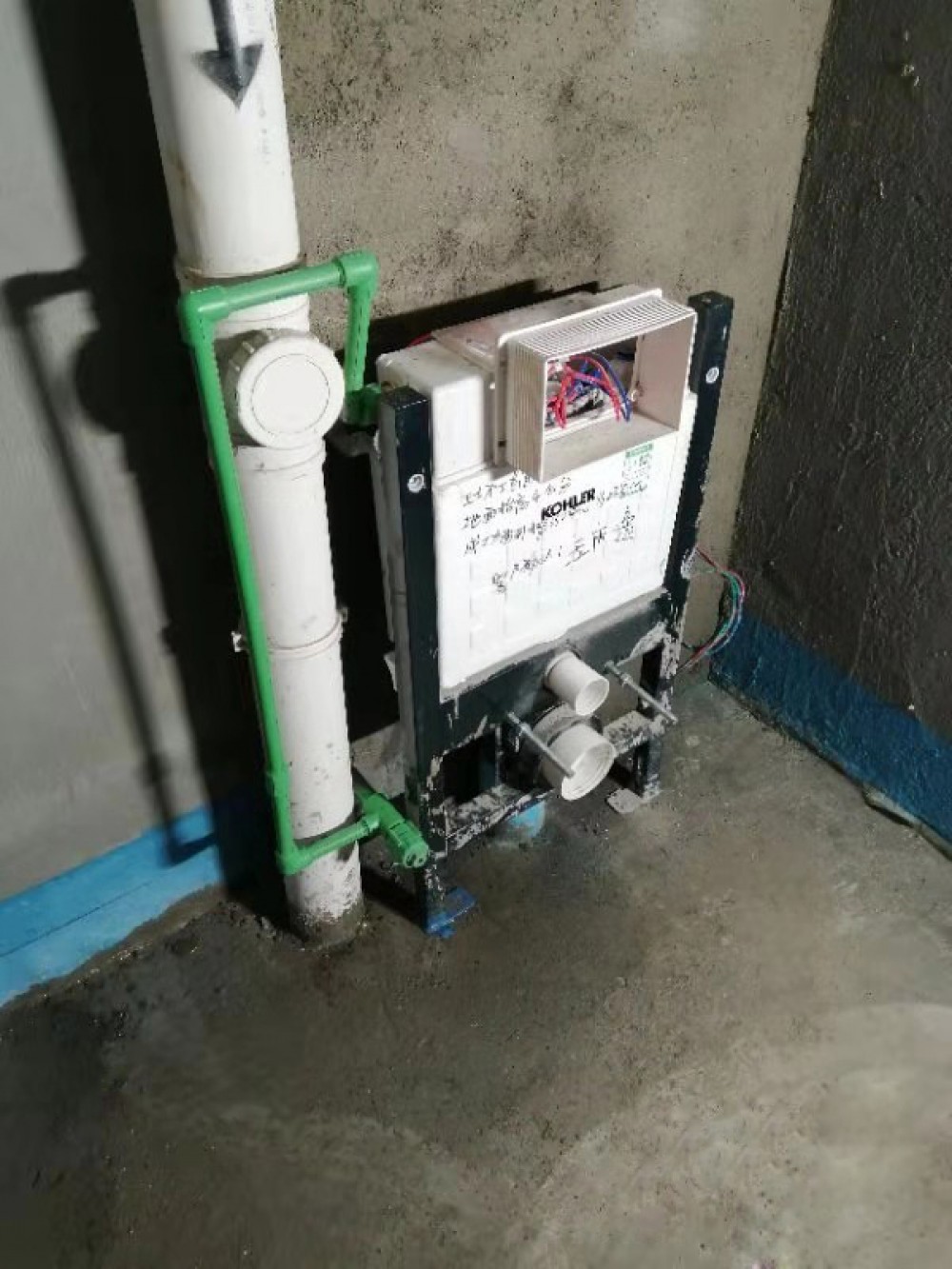

2019年12月13日主卫后沉池地暖找平后安装智能坐便器冲水箱

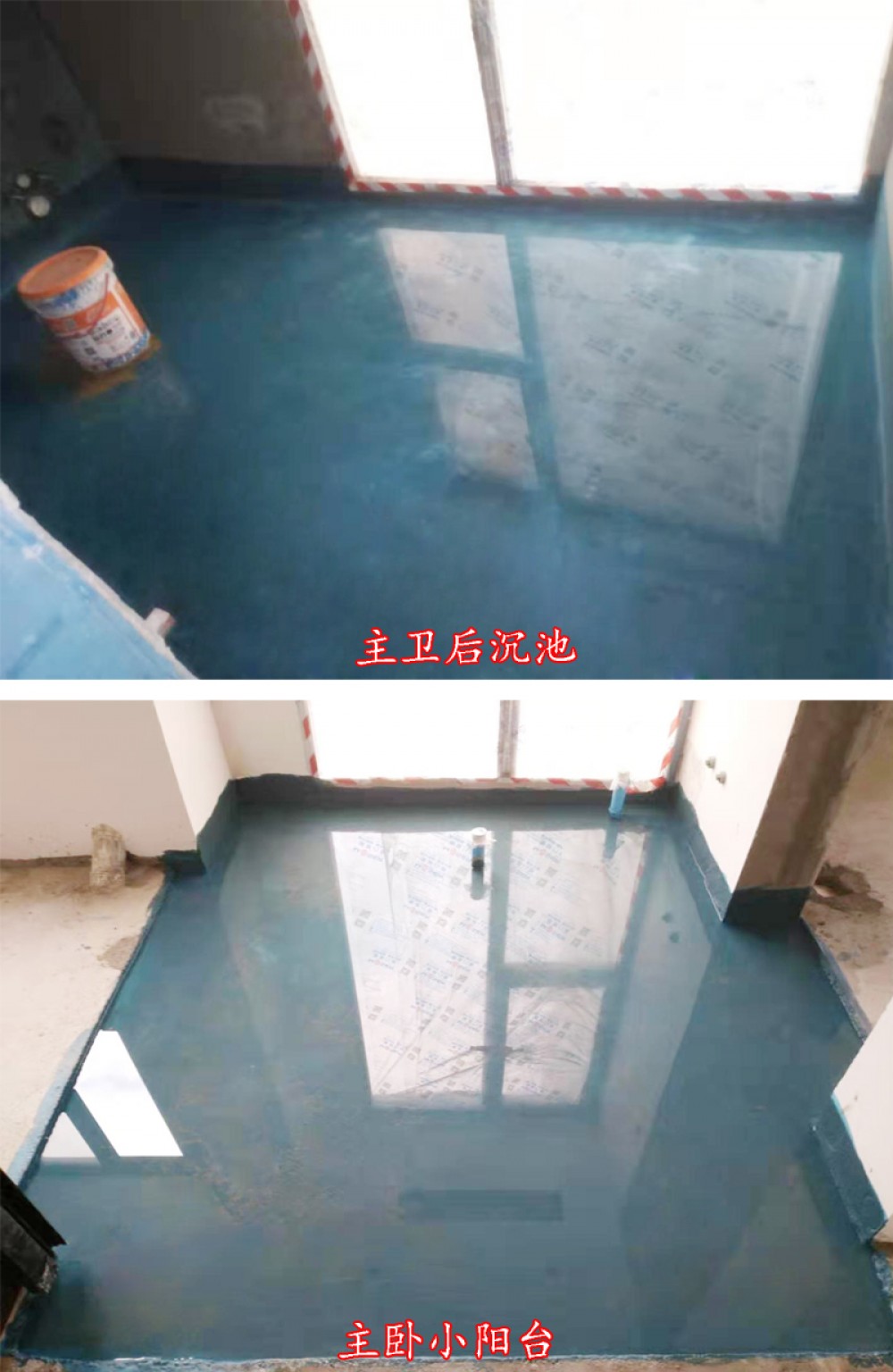

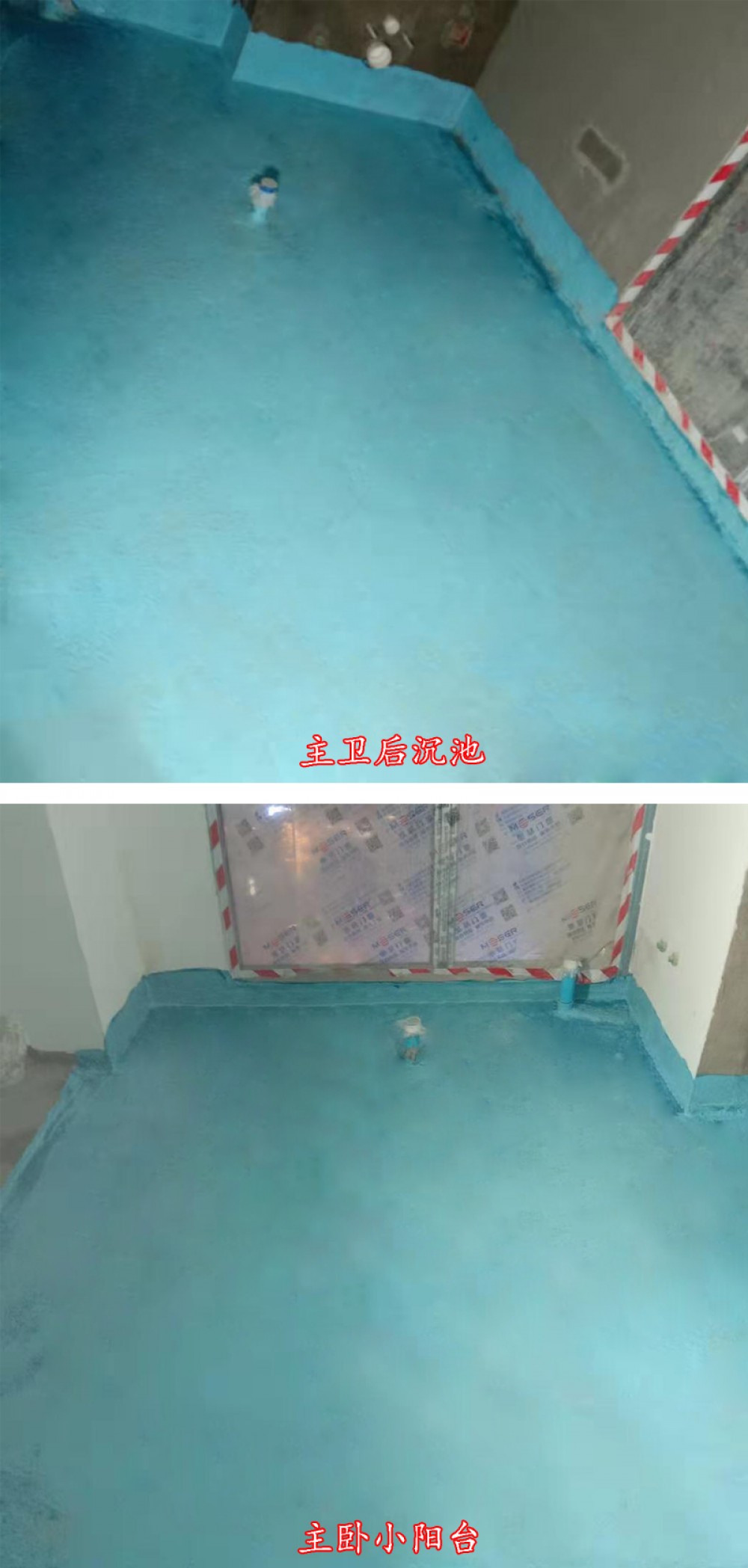

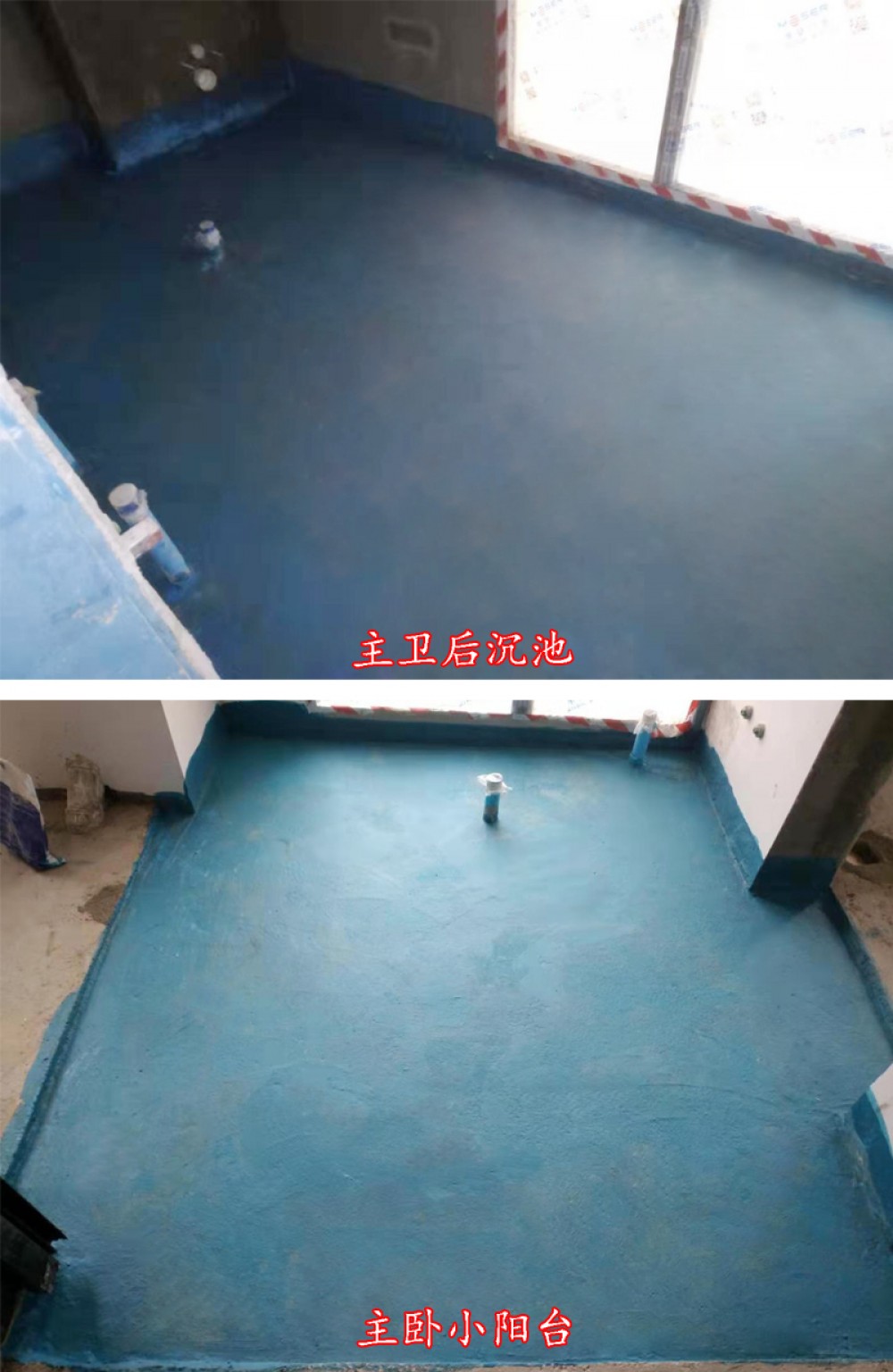

2019年12月16日地暖找平后主卫后沉池与主卧小阳台第一遍防水
2019年12月17日地暖找平后主卫后沉池与主卧小阳台第二遍防水

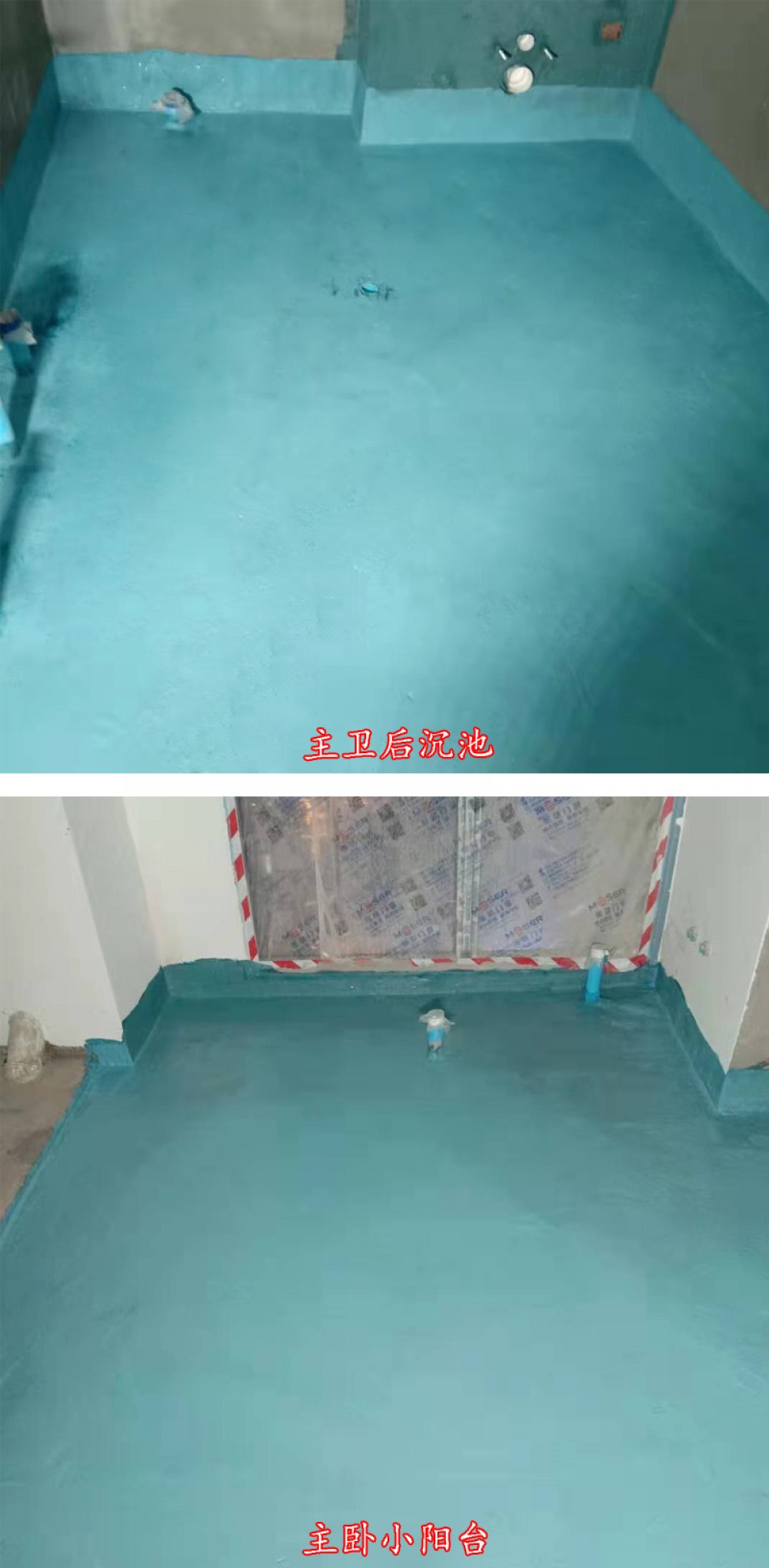

2019年12月18日地暖找平后主卫后沉池与主卧小阳台第三遍防水
2019年12月20日主卫后沉池与主卧小阳台试水48小时
2019年10月8日地面铺砖
铺砖时用砖卡卡住,保持铺砖的平整度
2019年10月10日地砖铺好用地膜保护好,防止刮花、碰坏
2019年10月14日卫生间墙面铺砖
2019年10月22日主卧床头背景
2019年11月8日用沾粉补缝、防止腻子开裂
2019年11月12日边角用羊角线刮腻子时保证边角的垂直度

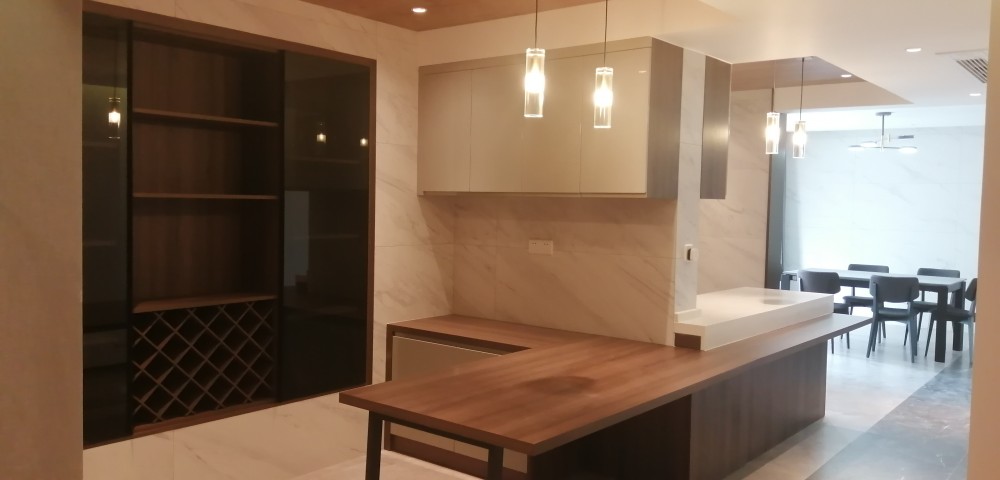

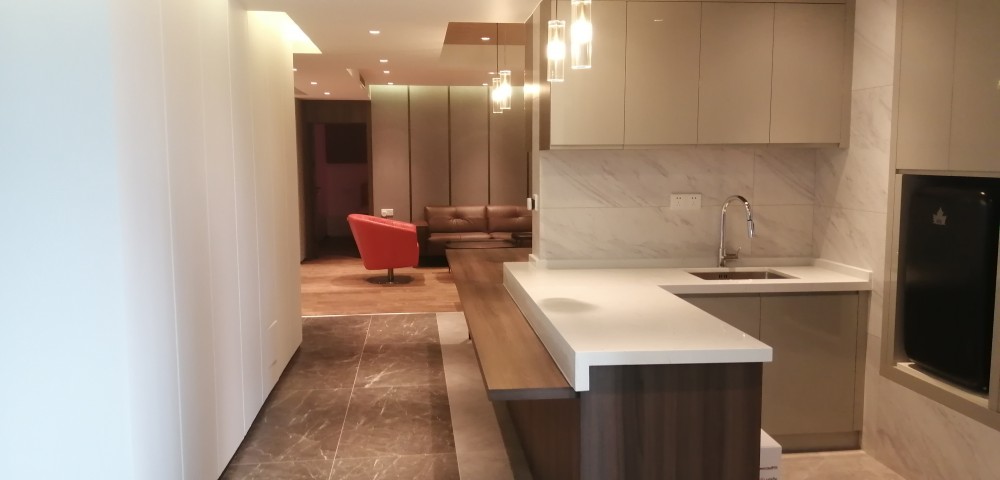

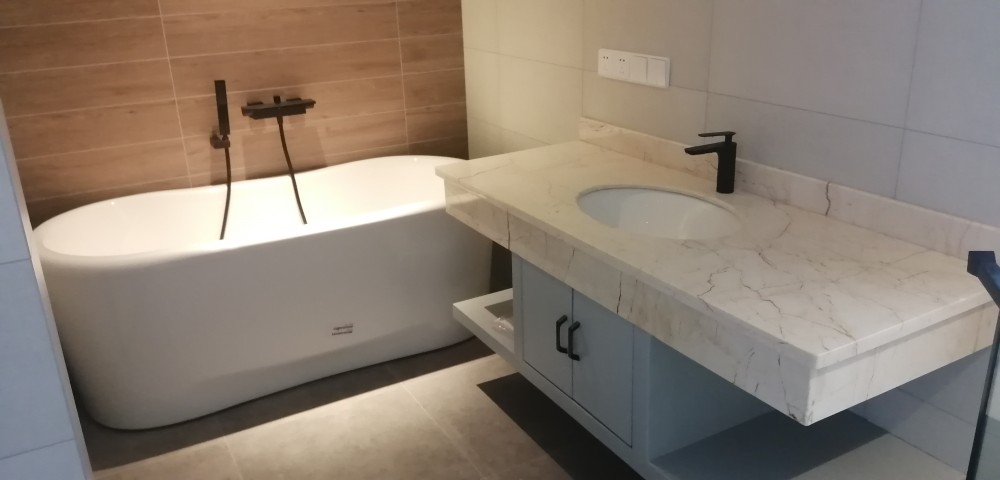

2020.5.5日完工照片
